三七灰土换填技术交底.docx

上传人:p** 文档编号:707634 上传时间:2024-01-18 格式:DOCX 页数:5 大小:23.68KB
下载 相关 举报
三七灰土换填技术交底.docx_第1页
第1页 / 共5页
三七灰土换填技术交底.docx_第2页
第2页 / 共5页
三七灰土换填技术交底.docx_第3页
第3页 / 共5页
三七灰土换填技术交底.docx_第4页
第4页 / 共5页
三七灰土换填技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《三七灰土换填技术交底.docx》由会员分享,可在线阅读,更多相关《三七灰土换填技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

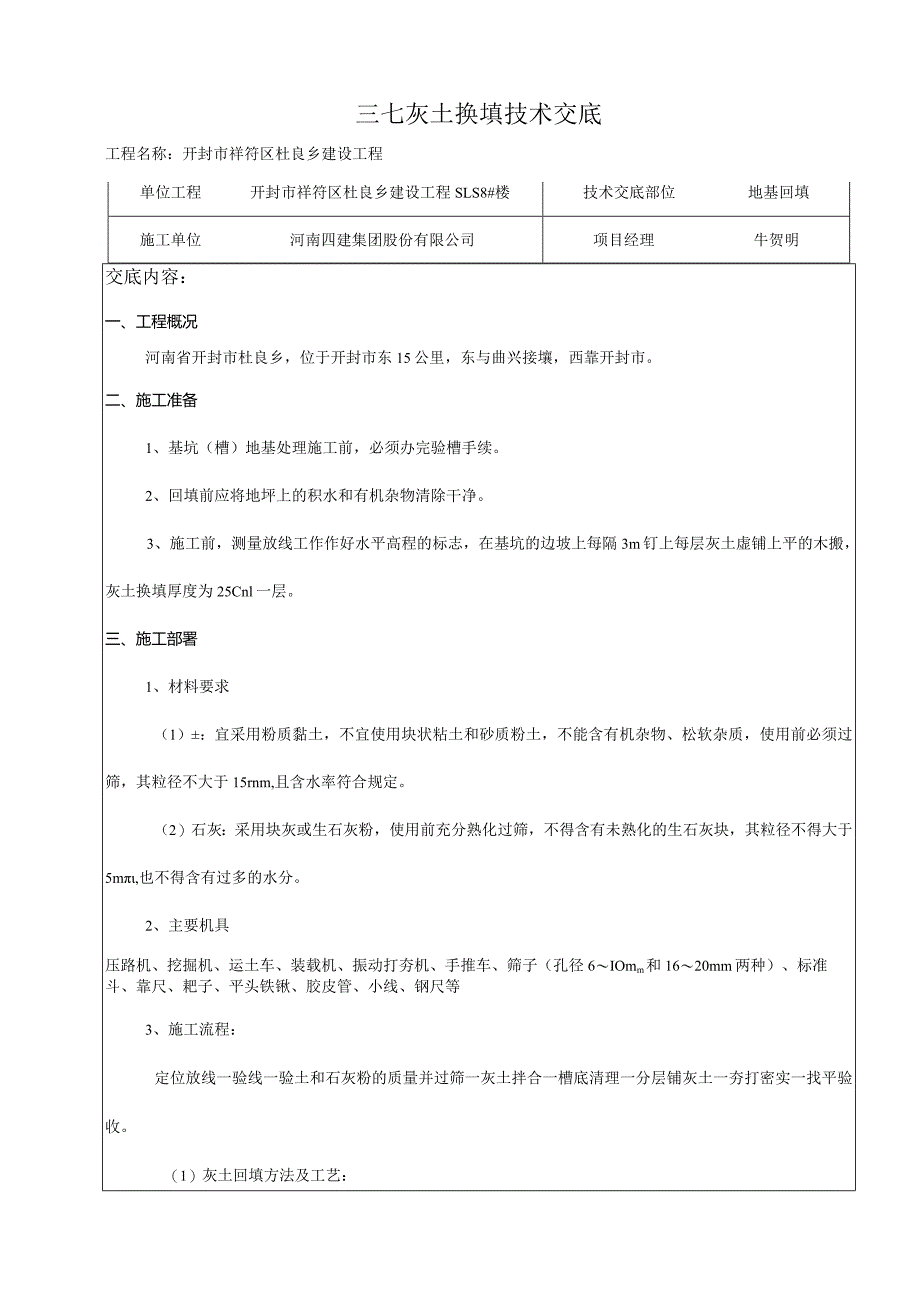

1、三七灰土换填技术交底工程名称:开封市祥符区杜良乡建设工程单位工程开封市祥符区杜良乡建设工程SLS8#楼技术交底部位地基回填施工单位河南四建集团股份有限公司项目经理牛贺明交底内容:一、工程概况河南省开封市杜良乡,位于开封市东15公里,东与曲兴接壤,西靠开封市。二、施工准备1、基坑(槽)地基处理施工前,必须办完验槽手续。2、回填前应将地坪上的积水和有机杂物清除干净。3、施工前,测量放线工作作好水平高程的标志,在基坑的边坡上每隔3m钉上每层灰土虚铺上平的木搬,灰土换填厚度为25Cnl一层。三、施工部署1、材料要求(1):宜采用粉质黏土,不宜使用块状粘土和砂质粉土,不能含有机杂物、松软杂质,使用前必须

2、过筛,其粒径不大于15rnm,且含水率符合规定。(2)石灰:采用块灰或生石灰粉,使用前充分熟化过筛,不得含有未熟化的生石灰块,其粒径不得大于5m,也不得含有过多的水分。2、主要机具压路机、挖掘机、运土车、装载机、振动打夯机、手推车、筛子(孔径6IOmm和1620mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线、钢尺等3、施工流程:定位放线一验线一验土和石灰粉的质量并过筛一灰土拌合一槽底清理一分层铺灰土一夯打密实一找平验收。(1)灰土回填方法及工艺:三七灰土换填技术交底工程名称:开封市祥符区杜良乡建设工程单位工程开封市祥符区杜良乡建设工程SLS8#楼技术交底部位地基回填施工单位河南四建集团

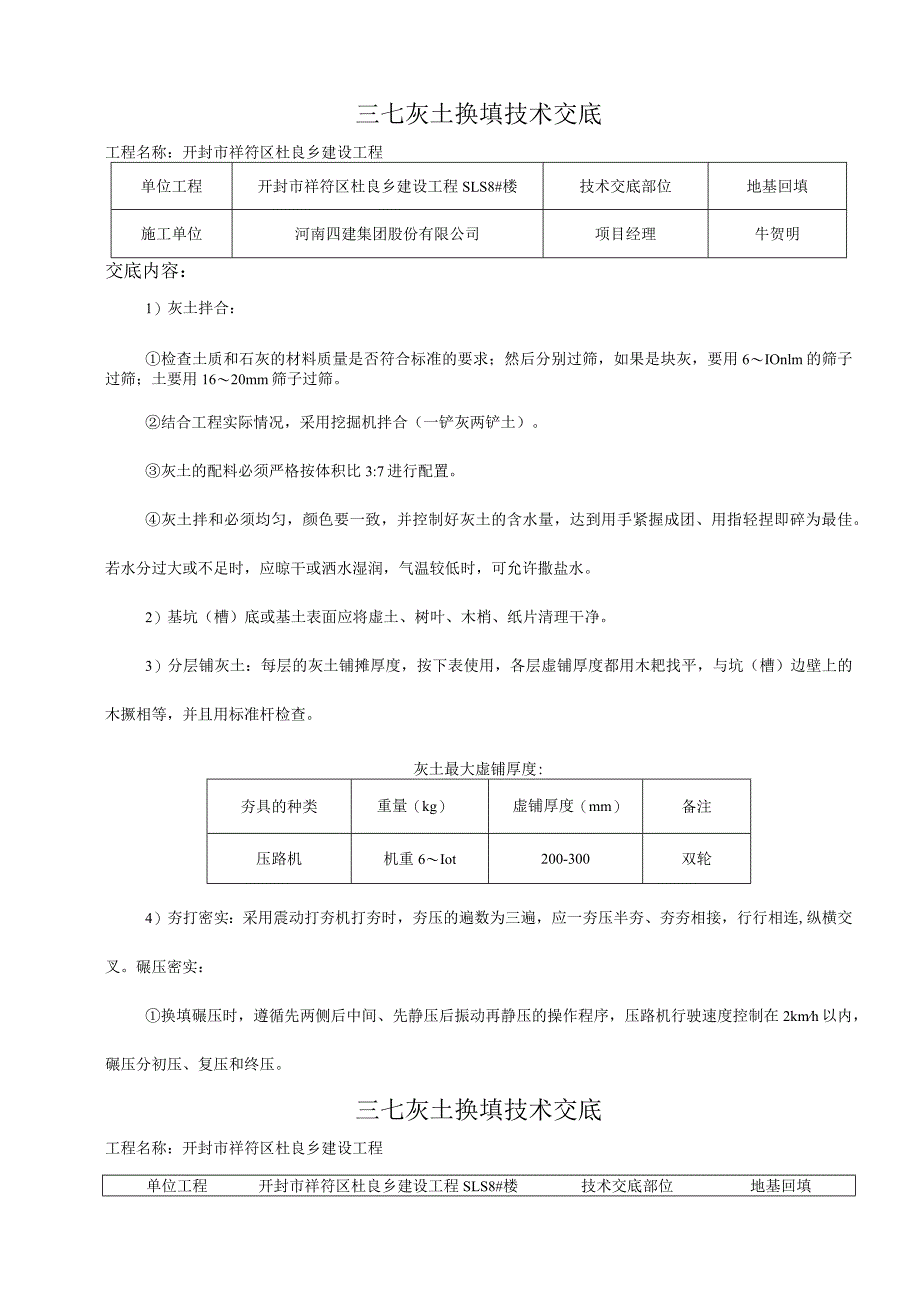

3、股份有限公司项目经理牛贺明交底内容:1)灰土拌合:检查土质和石灰的材料质量是否符合标准的要求;然后分别过筛,如果是块灰,要用6IOnlm的筛子过筛;土要用1620mm筛子过筛。结合工程实际情况,采用挖掘机拌合(一铲灰两铲土)。灰土的配料必须严格按体积比3:7进行配置。灰土拌和必须均匀,颜色要一致,并控制好灰土的含水量,达到用手紧握成团、用指轻捏即碎为最佳。若水分过大或不足时,应晾干或洒水湿润,气温较低时,可允许撒盐水。2)基坑(槽)底或基土表面应将虚土、树叶、木梢、纸片清理干净。3)分层铺灰土:每层的灰土铺摊厚度,按下表使用,各层虚铺厚度都用木耙找平,与坑(槽)边壁上的木撅相等,并且用标准杆检

4、查。灰土最大虚铺厚度:夯具的种类重量(kg)虚铺厚度(mm)备注压路机机重6Iot200-300双轮4)夯打密实:采用震动打夯机打夯时,夯压的遍数为三遍,应一夯压半夯、夯夯相接,行行相连,纵横交叉。碾压密实:换填碾压时,遵循先两侧后中间、先静压后振动再静压的操作程序,压路机行驶速度控制在2kmh以内,碾压分初压、复压和终压。三七灰土换填技术交底工程名称:开封市祥符区杜良乡建设工程单位工程开封市祥符区杜良乡建设工程SLS8#楼技术交底部位地基回填施工单位河南四建集团股份有限公司项目经理牛贺明交底内容:初压(即静压)采用20t中型压路机,关闭振动装置,先静压两遍,起整平和稳定混合料的作用。复压时打

5、开振动装置,弱振两遍,强振两遍,当压实密度达到设计和规范要求时复压停止。终压时压路机静压12遍。碾压时,留接槎符合规定:灰土分段施工时,要严格按施工规范的规定操作。上下两层灰土的接槎距离为500un,纵向行与行之间的轮迹重叠压实不小于0.3mo当灰土基础标高不同时,应作成阶梯形,接槎时应将槎子垂直切齐台阶高度不大于0.3m,宽度不大于1.Omo接缝和调头处的处理:同日施工的两工作段的衔接处,应采用搭接。前一段拌和整形后,留58cm不进行碾压,后一段施工时,前段留下未压部分,应再加部分灰土,并与后一段一起碾压5)找平和验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度。高的地方用铁锹铲平;

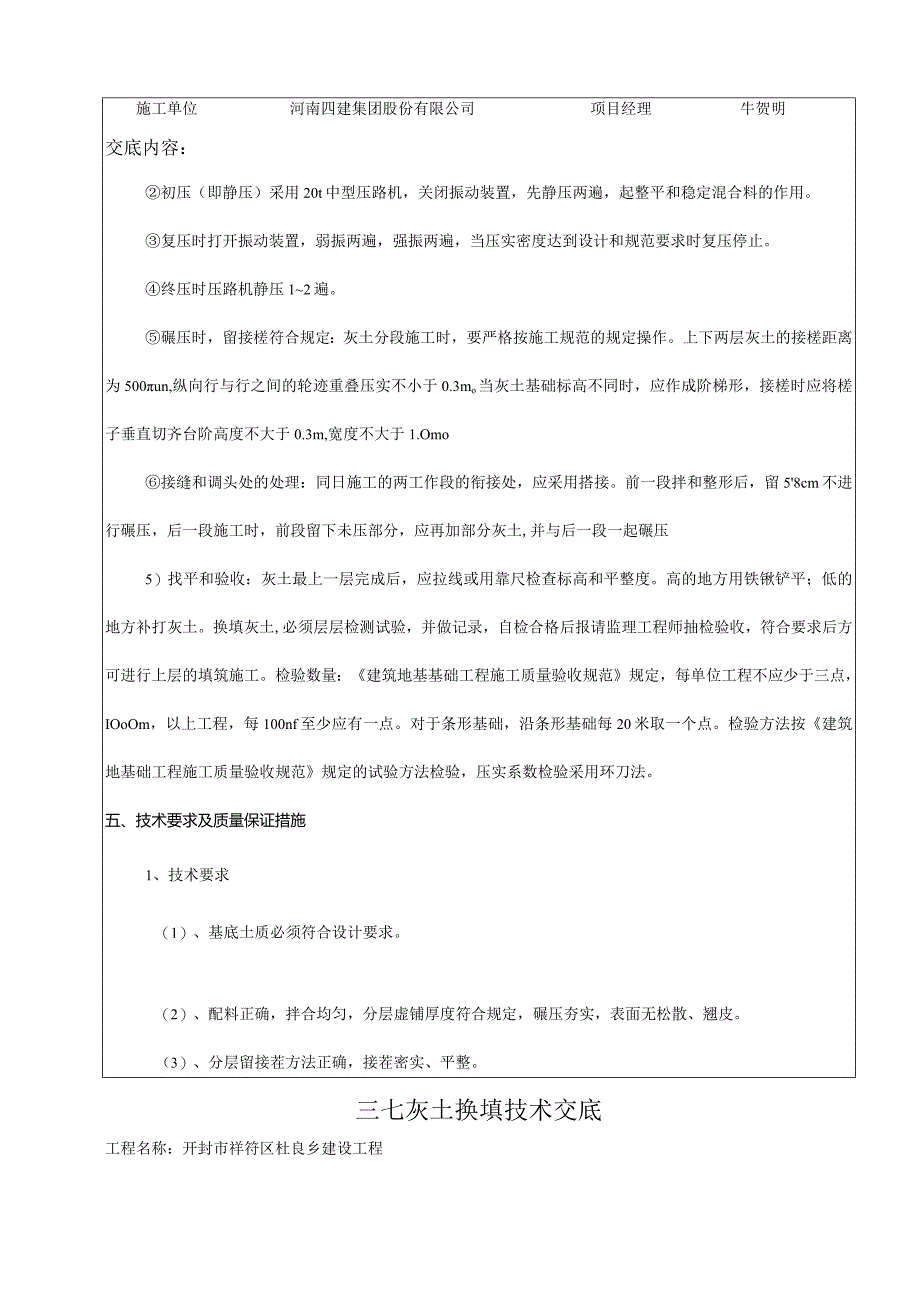

6、低的地方补打灰土。换填灰土,必须层层检测试验,并做记录,自检合格后报请监理工程师抽检验收,符合要求后方可进行上层的填筑施工。检验数量:建筑地基基础工程施工质量验收规范规定,每单位工程不应少于三点,IOoOm,以上工程,每100nf至少应有一点。对于条形基础,沿条形基础每20米取一个点。检验方法按建筑地基础工程施工质量验收规范规定的试验方法检验,压实系数检验采用环刀法。五、技术要求及质量保证措施1、技术要求(1)、基底土质必须符合设计要求。(2)、配料正确,拌合均匀,分层虚铺厚度符合规定,碾压夯实,表面无松散、翘皮。(3)、分层留接茬方法正确,接茬密实、平整。三七灰土换填技术交底工程名称:开封市

7、祥符区杜良乡建设工程单位工程开封市祥符区杜良乡建设工程SI-S8#楼技术交底部位地基回填施工单位河南四建集团股份有限公司项目经理牛贺明2、质量保证措施、按设计标高尺寸挖除原地面软质土后,按照有关标准进行自检,合格后报监理工程师检查验收,验收合格后,方可进行灰土填筑施工。验收标准见表1。(2)、配料、拌合由试验员现场盯班,严格控制灰土的比例不超出验收标准。拌合均匀,颜色一致。(3)、由现场施工员、技术员和质检员共同检查接茬台阶留置情况,并报监理工程师验收,合格后在进行填筑。碾压成型后专门对接茬处进行密实度检测试验,合格后方可进行下道工序的施工。允许偏差表1项次项目允许偏差(mm)检验方法1顶面标

8、高15用水平仪或拉线和尺量检查2表面平整度15用2m靠尺和楔形塞尺检查六、成品保护1、施工时,应注意保护定位桩、轴线桩、标高桩,防止撞坏位移。2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚或配合比不准确。3、灰地地基打完后,应及时进行基础施工。夯实后的灰土,三天内不得受水浸泡。七、应注意的质量问题1、未按要求测定干土质量密度:施工时,每层都应测定夯实后的质量密度,检验其密实度,符合设计要求后,才能铺摊上层。并且在试验报告中注明材料种类,配合比、试验日期、结论、试验人员签字。未达到设计要求的部位,均应有处理方法和复验结果。三七灰土换填技术交底工程名称:开封市祥符区杜良乡建设

9、工程单位工程开封市祥符区杜良乡建设工程Sl-S8#楼技术交底部位地基回填施工单位河南四建集团股份有限公司项目经理牛贺明2、石灰熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟化时体积膨胀,将上部结构或垫层拱裂。务必认真对待石灰熟化工作,严格按要求过筛。3、灰土表面平整度偏差过大,致使地面混凝土垫层过厚或过薄,造成地面开裂、空鼓。应认真检查灰土表面标高和平整度,防止造成返工损失。八、安全措施1、施工中应使边坡有一定坡度,保持稳定,不得直接在坡顶用汽车卸料,以防失稳。2、夯实机械使用前,应先检查电线绝缘是否良好,接地线、开关应符合要求,夯实时严禁夯击电线。3、使用夯机要两人操作,其中一人负责移动胶皮线。操作夯机人员,必须带胶皮手套,以防触电。两台打夯机在同一作业面夯实,前后距离不得小于5m。交底人交底日期接受交底人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
