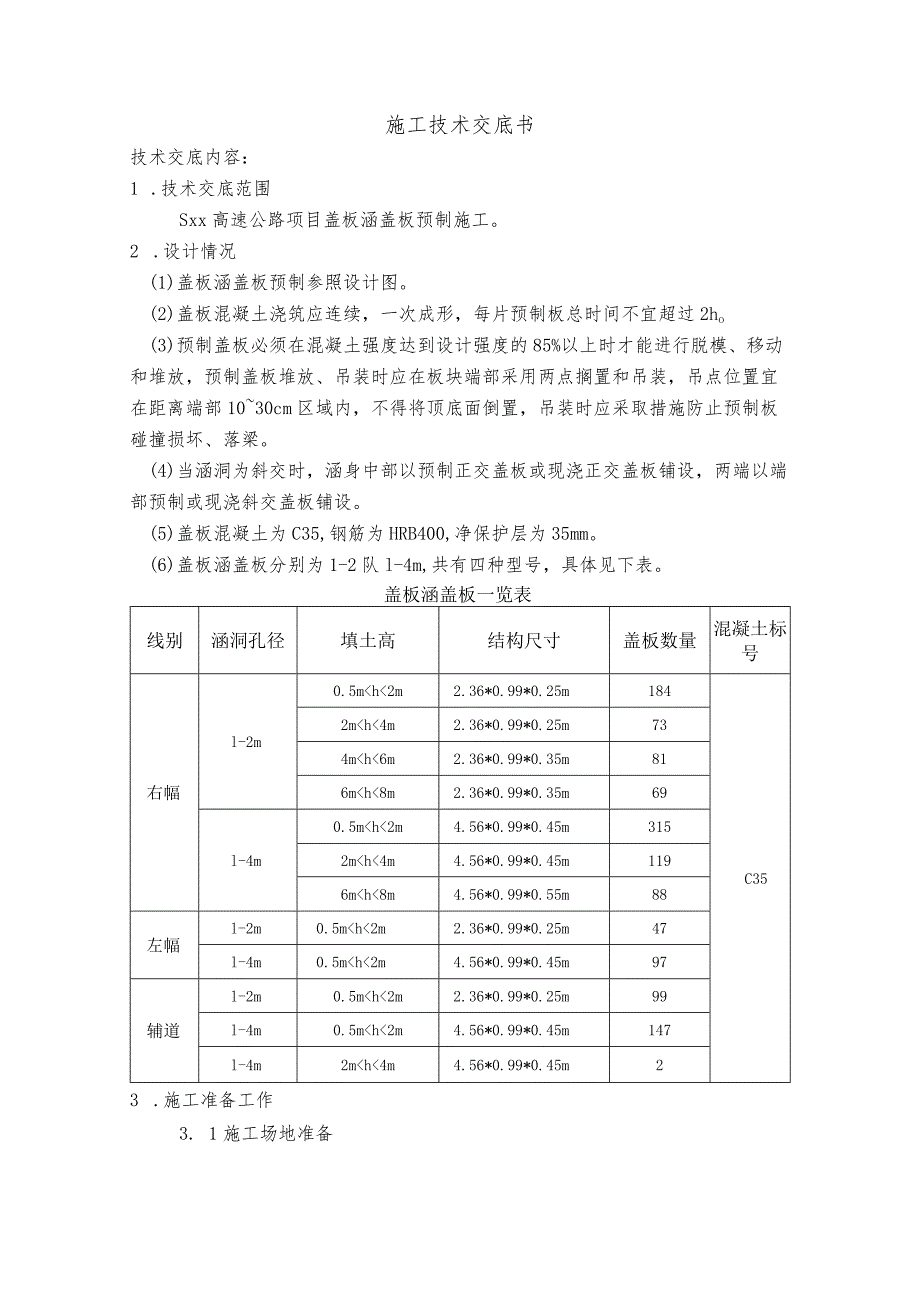

《盖板预制施工技术交底.docx》由会员分享,可在线阅读,更多相关《盖板预制施工技术交底.docx(14页珍藏版)》请在第壹文秘上搜索。
1、施工技术交底书技术交底内容:1 .技术交底范围Sxx高速公路项目盖板涵盖板预制施工。2 .设计情况(1)盖板涵盖板预制参照设计图。(2)盖板混凝土浇筑应连续,一次成形,每片预制板总时间不宜超过2ho(3)预制盖板必须在混凝土强度达到设计强度的85%以上时才能进行脱模、移动和堆放,预制盖板堆放、吊装时应在板块端部采用两点搁置和吊装,吊点位置宜在距离端部1030cm区域内,不得将顶底面倒置,吊装时应采取措施防止预制板碰撞损坏、落梁。(4)当涵洞为斜交时,涵身中部以预制正交盖板或现浇正交盖板铺设,两端以端部预制或现浇斜交盖板铺设。(5)盖板混凝土为C35,钢筋为HRB400,净保护层为35mm。(6

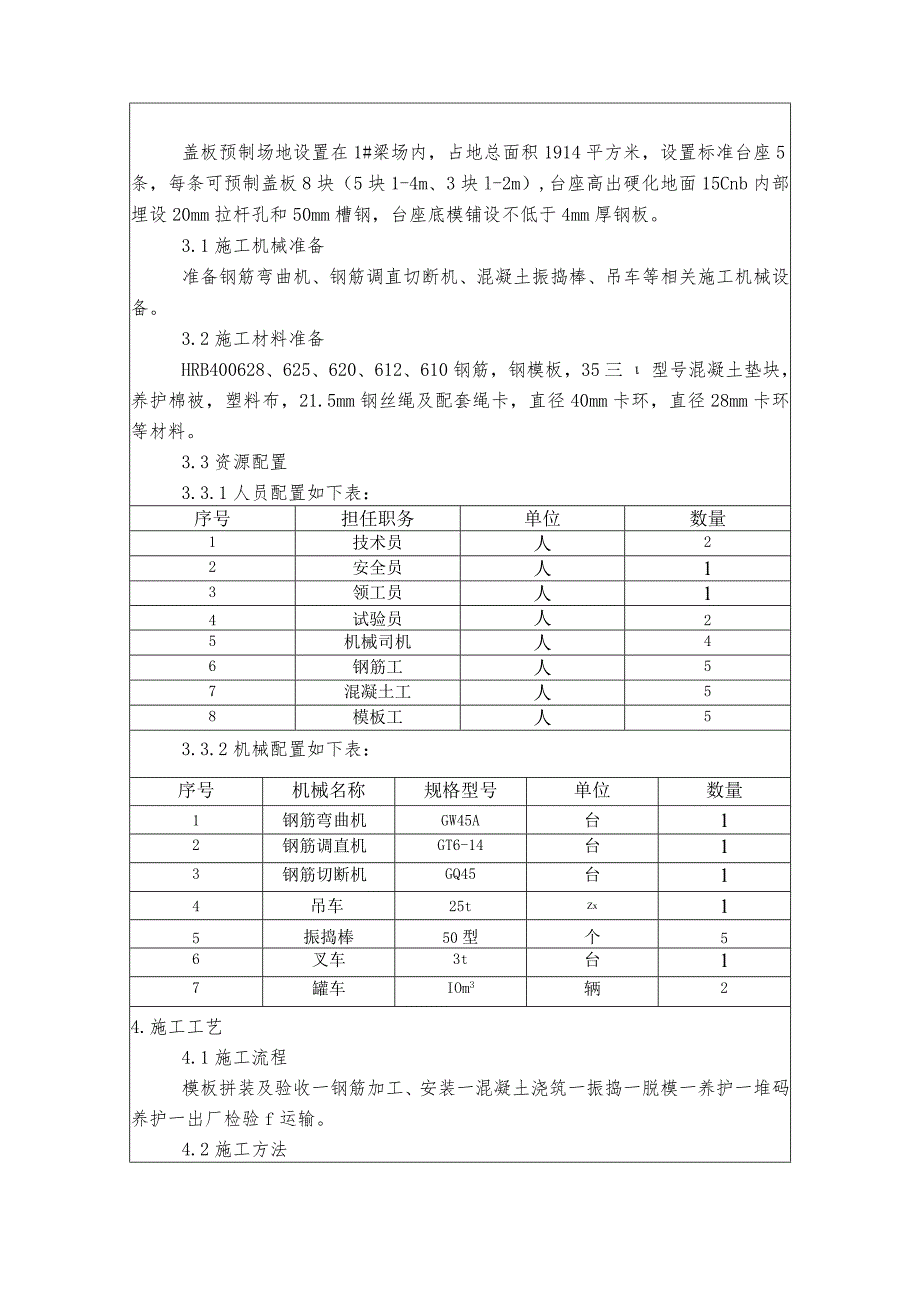

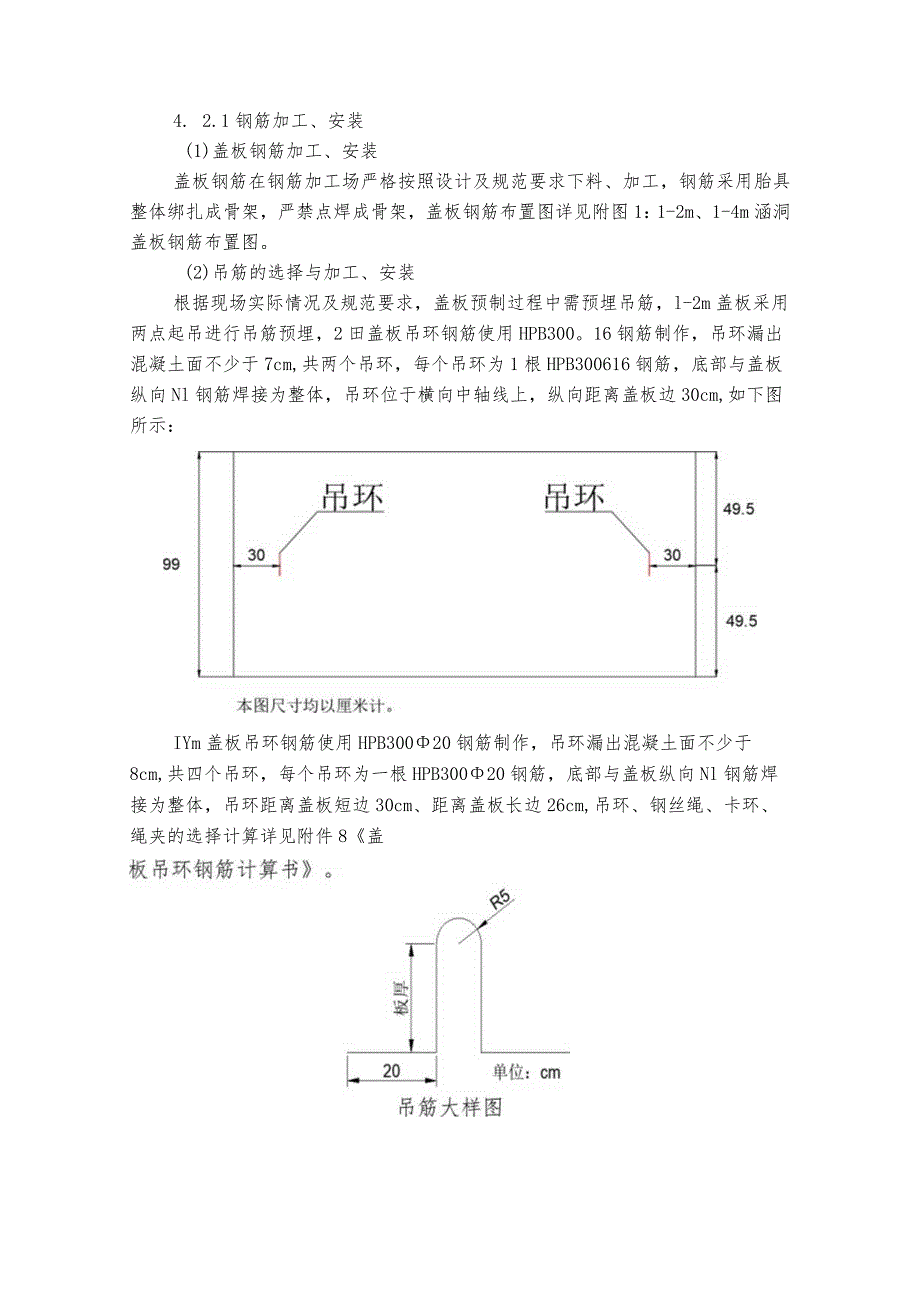

2、)盖板涵盖板分别为1-2队l-4m,共有四种型号,具体见下表。盖板涵盖板一览表线别涵洞孔径填土高结构尺寸盖板数量混凝土标号右幅l-2m0.5mh2m2.36*0.99*0.25m184C352mh4m2.36*0.99*0.25m734mh6m2.36*0.99*0.35m816mh8m2.36*0.99*0.35m69l-4m0.5mh2m4.56*0.99*0.45m3152mh4m4.56*0.99*0.45m1196mh8m4.56*0.99*0.55m88左幅l-2m0.5mh2m2.36*0.99*0.25m47l-4m0.5mh2m4.56*0.99*0.45m97辅道l-2m0.5mh2m2.36*0.99*0.25m99l-4m0.5mh2m4.56*0.99*0.45m147l-4m2mh52.76mm2;A=200.9673.88mm2满足条件。2.IYm涵洞盖板l-4m涵洞盖板根据填土高不同其结构尺寸分为以下2种,4.56*0.99*0.45m、4.56*0.99*0.55m,盖板重量分别为4.87t、5.96t,拟采用4个20钢筋吊环起吊:A1=9800G/*n=9800*4.87/(65*
