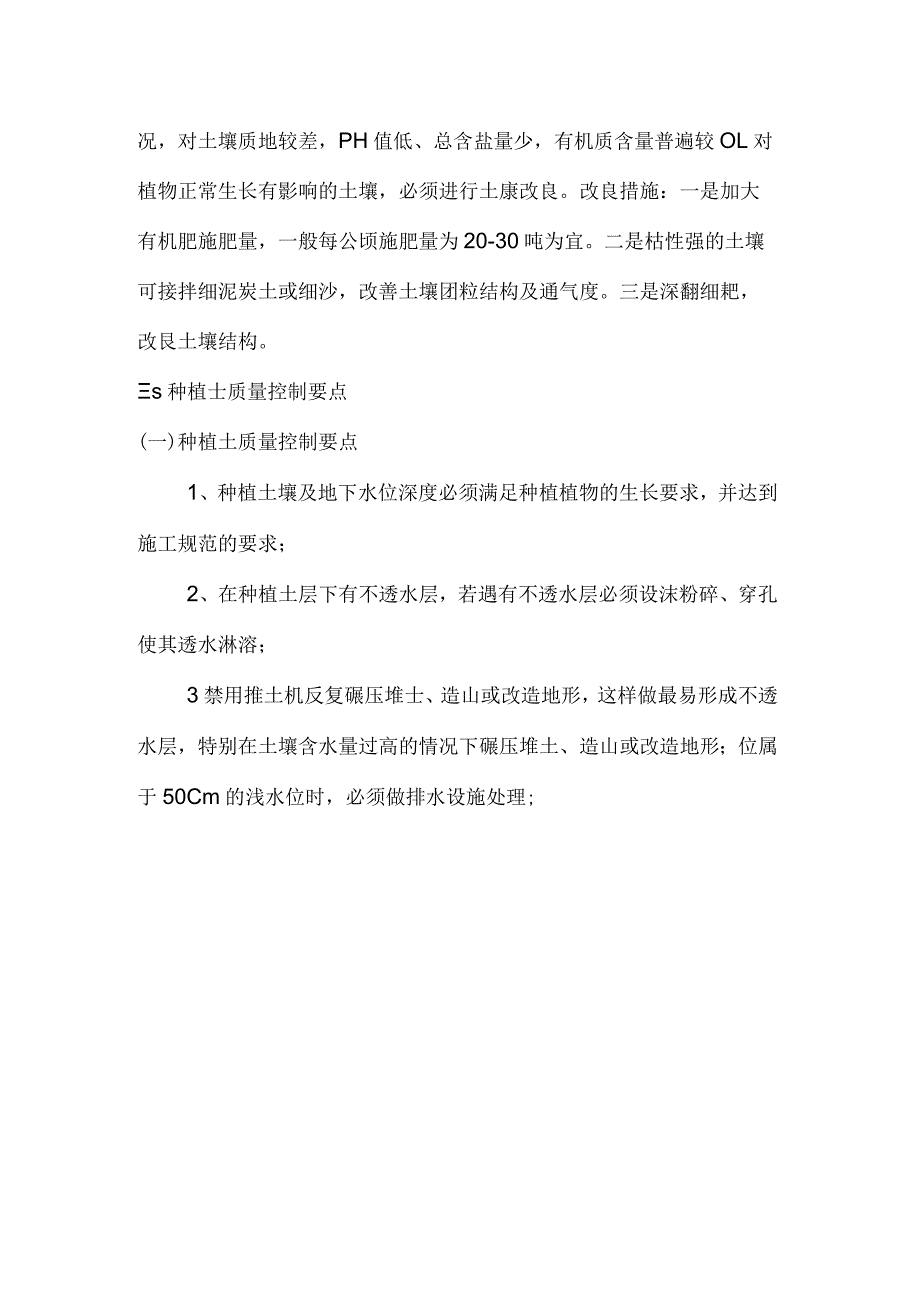

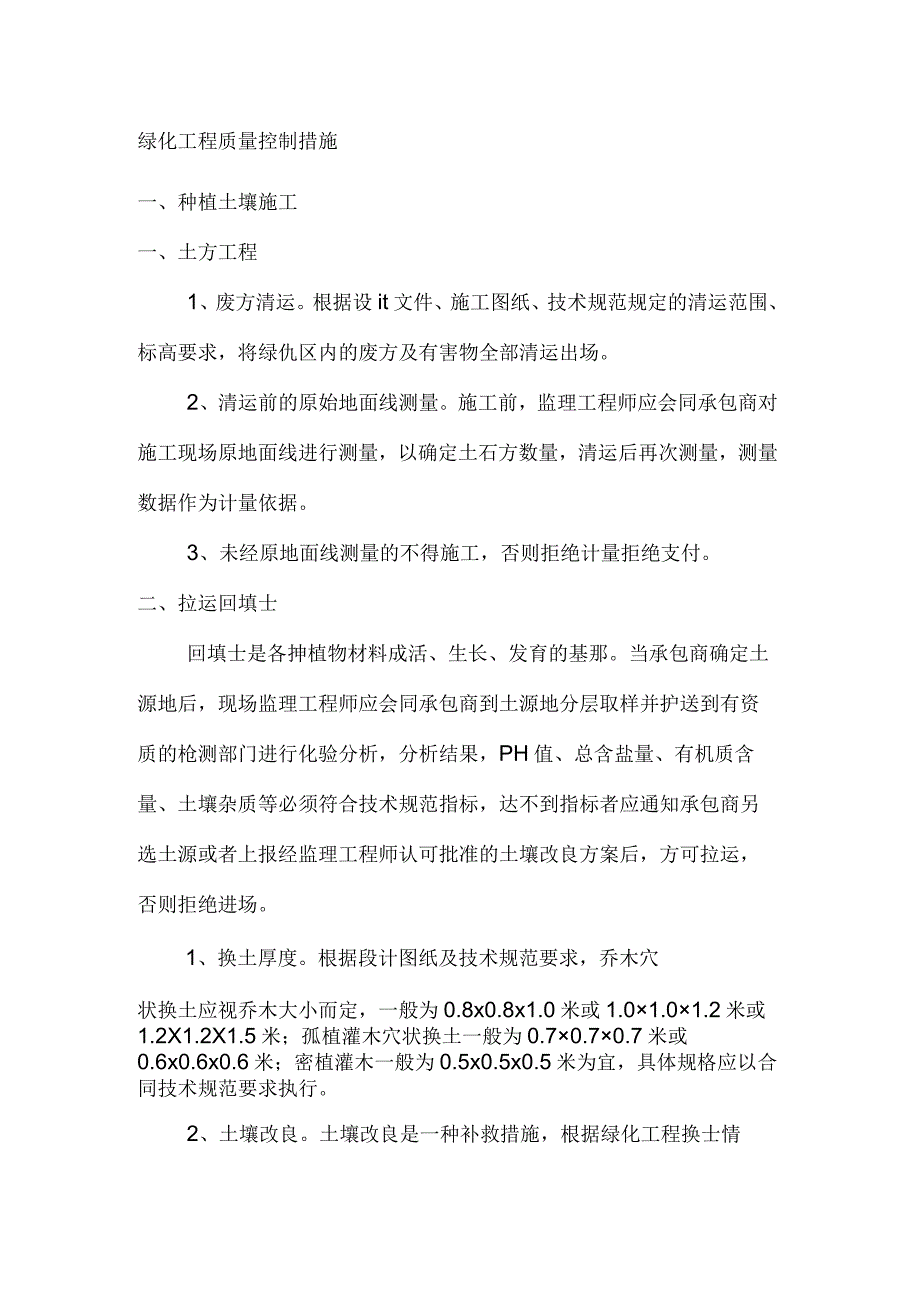

1、绿化工程质量控制措施一、种植土壤施工一、土方工程1、废方清运。根据设it文件、施工图纸、技术规范规定的清运范围、标高要求,将绿仇区内的废方及有害物全部清运出场。2、清运前的原始地面线测量。施工前,监理工程师应会同承包商对施工现场原地面线进行测量,以确定土石方数量,清运后再次测量,测量数据作为计量依据。3、未经原地面线测量的不得施工,否则拒绝计量拒绝支付。二、拉运回填士回填士是各抻植物材料成活、生长、发育的基那。当承包商确定土源地后,现场监理工程师应会同承包商到土源地分层取样并护送到有资质的枪测部门进行化验分析,分析结果,PH值、总含盐量、有机质含量、土壤杂质等必须符合技术规范指标,达不到指标者

2、应通知承包商另选土源或者上报经监理工程师认可批准的土壤改良方案后,方可拉运,否则拒绝进场。1、换土厚度。根据段计图纸及技术规范要求,乔木穴状换土应视乔木大小而定,一般为0.8x0.8x1.0米或1.01.01.2米或1.2X1.2X1.5米;孤植灌木穴状换土一般为0.70.70.7米或0.6x0.6x0.6米;密植灌木一般为0.5x0.5x0.5米为宜,具体规格应以合同技术规范要求执行。2、土壤改良。土壤改良是一种补救措施,根据绿化工程换士情况,对土壤质地较差,PH值低、总含盐量少,有机质含量普遍较OL对植物正常生长有影响的土壤,必须进行土康改良。改良措施:一是加大有机肥施肥量,一般每公顷施肥

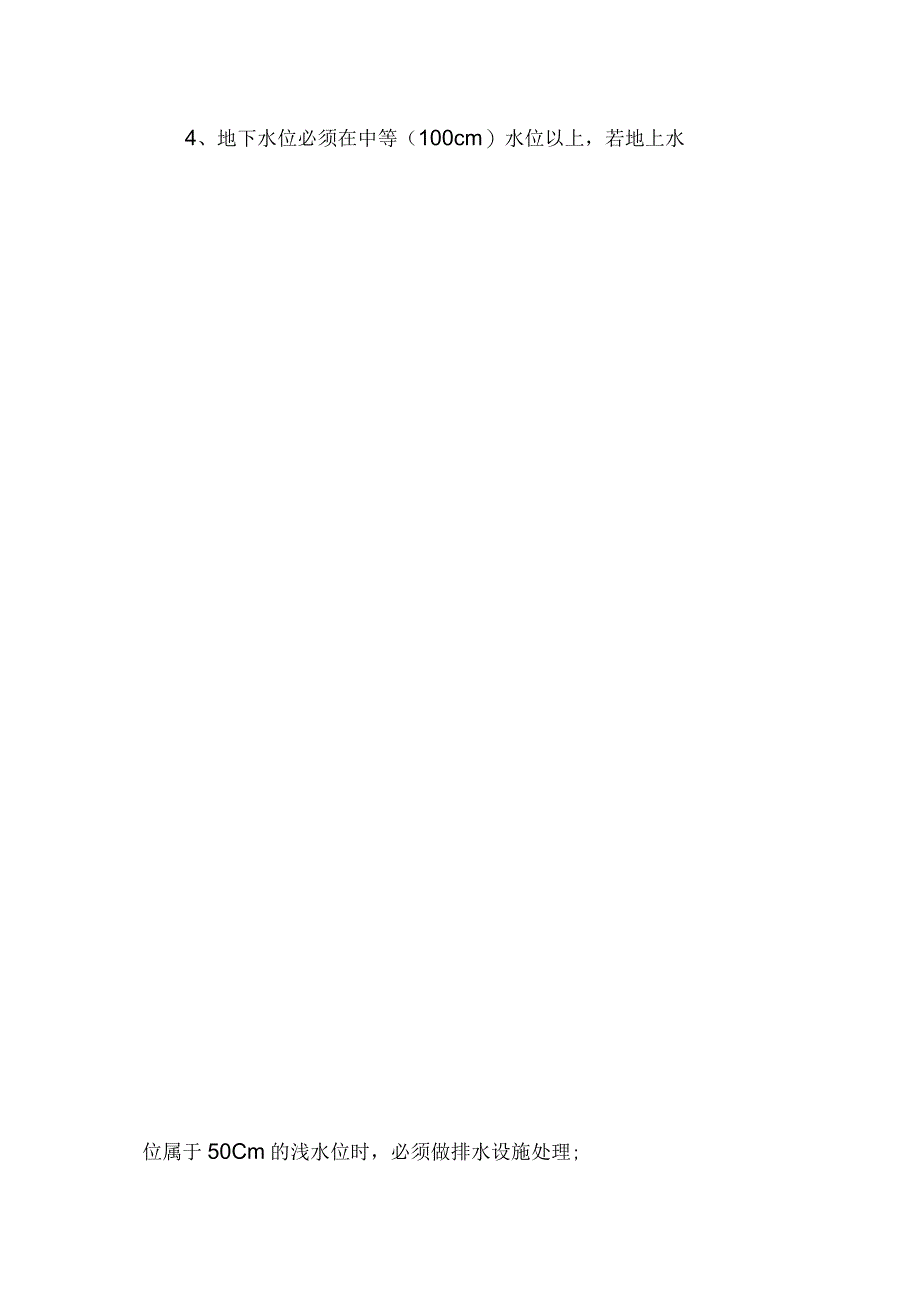

3、量为20-30吨为宜。二是枯性强的土壤可接拌细泥炭土或细沙,改善土壤团粒结构及通气度。三是深翻细耙,改艮土壤结构。s种植士质量控制要点(一)种植土质量控制要点1、种植土壤及地下水位深度必须满足种植植物的生长要求,并达到施工规范的要求;2、在种植土层下有不透水层,若遇有不透水层必须设沫粉碎、穿孔使其透水淋溶;3禁用推土机反复碾压堆士、造山或改造地形,这样做最易形成不透水层,特别在土壤含水量过高的情况下碾压堆土、造山或改造地形;位属于50Cm的浅水位时,必须做排水设施处理;4、地下水位必须在中等(100cm)水位以上,若地上水位属于50Cm的浅水位时,必须做排水设施处理;5、有建筑垃圾的土堞、盐破

4、地、重精土、粉砂土及含有有害园林植物生长成份的土壤,必须用种植土进行局部或全部更换;6、山黄花做为种植土必须是结构疏松、通气、保水、保肥能力相,适宜于园林植物生长的土壤,必要时可接入适量的呢炭土介质;对粘重土可接入3040%的粗砂调整土壤质地;7、种植层厚度必须满足不同植物根系正常发育生长所需的土层深度:(1)乔木:(深根)150cm,乔木(浅根)100cm;(2)灌木(大)90cm,灌大(小)45cm;(3)草坪30cm以上,花坛30cm以上;8、种植地属于碎块(板)、坚土、废基、重粕土、低洼地等不透气或积水时必须打碎、穿孔、开排水沟或塾碎石,然后在碎石面层加到适合不同植物生长要求的土层厚度

5、;9、地形的改造(1)地形改造必须符合设计要求;(2)叠石、石峰、谷、脊、坡的位置及走向必须符合设计要求;(3)地形改造的标高必须在允件偏差之内,即100cm,允许偏差土5cm;100-300cm,允许偏差20Cm;300cm,允许偏差土50cm;(4)园林植物的品种,数量、定向、排列等都以,须符合设计要求,若需变更,施工企业必须填报技术核定单,监理部复核后,呈建设单位批准方可实施;(5)地形改造后的种植地,必须做到坡度恰当,无积水,无严重水土流失;(6)地形改造后的种植地,若采用地下管道排水,必须符合国家有关规定;11、种植土中影响植物生长发育的石砾、瓦砾、破块,树根、杂草根、玻璃、塑料废弃

6、枷、泡沫等混杂物,施工企业必须清除;12、种植土的质量情况,施工企业必须提供有资质单位出具的土壤分析报告,若土源不同,施工企业必须提供另一源的土壤分析报告,否则下道工序不准动工;(二)种植土质量枪脸方法1、检脸土壤分析报告;2、抽查一定的数量,即每3000M抽查一点,每点为500收,但不少于3点,是否在允许偏差范围:大中乔木为-8cm;小乔木及大中灌木为-5Cm小灌木、宿根花卉为-3cm;草本、地被、草坪及一、二年草花为-2cm;3、地形标高、全高在LOm以下为土5cm;全高在1.3m为20Cm;全高在3m以上为土50cmo二、花、苗木的供应及抻植管理一、花、苗木的供应1、茎、树干、枝条要具备

7、以下条件:健康、新嶂、无病虫害、无缺乏矿枷质症状,生长旺盛而不老化;无突出疤痕,无论疤痕明显与否,应被治愈,不给病原体提供入侵点,在分枝点不应有裂开的茎或树干;应去除已死亡的枝条;所有茎或树干应有数好的形态,稳固且根系良好,应可在种植土中自行稳固支撑;植物高度由于植物茎的种类不同,质量是由根茎的高度来决定的。苗木高度为苗木种植时自然或人工修剪后的高度,要求乔木尽量保留顶端生长点。苗木应符合苗木表中所列示的树木高度范围内,应每种高度都有,并结合植物造景进行高低错落搭配。路树高差不大于50cm,且枝下分枝高度高差小于50cm,为求列棺后整齐划一。苗木四径:按苗木表中规定的上限和下眼,种植时最小不能

8、小于表列下限,最大不能超过上限3cmo戴干乔木锯口处要干净、光滑、无撕裂或分裂。正常截口应用喷或漆封盖。2、树冠一般规则:并且没有人工、化学、病原体或虫害所导致的植株檄胀直立应无病虫害;应无缺绿病,枯黄或缺乏叶绿素等症状,并且没有人工、化学、病原体或虫害所导致的植株檄胀直立及枯萎;应无尘、无化学杀虫剂残余;应有足够的枝叶以展现该树种之形态;冠幅为叶冠的宽度及叶冠起源点:从叶冠的主要冠面测量其宽度,不包括偶然支出的枝条,叶冠起源点是沿主要树干或茎,并且应从土壤线开始量起。乔木全部采用假植苗,制冠保持在2.3米以上,要求应尽量保留树木原有冠幅、保留顶端生长点,生长健壮、分枝均衡,整冠胞满、叶色正常

9、、无枯枝败叶及病虫害、树枝无损伤、土球包扎完好不松散。3、根系和土壤一般规则:根系应有良好发展,并在枪查时应无病虫害。为了保证苗木移植成活及迅速恢复生长所需的最小带土球应保证到放于植穴内时完好不敢为合格。如苗木为假植苗或容器苗,可在保证苗木正常移植成活和迅速生长的前提下,依次确定所带土球规格。土球高度依苗木的根系分布情次按实确定。对苗木规格中列明种植容器类型者,可在保证苗木质量的前提下,按如下顺序确定:指定盆苗则用盆苗,指定袋苗则用袋苗、亦可用盆苗,指定假植苗可用盆苗、袋苗;指定地苗则用盆苗、袋苗、假植苗。依次类我,反之则不行。根系发展应该是:在种植盆内分配均匀,以至在视觉上可见根是伸展向种植

10、盆之四面八方;同时,根系在种植盆中的形式不可以超过一定限制(盆限);提供稳固的支撑并确保土上植株的物理牢固性;维持一个健康生长所需的生命体系。草坪应是图纸中特定指名的种类,纯度应为85%以上,有以下特点:应无杂草、杂质、虫害、病害;草地应有均匀绿色与密度,且可以健康生长;当用手拿时应有足峭纤维根系使草坪成为一整块。苗木选定后,要挂牌或在根基部位标出明显标记,以免挖错。对重要树种,符会同业主及设计、监理等有关人员到苗场共同看板选取。真正做到不让一株不合格品种在该工程中种植的出现。二、大树移植的管理1、大树移植前的准备工作选树:在工程施工前技照设计提出的树种、规格、高度、干径、冠幅、分枝点高度、树

11、形及主要观赏面,提前选择适当的树木,并在选好的树木上做好标记。断根处理:由于施工时间比较紧迫,不能按常规方法对移植大树提早断根,但应做好移植计划,缩粗由断根起运到种植的时间间隔,减少大树根系所受的损伤。挖树时要保留一定的根系规格。主根切口要平滑,保证不使主根劈裂或撕裂,保持主根完整,尽量保留须根。对于成活率较低的大树的形式不可以超过一定限制(盆限);提供稳固的支撑并确必要时可用药剂对树根进行处理,促进根系在移植后尽快恢树冠处理:根据标书设计要求,大树移植要保留大部分冠幅,只摘取五分之三的叶片。保留原有的重要枝干,将徒长枝、交叉枝、病虫枯枝放过密枝剪去,因为保留叶片较多,而种植季节正好处于夏季,

12、因此应特别注意防止水分流失,在运输过程中做好保护措施,防止因车速过快叶片水分蒸发严重,导致叶片干枯。定植前,挖好定植树穴,根据大树土球在保证成活率前提下确定树穴规格,树穴不宜过深,以免洞穴过深积水,导致股根。施肥按设计要求,不宜过量,过量回为伤根系。肥料面层应覆盖一层薄士,避免士球与肥料直接接触。2、大树移植过程根据树木特点及施工特点,采用软包装土球移植法。掘苗及运输:按树木脚径的710倍确定士球大小,以树干为中心,拉比士球直径大35cm的尺寸划一圆圈,然后沿着圆圈挖宽6080cm的操作沟,深度应与士球高度相等,当掘到应挖深度的1/2时,应随挖Ir修整士球,将士球表面修平,使士球上大下小,局部

13、圆滑,呈红星苹果型。修整土球时如遇粗根,要用剪枝或小手锯相断,不能用铁楸断根,以免使士球震散。包装;符预先湿洞过的草绳,于土球中部缠腰绳,4人高的1413并系牢,然后用草绳及蒲包包扎,包扎采用井树冠处理:根据标书设it要求,大树移植要保留大部分合作边拉缠,用木锤敲打草绳,要使草绳靠紧,总宽达土球高的1413并系军,然后用草绳及薄包包扎,包扎采用井字式或五角式。吊装运输;吊运前先撤去支撑,捆拢树冠,根据树重选用适当的起吊及载运机械,吊装前,用事先打好结的粗绳,将两股分开,捆在士球腰下部,与士球接触的地方垫以木版,然后将粗绳两端扣在吊钩上,轻轻起吊一下,此时树身倾斜,马上用粗绳在树干基部拴系一绳套

14、,也扣在吊钩上,即可起吊装车。装车时必须士球向前,树梢向后,轻轻放在车厢内,用破头或木板将土球固定,防止士球摇晃。运输途中要有专人押运,苗木运到施工现场后要立即卸车种植,如不能立即种植,应将苗木卸车立直,支稳,不能将苗木斜放或平倒在地。栽植:吊装人穴前,应将树冠生长最丰满、完好的一面朝向主要观赏面,吊装入穴时,粗绳的捆绷方法与装卸时的方法相同,吊起时,应时树干立直,然后慢慢放如坑内,坑内应堆放1525cm厚的松土,便士球能刚好立在士堆上。填土前,应将草绳尽量取出,不能取出的应剪断草绳,分层填士压实。栽植深度,不要超过士球高度,与原士痕印相平或略深3-5cmo三、乔灌木种植工程1、抻植穴放线。放

15、线时要按照设计图纸及图案尺寸放一般以沟栽为宜,沟深应在50厘米以上,挖植树穴时,高低线,乔木穴状换土,穴规格应按设计图尺寸开挖。密植灌木一般以沟栽为宜,沟深应在50厘米以上,挖植树穴时,高低口径应雷同,以防锅底形涌现。2、穴状换土施肥。植树穴开挖验收后,应进行回填施肥,不施肥者不得栽植。3、苗木订购Q此项工作应提前进行,承包商选定苗木源地后,监理工程师应到供苗场实地检验,重点检查承包商选定的苗木品种、规格、主干通直度、冠幅、病虫害等情况是否符合技H规范请求,三证是否齐全(经营允许证、产品德量合格证、苗木枪疫证),满足上述请求者方可起苗,起苗时还应注意土球大小必须符合技W规范请求。绑扎要紧密坚固,不得松散。灌木要检查分枝数量是否达到技H规范请求等,凡达不到上述指标请求的不得装车拉运。4、乔灌木种植。种植季节,一般为春季最合适种植,抻植
