《连续梁0#块支架预压交底-3级.docx》由会员分享,可在线阅读,更多相关《连续梁0#块支架预压交底-3级.docx(3页珍藏版)》请在第壹文秘上搜索。

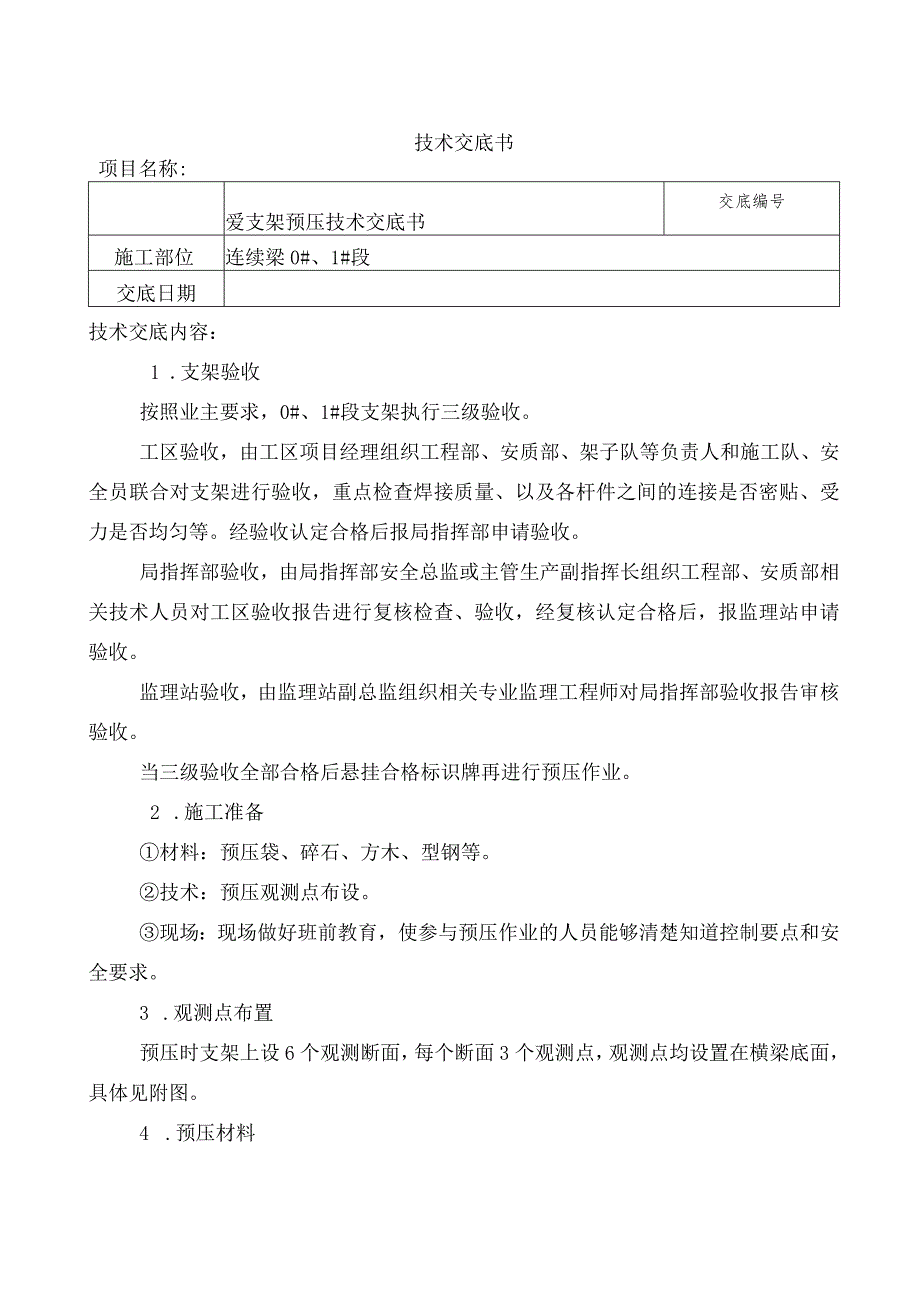

1、技术交底书项目名称:爱支架预压技术交底书交底编号施工部位连续梁0#、1#段交底日期技术交底内容:1 .支架验收按照业主要求,0#、1#段支架执行三级验收。工区验收,由工区项目经理组织工程部、安质部、架子队等负责人和施工队、安全员联合对支架进行验收,重点检查焊接质量、以及各杆件之间的连接是否密贴、受力是否均匀等。经验收认定合格后报局指挥部申请验收。局指挥部验收,由局指挥部安全总监或主管生产副指挥长组织工程部、安质部相关技术人员对工区验收报告进行复核检查、验收,经复核认定合格后,报监理站申请验收。监理站验收,由监理站副总监组织相关专业监理工程师对局指挥部验收报告审核验收。当三级验收全部合格后悬挂合

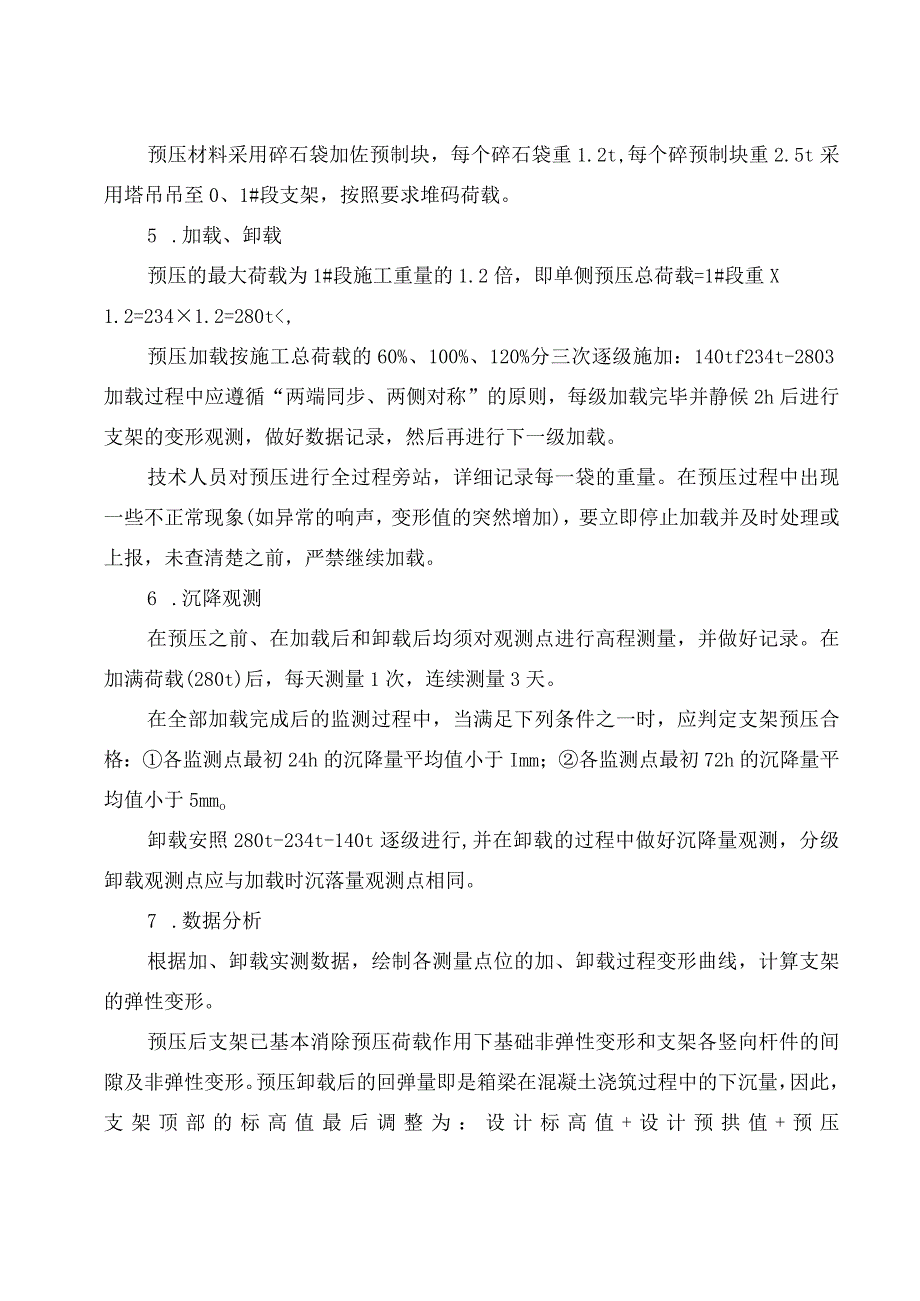

2、格标识牌再进行预压作业。2 .施工准备材料:预压袋、碎石、方木、型钢等。技术:预压观测点布设。现场:现场做好班前教育,使参与预压作业的人员能够清楚知道控制要点和安全要求。3 .观测点布置预压时支架上设6个观测断面,每个断面3个观测点,观测点均设置在横梁底面,具体见附图。4 .预压材料预压材料采用碎石袋加佐预制块,每个碎石袋重1.2t,每个碎预制块重2.5t采用塔吊吊至0、1#段支架,按照要求堆码荷载。5 .加载、卸载预压的最大荷载为1#段施工重量的1.2倍,即单侧预压总荷载=1#段重X1.2=2341.2=280t,预压加载按施工总荷载的60%、100%、120%分三次逐级施加:140tf23
3、4t-2803加载过程中应遵循“两端同步、两侧对称”的原则,每级加载完毕并静候2h后进行支架的变形观测,做好数据记录,然后再进行下一级加载。技术人员对预压进行全过程旁站,详细记录每一袋的重量。在预压过程中出现一些不正常现象(如异常的响声,变形值的突然增加),要立即停止加载并及时处理或上报,未查清楚之前,严禁继续加载。6 .沉降观测在预压之前、在加载后和卸载后均须对观测点进行高程测量,并做好记录。在加满荷载(280t)后,每天测量1次,连续测量3天。在全部加载完成后的监测过程中,当满足下列条件之一时,应判定支架预压合格:各监测点最初24h的沉降量平均值小于Imm;各监测点最初72h的沉降量平均值

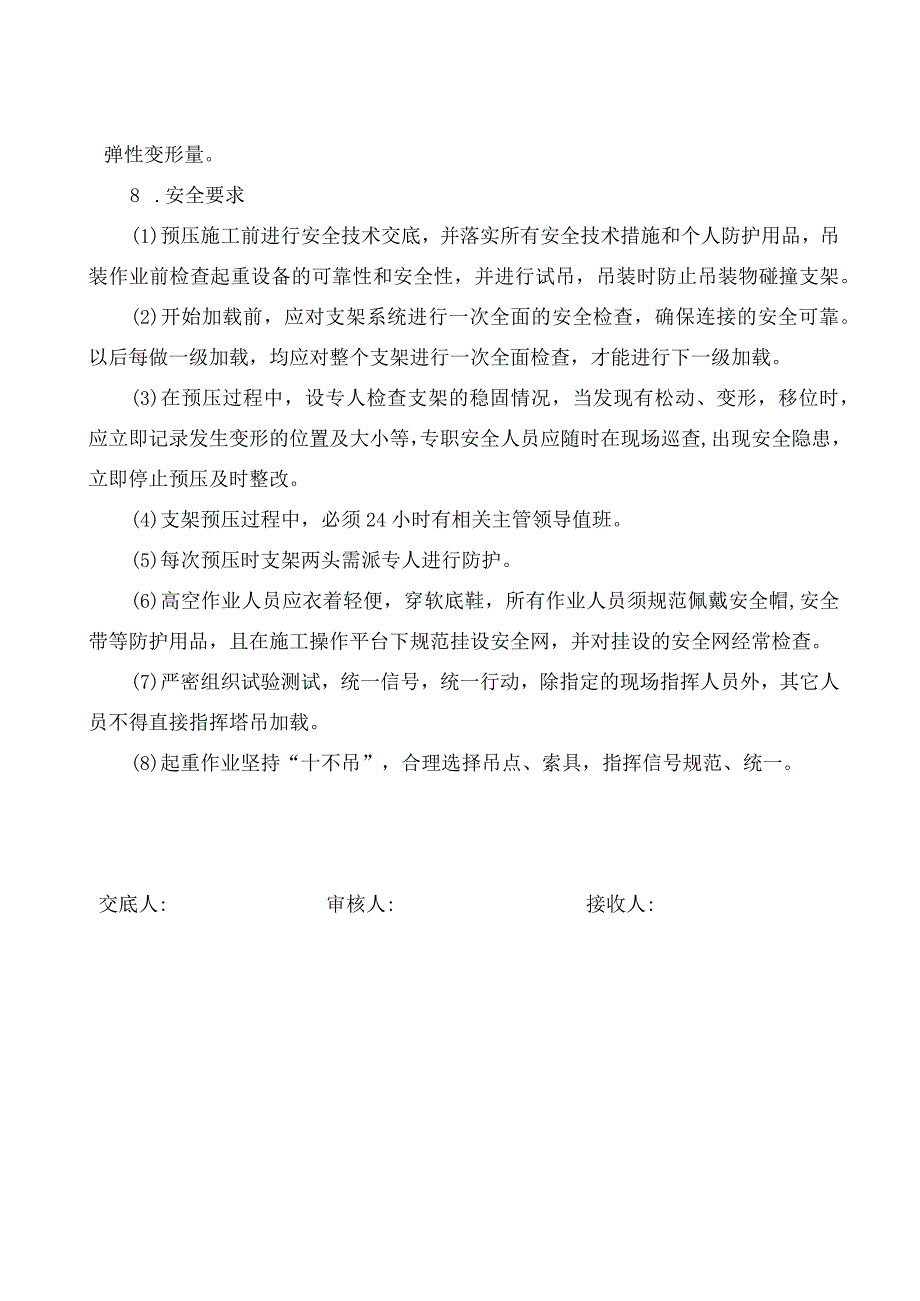

4、小于5mmo卸载安照280t-234t-140t逐级进行,并在卸载的过程中做好沉降量观测,分级卸载观测点应与加载时沉落量观测点相同。7 .数据分析根据加、卸载实测数据,绘制各测量点位的加、卸载过程变形曲线,计算支架的弹性变形。预压后支架已基本消除预压荷载作用下基础非弹性变形和支架各竖向杆件的间隙及非弹性变形。预压卸载后的回弹量即是箱梁在混凝土浇筑过程中的下沉量,因此,支架顶部的标高值最后调整为:设计标高值+设计预拱值+预压弹性变形量。8 .安全要求(1)预压施工前进行安全技术交底,并落实所有安全技术措施和个人防护用品,吊装作业前检查起重设备的可靠性和安全性,并进行试吊,吊装时防止吊装物碰撞支架
5、。(2)开始加载前,应对支架系统进行一次全面的安全检查,确保连接的安全可靠。以后每做一级加载,均应对整个支架进行一次全面检查,才能进行下一级加载。(3)在预压过程中,设专人检查支架的稳固情况,当发现有松动、变形,移位时,应立即记录发生变形的位置及大小等,专职安全人员应随时在现场巡查,出现安全隐患,立即停止预压及时整改。(4)支架预压过程中,必须24小时有相关主管领导值班。(5)每次预压时支架两头需派专人进行防护。(6)高空作业人员应衣着轻便,穿软底鞋,所有作业人员须规范佩戴安全帽,安全带等防护用品,且在施工操作平台下规范挂设安全网,并对挂设的安全网经常检查。(7)严密组织试验测试,统一信号,统一行动,除指定的现场指挥人员外,其它人员不得直接指挥塔吊加载。(8)起重作业坚持“十不吊”,合理选择吊点、索具,指挥信号规范、统一。交底人:审核人:接收人:
