二次结构植筋技术交底全套.docx

上传人:p** 文档编号:718009 上传时间:2024-01-23 格式:DOCX 页数:6 大小:20.62KB
下载 相关 举报
二次结构植筋技术交底全套.docx_第1页
第1页 / 共6页
二次结构植筋技术交底全套.docx_第2页
第2页 / 共6页
二次结构植筋技术交底全套.docx_第3页
第3页 / 共6页
二次结构植筋技术交底全套.docx_第4页
第4页 / 共6页
二次结构植筋技术交底全套.docx_第5页
第5页 / 共6页
二次结构植筋技术交底全套.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《二次结构植筋技术交底全套.docx》由会员分享,可在线阅读,更多相关《二次结构植筋技术交底全套.docx(6页珍藏版)》请在第壹文秘上搜索。

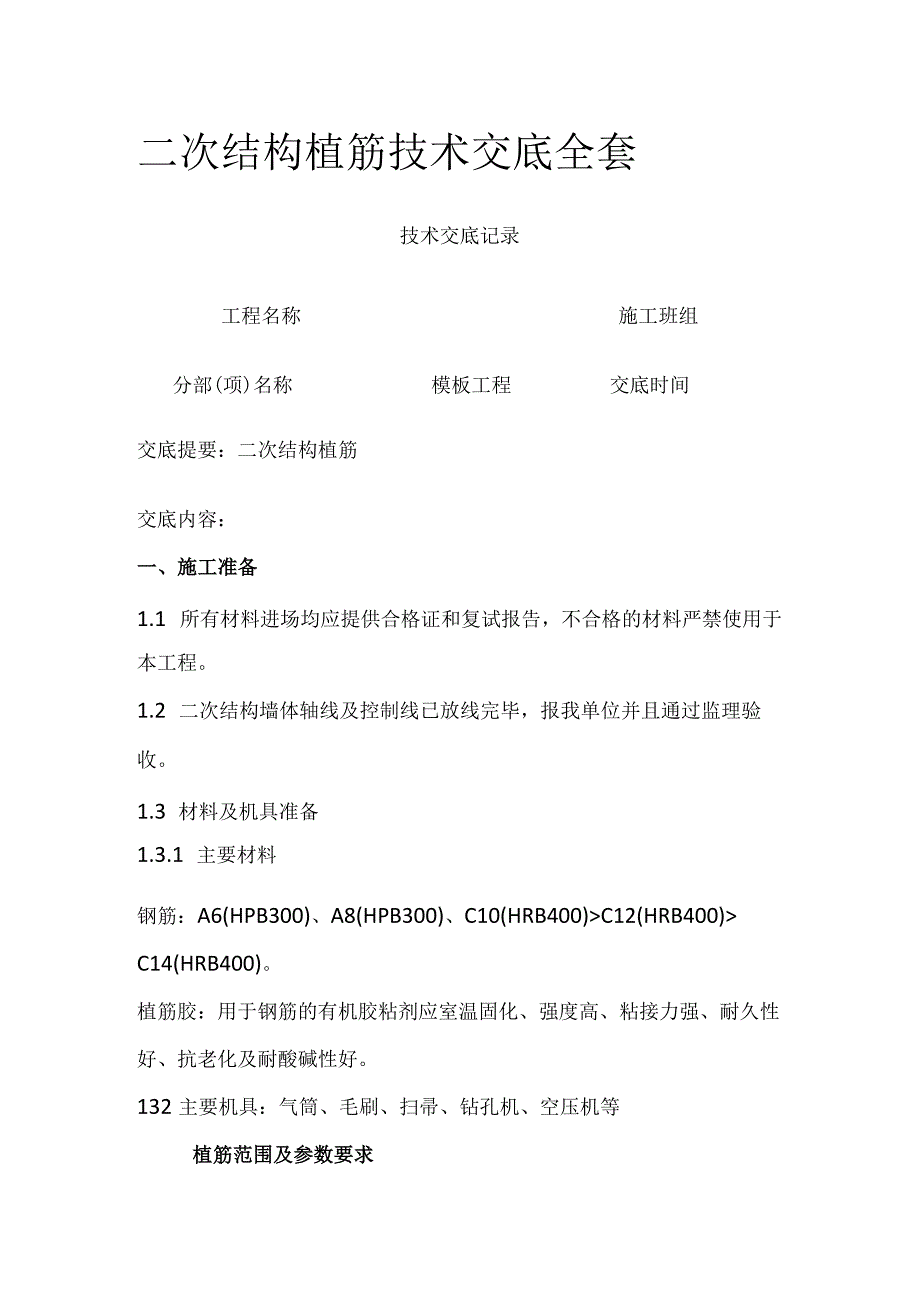

1、二次结构植筋技术交底全套技术交底记录工程名称施工班组分部(项)名称模板工程交底时间交底提要:二次结构植筋交底内容:一、施工准备1.1 所有材料进场均应提供合格证和复试报告,不合格的材料严禁使用于本工程。1.2 二次结构墙体轴线及控制线已放线完毕,报我单位并且通过监理验收。1.3 材料及机具准备1.3.1 主要材料钢筋:A6(HPB300)、A8(HPB300)、C10(HRB400)C12(HRB400)C14(HRB400)。植筋胶:用于钢筋的有机胶粘剂应室温固化、强度高、粘接力强、耐久性好、抗老化及耐酸碱性好。132主要机具:气筒、毛刷、扫帚、钻孔机、空压机等植筋范围及参数要求2.1 与砌

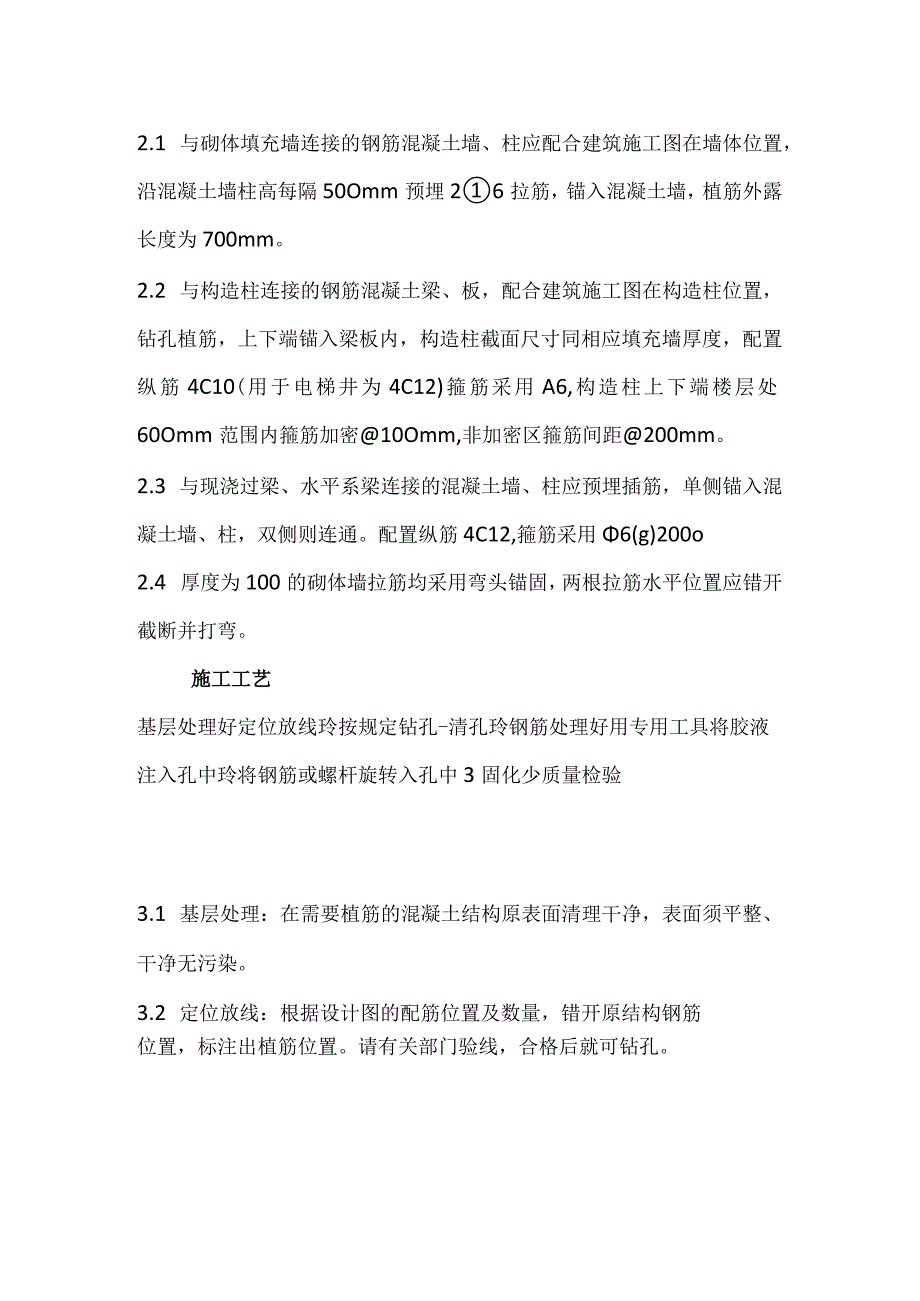

2、体填充墙连接的钢筋混凝土墙、柱应配合建筑施工图在墙体位置,沿混凝土墙柱高每隔50Omm预埋26拉筋,锚入混凝土墙,植筋外露长度为700mm。2.2 与构造柱连接的钢筋混凝土梁、板,配合建筑施工图在构造柱位置,钻孔植筋,上下端锚入梁板内,构造柱截面尺寸同相应填充墙厚度,配置纵筋4C10(用于电梯井为4C12)箍筋采用A6,构造柱上下端楼层处60Omm范围内箍筋加密10Omm,非加密区箍筋间距200mm。2.3 与现浇过梁、水平系梁连接的混凝土墙、柱应预埋插筋,单侧锚入混凝土墙、柱,双侧则连通。配置纵筋4C12,箍筋采用6(g)200o2.4 厚度为100的砌体墙拉筋均采用弯头锚固,两根拉筋水平位

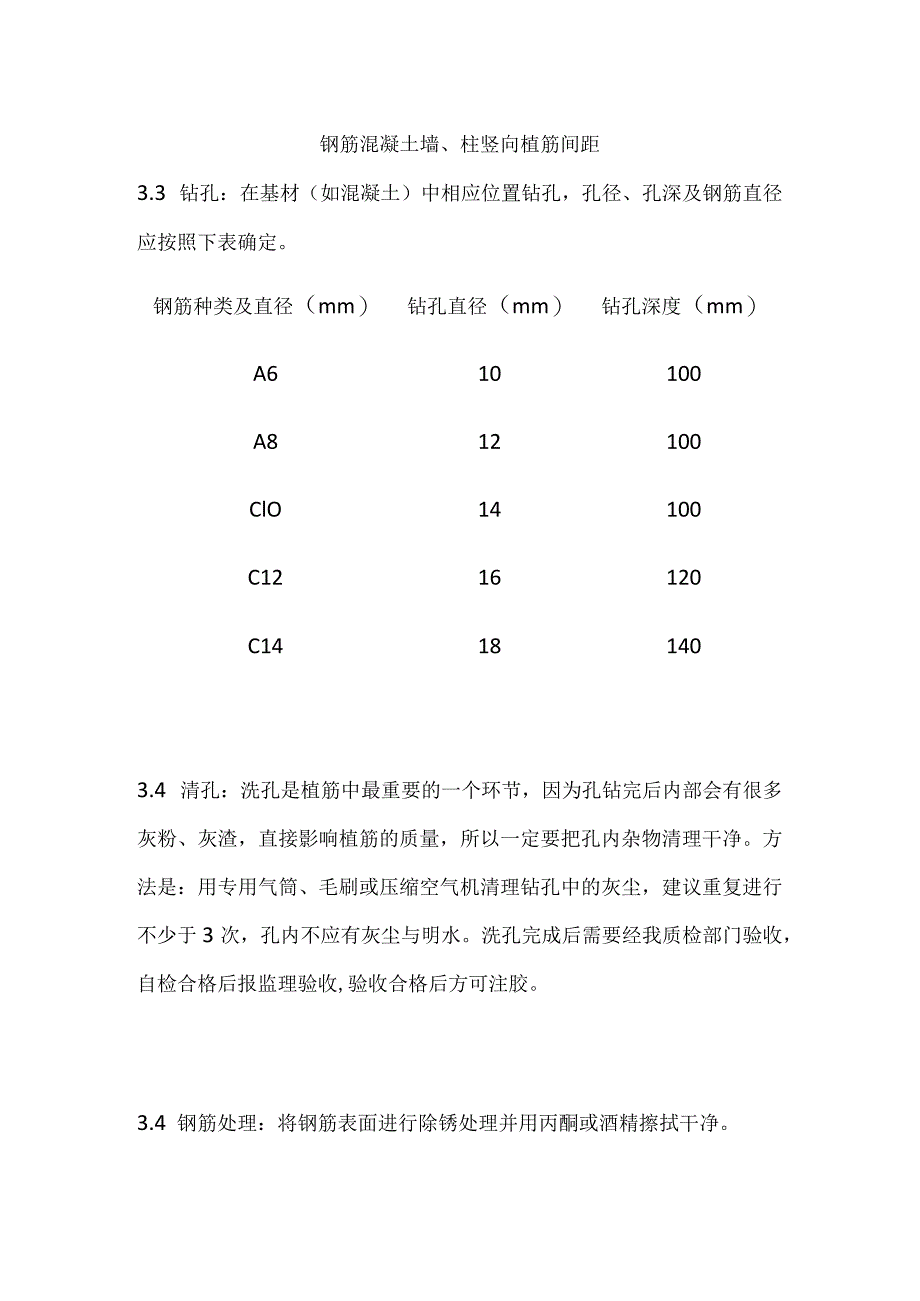

3、置应错开截断并打弯。施工工艺基层处理好定位放线玲按规定钻孔-清孔玲钢筋处理好用专用工具将胶液注入孔中玲将钢筋或螺杆旋转入孔中3固化少质量检验3.1 基层处理:在需要植筋的混凝土结构原表面清理干净,表面须平整、干净无污染。3.2 定位放线:根据设计图的配筋位置及数量,错开原结构钢筋位置,标注出植筋位置。请有关部门验线,合格后就可钻孔。钢筋混凝土墙、柱竖向植筋间距3.3 钻孔:在基材(如混凝土)中相应位置钻孔,孔径、孔深及钢筋直径应按照下表确定。钢筋种类及直径(mm)钻孔直径(mm)钻孔深度(mm)A610100A812100ClO14100C1216120C14181403.4 清孔:洗孔是植筋

4、中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用专用气筒、毛刷或压缩空气机清理钻孔中的灰尘,建议重复进行不少于3次,孔内不应有灰尘与明水。洗孔完成后需要经我质检部门验收,自检合格后报监理验收,验收合格后方可注胶。3.4 钢筋处理:将钢筋表面进行除锈处理并用丙酮或酒精擦拭干净。3.5 注胶:锚固胶要选用合格的植筋专用胶水,要能够满足我项目植筋施工要求,并将产品合格证明、产品检测报告及厂家营业执照、资质,一式三份,报与我项目部。注胶要从孔底开始,这样可以排出孔内的空气,为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到孔

5、深的2/3或计算孔内的用胶量,应扣除钢筋体积,孔内注完胶后应立即植筋。3.6 植筋:将结构胶灌入孔内,注入深度一般为孔深的2/3,然后将钢筋插入孔内,按一定方向旋转钢筋十几圈插入,使钢筋与结构胶、混凝土孔壁粘接密实。待结构胶完全固化将进行钢筋绑扎,清理干净经项目技术、质检验收合格后经甲方、监理认可后进行下道工序施工。3.7 固化:植入钢筋后留有足够的时间让结构胶固化,且在72h内不得对已植入钢筋造成扰动,现场设置勿扰动标识牌,待完全固化后方可进行下道工序。3.8 质量检验:外观检查固化是否正常。重要部位的植筋需进行现场抗拔试验,检验其锚固力是否满足设计要求;合格后方可进行下一道工序的施工。四、

6、质量标准4.1 植筋钻孔孔径的偏差及钻孔深度及陈制度的偏差应符合要求。植筋钻孔孔径允许偏差值植筋钻孔深度、垂直度和位置的允许偏差钢筋品种、强度等级必须符合设计要求、植筋胶的规格及强度必须满足其验收标准要求。4.2 钻孔的直径必须满足插筋距孔边距的要求。成孔水平偏差不得大于2mm,垂直偏差不得大于1%4.3 植筋胶必须密实饱满、植筋完成后根据技术参数的要求,72h内严禁人为扰动。4.4 构造柱保护层厚度20mm,墙体拉结筋保护层厚度20mm。五、成品保护5.1 结构表面拉结筋位置定位弹线后和钻孔、清孔完成后要严禁人为污染。5.2 加工好的拉结筋要架起存放,上方要有挡雨设施,存放地要通风防潮良好,

7、防止锈蚀。5.3 配胶搅拌时要均匀搅拌,防止胶液从容器中溅出,造成结构成品污染。5.4 注胶时要控制好胶液的注入量,防止注入过多致使植入拉结筋时挤出的胶液过多,污染结构表面。5.5 拉结筋在植筋完成后,植筋胶固化前防止扰动和人为碰撞。5.6 填充墙砌体施工前,拉结筋不得进行任意弯折、拆卸。六、安全环保和文明施工6.1 施工人员戴好安全帽,高空作业系好安全带且高空作业时一切巩固要放稳,以防掉下伤人。6.2 配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射。6.3 夜间施工要有足够照明。6.4 施工操作必须严格按照操作规程进行,手持冲击钻时必须穿绝缘鞋,戴绝缘手套,清孔操作人员要戴风镜和多层口罩,防止吹出的粉尘眯眼和进入口鼻,注胶、植筋时,要戴手套进行操作,防止胶体粘染手和皮肤表面,如不慎触胶,可立即用丙酮溶液进行清洗。6.5 废弃的灌浆器注胶咀和皮囊要按固体废弃物分类回收办法进行回收处理,不可在现场随处乱扔,清孔时吹出的浮尘要及时清扫,保持施工现场干净整齐,施工时要求做到工完场清,每天下班前要检查和清理施工场地,保持现场整洁美观,做到文明施工。技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
