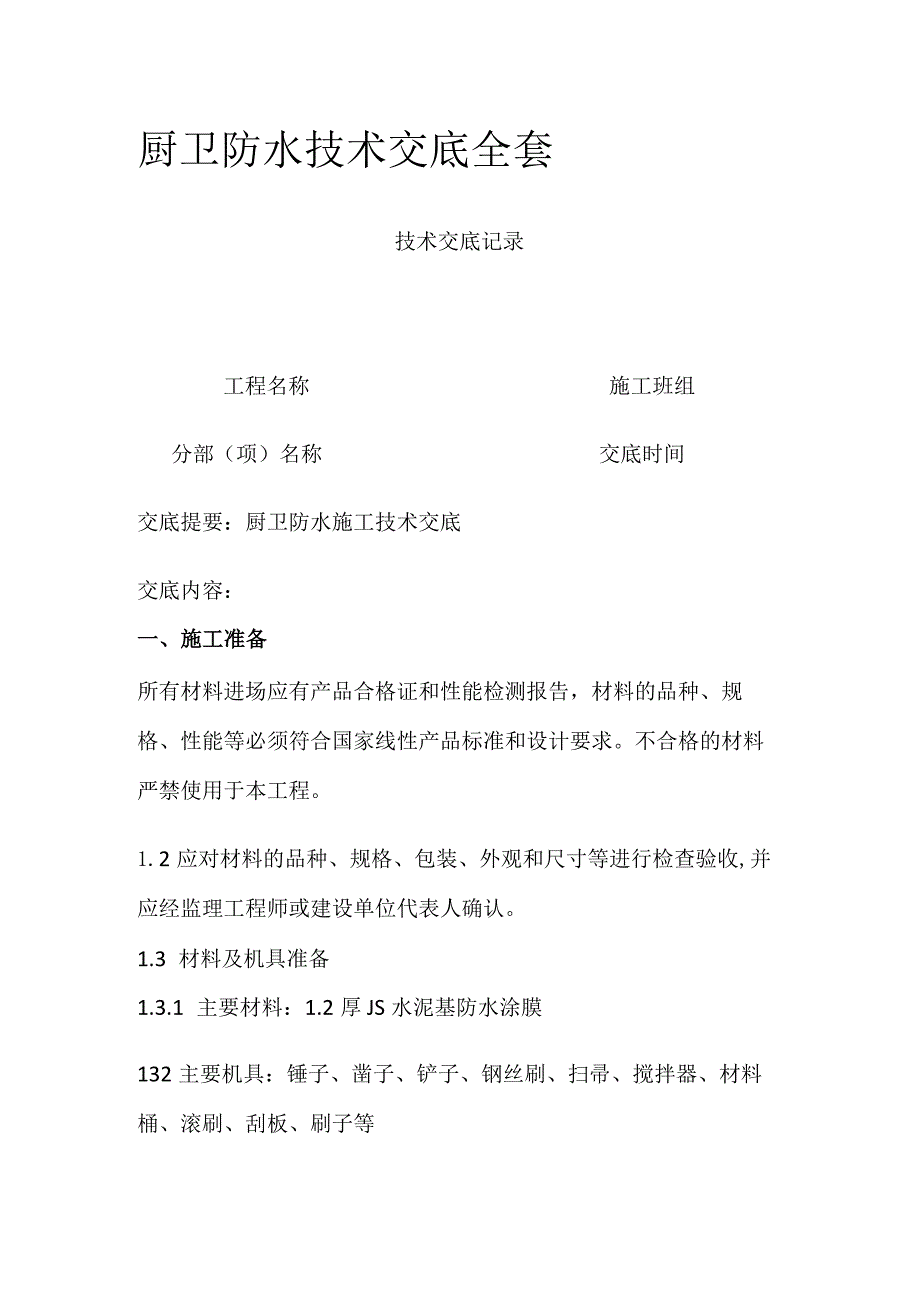

1、厨卫防水技术交底全套技术交底记录工程名称施工班组分部(项)名称交底时间交底提要:厨卫防水施工技术交底交底内容:一、施工准备所有材料进场应有产品合格证和性能检测报告,材料的品种、规格、性能等必须符合国家线性产品标准和设计要求。不合格的材料严禁使用于本工程。1.2应对材料的品种、规格、包装、外观和尺寸等进行检查验收,并应经监理工程师或建设单位代表人确认。1.3 材料及机具准备1.3.1 主要材料:1.2厚JS水泥基防水涂膜132主要机具:锤子、凿子、铲子、钢丝刷、扫帚、搅拌器、材料桶、滚刷、刮板、刷子等二、施工工艺基层处理好底涂层施工玲中涂与面涂施工)收头处理好验收玲蓄水试验.基层处理:基层要求平

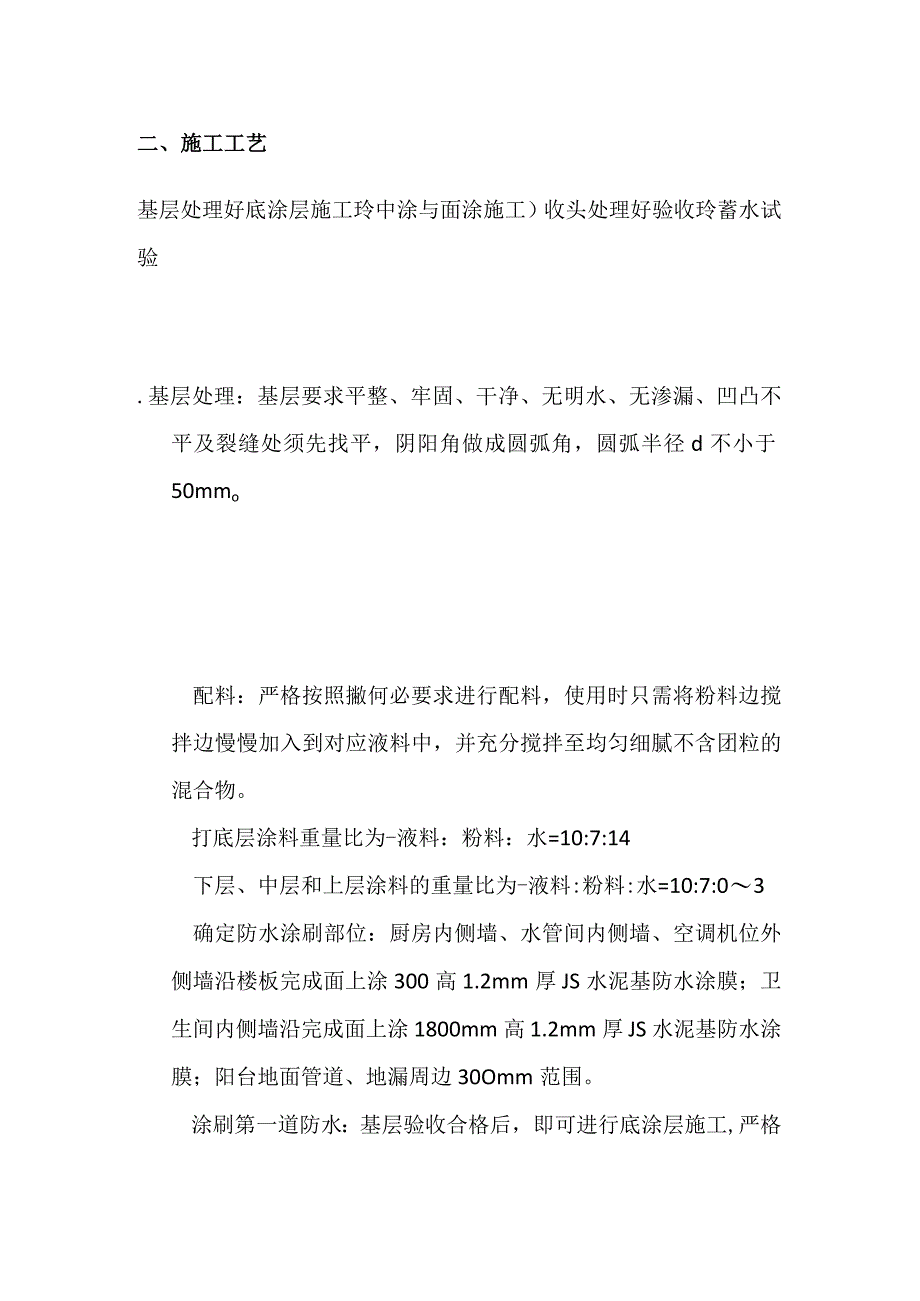

2、整、牢固、干净、无明水、无渗漏、凹凸不平及裂缝处须先找平,阴阳角做成圆弧角,圆弧半径d不小于50mmo配料:严格按照撇何必要求进行配料,使用时只需将粉料边搅拌边慢慢加入到对应液料中,并充分搅拌至均匀细腻不含团粒的混合物。打底层涂料重量比为-液料:粉料:水=10:7:14下层、中层和上层涂料的重量比为-液料:粉料:水=10:7:03确定防水涂刷部位:厨房内侧墙、水管间内侧墙、空调机位外侧墙沿楼板完成面上涂300高1.2mm厚JS水泥基防水涂膜;卫生间内侧墙沿完成面上涂1800mm高1.2mm厚JS水泥基防水涂膜;阳台地面管道、地漏周边30Omm范围。涂刷第一道防水:基层验收合格后,即可进行底涂层

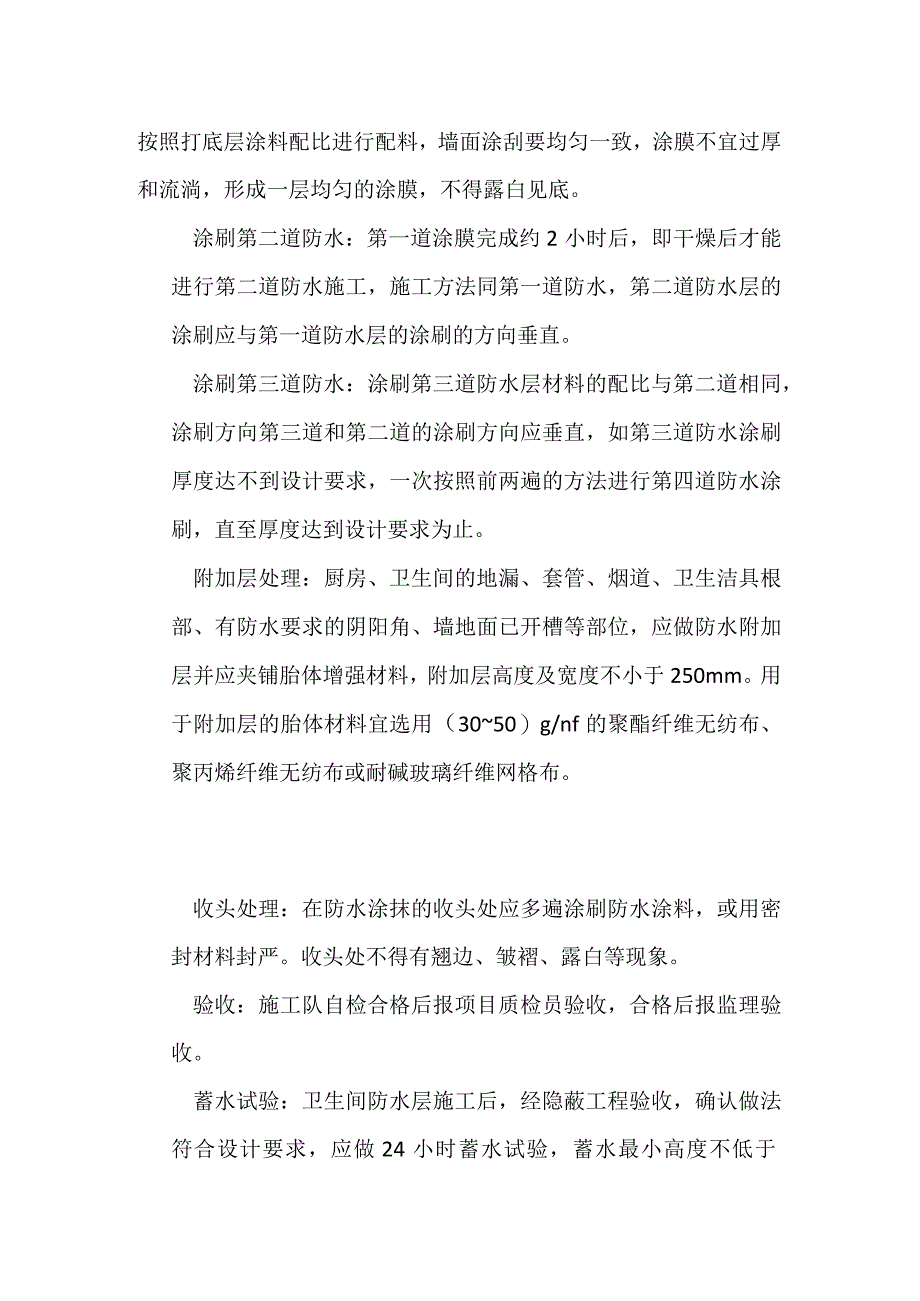

3、施工,严格按照打底层涂料配比进行配料,墙面涂刮要均匀一致,涂膜不宜过厚和流淌,形成一层均匀的涂膜,不得露白见底。涂刷第二道防水:第一道涂膜完成约2小时后,即干燥后才能进行第二道防水施工,施工方法同第一道防水,第二道防水层的涂刷应与第一道防水层的涂刷的方向垂直。涂刷第三道防水:涂刷第三道防水层材料的配比与第二道相同,涂刷方向第三道和第二道的涂刷方向应垂直,如第三道防水涂刷厚度达不到设计要求,一次按照前两遍的方法进行第四道防水涂刷,直至厚度达到设计要求为止。附加层处理:厨房、卫生间的地漏、套管、烟道、卫生洁具根部、有防水要求的阴阳角、墙地面已开槽等部位,应做防水附加层并应夹铺胎体增强材料,附加层高

4、度及宽度不小于250mm。用于附加层的胎体材料宜选用(3050)g/nf的聚酯纤维无纺布、聚丙烯纤维无纺布或耐碱玻璃纤维网格布。收头处理:在防水涂抹的收头处应多遍涂刷防水涂料,或用密封材料封严。收头处不得有翘边、皱褶、露白等现象。验收:施工队自检合格后报项目质检员验收,合格后报监理验收。蓄水试验:卫生间防水层施工后,经隐蔽工程验收,确认做法符合设计要求,应做24小时蓄水试验,蓄水最小高度不低于30mm,时间不得小于24小时,确认不渗漏后方可进行下道工序施工。三、质量标准3.1 防水涂膜层的基层应牢固、基层面应洁净、平整,不得有空鼓松动、起砂和脱皮现象。基层阴阳角应做成圆弧形。3.2 防水涂料应

5、与基层粘结牢固,表面涂刷均匀,不得有流淌皱褶、鼓泡、露胎体和翘边等缺陷。3.3 涂料防水层的平均厚度应符合设计要求。3.4 在转角、地漏、伸出基层的管道等根部,防水层的细部构造应符合交底及设计要求。3.5 防水层的平均厚度应符合设计要求,最小厚度不应小于设计厚度的90%。四、成品保护4.1 涂膜防水层施工过程中,操作人员应穿平底鞋作业,不得穿带钉的鞋进入施工现场。4.2 穿过地面及墙面等处的管件和套管、地漏、固定卡子等,不得破损、变位。4.3 在保护层施工之前,不得进入踩踏也不得在上面堆放杂物,以免损坏防水层。4.4 存在交叉施工作业时,成品保护做到谁破坏谁负责。五、安全环保和文明施工5.1

6、施工人员戴好安全帽,高空作业系好安全带且高空作业时一切巩固要放稳,以防掉下伤人。5.2 配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射。5.3 夜间施工要有足够照明。5.4 施工过程中,应有专人负责督促,严格按照安全操作规程进行各项操作,合理使用劳保用品,操作人员不得赤脚和穿短袖衣服作业,防止胶粘液溅泼和污染。5.5 重视消防工作,防止火灾发生。在材料库房和施工作业面必须配备干粉灭火器,并由专人负责,热熔施工作业时,施工操作必须作好个人的安全防护,防止烫伤等事故发生。5.6 必须遵守施工工地有关安全部门制订的安全条例,各分包单位必须服从总包方的领导和指挥。5.7 严禁酒后及病中作业。严禁打架斗殴。5.8 防水施工前,应编制好安全技术措施,书面向全体操作人员进行安全技术交底工作,并办理好签字手续备查。技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
