地面工程技术交底全套.docx

上传人:p** 文档编号:719436 上传时间:2024-01-23 格式:DOCX 页数:6 大小:19.25KB
下载 相关 举报
地面工程技术交底全套.docx_第1页
第1页 / 共6页
地面工程技术交底全套.docx_第2页
第2页 / 共6页
地面工程技术交底全套.docx_第3页
第3页 / 共6页
地面工程技术交底全套.docx_第4页
第4页 / 共6页
地面工程技术交底全套.docx_第5页
第5页 / 共6页
地面工程技术交底全套.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《地面工程技术交底全套.docx》由会员分享,可在线阅读,更多相关《地面工程技术交底全套.docx(6页珍藏版)》请在第壹文秘上搜索。

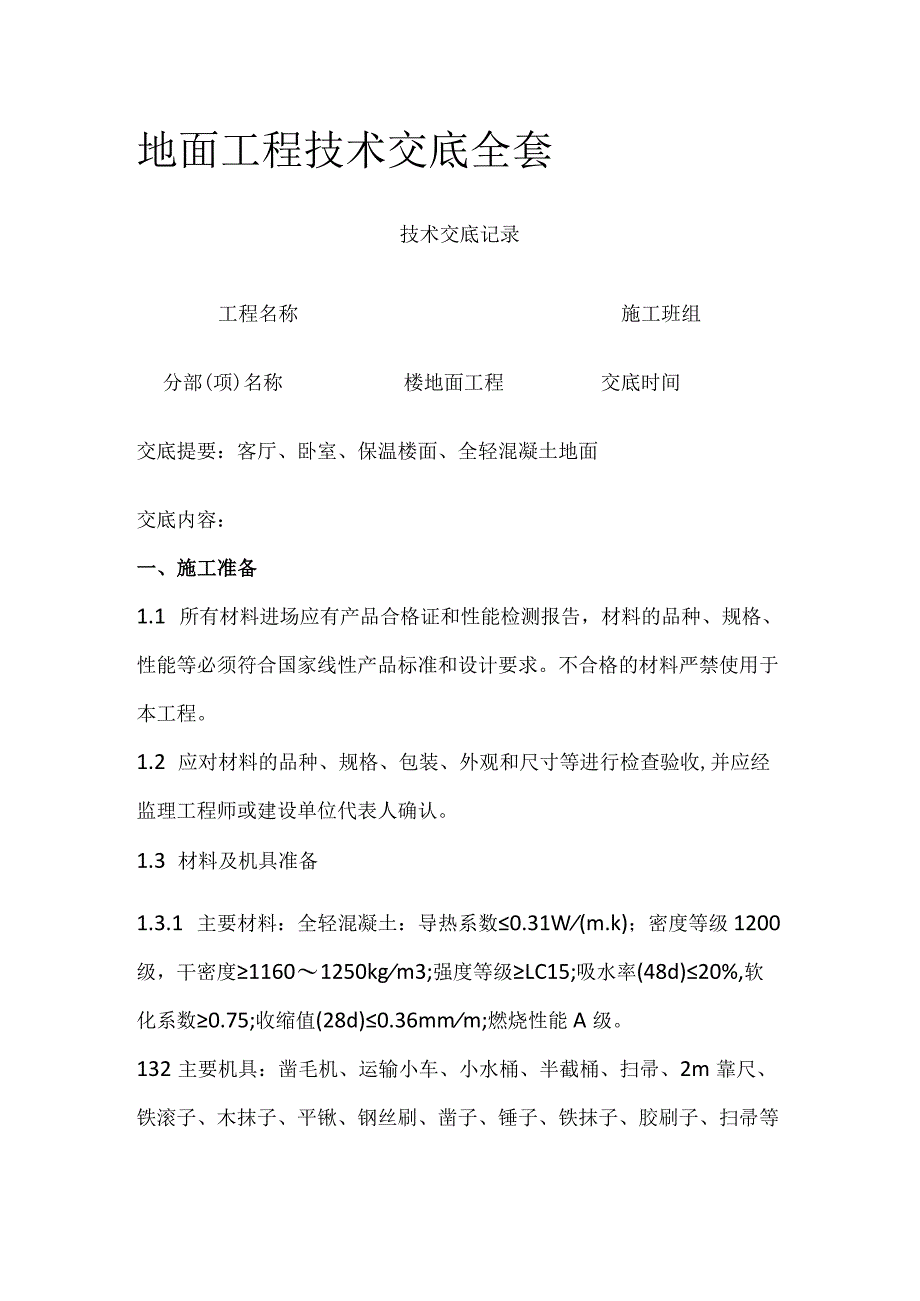

1、地面工程技术交底全套技术交底记录工程名称施工班组分部(项)名称楼地面工程交底时间交底提要:客厅、卧室、保温楼面、全轻混凝土地面交底内容:一、施工准备1.1 所有材料进场应有产品合格证和性能检测报告,材料的品种、规格、性能等必须符合国家线性产品标准和设计要求。不合格的材料严禁使用于本工程。1.2 应对材料的品种、规格、包装、外观和尺寸等进行检查验收,并应经监理工程师或建设单位代表人确认。1.3 材料及机具准备1.3.1 主要材料:全轻混凝土:导热系数0.31W(m.k);密度等级1200级,干密度11601250kgm3;强度等级LC15;吸水率(48d)20%,软化系数0.75;收缩值(28d

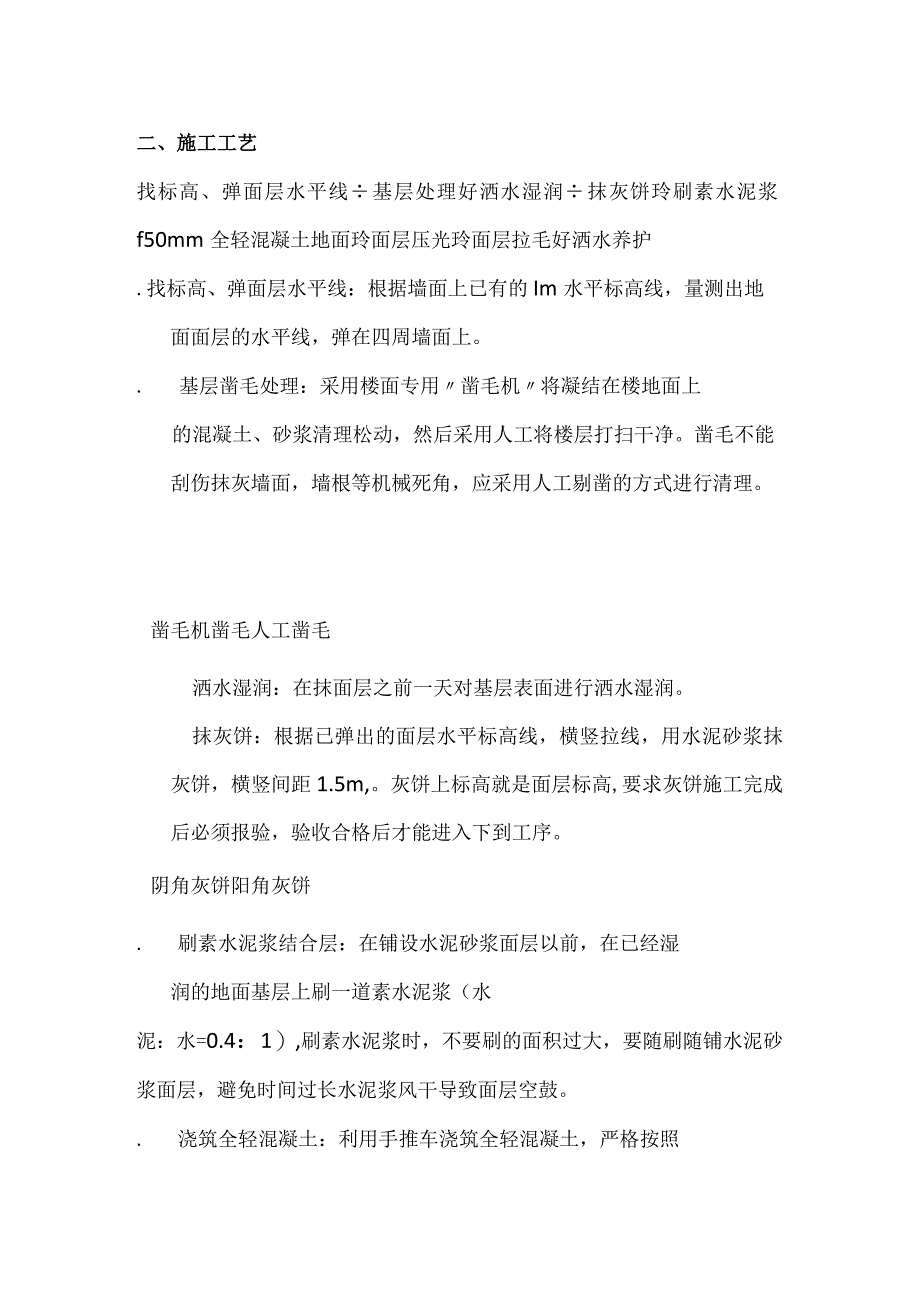

2、)0.36mmm;燃烧性能A级。132主要机具:凿毛机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子、胶刷子、扫帚等二、施工工艺找标高、弹面层水平线基层处理好洒水湿润抹灰饼玲刷素水泥浆f50mm全轻混凝土地面玲面层压光玲面层拉毛好洒水养护.找标高、弹面层水平线:根据墙面上已有的Im水平标高线,量测出地面面层的水平线,弹在四周墙面上。.基层凿毛处理:采用楼面专用凿毛机将凝结在楼地面上的混凝土、砂浆清理松动,然后采用人工将楼层打扫干净。凿毛不能刮伤抹灰墙面,墙根等机械死角,应采用人工剔凿的方式进行清理。凿毛机凿毛人工凿毛洒水湿润:在抹面层之前一天对基层

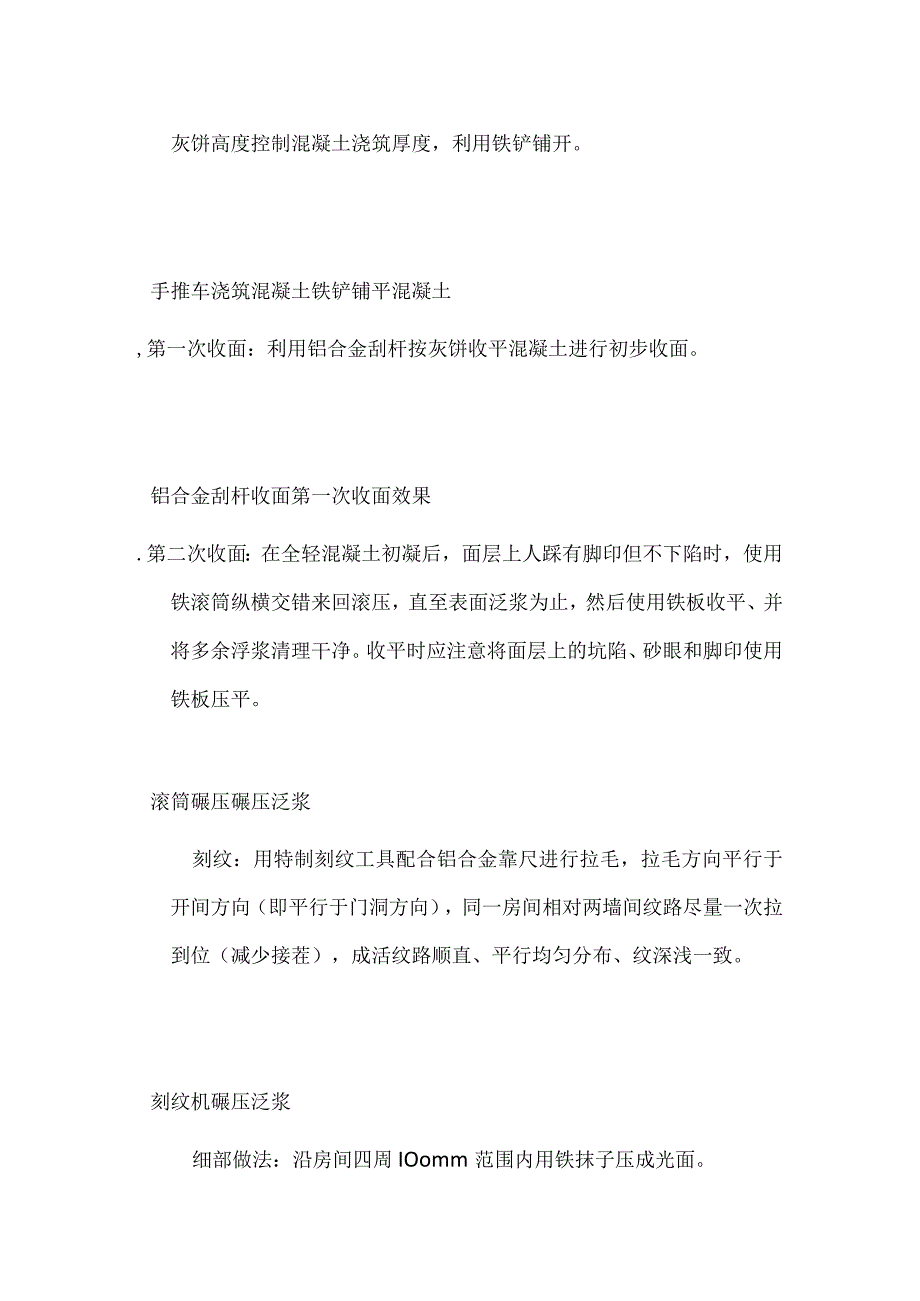

3、表面进行洒水湿润。抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用水泥砂浆抹灰饼,横竖间距1.5m,。灰饼上标高就是面层标高,要求灰饼施工完成后必须报验,验收合格后才能进入下到工序。阴角灰饼阳角灰饼.刷素水泥浆结合层:在铺设水泥砂浆面层以前,在已经湿润的地面基层上刷一道素水泥浆(水泥:水=0.4:1),刷素水泥浆时,不要刷的面积过大,要随刷随铺水泥砂浆面层,避免时间过长水泥浆风干导致面层空鼓。.浇筑全轻混凝土:利用手推车浇筑全轻混凝土,严格按照灰饼高度控制混凝土浇筑厚度,利用铁铲铺开。手推车浇筑混凝土铁铲铺平混凝土,第一次收面:利用铝合金刮杆按灰饼收平混凝土进行初步收面。铝合金刮杆收面第一次收

4、面效果.第二次收面:在全轻混凝土初凝后,面层上人踩有脚印但不下陷时,使用铁滚筒纵横交错来回滚压,直至表面泛浆为止,然后使用铁板收平、并将多余浮浆清理干净。收平时应注意将面层上的坑陷、砂眼和脚印使用铁板压平。滚筒碾压碾压泛浆刻纹:用特制刻纹工具配合铝合金靠尺进行拉毛,拉毛方向平行于开间方向(即平行于门洞方向),同一房间相对两墙间纹路尽量一次拉到位(减少接茬),成活纹路顺直、平行均匀分布、纹深浅一致。刻纹机碾压泛浆细部做法:沿房间四周IOomm范围内用铁抹子压成光面。光面与刻纹部位界线清晰;门口处用8mm宽成品黑色分格条预留凹槽,凹槽宽度、深度一致、互相平行、外侧边缘与两侧墙体外边缘齐。细部做法门

5、口做法.养护:全轻混凝土浇筑完成后,应在IOh后加以覆盖和浇水,养护时间不少于7天,浇水次数应能保持全轻混凝土具有足够的湿润状态。三、质量标准3.1 防水涂膜层的基层应牢固、基层面应洁净、平整,不得有空鼓松动、起砂和脱皮现象。基层阴阳角应做成圆弧形。3.2 防水涂料应与基层粘结牢固,表面涂刷均匀,不得有流淌皱褶、鼓泡、露胎体和翘边等缺陷。3.3 涂料防水层的平均厚度应符合设计要求。3.4 在转角、地漏、伸出基层的管道等根部,防水层的细部构造应符合交底及设计要求。3.5 防水层的平均厚度应符合设计要求,最小厚度不应小于设计厚度的90%。四、成品保护4.1 在操作过程中,注意运灰双轮车不得碰坏门框

6、及铺设在基层的各种管线。4.2 面层抹压过程中随时将脚印抹平,并封闭通过操作房间的一切通道。4.3 面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,防止成活地面破坏,养护期间外,进入户内施工的门窗、栏杆等其他分包单位人员施工应注意成品保护,腻子施工地面铺设彩条布,避免造成地面污染。4.4 面层养护时间符合要求可以上人操作时,防止硬器划伤地面,在油漆刷浆过程中防止污染面层。五、安全环保和文明施工5.1 施工人员戴好安全帽,高空作业系好安全带且高空作业时一切巩固要放稳,以防掉下伤人。5.2 配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射。5.3 夜间施工

7、要有足够照明。5.4 施工过程中,应有专人负责督促,严格按照安全操作规程进行各项操作,合理使用劳保用品,操作人员不得赤脚和穿短袖衣服作业,防止胶粘液溅泼和污染。5.5 重视消防工作,防止火灾发生。在材料库房和施工作业面必须配备干粉灭火器,并由专人负责,热熔施工作业时,施工操作必须作好个人的安全防护,防止烫伤等事故发生。5.6 必须遵守施工工地有关安全部门制订的安全条例,各分包单位必须服从总包方的领导和指挥。5.7 严禁酒后及病中作业。严禁打架斗殴。5.8 防水施工前,应编制好安全技术措施,书面向全体操作人员进行安全技术交底工作,并办理好签字手续备查。技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
