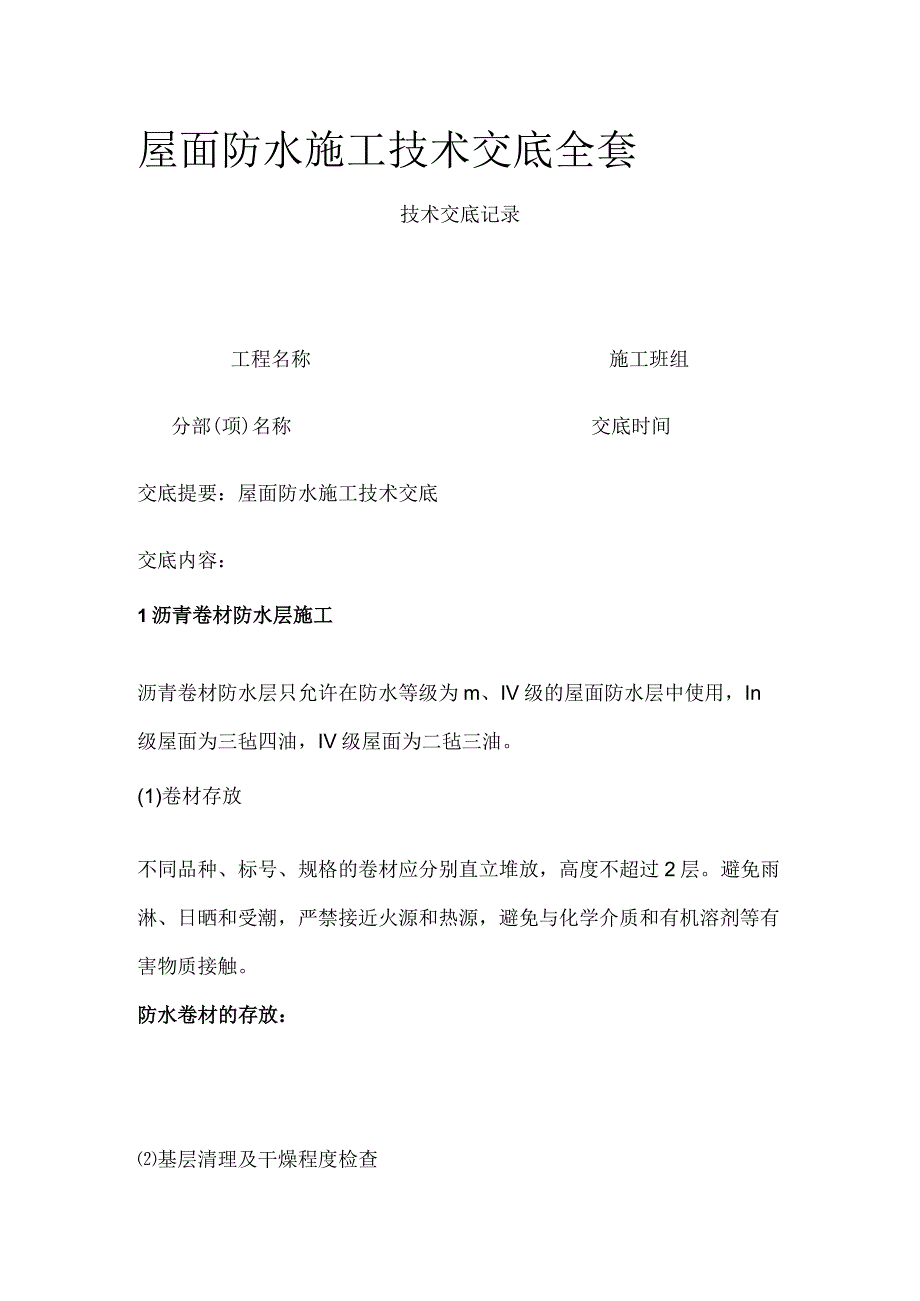

《屋面防水施工技术交底全套.docx》由会员分享,可在线阅读,更多相关《屋面防水施工技术交底全套.docx(11页珍藏版)》请在第壹文秘上搜索。

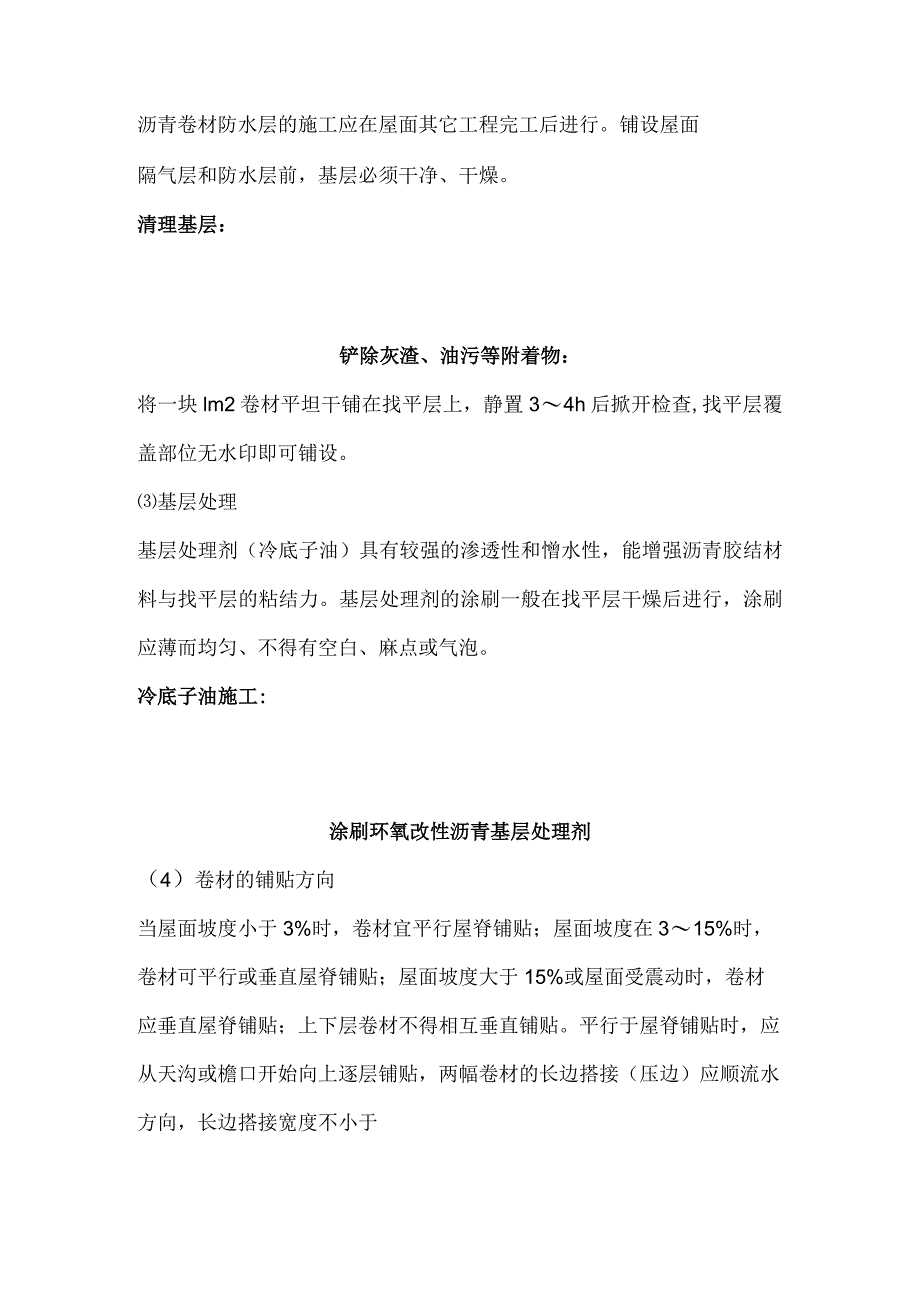

1、屋面防水施工技术交底全套技术交底记录工程名称施工班组分部(项)名称交底时间交底提要:屋面防水施工技术交底交底内容:1沥青卷材防水层施工沥青卷材防水层只允许在防水等级为m、IV级的屋面防水层中使用,In级屋面为三毡四油,IV级屋面为二毡三油。(1)卷材存放不同品种、标号、规格的卷材应分别直立堆放,高度不超过2层。避免雨淋、日晒和受潮,严禁接近火源和热源,避免与化学介质和有机溶剂等有害物质接触。防水卷材的存放:基层清理及干燥程度检查沥青卷材防水层的施工应在屋面其它工程完工后进行。铺设屋面隔气层和防水层前,基层必须干净、干燥。清理基层:铲除灰渣、油污等附着物:将一块lm2卷材平坦干铺在找平层上,静置

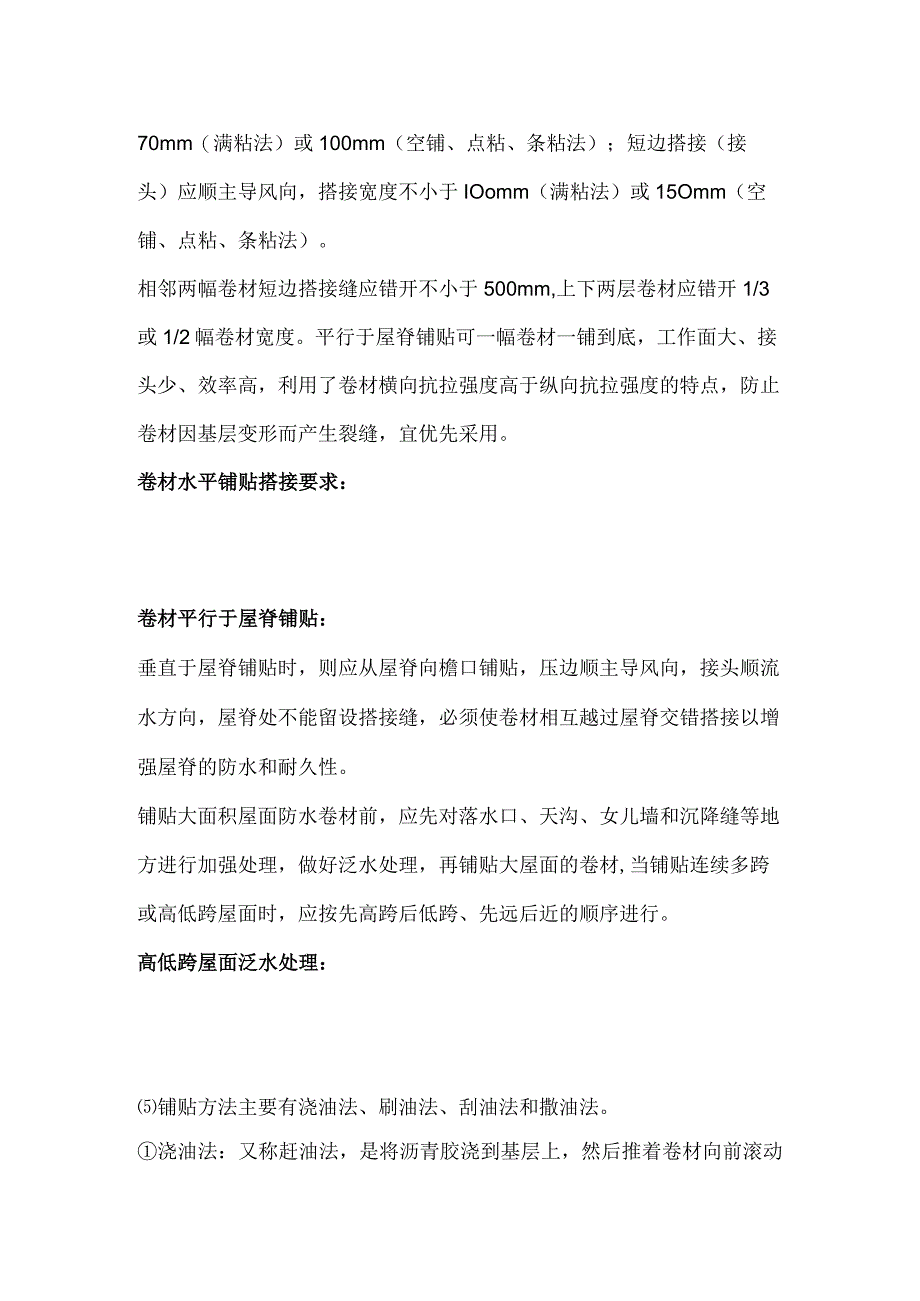

2、34h后掀开检查,找平层覆盖部位无水印即可铺设。基层处理基层处理剂(冷底子油)具有较强的渗透性和憎水性,能增强沥青胶结材料与找平层的粘结力。基层处理剂的涂刷一般在找平层干燥后进行,涂刷应薄而均匀、不得有空白、麻点或气泡。冷底子油施工:涂刷环氧改性沥青基层处理剂(4)卷材的铺贴方向当屋面坡度小于3%时,卷材宜平行屋脊铺贴;屋面坡度在315%时,卷材可平行或垂直屋脊铺贴;屋面坡度大于15%或屋面受震动时,卷材应垂直屋脊铺贴;上下层卷材不得相互垂直铺贴。平行于屋脊铺贴时,应从天沟或檐口开始向上逐层铺贴,两幅卷材的长边搭接(压边)应顺流水方向,长边搭接宽度不小于70mm(满粘法)或100mm(空铺、点
3、粘、条粘法);短边搭接(接头)应顺主导风向,搭接宽度不小于IOomm(满粘法)或15Omm(空铺、点粘、条粘法)。相邻两幅卷材短边搭接缝应错开不小于500mm,上下两层卷材应错开1/3或1/2幅卷材宽度。平行于屋脊铺贴可一幅卷材一铺到底,工作面大、接头少、效率高,利用了卷材横向抗拉强度高于纵向抗拉强度的特点,防止卷材因基层变形而产生裂缝,宜优先采用。卷材水平铺贴搭接要求:卷材平行于屋脊铺贴:垂直于屋脊铺贴时,则应从屋脊向檐口铺贴,压边顺主导风向,接头顺流水方向,屋脊处不能留设搭接缝,必须使卷材相互越过屋脊交错搭接以增强屋脊的防水和耐久性。铺贴大面积屋面防水卷材前,应先对落水口、天沟、女儿墙和沉
4、降缝等地方进行加强处理,做好泛水处理,再铺贴大屋面的卷材,当铺贴连续多跨或高低跨屋面时,应按先高跨后低跨、先远后近的顺序进行。高低跨屋面泛水处理:铺贴方法主要有浇油法、刷油法、刮油法和撒油法。浇油法:又称赶油法,是将沥青胶浇到基层上,然后推着卷材向前滚动使卷材与基层粘结紧密;刷油法:是用毛刷将沥青胶在基层上刷开,刷油长度以30050Omm为宜,出油边不应大于50mm,然后快速铺压卷材; 刮油法:是将沥青胶浇在基层上后,用厚5IOmm的胶皮刮板刮开沥青胶铺贴; 撒油法:用于基层不太干燥、需做排气屋面的情况,在铺第一层卷材时,先在卷材周边满涂沥青,中间用撒蛇形花的方法撒油铺贴,其余各层仍按浇油、刮
5、油、刷油法铺贴。沥青胶中的沥青成分应与卷材中沥青成分相同。热沥青玛佛脂的加热温度不超过2400C,使用温度不低于1900C,沥青玛彳帝脂应涂刮均匀,不得过厚或堆积。粘结层厚度:热沥青玛彳帝脂为11.5mm,冷沥青玛倚脂为0.51mm;面层厚度:热沥青玛佛脂为23mm,冷沥青玛彳帝脂为11.5mmo(6)保护层的施工:绿豆砂保护层是在各层卷材铺贴完后,在上层表面浇一层24mm的沥青胶,趁热撒上一层粒径为35mm的小豆石,并加以压实,使豆石与沥青胶粘结牢固,未粘结的豆石应扫除干净;采用水泥砂浆、块材或细石碎等刚性保护层时,保护层与防水层之间应设置隔离层,保护层应设分格缝,水泥砂浆保护层分格面积宜为
6、lm2;块体材料不宜大于100m2,细石碎保护层不大于36m2o刚性保护层与女儿墙、山墙之间应预留宽度为30mm的缝隙,并用密封材料嵌填严密。2高聚物改性沥青卷材防水层施工高聚物改性沥青卷材可在防水等级为I、n、11I级的屋面防水层中使用。In级屋面可一道设防,卷材厚度不小于4mm;II级屋面应二道设防,卷材厚度不小于3mm;I级屋面应三道或三道以上设防,卷材厚度不小于3mm。搭接长度长边搭接宽度不小于80mm(满粘法)或IoOmm(空铺、点粘、条粘法);短边搭接宽度不小于80mm(满粘法)或100mm(空铺、点粘、条粘法)。SBS卷材的长边搭接:热溶法施工热熔法不需涂刷胶粘剂,直接用火焰烘烤
7、后与基层粘贴,能降低造价,当气温较低或基层略有湿气时尤为合适。热溶法一般在涂刷基层处理剂8h后进行,火焰加热器的喷嘴距卷材面的距离约0.5m左右,与基层呈45600角。热溶法施工:熔焊火焰与卷材和基层表面的相对位置:加热卷材应均匀,至热溶胶层出现黑色光泽、发亮至稍有微泡出现,不得过分加热或烧穿卷材,热溶后应立即滚铺卷材,滚铺时应排除卷材下面的空气,使之平展无皱折,并用辐压粘结牢固。热熔卷材端部铺贴示意图:搭接部位应采用热风焊枪加热,接缝部位必须溢出热溶的改性沥青胶,随即刮平封口、粘贴牢固。热熔卷材可采用满粘法和条粘法,满粘法采用滚铺法施工,条粘法采用展铺法施工。(3)冷粘法施工卷材铺贴时边涂刷
8、胶粘剂边向前滚铺卷材,并及时辐压密实。卷材的接缝既可用胶结剂粘合,也可用汽油喷灯加热熔接。冷粘法施工:3合成高分子卷材防水层施工合成高分子卷材可在防水等级为I、n、11I级的屋面防水层中使用。In级屋面可一道设防,卷材厚度不小于1.2mm;11级屋面应二道设防,卷材厚度不小于l.2mm;1级屋面应三道或三道以上设防,卷材厚度不小于L5mm0(1)搭接长度采用胶粘剂时长边和短边的搭接宽度均不小于80mm(满粘法)或100mm(空铺、点粘、条粘法);采用胶粘带时长边和短边搭接宽度均不小于50mm(满粘法)或60mm(空铺、点粘、条粘法)。胶粘剂的调配和搅拌胶粘剂由厂家配套供应,单组份粘结剂只需开桶
9、搅拌均匀即可使用,双组份胶粘剂须严格按厂家的配合比和配制方法进行计量、掺合、搅拌均匀方能使用,粘结剂为不同品种时,不得混用。(3)涂刷胶粘剂胶粘剂应均匀涂刷在卷材的背面,不得涂刷过薄而露底、也不得涂刷过多而堆积。搭接缝部位不得涂刷胶粘剂,此部位留作涂刷接缝胶粘剂。某些卷材要求卷材背面和基层表面均涂刷胶粘剂。卷材的铺贴卷材铺贴的时机视胶粘剂的性能和施工环境而不同,有的要求胶粘剂涂刷后立即铺贴,有的要求涂刷后静置1030min,用手指触不粘手时即可开始铺贴。铺贴时卷材不得皱折,也不得用力拉伸卷材,应排除卷材下面的空气,*昆压粘贴牢固。常用的铺贴方法有抬铺法和滚铺法。自粘型卷材滚铺法施工示意图:涂膜
10、防水屋面涂膜防水屋面是以高分子合成材料为主体的涂料,涂布在经嵌缝处理的屋面找平层上,形成具有防水效能的坚韧涂膜。1板缝嵌缝(1)嵌缝油膏和胶泥油膏有两类,一类是沥青油膏、橡胶沥青油膏、塑料油膏等,一般采用冷嵌施工;另一类是聚氯乙烯胶泥,由聚氯乙烯树脂、煤焦油为主剂,掺入增塑剂、稳定剂和填充料,在现场边加热边搅拌,在130140OC保持510min塑化而成,为热嵌施工。嵌缝施工冷嵌油膏宜用嵌缝枪或将油膏切割成条,随切随嵌,用力压实嵌密,接槎做成斜槎。热嵌胶泥应自下而上进行,温度不低于I100C,先嵌垂直于屋脊的板缝,后嵌平行于屋脊的板缝,在灌垂直于屋脊的板缝时,凡与平行于屋脊板缝的交叉处两侧各灌
11、150mm,并留成斜槎。油膏的覆盖宽度应超出板缝每边不少于20mmO挤出枪嵌填:密封材料热灌法施工2防水涂料施工涂料施工一般采用手工抹压、涂刷或喷涂等方法进行。涂膜应根据防水涂料的品种分遍涂布,防水层与基层粘结牢固、表面平整、涂刷均匀,无流淌、皱折、鼓泡、露胎体和翘边等缺陷,上一层涂层干燥成膜后方可涂后一遍涂料,不可一次涂成。手工抹压涂刷:涂刷均匀表面平整屋面坡度小于15%时胎体增强材料平行于屋脊铺设,屋面坡度大于15%时应垂直于屋脊铺设,胎体长边搭接宽度不小于50mm,短边搭接宽度不小于70mm,上下层不得相互垂直铺设,搭接缝应错开不小于幅宽的1/3O在涂层结膜硬化前,不得在其上行走或堆放物
12、品。雨天或涂层干燥结膜前可能下雨刮风时不得施工,不宜在气温高于350C及日均气温在50C以下时施工。胎体增强材料的铺设:刚性防水屋面刚性防水屋面常采用普通细石碎防水屋面,适用于防水等级为IIn级的屋面防水,不能用于设有松散材料保温层的屋面、受较大震动或冲击的屋面和坡度大于15%的屋面。1一般规定碎:细石碎防水屋面的厚度不小于40mm,硅强度等级不低于C20,每立方米碎水泥用量不少于330kg,水灰比不大于0.55。粗骨料最大粒径不大于15mm,含泥量不大于1%,细骨料含泥量不大于2%,优先采用普通硅酸盐水泥,强度等级不低于42.5级,不得使用火山灰水泥,碎应机械搅拌、机械振捣。分格缝为避免受温
13、度影响产生裂缝,细石碎防水层应设置分格缝,分格缝设在屋面板的支承端、屋面转折处、防水层与突出屋面结构的交接处,并与板缝对齐,其纵横间距不宜大于6m。分格缝采用木条留设,上口宽30mm,下口宽20mm,待碎初凝后取出,分格缝内嵌填油膏等密封材料,缝口上还需做覆盖保护层。配筋细石碎防水屋面应配置46、间距100200mm的双向钢筋网片,位置以居中偏上为宜。钢筋网片在分格缝处应断开,钢筋保护层不小于IOmmo隔离层为减少结构变形和温度应力对防水层的不利影响,应在防水层与基层之间设置隔离层,让防水层能自由伸缩并提高抗伸缩变形能力。隔离层一般采用铺一层58mm干细砂滑动层并干铺一层卷材,或在找平层上直接铺塑料薄膜的方法。与立墙及突出屋面结构的连接刚性防水层应在与女儿墙等立墙及突出屋面结构部位留设缝隙,并用柔性密封材料进行处理,防止刚性防水层的温度变形推裂女儿墙。2细石砂防水层施工一个分格缝内的碎须一次浇完,不得留施工缝。浇筑碎时应保证钢筋网片设置在防水层中部,碎应机械振捣密实,表面泛浆后抹平,收水后再次压光。细石碎防水层的施工气温宜为5350C,不得在负温和烈日暴晒下施工。防水层砂浇筑后,应及时养护,养护时间不少于14天。技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
