《重庆拓博水务有限责任公司水厂取水站围墙等设施整治技术规范书.docx》由会员分享,可在线阅读,更多相关《重庆拓博水务有限责任公司水厂取水站围墙等设施整治技术规范书.docx(8页珍藏版)》请在第壹文秘上搜索。

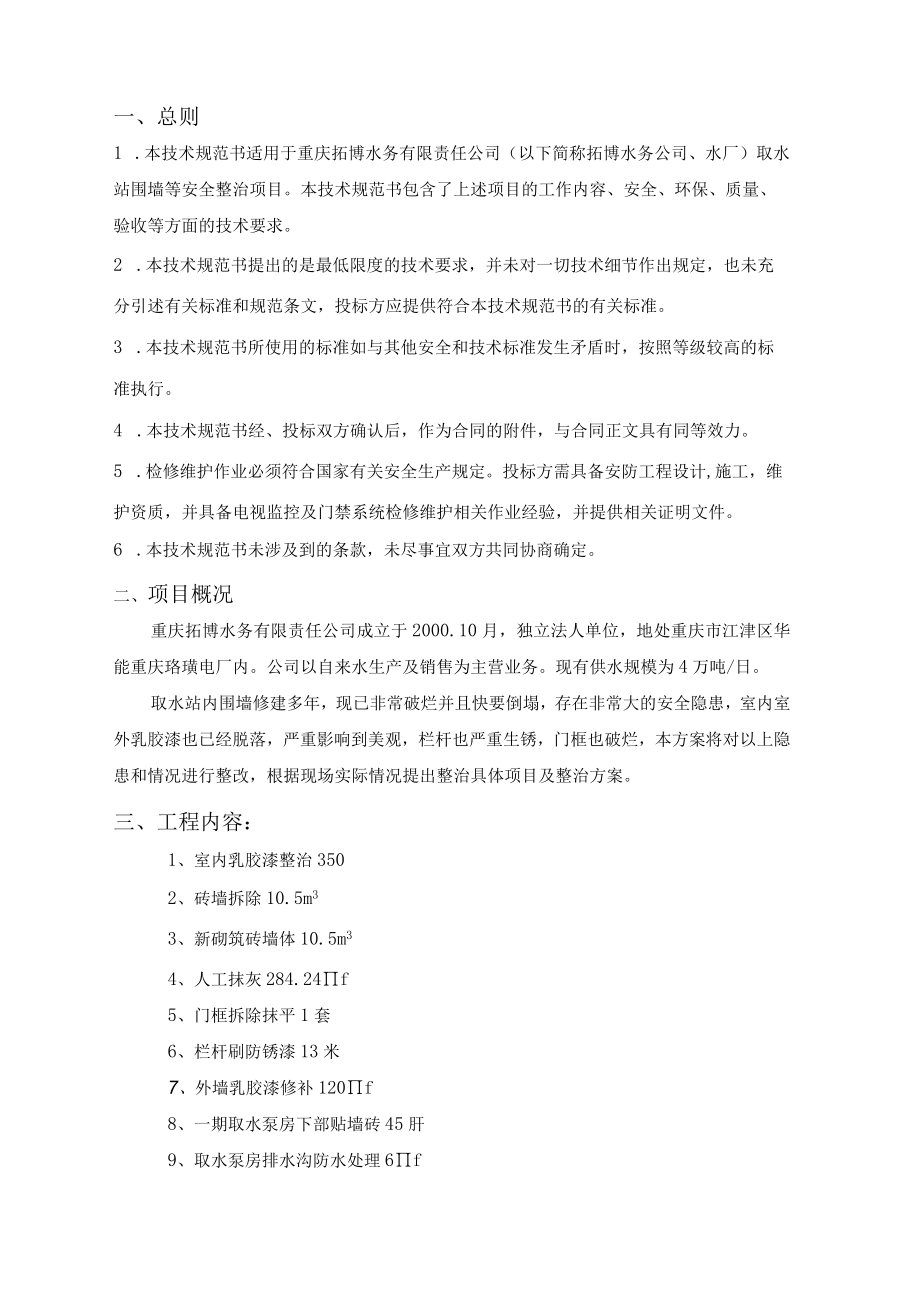

1、重庆拓博水务有限责任公司水厂取水站围墙等设施整治技术规范书批准:复审:初审:编制:2021年12月一、总则1 .本技术规范书适用于重庆拓博水务有限责任公司(以下简称拓博水务公司、水厂)取水站围墙等安全整治项目。本技术规范书包含了上述项目的工作内容、安全、环保、质量、验收等方面的技术要求。2 .本技术规范书提出的是最低限度的技术要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范条文,投标方应提供符合本技术规范书的有关标准。3 .本技术规范书所使用的标准如与其他安全和技术标准发生矛盾时,按照等级较高的标准执行。4 .本技术规范书经、投标双方确认后,作为合同的附件,与合同正文具有同等效力。

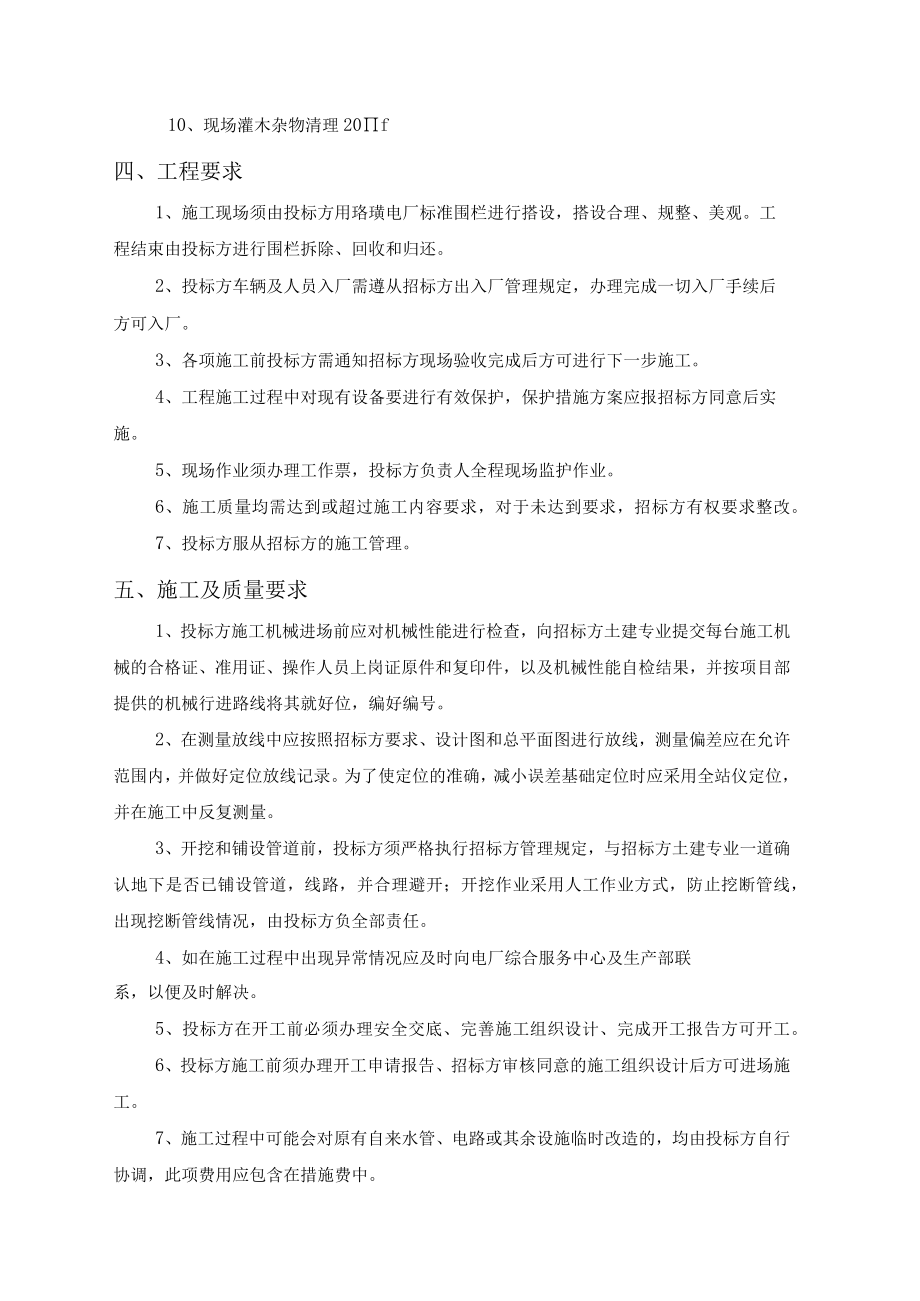

2、5 .检修维护作业必须符合国家有关安全生产规定。投标方需具备安防工程设计,施工,维护资质,并具备电视监控及门禁系统检修维护相关作业经验,并提供相关证明文件。6 .本技术规范书未涉及到的条款,未尽事宜双方共同协商确定。二、项目概况重庆拓博水务有限责任公司成立于2000.10月,独立法人单位,地处重庆市江津区华能重庆珞璜电厂内。公司以自来水生产及销售为主营业务。现有供水规模为4万吨/日。取水站内围墙修建多年,现已非常破烂并且快要倒塌,存在非常大的安全隐患,室内室外乳胶漆也已经脱落,严重影响到美观,栏杆也严重生锈,门框也破烂,本方案将对以上隐患和情况进行整改,根据现场实际情况提出整治具体项目及整治方
3、案。三、工程内容:1、室内乳胶漆整治3502、砖墙拆除10.5m33、新砌筑砖墙体10.5m34、人工抹灰284.24f5、门框拆除抹平1套6、栏杆刷防锈漆13米7、外墙乳胶漆修补120f8、一期取水泵房下部贴墙砖45肝9、取水泵房排水沟防水处理6f10、现场灌木杂物清理20f四、工程要求1、施工现场须由投标方用珞璜电厂标准围栏进行搭设,搭设合理、规整、美观。工程结束由投标方进行围栏拆除、回收和归还。2、投标方车辆及人员入厂需遵从招标方出入厂管理规定,办理完成一切入厂手续后方可入厂。3、各项施工前投标方需通知招标方现场验收完成后方可进行下一步施工。4、工程施工过程中对现有设备要进行有效保护,保
4、护措施方案应报招标方同意后实施。5、现场作业须办理工作票,投标方负责人全程现场监护作业。6、施工质量均需达到或超过施工内容要求,对于未达到要求,招标方有权要求整改。7、投标方服从招标方的施工管理。五、施工及质量要求1、投标方施工机械进场前应对机械性能进行检查,向招标方土建专业提交每台施工机械的合格证、准用证、操作人员上岗证原件和复印件,以及机械性能自检结果,并按项目部提供的机械行进路线将其就好位,编好编号。2、在测量放线中应按照招标方要求、设计图和总平面图进行放线,测量偏差应在允许范围内,并做好定位放线记录。为了使定位的准确,减小误差基础定位时应采用全站仪定位,并在施工中反复测量。3、开挖和铺
5、设管道前,投标方须严格执行招标方管理规定,与招标方土建专业一道确认地下是否已铺设管道,线路,并合理避开;开挖作业采用人工作业方式,防止挖断管线,出现挖断管线情况,由投标方负全部责任。4、如在施工过程中出现异常情况应及时向电厂综合服务中心及生产部联系,以便及时解决。5、投标方在开工前必须办理安全交底、完善施工组织设计、完成开工报告方可开工。6、投标方施工前须办理开工申请报告、招标方审核同意的施工组织设计后方可进场施工。7、施工过程中可能会对原有自来水管、电路或其余设施临时改造的,均由投标方自行协调,此项费用应包含在措施费中。8、施工过程中产生的污水、含泥废水必须处理达标后方能就近排放,如因投标方
6、原因造成环境污染,由此产生的一切费用及责任由投标方承担。9、施工质保期为一年:在质保期内出现由于施工造成的缺陷,由投标方免费负责施工并清理现场,消除缺陷;由于施工质量不合格造成的安全事故,投标方需做出相应赔偿。10、投标方在整个工程项目期间,必须遵守本规范书中规范规程且不限于以上规范规程,并遵守行业和企业标准。当行业和企业标准与国家标准有冲突时,如企业标准高于国家标准按行业和企业标准执行,其余情况均按国家标准执行。电力建设施工质量验收及评定规程第一部分:土建工程DL/T5210.1-2012工程测量规范GB50026-2007建筑工程施工质量验收统一标准(GB50300-2001)建筑地面工程
7、施工质量验收规范GB502092002建筑工程项目管理规范GBT50319-2013建筑工程资料管理规程JGJ/T121-2009建筑施工组织设计规范GBT50502-2009工程建设施工企业质量管理规范GBT50430-2007电力施工安全工作规程GB26860-2011;建筑施工机械使用安全技术规范(JGJ33-88);建筑工程施工质量验收统一标准GB50300-2001;电力建设施工质量检验及评定标准DL/T5210.1-2012;给水排水管道工程施工及验收规范GB50268-2008.11、投标方保证工程质量符合本规范书以及各项有关规定;施工完毕所有检验批质量控制均需按三级验收制度进行
8、,顺序为班组自检、质检员专检、招标方专业检查,特别是隐蔽工程的验收,需留影像资料并整理归档。如有不合格,需根据招标方要求整改,直至合格。六、安全和文明要求1、施工前,投标方应在安监部签订安全协议,办理开工报告后方可施工。2、在施工期间遵守招标方的有关安全规定。对施工期间由于投标方工作人员及机具损坏造成的事故和损失,全部由投标方承担。3、施工过程中应避免扬尘,杜绝硬物坠落,不允许振动性较大的施工活动,拆除剔打过程中发现隐蔽性电缆设备等不明物体,需立即停止施工,通知招标方相关专业确认。4、施工现场无建筑垃圾堆放区和材料堆放区,施工中所产生的建筑垃圾和施工材料不得乱堆乱放,投标方应每天下班前做到施工
9、场地干净整洁,施工材料随到随转,并派专人值守现场,弃渣地点由投标方负责,渣场必须是政府指定的合法渣场,若因投标方弃渣引发的相关问题皆由供应商负责。投标方最迟应在工程完工后三天内撤离施工现场,做到工完、料尽、场地清。5、招标方批准的施工组织设计布置图,投标方不得自行扩大范围,不得损坏邻近的房屋设施,否则必须承担由此造成的一切损失。施工时必须做到文明施工,抑制扬尘,做好成品保护,各类废弃物必须运至指定地点,竣工时必须工完料尽场地清,所有临时建筑必须无条件拆除清理并恢复原状。6、须遵守的安全文明规范标准建筑机械使用安全技术规程JGJ33-2012施工现场临时用电安全技术规范(JGJ46-2005)建
10、筑施工扣件式钢管脚手架安全技术规范JGJ130-2011建筑施工现场环境及卫生标准JGJ146-2013建筑拆除工程安全技术规范JGJ147-2004七、工程量清单见下表:序号项目名称内容说明甲.位数量备注1室内乳胶漆铲除原有腻子至砂灰基层(铲除量不小于50%)、重新刷腻子两遍乳胶漆三遍,品牌应选用多乐士、立邦、华润或相当于以上品牌m,350施工措施自理2砖墙拆除切割、拆除、运输、除渣m310.5包含材料及渣土外运3砌筑破墙体运输、M7.5砂浆砌筑、砂浆制作、运输、砌砖、勾缝m310.54人工抹灰水泥砂浆强度M7.5,底层5mm,中层5mm,面层5mm。基层清理,砂浆制作,抹灰。m,284.2
11、4抹灰表面要求光滑平整5门框拆除抹平零星用工,1个工人每8小时按1个工日进行结算。工日4抹灰表面要求光滑平整6钢结构除锈刷漆基层清理、除锈,刷漆(除锈等级St3级)、底漆涂装(两遍)、面漆三遍,总厚度150um)与原有外观颜色接近ID137外墙乳胶漆铲除原有腻子至砂灰基层、重新刮防水腻子两遍,乳胶漆,三遍品牌应选用多乐土、立邦、华润或相当于以上品牌m21208取水泵房下部贴墙砖一期取水泵房下部贴墙砖,品牌应选用东鹏、马可波罗、诺贝尔或相当于以上品牌m2459排水沟处理一二期取水泵房排水沟防水处理m,610现场清理现场灌木杂物清理,保持整洁,地面平整m120注:1、对于指定品牌和参考价格的材料,
12、招标方相关专业有权要求监督投标方购买。清单中所有材料除特殊备注外,其余均由投标方提供。2、所有材料使用前均需提供有效出厂合格证明,工程竣工时将施工过程中的各项手续及资料扫描汇总PDF成电子版交付招标方。3、以上零星维修所有项目都包工包料,且包含出渣,材料人工二次转运。投标方在编制报价文件时应视为包含在综合单价内,结算时不再另外计算工程量。4、以上工作内容涉及面广、零星且分散、持续周期长,请投标方在编制报价文件时现场踏勘,综合考虑各种因素进行报价。八、工期要求本次工程工期控制为30天,具体时间以招标方书面通知为准。九、质保要求本次工程质保期为1年,自竣工报告签署完成为质保开始日期。十、考核承包期
13、间发生事故、障碍、火灾、人身伤害等,依据国家和行业的有关规定进行界定,并按照华能珞璜电厂文明生产管理标准和反违章管理标准中相关条款文件执行。上述条款中未列的,按照下列标准扣罚责任单位。考核及处罚:1、工程实体“四口”“五临边”防护措施不到位,未形成工具化,定型化的,每一处不达标罚款500元。2、招标方发现投标方施工工序质量下滑且有扩大趋势,已经下达指令,供应商拒不整改,盲目施工,每一次罚款500元。3、投标方项目负责人未按招标方工作程序及工作要求组织施工,对工程整体质量、安全、进度无法保障、无法实现合同目标的。除对该负责人清除现场,更换合格的项目负责人外,并对项目承包单位罚款1千至1万元。4、
14、投标方项目负责人员未按时参加周例会,迟到一次处罚50元。无故不参加例会的处罚100元。5、不按设计图纸、建筑工程施工质量验收规范、国家及地方法规和标准、施工操作规程及采购人要求施工,发现一次处罚项目负责人100300元;6、投标方单位对所施工的工程不进行自检或经招标方抽检不合格的,每次罚200-1000元,严重的按合同有关规定执行。同时必须在规定时间内处理合格;7、砂浆、碎搅拌不按配合比要求施工或计量不准、偏差严重超差的,每发现一次罚供应商100300;8、因振捣不认真或漏振而造成碎蜂窝、狗洞、漏筋的除按要求处理好外,每次视严重程度考核100500元;9、做好成品及半成品保护工作,如发现随意破坏、乱划的每发现一人次罚50500元,并罚投标方1001000元;10、现场管理和技术人员及数量需与报价文件中一致并持有效资质,未达到者,每人每次考核IOOO元。11、碎强度、结构层强度凡出现不满足设计要求的视情节轻重考核2000-5000兀O12、因投标方自身原因造成工期延误,按2000/天进行考核,累加。13、根据招标方缺陷管理制度,安全生产管理制度,文明施工管理制度,违反制度和其它有关规定的参照对应处罚条款,扣发承包费或罚款。14、投标方施工过程中挖断电缆、水管,造成非生产事故的停电、停水,每发生一次处罚IoOo-5000元;
