《年电站检修、预试计划最终版.docx》由会员分享,可在线阅读,更多相关《年电站检修、预试计划最终版.docx(19页珍藏版)》请在第壹文秘上搜索。

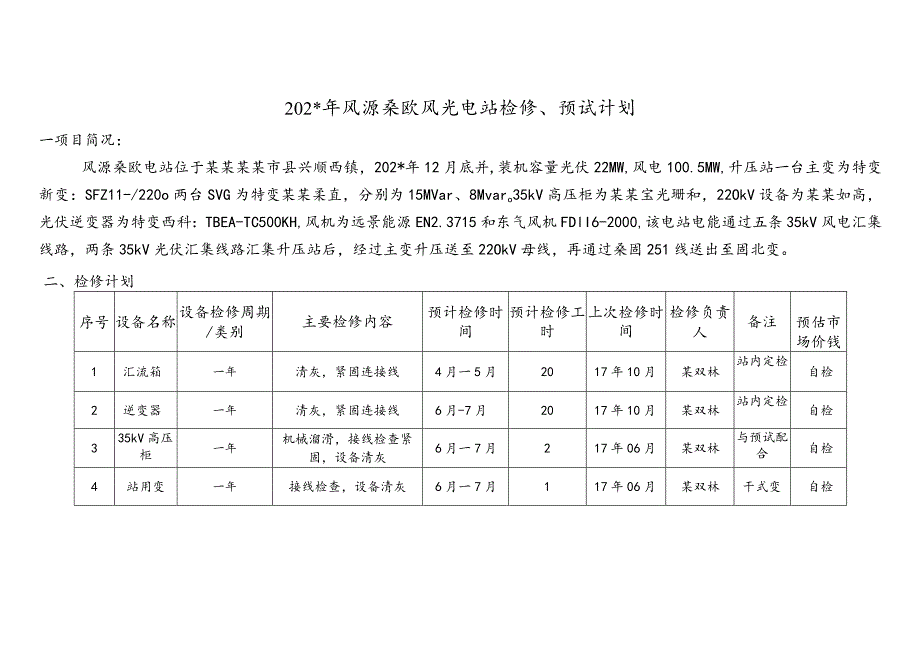

1、202*年风源桑欧风光电站检修、预试计划一项目简况:风源桑欧电站位于某某某某市县兴顺西镇,202*年12月底并,装机容量光伏22MW,风电100.5MW,升压站一台主变为特变新变:SFZ11-/220o两台SVG为特变某某柔直,分别为15MVar、8Mvaro35kV高压柜为某某宝光珊和,22OkV设备为某某如高,光伏逆变器为特变西科:TBEA-TC500KH,风机为远景能源EN2.3715和东气风机FDlI6-2000,该电站电能通过五条35kV风电汇集线路,两条35kV光伏汇集线路汇集升压站后,经过主变升压送至22OkV母线,再通过桑固251线送出至固北变。二、检修计划序号设备名称设备检修
2、周期/类别主要检修内容预计检修时间预计检修工时上次检修时间检修负责人备注预估市场价钱1汇流箱一年清灰,紧固连接线4月一5月2017年10月某双林站内定检自检2逆变器一年清灰,紧固连接线6月-7月2017年10月某双林站内定检自检335kV高压柜一年机械溜滑,接线检查紧固,设备清灰6月一7月217年06月某双林与预试配合自检4站用变一年接线检查,设备清灰6月一7月117年06月某双林干式变自检5继保室一年清灰,紧固连接线6月一7月217年06月某双林与预试配合自检6主变一年接线检查,设备清灰,检查油渗漏6月一7月117年06月某双林与预试配合,需要外委单位检修100007220kV开关站一年机构

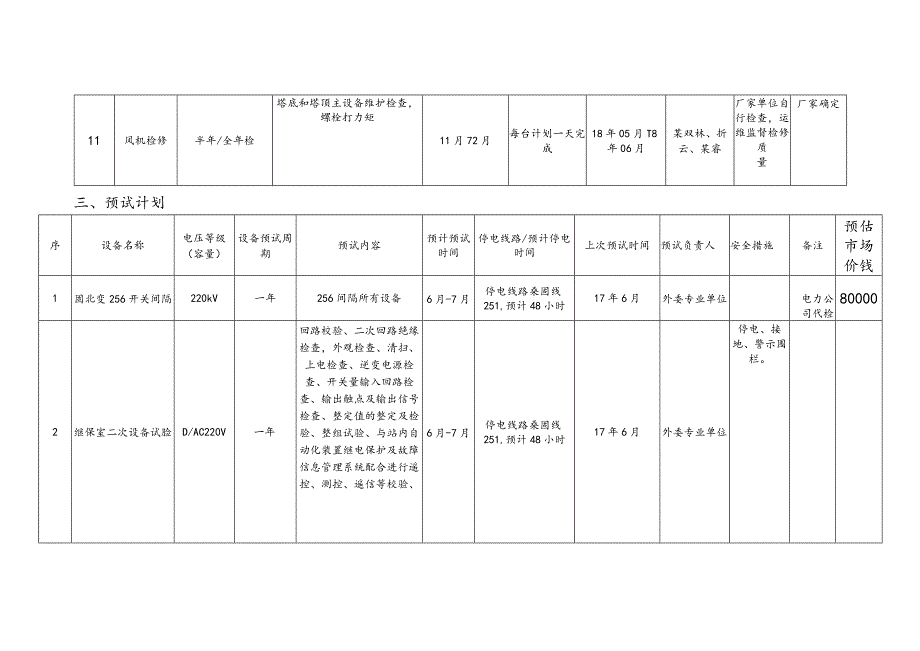

3、润滑,瓷瓶检查清灰、接线检查,开关、刀间分合测试6月一7月117年06月某双林与预试配合,需要外委单位检修40000835kV集电线路杆塔一年停电登检、螺栓紧固,鸟窝清理6月一7月217年11月某双林与预试配合,需要外委单位检修9220kV线路杆塔一年线路定检,停电卷检、螺栓紧固,鸟窝清理按月巡检,6月-7月停电登检全年17年11月某双林与预试配合,需要与外委单位续签合同10风机检修半年/全年检塔底和塔顶主设备维护检查,螺栓打力矩5月一6月每台计划一天完成17年12月78年02月某双林、折云、某容厂家单位自行检查,运维监督检修质量厂家确定11风机检修半年/全年检塔底和塔顶主设备维护检查,螺栓打

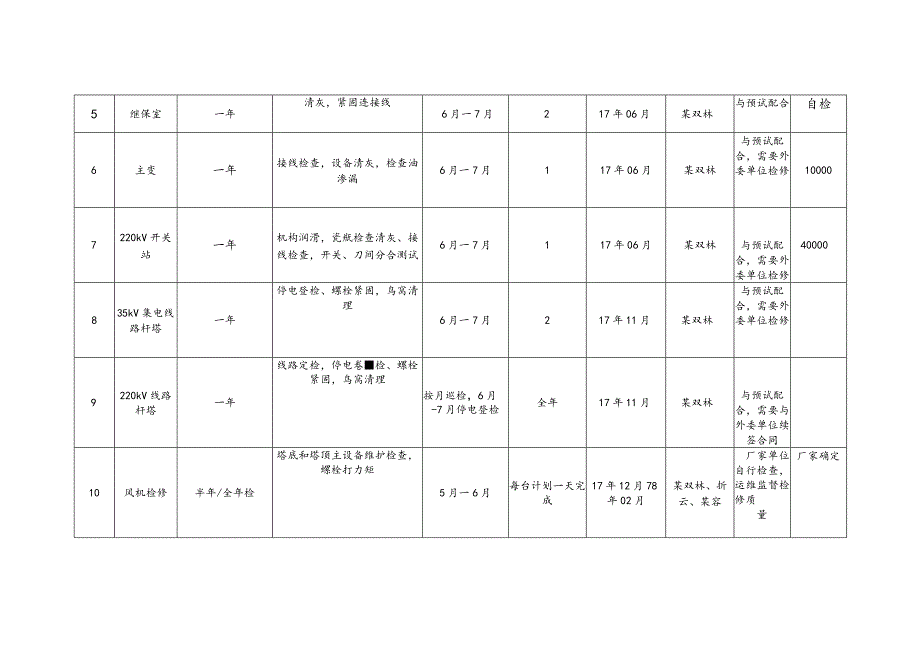

4、力矩11月72月每台计划一天完成18年05月T8年06月某双林、折云、某睿厂家单位自行检查,运维监督检修质量厂家确定三、预试计划序设备名称电压等级(容量)设备预试周期预试内容预计预试时间停电线路/预计停电时间上次预试时间预试负责人安全措施备注预估市场价钱1固北变256开关间隔220kV一年256间隔所有设备6月-7月停电线路桑固线251,预计48小时17年6月外委专业单位电力公司代检800002继保室二次设备试脸D/AC220V一年回路校验、二次回路绝缘检查,外观检查、清扫、上电检查、逆变电源检查、开关量输入回路检查、输出触点及输出信号检查、整定值的整定及检验、整组试验、与站内自动化装置继电保
5、护及故障信息管理系统配合进行遥控、测控、遥信等校验、6月-7月停电线路桑固线251,预计48小时17年6月外委专业单位停电、接地、警示围栏。3220kV251、201开关220kV一年断路器湿度检测、SF6气体泄漏检测、辅助回路和控制回路绝缘电阻、断路器时间特性试验、导电回路电阻、分、合闸电磁铁的动作电压、分、合闸线S)的直流电阻、密度继电器校验6月-7月停电线路桑固线251,预计48小时17年6月外委专业单位停电、接地、警示围栏。120004220kV隔离刀闸220kV一年支持绝缘子及提升杆的绝缘电阻、揉动机构的动作情况、二次回路的绝缘电阻、二次回路的交流耐压、操动机构的动作电压、导电回路电
6、阻测量6月-7月停电线路桑固线251,预计48小时17年6月外委专业单位停电、接地、警示围栏15000522OkV接地刀闸、避雷器等220kV一年接地刀间位置校准、避雷器绝缘电阻、底座绝缘电阻、直流1mA下的电压及0.75U1mA下的泄漏电流、放电计数器动作检查6月-7月停电线路桑固线251,预计48小时17年6月外委专业单位停电、地、警示围栏130006220kV电压互感器试验220kV一年电容量及tangb%测试、中间变压器的绝缘电阻、电容器的极间绝缘电阻、低压端对地绝缘电阻6月-7月停电线路桑固线251,预计48小时17年6月外委专业单位停电、接地、警示围栏60007220kV电流互感器
7、220kV一年绕组及末屏绝缘电阻、tang%及电容量测试、油中溶解气体的色谱分析6月-7月停电线路桑固线251,预计48小时17年6月外委专业单位停电、接地、警示围栏1200081#主变220kV35kV一年油中溶解气体色谱分析、绕组直流电阻、绕组绝缘电阻、吸收比或极化指数、绕组的tang5%、套管试验、绝缘油试脸、铁芯绝缘电阻、绕组泄漏电流、有载调压装置的试验和检查6月-7月站内停电,预计48小时17年6月外委专业单位停电、接地、警示围栏20000935kV断路器35kV一年绝缘电阻、断路器主回路对地、断口及相间交流耐压、辅助回路和控制回路绝缘电阻、断路器时间特6月-7月站内停电,预计48小
8、时17年6月外委专业单位停电、接地、警示围栏24000性试验、导电回路电阻、分、合闸电磁铁的最低动作电压1035kV避雷器35kV一年绝缘电阻、座绝缘电阻、直流ImA下的电压及0.75UlmA下的泄漏电流、放电计数器动作检查6月-7月站内停电,预计48小时17年6月外委专业单位停电、接地、警示围栏140001135kV也流互感器35kV一年一次绕组绝缘电阻、二次绕组绝缘电阻、直流电阻测试6月-7月站内停电,预计48小时17年6月外委专业单位停电、接地、警示围栏120001235kV母线35kV一年绝缘电阻、交流耐压6月-7月站内停电,预计48小时17年6月外委专业单位停电、接地、警示围栏400
9、01335kV电压互感器35kV一年一次绕组绝缘电阻、二次绕组绝缘电阻、直流电阻测试6月-7月站内停电,预计48小时17年6月外委专业单位停电、接地、警示围栏200014箱变35kV一年绝缘油耐压试验及油样分析、绕组直流电阻、绕组绝缘电阻、绕组交流耐压、铁芯绝缘电阻6月-7月站内停电,预计20天,轮流停电工作。计划将去年未做试验的进行抽检。外委专业单位停电、接地、警示围栏建议做20台(其中光伏5台、风电15台)4000015站用变35kV一年绕组直流电阻、绕组绝缘电阻、绕组交流耐压、铁芯绝缘电阻6月-7月站内停电,预计20天,轮流停电工作。17年6月外委专业单位停电、接地、警示围栏100016
10、电站防雷接地一年测量防雷接地接地电阻5月-6月预计3天17年5月外委专业单位开票并监护1735kVLII各支路电缆耐压35kV一年电缆交流耐压,绝缘也阻试验6月-7月预计10天,轮流停电工作17年6月外委专业单位停电、接地1000018蓄电池核对性放电试脸DC220V二年按照电力系统用蓄电池直流电源装置运行与维护技术规程(DL/T724-2000)中第6.3.3条的要求,按照放电也6月-7月站内停电,预计48小时15年12月外委专业单位停电、警示流30A,放电时间5小时,重新进行蓄电池核对性放电试脸。19风机沉降观测无沉降稳定前按照关于印发发电企业安全生产标准化规范及达标评级标准的通知(电监安
11、全(202*)23号)第.2条的规定,每三个月定期对风机基础进行水平测试。3月开始。每三月一次无施工完成后202*年6月外委专业单位监护需要招标找供应商(无法找到标准,预估价)20风机塔筒垂直度观测无按照风力发电场检修规程(DL/T797-202*)的规定及建筑变形测量规范(JGJ8-202*)7.1.5项第2条规定的要求,对风机基础沉降和塔筒垂直度进行检测。第一年每年测量3-4次,以后每一季度检测一次,待基础稳定后,根据有资质检测单位的要求进行定期检3月开始。每三月一次无无外委专业单位监护需要招标找供应商(无法找到标准,预估价)四、检修、预试过程管控1、现场勘察:1.1 进行电站检修、预试作
12、业或工作票签发人和工作负责人认为有必要现场堪察的施工(检修、预试)作业,施工、检修(预试)单位均应根据工作任务组织现场勘察,并做好记录。1.2 现场勘察应查看现场施工(检修、预试)作业需要停电的范围、保留的带电部位和作业现场的条件、环境及其他危险点等。1.3 根据现场勘察结果,对危险性、复杂性和困难程度较大的作业项目,应编辑组织措施、技术措施、安全措施,经本单位主管生产领导(总工程师)批准后执行Q2、检修内容2.1检修前的准备工作a.参与检修人员应熟知所在电站(场)电站(场)设备维护检修规程和电力生产安全工作规程。b.物资材料准备c.工器具准备d.停运设备申请准备2工作票办理,检修工作开始:2
13、. 1在电站检修、预试工作,应按下列方式进行:1)填用电站检修、预试作业工作票;2)填用电站检修、预试带电作业工作票;3) 口头或电话命令。2.9工作票所列人员的基本条件:1.1.1 1工作票签发人应由熟悉人员技术水平、熟悉设备情况、熟悉检修、预试规程并且有相关经验的生产领导人、技术人员或经本单位主管生产领导批准的人员担任。工作票签发人名单应考试合格并经书面公布。1.1.2 工作负责人(监护人)、工作许可人应由有一定工作经验、熟悉检修、预试规程、熟悉工作班成员的工作能力、熟悉工作范围内的设备情况,并经公司考试合格并经生产领导书面批准的人员担任。1.1.3 专责监护人应是具有相关工作经验,熟悉设备情况和检修、预试规程的人员。2. 14工作许可电气设备检修停电操作流程:向地调申请停电T填写倒闸操作票T五防机模拟预演T后台远程操作T就地操作(一人操作、一人监护,实行唱票复诵制)T全面检查。电气设备检修工作票流程:工作负责人填写工作票T工作票签发人签发工作票T工作许可人与工作负责人共同检查核对安全措施正确及落实情况T工作许可人许可开工2.15安全技术交底及工作监护2
