《工业厂房土建施工方案.docx》由会员分享,可在线阅读,更多相关《工业厂房土建施工方案.docx(32页珍藏版)》请在第壹文秘上搜索。

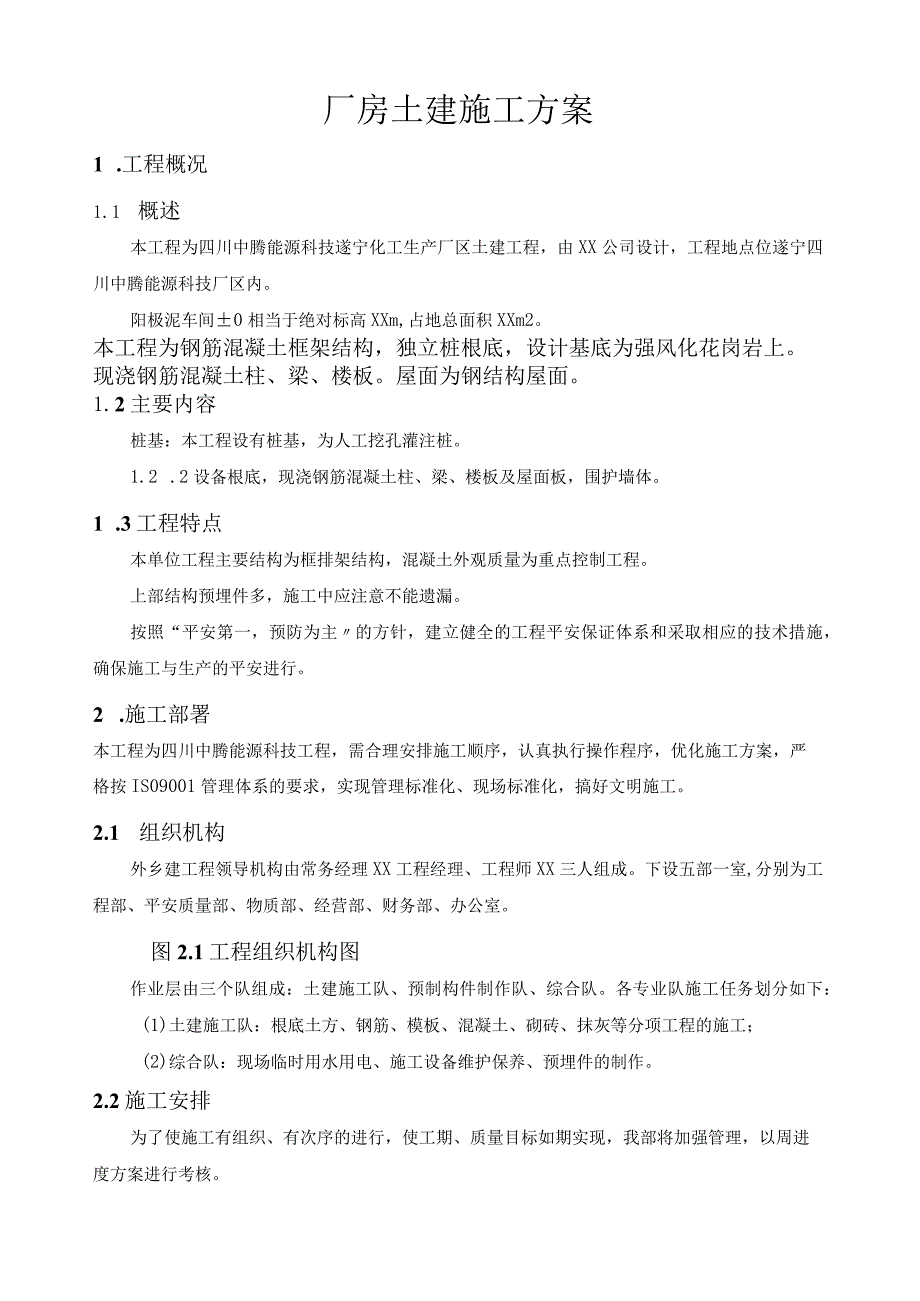

1、厂房土建施工方案1 .工程概况1.1 概述本工程为四川中腾能源科技遂宁化工生产厂区土建工程,由XX公司设计,工程地点位遂宁四川中腾能源科技厂区内。阳极泥车间0相当于绝对标高XXm,占地总面积XXm2。本工程为钢筋混凝土框架结构,独立桩根底,设计基底为强风化花岗岩上。现浇钢筋混凝土柱、梁、楼板。屋面为钢结构屋面。1.2主要内容桩基:本工程设有桩基,为人工挖孔灌注桩。1.2 .2设备根底,现浇钢筋混凝土柱、梁、楼板及屋面板,围护墙体。1 .3工程特点本单位工程主要结构为框排架结构,混凝土外观质量为重点控制工程。上部结构预埋件多,施工中应注意不能遗漏。按照“平安第一,预防为主的方针,建立健全的工程平
2、安保证体系和采取相应的技术措施,确保施工与生产的平安进行。2 .施工部署本工程为四川中腾能源科技工程,需合理安排施工顺序,认真执行操作程序,优化施工方案,严格按IS09001管理体系的要求,实现管理标准化、现场标准化,搞好文明施工。2.1 组织机构外乡建工程领导机构由常务经理XX工程经理、工程师XX三人组成。下设五部一室,分别为工程部、平安质量部、物质部、经营部、财务部、办公室。图2.1工程组织机构图作业层由三个队组成:土建施工队、预制构件制作队、综合队。各专业队施工任务划分如下:(1)土建施工队:根底土方、钢筋、模板、混凝土、砌砖、抹灰等分项工程的施工;(2)综合队:现场临时用水用电、施工设

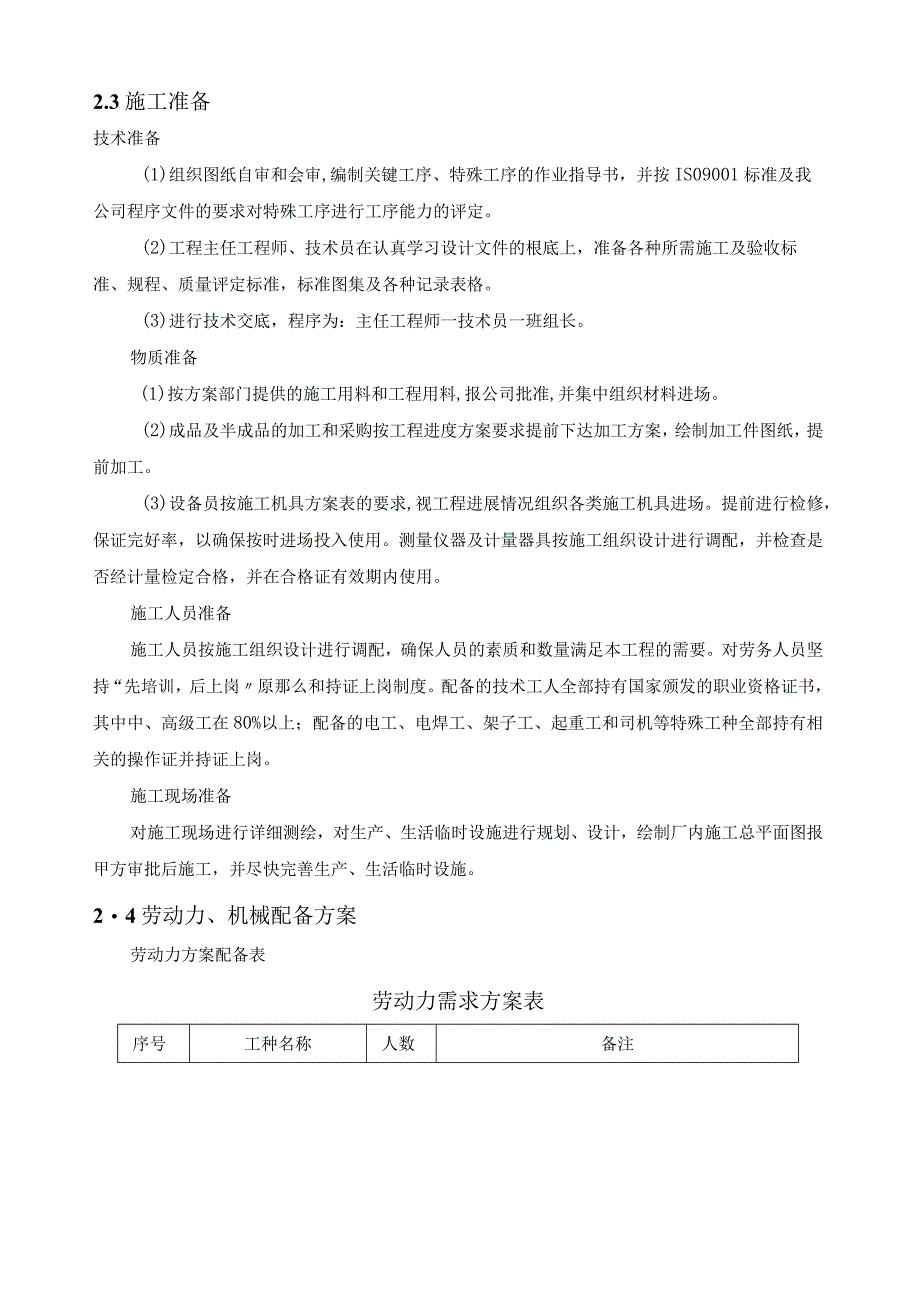

3、备维护保养、预埋件的制作。2.2施工安排为了使施工有组织、有次序的进行,使工期、质量目标如期实现,我部将加强管理,以周进度方案进行考核。2.3施工准备技术准备(1)组织图纸自审和会审,编制关键工序、特殊工序的作业指导书,并按IS09001标准及我公司程序文件的要求对特殊工序进行工序能力的评定。(2)工程主任工程师、技术员在认真学习设计文件的根底上,准备各种所需施工及验收标准、规程、质量评定标准,标准图集及各种记录表格。(3)进行技术交底,程序为:主任工程师一技术员一班组长。物质准备(1)按方案部门提供的施工用料和工程用料,报公司批准,并集中组织材料进场。(2)成品及半成品的加工和采购按工程进度
4、方案要求提前下达加工方案,绘制加工件图纸,提前加工。(3)设备员按施工机具方案表的要求,视工程进展情况组织各类施工机具进场。提前进行检修,保证完好率,以确保按时进场投入使用。测量仪器及计量器具按施工组织设计进行调配,并检查是否经计量检定合格,并在合格证有效期内使用。施工人员准备施工人员按施工组织设计进行调配,确保人员的素质和数量满足本工程的需要。对劳务人员坚持“先培训,后上岗原那么和持证上岗制度。配备的技术工人全部持有国家颁发的职业资格证书,其中中、高级工在80%以上;配备的电工、电焊工、架子工、起重工和司机等特殊工种全部持有相关的操作证并持证上岗。施工现场准备对施工现场进行详细测绘,对生产、
5、生活临时设施进行规划、设计,绘制厂内施工总平面图报甲方审批后施工,并尽快完善生产、生活临时设施。24劳动力、机械配备方案劳动力方案配备表劳动力需求方案表序号工种名称人数备注1木工X配模、支模、拆模2钢筋工X钢筋制作、绑扎3混凝土工XX混凝土浇灌、养护4泥工XX砌筑、抹灰5架子工X脚手架搭设、撤除6电工X生产、生活用电维护7钾工X钢构件制安8焊工X钢构件、预埋件焊接9起重工起重作业10油漆工涂料、油漆及防腐作业11机操工X操作机械设备12普工X配合土方开挖、回填、搬运合计X设备、机具配备方案设备机具配置方案表额定一序号一机械或设备名称规格型号单位数.1=.里额定功率(kw)生产能力1全站仪SET
6、22DII台12经纬仪ET-02台23水准仪DSZ3台24反铲挖掘机Pc220台21705自卸汽车K256B辆22028吨6装载机ZL40辆1127铲斗容量2m37振动打夯机HC-70台23冲击力8KN8混凝土插入式振动器ZN50根28.59平板式振动器ZF15台11.510钢筋切断机GJ5-4015.511钢筋弯曲机GJ7-40台12.812型材切割机CGL130台11.513钢筋调直机TQ4-14台1514木工机械JN151台11015交流电焊机BX-500台27.516直流电焊机ZX-100O台21217汽车式起重机QY25辆225t一序号机械或设备名称规格型号单位数量额定功率(kw)生
7、产能力18电钻012把23.施工总平面布置3.1 施工总平面布置原那么严格按照公司的规划用地进行施工总平面布置,施工总平面应布置科学、标准、合理,尽量减少施工用地。施工场地布置应紧凑合理,符合施工作业流程,减少各专业和工种之间的相互干扰,临建设施的布置不阻碍工程的施工。各类临建设施应满足防火、环境保护、平安文明施工的要求。施工总平面布置以方便生产、生活、经济、实用,有利于平安、环境保护和文明施工为原那么。总平面布置要做到分区明确,规划合理,便于管理。确保现场排水畅通、文明整洁和交通疏导,机械及力能布置充分考虑负荷能力,确定合理的工作范围,保证机械及力能的有效合理利用。3.2生产生活大临设施3.
8、 2.1生产大临根据本工程情况,在施工现场布置钢筋车间、钢筋堆场、木工车间,材料堆场;具体位置见施工总平面布置图。其中钢筋车加工间及木工加工车间铺碾30Omm厚的石屑,再用100mm厚的Cl5混凝土进行硬化处理。4. 2.2生活大临设施主要布置在现场生活区。3. 3力能供给4. 3.1施工临时用水临时用水从业主指定位置接出一根DN70供水管,供水管道埋地敷设。临时用水按表计量。加强施工用水管理,现场严禁有流水、漏水、滴水现象。3.3.2施工临时用电施工临时用电主要是施工机械用电及生产照明用电,临时用电从办公生活区配电室接出,临时用电缆采用立杆架空设置。用电量按表计量,现场用电严格遵守施工现场临
9、时用电平安技术标准JGJ46-2005,保证用电平安。3.3.3施工用气施工用氧气、乙块采取外购瓶装气、分散供气方式,现场设置供给站,用存放气瓶以便于施工周转用,压缩空气自备空压机解决。3.4混凝土供给混凝土采用商品碎泵送浇筑。3.5施工现场平安保卫为保证平安生产和文明施工的需要,施工现场外围采用脚手架防护网予以围护,施工现场及生活区设值班室及消防设施,保安人员日夜值班,确保施工现场设备、材料平安,防止火灾,保证施工顺利进行。3 .6施工总平面管理及施工总平面布置图3. 6.1根据工程实际情况合理布置,并严格按业主指定的区域规划布置生产、生活临时设施。平面布置报业主批准前方能实施。4. 6.2
10、平面规划管理由工程部负责,安环部配合检查、监督、整改。生产、生活临时设施的搭建及使用必须符合平安、防火、环保和现场文明的要求。5. 6.3施工现场分区管理,责任到人,保证现场道路畅通、物料整齐、标识明显、清洁卫生。水电按要求敷设,严禁乱接乱搭或随意排放污水。6. 6.4现场材料运输和堆放统一规划,尽量防止不必耍的二次倒运。4 .施工进度方案在保证施工质量的前提下,实行快速流水作业,争取加快施工进度,这是做好本工程施工进度方案的指导思想。编制控制性进度方案。根据我公司施工同类工程的经验及业主方下达的进度方案,编制控制性进度方案,必须严格控制各项进度方案的实施,加强检查、及时调整。在施工顺序上考虑
11、先地下后地上;先工期长工程后工期短工程,对施工顺序的安排进行优化,以便提高工效。施工进度方案见附图二5 .主要施工顺序及施工方法5.1 施工顺序本工程施工顺序本着先地下,后地上的原那么进行施工:测量放线一基坑开挖一根底承台施工一主体结构柱、梁、板一围护砖墙砌筑f门窗安装一装饰装修。5. 2测量放线总那么(1)本工程主体为框架结构,内部设备根底较多。结构轴线和高程的控制是测量工作的重点。12)厂区施工测量控制坐标网点资料由设计单位书面提供并现场办理交接手续。根据书面资料对其进行全面复核,据此进行施工测量放线和建构筑物定位的依据,并应仔细保护。(3)为确保测量精度,配备先进的测量仪器。(4)布设足
12、够的控制点并精心做好标志,加强三角网点、水准网点和自己布设的控制点的保护和检查。5.2.2测量人员安排选用1名具有相应资质,且经验丰富的测量工程师负责本工程的测量控制,其他配合人员临时抽调有测量经验的技术人员。测量仪器的配备和检定配备全站仪、经纬仪、水准仪等测量仪器进行测量定位放线。所有仪器和钢尺在使用前必须送具有相应资质的计量检测单位鉴定检验,合格前方可使用,并加强使用过程中的维护、保养。测量方案的编制在工程开工之前,测量工程师根据设计要求,熟悉和核对设计图中的各部位尺寸关系,招标人提供的厂区座标控制点和高程控制点,编制切实可靠的测量放线方案,制订各细部的放样方法并准备好放样数据。控制网的建
13、立建立矩形控制网:按建筑物、构筑物的特点布设成矩形控制网,根据厂区控制网进行定位、定向和计算。高程控制网:按二等水准的精度要求,布设成闭合环线。主轴线的控制采用全站仪。布设前,应对招标人提供的方格网测量资料进行认真校对,并现场进行复测,确认满足精度要求后才能使用。控制网的建立要按照初定、精测、复测的程序进行,定位量距采用精密量距法。点位布置要考虑便于方格网测量和施工定线需要,便于长期保存。一般布设建筑周围、次要通道或空隙处。在道路以外,不受车辆行驶影响,且保持良好的通视条件,以便复测及校核。各种控制点的设计、选点、造标与埋石均应符合工程测量标准的要求。测量资料本工程采用标准的测量记录手簿和相关
14、表格,施工中认真注意收集和整理资料,保证资料的完整以及内业、外业资料齐全,确保竣工后交工资料准确无误。5.3土石方工程:5.3.1土方开挖土方开挖按本工程总体施工顺序的要求进行,同时还遵循先深后浅的原那么。(1)根据车间根底及设备根底分布过多等特点和满足业主施工总进度要求,本工程土方开挖采用整体大开挖进行施工。(2)土方开挖主要采用反铲挖掘机辅以人工清基。开挖时测量基坑开挖深度及标高,开挖至基底标高上部30Omm处,由人工挖至基底并清基修坡。所挖土方均用自卸翻斗车运至业主指定地点。(3)根底土方开挖,每边均留50Onlm工作面,按1:0.5放坡开挖。(4)基坑、基槽,按“挖出一块,清理一块,验收一块,封闭一块的原那么,缩短基坑、基槽暴露时间。5.3.2土方回填:根底回填在根底施工完成后,并进行根底结构验收前方可进行。(1)浇筑完后的根底及根底防腐施工完后应及时回填,但应对已完的隐蔽工程进行检查和中间验收,并作为隐蔽纪录。(2)回填土前,应去除沟槽)内的积水和有机杂物。(3)回填土由翻斗车从场外运进基坑边,然
