工程施工现场日常检查实办法.docx

上传人:p** 文档编号:720580 上传时间:2024-01-23 格式:DOCX 页数:11 大小:27.09KB
下载 相关 举报
工程施工现场日常检查实办法.docx_第1页
第1页 / 共11页
工程施工现场日常检查实办法.docx_第2页
第2页 / 共11页
工程施工现场日常检查实办法.docx_第3页
第3页 / 共11页
工程施工现场日常检查实办法.docx_第4页
第4页 / 共11页
工程施工现场日常检查实办法.docx_第5页
第5页 / 共11页
工程施工现场日常检查实办法.docx_第6页
第6页 / 共11页
工程施工现场日常检查实办法.docx_第7页
第7页 / 共11页
工程施工现场日常检查实办法.docx_第8页
第8页 / 共11页
工程施工现场日常检查实办法.docx_第9页
第9页 / 共11页
工程施工现场日常检查实办法.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程施工现场日常检查实办法.docx》由会员分享,可在线阅读,更多相关《工程施工现场日常检查实办法.docx(11页珍藏版)》请在第壹文秘上搜索。

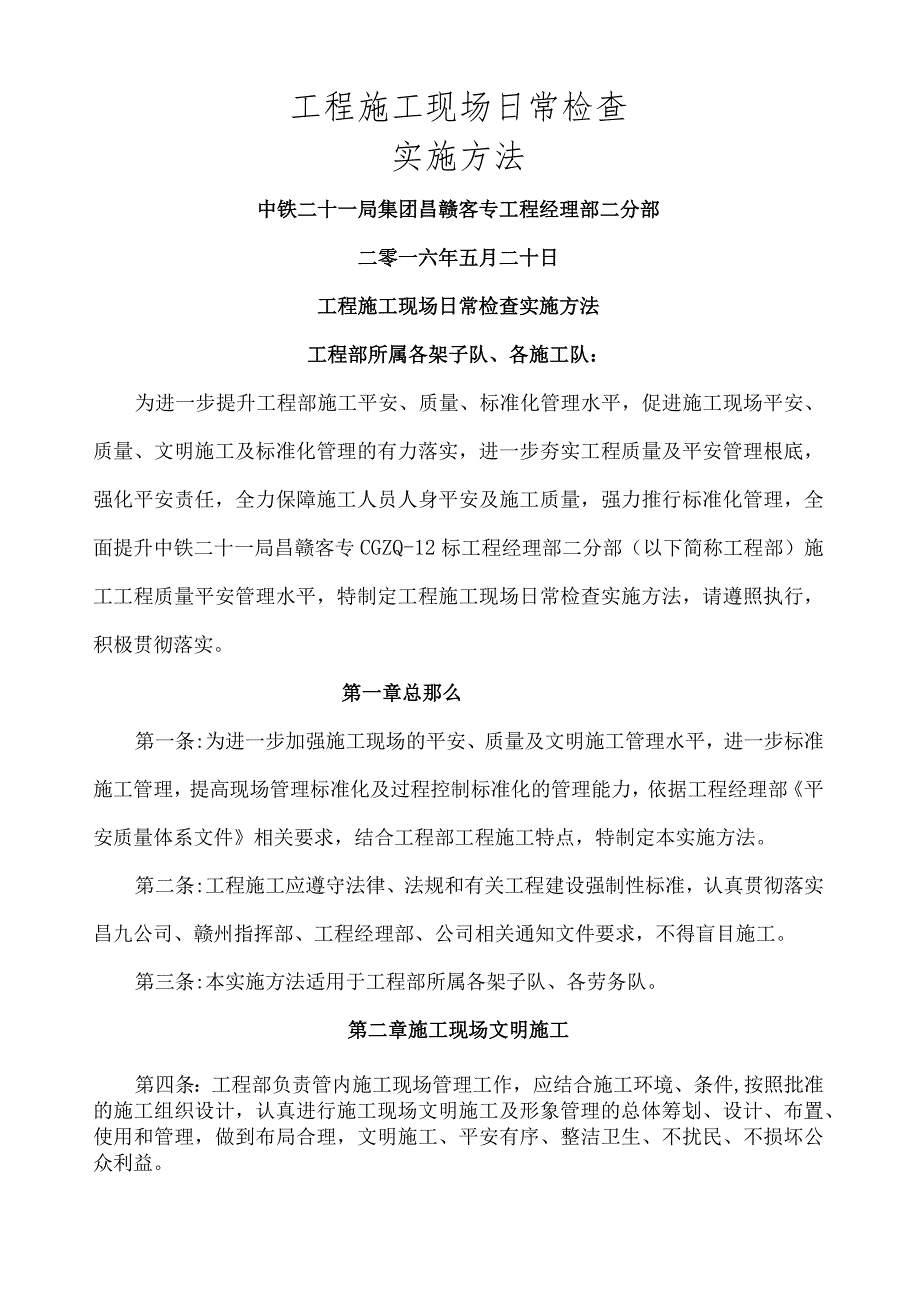

1、工程施工现场日常检查实施方法中铁二十一局集团昌赣客专工程经理部二分部二零一六年五月二十日工程施工现场日常检查实施方法工程部所属各架子队、各施工队:为进一步提升工程部施工平安、质量、标准化管理水平,促进施工现场平安、质量、文明施工及标准化管理的有力落实,进一步夯实工程质量及平安管理根底,强化平安责任,全力保障施工人员人身平安及施工质量,强力推行标准化管理,全面提升中铁二十一局昌赣客专CGZQ-12标工程经理部二分部(以下简称工程部)施工工程质量平安管理水平,特制定工程施工现场日常检查实施方法,请遵照执行,积极贯彻落实。第一章总那么第一条:为进一步加强施工现场的平安、质量及文明施工管理水平,进一步

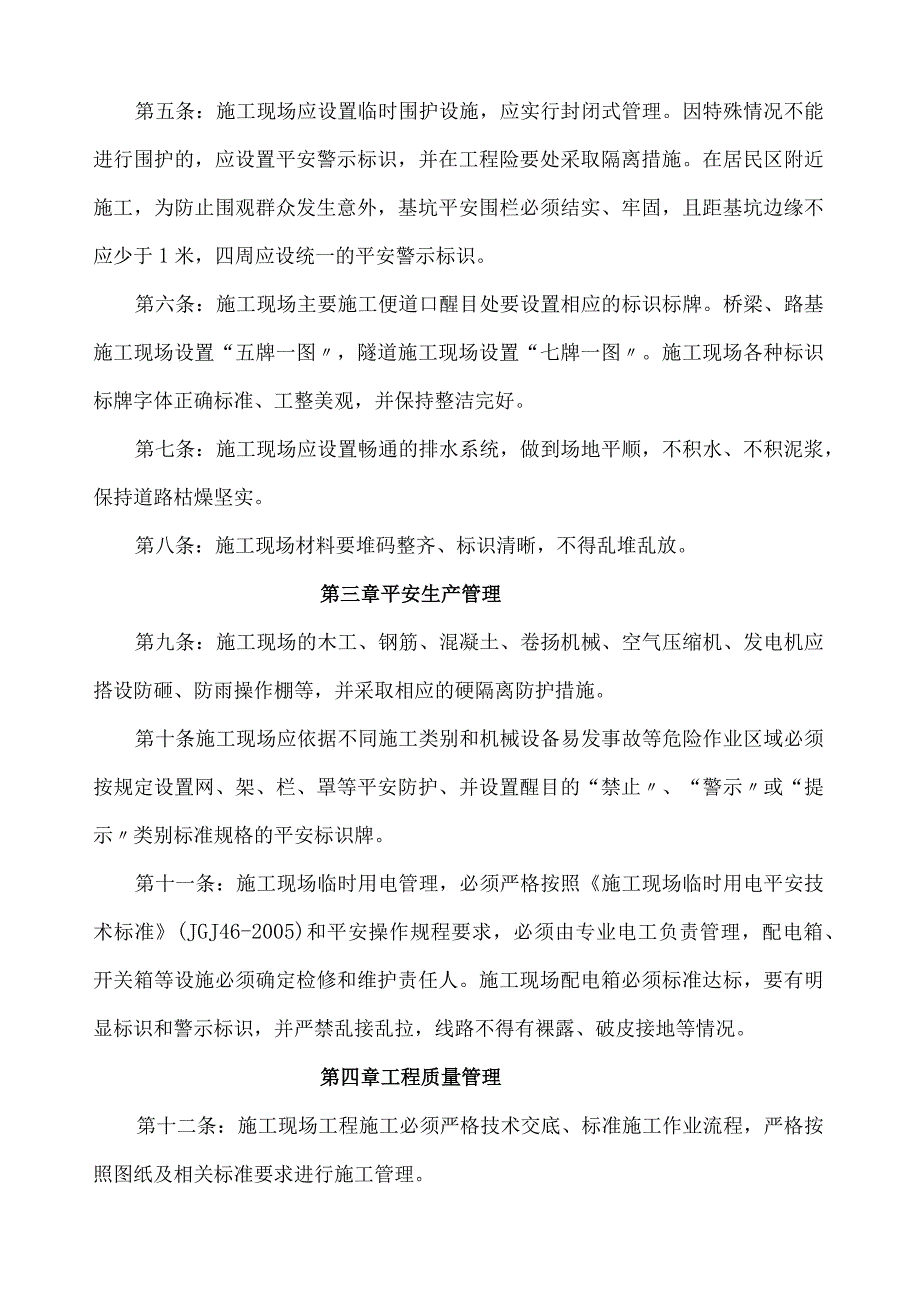

2、标准施工管理,提高现场管理标准化及过程控制标准化的管理能力,依据工程经理部平安质量体系文件相关要求,结合工程部工程施工特点,特制定本实施方法。第二条:工程施工应遵守法律、法规和有关工程建设强制性标准,认真贯彻落实昌九公司、赣州指挥部、工程经理部、公司相关通知文件要求,不得盲目施工。第三条:本实施方法适用于工程部所属各架子队、各劳务队。第二章施工现场文明施工第四条:工程部负责管内施工现场管理工作,应结合施工环境、条件,按照批准的施工组织设计,认真进行施工现场文明施工及形象管理的总体筹划、设计、布置、使用和管理,做到布局合理,文明施工、平安有序、整洁卫生、不扰民、不损坏公众利益。第五条:施工现场应

3、设置临时围护设施,应实行封闭式管理。因特殊情况不能进行围护的,应设置平安警示标识,并在工程险要处采取隔离措施。在居民区附近施工,为防止围观群众发生意外,基坑平安围栏必须结实、牢固,且距基坑边缘不应少于1米,四周应设统一的平安警示标识。第六条:施工现场主要施工便道口醒目处要设置相应的标识标牌。桥梁、路基施工现场设置“五牌一图,隧道施工现场设置“七牌一图。施工现场各种标识标牌字体正确标准、工整美观,并保持整洁完好。第七条:施工现场应设置畅通的排水系统,做到场地平顺,不积水、不积泥浆,保持道路枯燥坚实。第八条:施工现场材料要堆码整齐、标识清晰,不得乱堆乱放。第三章平安生产管理第九条:施工现场的木工、

4、钢筋、混凝土、卷扬机械、空气压缩机、发电机应搭设防砸、防雨操作棚等,并采取相应的硬隔离防护措施。第十条施工现场应依据不同施工类别和机械设备易发事故等危险作业区域必须按规定设置网、架、栏、罩等平安防护、并设置醒目的“禁止、“警示或“提示类别标准规格的平安标识牌。第十一条:施工现场临时用电管理,必须严格按照施工现场临时用电平安技术标准(JGJ46-2005)和平安操作规程要求,必须由专业电工负责管理,配电箱、开关箱等设施必须确定检修和维护责任人。施工现场配电箱必须标准达标,要有明显标识和警示标识,并严禁乱接乱拉,线路不得有裸露、破皮接地等情况。第四章工程质量管理第十二条:施工现场工程施工必须严格技

5、术交底、标准施工作业流程,严格按照图纸及相关标准要求进行施工管理。第十三条:施工现场必须严格“三检“自检、互检、交接检制度,尤其是加大关键工序、关键部位的检查力度。第十四条:各专业工程师和各技术主管必须严格审图,根据施工现场实际情况认真核对施工图纸,不得盲目施工,防止造成返工事故。第五章处分细那么第十五条:平安生产管理1.1、管理人员不戴平安帽罚款100元/人次作业人员不戴平安帽罚款100元/人次,屡次不改者,将加倍处分。1.2、管理人员穿拖鞋上工地罚款100元/人次,作业人员穿拖鞋上工地罚款100元/人次。1.3、管理人员酒后上岗和在施工现场酗酒的罚款200元/人次,作业人员酒后上班和在施工

6、现场酗酒的罚款200元/人次1.4、高空作业不系平安带罚款100元/人次。1.5、不按操作规程进行机械操作的罚款100元/人次。1.6、装载机、自卸式汽车翻斗内载人,罚款100元/人次。1.7、损坏和挪用应急救援设施和材料的罚款200元/处。1.8、损坏平安警示标志或擅自撤除、挪动、损坏的,罚款100元/处。1.9、不按规定佩戴防护面具的罚款100元/人次。1.10.氧气瓶和乙燃瓶间距小于5m,罚款200元/次。Ih氧气瓶和乙燃瓶无防撞垫圈或瓶口平安防护罩的,罚款100元/次。1.I2、隧道洞内没有按要求架设照明线路的或掌子面未使用平安电压的,罚款500元/次。驻地和施工现场没有配备灭火器材或

7、器材失效的,随处乱堆乱放的,罚款100元/次。1.I4、厨房煤气罐没有进行防护隔离的,罚款200元/处。1.I5、宿舍内乱拉电线的,罚款100元/处。1.I6、宿舍内使用大功率电器的,罚款200元/处。隧道内未经允许擅自挪动、损坏平安警示标识的罚款200元/处。1.l8、配电箱门锁破坏或未及时上锁的、电器设备没有接地保护、未安装漏电保护器,专业电工未进行巡视整改的,罚款100元/项。1.l9、特种作业人员未持证上岗的,罚款200元/人。1. 20.在建工程或临时设施与临近高压线的距离小于平安距离要求且无防护措施的,每处分款100O元。1.21、 手持电开工具、移动式电气设备、民工宿舍用电不按规

8、定装设漏电保护开关的、发电机未采取防雨措施及平安防护隔离措施的,罚款100元/处。1.1、 22、电焊机的电源线、焊接电缆、焊钳的绝缘把破损,焊机的初、次级接线柱无护罩,罚款200元/处。1.23、 在禁火区域吸烟、电焊、动火作业等,罚款200元/人次。高空作业往下或向上抛掷材料或工具等物件,违者罚款100元/次。1.25、高空作业平台没有挂设防护栏杆、防护网的,罚款500元/处。1.26、 火工品使用违反工程部火工品平安管理制度的、火工品临时存放库存放杂物的,罚款100O元/条,造成社会危害的,交由司法部门处理。1.27、 隧道洞口未设专门人员值班,未进行人员进出洞登记的、未按照昌九公司要求

9、实施带班作业的,罚款100元/次。隧道洞口的排水系统未与地面顺接通畅的,罚款500元/处。1.29、隧道洞内逃生管道长度、规格、位置设置不符合要求,罚款2000元/处。1.30、隧道掌子面超前地质预报、超前探孔的施作频次不符合设计要求的,罚款IOoo元/处。1.31、隧道的地表沉降观测、围岩监控量测的布设和观测频次不符合设计的,罚款IoOo元/处。1.32、桥梁施工,挖孔桩没有设置爬梯、吊钩没有设置卡口、孔口没有高出地面30cm、周围没有设置防护网挂警示牌、钻孔桩护筒埋设不符合标准要求、停止作业时孔口未用盖板盖严的、施工场地四周没有排水沟的,罚款100o元/项。1.33、桥梁施工,基坑开挖后没

10、有及时按照要求放坡、设置围护的,罚款200元/处。34、桥梁施工,基坑开挖时松动的土、石块未及时去除,弃土和滚石危及施工范围的,罚款500元/处。1.35、桥梁施工,基坑开挖后,基坑积水抽排不及时的,罚款100元/处/次。1.36、桥梁施工,墩台混凝土施工前未搭好脚手架及作业平台、作业平台未满足承载力要求搭设牢固或平台上设置的栏杆、步行板及步梯不标准、墩台高度超过2,未张挂平安网的,剪刀撑设置不标准的,罚款200元/处/天。1.37、 路基开挖作业未自上而下,进行掏底开挖,未按照技术交底放坡的,基坑积水不能及时排除的,罚款500元/处。I 38、机械设备平安附件未及时标定、平安装置不齐全、操作

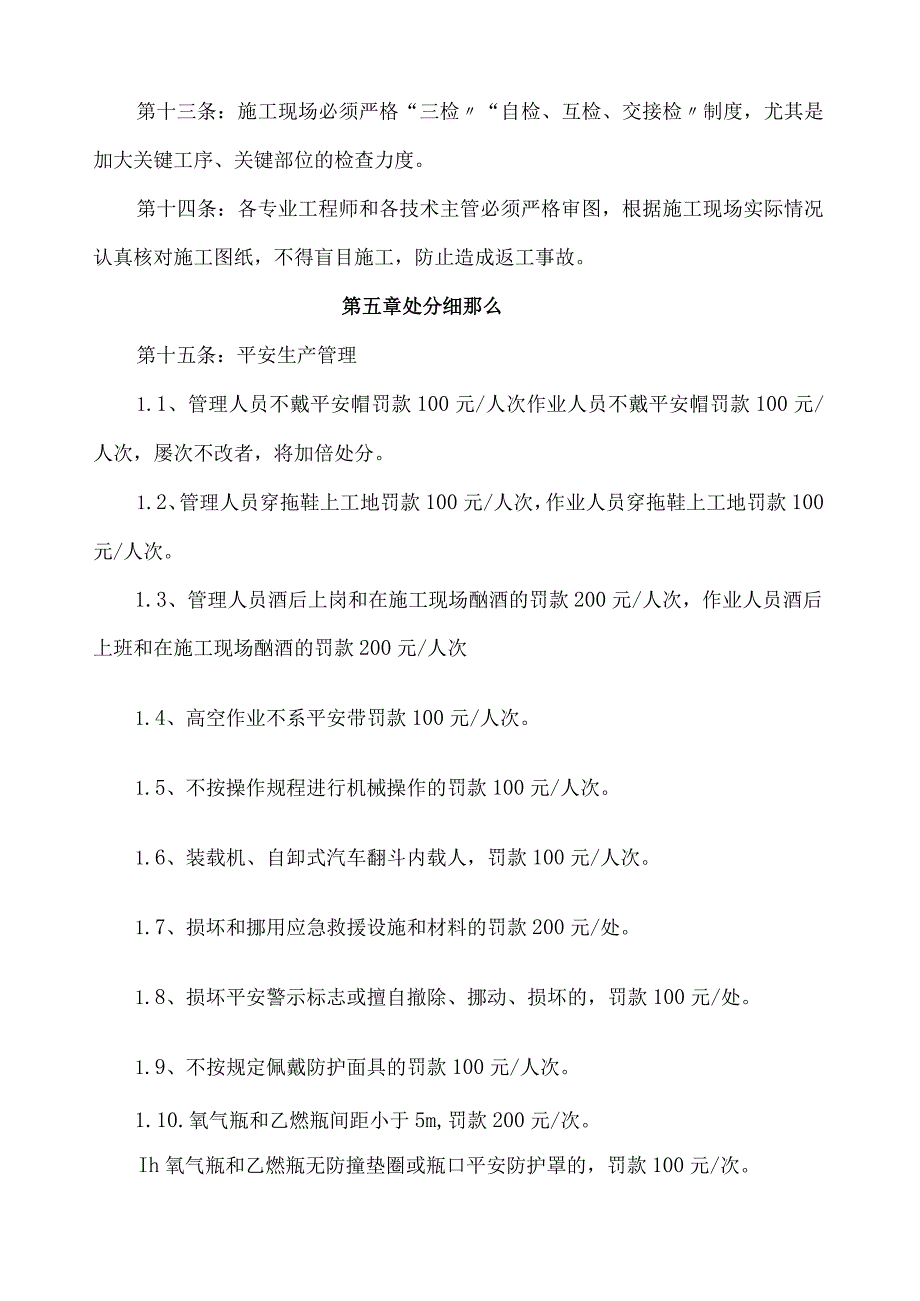

11、人员擅离岗位的,罚款1000元。II 39、工班未按要求进行班前讲话的,罚款100元/次。III 1、在平安设施不到位的情况下施工作业,视情节一次罚款500元10000兀。第十六条:工程质量管理I.K不同种类、不同规格、不同批次、已检和待检、成品和半成品材料均应分类堆放,不合格品应清出场外,按产品性能做好防锈、防潮、防污染、防晒、防爆等措施。不符合要求的罚款200元/项。1.2、钢筋加工厂无标识牌或材料名称、规格、检验状态标识错误,罚款100元/处。1.3、擅自改变施工方法、不按技术交底施工的,视情节严重程度,一次罚款500元-10000元。1.4、钢筋焊接使用422焊条及相应不符合要求的焊条

12、进行主体工程施工的,罚款IOoO元/次,并没收。1.5、钢筋、钢架焊接不符合要求的,罚款5000元/处。1.6、钢筋、钢架加工制作尺寸不符合设计要求的,一次罚款2000元。1.7、钢筋保护层厚度不够的,罚款2000元/处。1.8、钢筋间距不符合设计要求的,罚款100元/处。1.9、综合接地电阻超过设计要求的,罚款500元/处。1.10,混凝土存在超标裂缝的,或养护不及时的,罚款2000元/处。1. IK结构物施工,预埋件(孔)设置不符合要求的,罚款2000元/处。施工工序,不按程序报检的,罚款200-2000元/次。1.I3、施工工序,交接记录不全的,罚款100元/次。隧道施工,上台阶每循环开

13、挖支护进尺V级及以上围岩大于1福钢架间距;IV级围岩大于2根钢架间距;边墙每循环开挖进尺大于2根钢架间距;仰拱开挖前未完成钢架锁脚锚杆,每循环开挖进尺大于3m,罚款500020000元/处。1.I5、隧道施工,拱架间距不符合设计要求的,罚款5002000元/处。1.I6、隧道施工,开挖超欠挖超过标准要求的,罚款5002000元/处。隧道施工,超前小导管长度缺乏的,罚款IooO元/处。1.I8、隧道施工,超前小导管未注浆或注浆缺乏的,罚款100O元/处。1.l9、隧道施工,超前小导管数量缺乏的,罚款3000元/处。1.20、隧道施工,系统锚杆、锁脚锚杆长度不够、数量缺乏、安装方式不符合要求的,未

14、进行注浆或注浆不饱满的,罚款5002000元/处。1.21、隧道施工,防水板搭接、焊接不符合要求或破损的,罚款2000元/处。1.22、隧道施工,防水板热熔垫片数量缺乏或设置不标准的,罚款5002000元/处。1.23、隧道施工,止水带安装不符合设计要求的,未使用止水带卡具的,罚款5002000元/处。1.24、隧道施工,盲管安装或管口高度控制不符合设计要求的,罚款500一3000元/处。1.25、 隧道施工,初期支护喷射碎平整度不符合标准要求的,罚款100O元/处。1.26、 隧道施工,初期支护喷射碎不密实,回填杂物的或背后空洞的,罚款5000-20000元/处。1.27、 隧道施工,二次衬

15、砌厚度缺乏、有空洞的,罚款IoOOo元/处。1.28、 隧道施工,仰拱底部虚渣未及时清理的或清理不干净的,积水未抽排的,罚款100O元/处。仰拱回填虚渣的,每次罚款30000元/处。1.29、 隧道施工,开挖后初期支护应及时施作并封闭成环,IV级围岩、V级围岩及以上围岩封闭位置距掌子面超过35m的,一天之内不能恢复步距以内的,罚款5000元/次。1.30、 隧道施工,仰拱距掌子面距离:In级围岩超过90%IV级围岩超过70mV级围岩及以上超过35m的,一天之内不能恢复步距以内的,罚款5000元/次。1.31、 隧道施工,二衬距掌子面距离:In级围岩超过120m,IV级围岩超过90m,V级围岩及以上超过70m的,3天之内不能满足步距要求的,罚款5000元/次。隧道仰拱、二衬碎外观出现蜂窝、麻面、气泡或超限错台等外观缺陷的,罚款5000元/处。1.33、隧道仰拱、二衬碎外观出现漏筋、空洞等质量隐患的,罚款500020000兀/处。隧道洞内外的钢筋、钢架未按要求加工支垫工装的,罚款2000元/次。1.35、桥梁施工,钻(挖)孔桩开孔前的护桩埋设、护筒埋设、对位精度不符合要求的,罚款500元/处。1.36、桥梁施工,钻(挖)孔桩桥梁施工,钻孔记录表填写不及时、错误的,渣样留存造假的,没有及时留取渣样的,罚款500元/次

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
