施工单位工程质量奖罚制度全套.docx

上传人:p** 文档编号:720934 上传时间:2024-01-23 格式:DOCX 页数:16 大小:31.12KB
下载 相关 举报
施工单位工程质量奖罚制度全套.docx_第1页
第1页 / 共16页
施工单位工程质量奖罚制度全套.docx_第2页
第2页 / 共16页
施工单位工程质量奖罚制度全套.docx_第3页
第3页 / 共16页
施工单位工程质量奖罚制度全套.docx_第4页
第4页 / 共16页
施工单位工程质量奖罚制度全套.docx_第5页
第5页 / 共16页
施工单位工程质量奖罚制度全套.docx_第6页
第6页 / 共16页
施工单位工程质量奖罚制度全套.docx_第7页
第7页 / 共16页
施工单位工程质量奖罚制度全套.docx_第8页
第8页 / 共16页
施工单位工程质量奖罚制度全套.docx_第9页
第9页 / 共16页
施工单位工程质量奖罚制度全套.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工单位工程质量奖罚制度全套.docx》由会员分享,可在线阅读,更多相关《施工单位工程质量奖罚制度全套.docx(16页珍藏版)》请在第壹文秘上搜索。

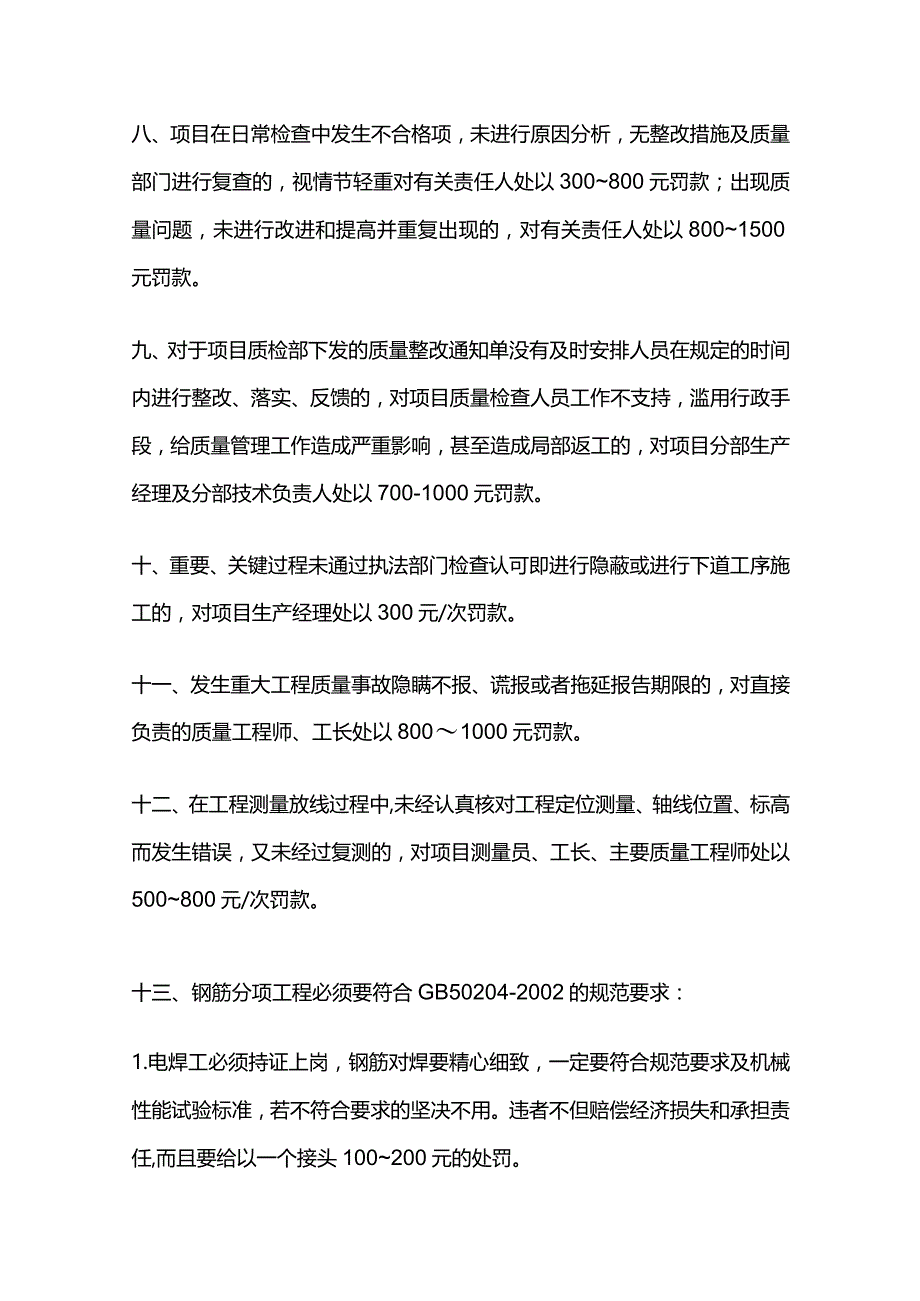

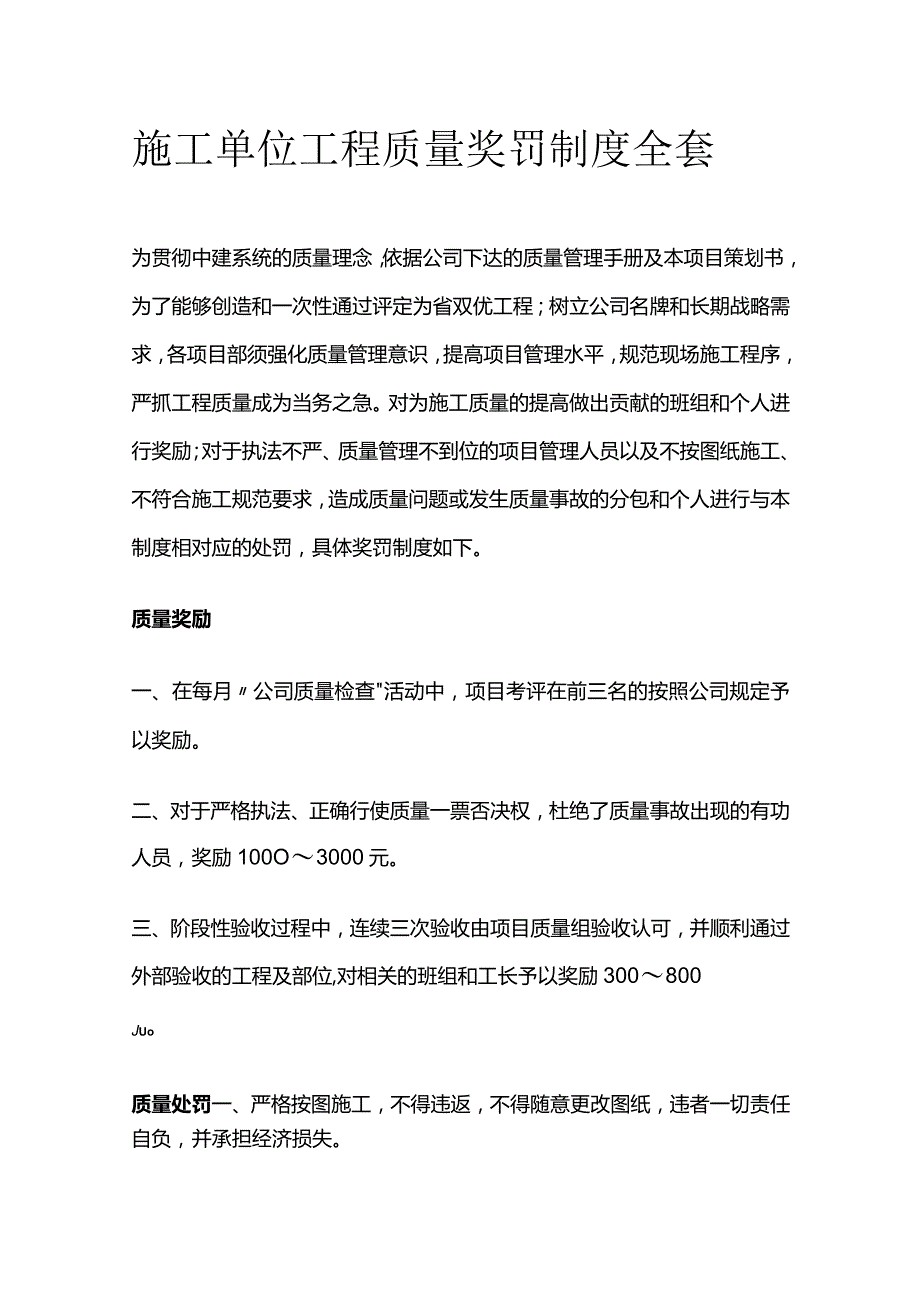

1、施工单位工程质量奖罚制度全套为贯彻中建系统的质量理念,依据公司下达的质量管理手册及本项目策划书,为了能够创造和一次性通过评定为省双优工程;树立公司名牌和长期战略需求,各项目部须强化质量管理意识,提高项目管理水平,规范现场施工程序,严抓工程质量成为当务之急。对为施工质量的提高做出贡献的班组和个人进行奖励;对于执法不严、质量管理不到位的项目管理人员以及不按图纸施工、不符合施工规范要求,造成质量问题或发生质量事故的分包和个人进行与本制度相对应的处罚,具体奖罚制度如下。质量奖励一、在每月公司质量检查活动中,项目考评在前三名的按照公司规定予以奖励。二、对于严格执法、正确行使质量一票否决权,杜绝了质量事故

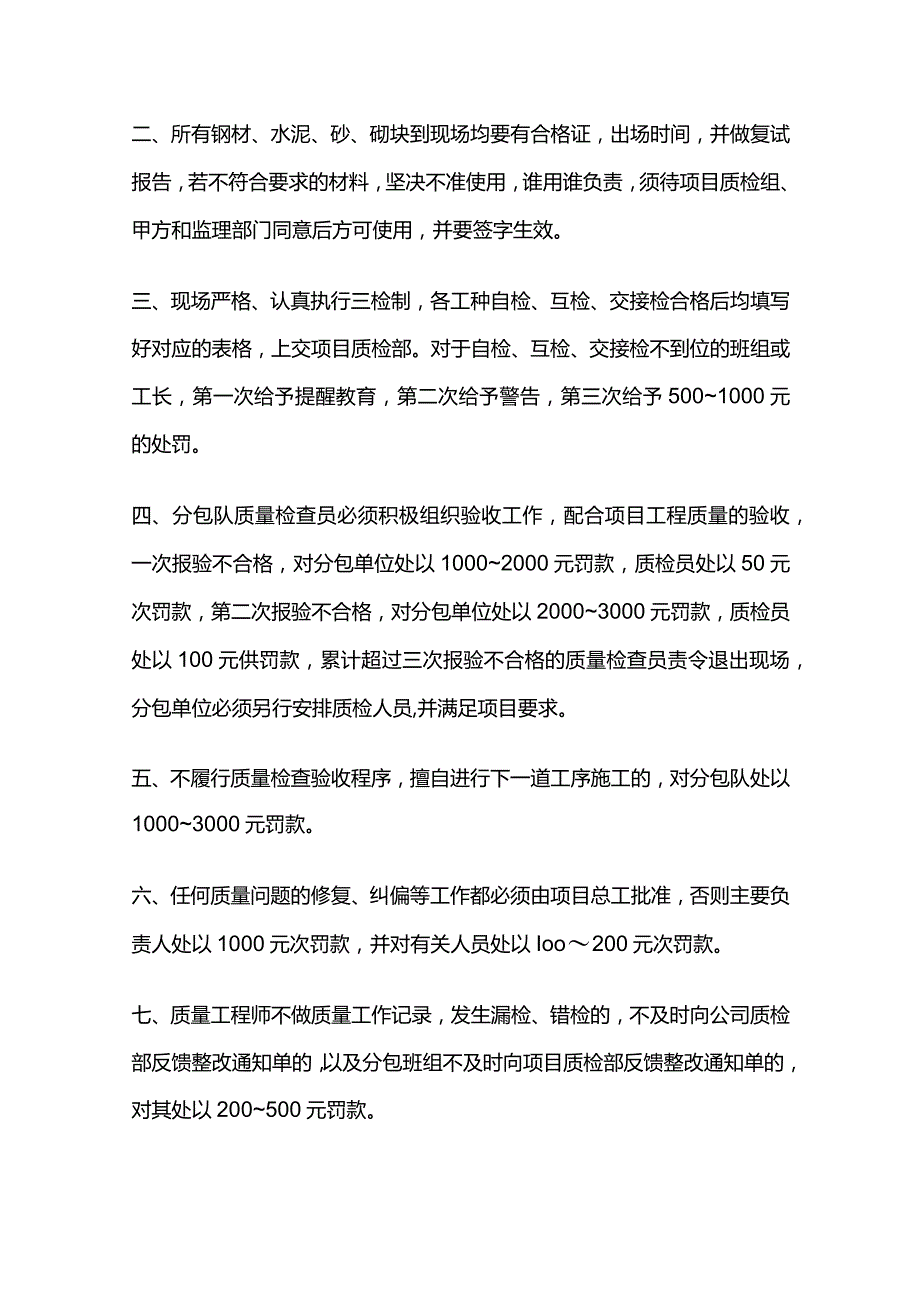

2、出现的有功人员,奖励100O3000元。三、阶段性验收过程中,连续三次验收由项目质量组验收认可,并顺利通过外部验收的工程及部位,对相关的班组和工长予以奖励300800JUo质量处罚一、严格按图施工,不得违返,不得随意更改图纸,违者一切责任自负,并承担经济损失。二、所有钢材、水泥、砂、砌块到现场均要有合格证,出场时间,并做复试报告,若不符合要求的材料,坚决不准使用,谁用谁负责,须待项目质检组、甲方和监理部门同意后方可使用,并要签字生效。三、现场严格、认真执行三检制,各工种自检、互检、交接检合格后均填写好对应的表格,上交项目质检部。对于自检、互检、交接检不到位的班组或工长,第一次给予提醒教育,第二

3、次给予警告,第三次给予5001000元的处罚。四、分包队质量检查员必须积极组织验收工作,配合项目工程质量的验收,一次报验不合格,对分包单位处以10002000元罚款,质检员处以50元次罚款,第二次报验不合格,对分包单位处以20003000元罚款,质检员处以100元供罚款,累计超过三次报验不合格的质量检查员责令退出现场,分包单位必须另行安排质检人员,并满足项目要求。五、不履行质量检查验收程序,擅自进行下一道工序施工的,对分包队处以10003000元罚款。六、任何质量问题的修复、纠偏等工作都必须由项目总工批准,否则主要负责人处以1000元次罚款,并对有关人员处以Ioo200元次罚款。七、质量工程师

4、不做质量工作记录,发生漏检、错检的,不及时向公司质检部反馈整改通知单的,以及分包班组不及时向项目质检部反馈整改通知单的,对其处以200500元罚款。八、项目在日常检查中发生不合格项,未进行原因分析,无整改措施及质量部门进行复查的,视情节轻重对有关责任人处以300800元罚款;出现质量问题,未进行改进和提高并重复出现的,对有关责任人处以8001500元罚款。九、对于项目质检部下发的质量整改通知单没有及时安排人员在规定的时间内进行整改、落实、反馈的,对项目质量检查人员工作不支持,滥用行政手段,给质量管理工作造成严重影响,甚至造成局部返工的,对项目分部生产经理及分部技术负责人处以700-1000元罚

5、款。十、重要、关键过程未通过执法部门检查认可即进行隐蔽或进行下道工序施工的,对项目生产经理处以300元/次罚款。十一、发生重大工程质量事故隐瞒不报、谎报或者拖延报告期限的,对直接负责的质量工程师、工长处以8001000元罚款。十二、在工程测量放线过程中,未经认真核对工程定位测量、轴线位置、标高而发生错误,又未经过复测的,对项目测量员、工长、主要质量工程师处以500800元/次罚款。十三、钢筋分项工程必须要符合GB50204-2002的规范要求:1.电焊工必须持证上岗,钢筋对焊要精心细致,一定要符合规范要求及机械性能试验标准,若不符合要求的坚决不用。违者不但赔偿经济损失和承担责任,而且要给以一个

6、接头100200元的处罚。2、钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求,梁少放或漏放、错放一根钢筋,发现后补上,并罚100300元/根(自己补上不计)。3、钢筋绑扎一次性验收,如出现品种、级别、规格、数量、尺寸、纵向钢筋的排距、箍筋和拉筋的间距、锚固长度、搭接长度、接头设置等不符合设计要求和规范要求的罚20元/处。4、钢筋主筋跑位超出验收规范罚20元/根。5、柱、墙箍筋不水平且漏绑扎超出验收规范,垫块不到位的罚20元/处。6、预留洞口加筋按设计要求必须加到位,若达不到设计要求罚20元/处。7、电渣压力焊检查偏心、融化点不均、不合格等罚款10元一个接头,焊泡渣及墙柱内焊渣不清

7、理干净罚1020元/处,不改重罚100200元/处。8、结构楼板的板底筋在跨中采用绑扎搭接或焊接的,一经发现罚50元/处。十四、模板分项工程一定要符合GB50204-2002的规范要求,模板及其支架应首先具有足够的承载力,刚度和稳定性,可靠地承受浇筑混凝土的质量,侧压力及施工荷载。门架剪刀撑不能少,结构线条、梁截面尺寸及模板标高均符合图纸要求及规范允许偏差值以内。1.模板安装完自检、互检合格后报项目质检部,若质检部检查偏差超出规范要求处以30-50元/处罚款。2、涂刷模板隔离剂时,不得污染钢筋和混凝土接差处,如有污染罚10元/处。3、梁、板、墙及结构线条做错或不按规定施工罚300500元/处。

8、4、扣件松动下沉一处罚20元/处。5、模板几何尺寸支错一处拆掉重来。杜绝涨模现象,若有发生均由木工班返工打凿磅,超过1.5cm的处罚50元/处,3cm以外罚200元/处,漏浆严重造成构件变形的每处罚100500元。6、模板拆除后阴、阳角漏浆罚20元/条,柱、梁、线条、悬挑板、墙垛拆模后出现歪扭罚IOo500元/处。7、板面高低不平,墙模不成一条线,墙、柱、梁截面尺寸偏大或偏小,超出规范要求的,梁、柱接点差的罚20元/处。8、墙、柱按照控制线、垂直度偏差超过5mm罚10元/处。9、阳台、空调搁板及向外挑出部分上下不在一条垂直线上,偏差(以验收墙柱垂直度的标准检查)大的罚50元/处。10、混凝土浇

9、筑后未得到监理或项目部同意的、罚款30005000元,提早拆模未经工长、技术部批准同意的罚50元/处。IL模板关头板不垂直罚5元/条。梁、墙、楼梯间平板内有木屑、树皮等杂物罚30元/处。12、在甲方和监理指出存在问题第一次整改,若再发生类似的问题罚80元/次。现场出现顶撞甲方和监理的一次处罚2000元/人。13、严格控制现浇板质量,特别是平整度和模板拼缝,为以后直接在板底打磨、批腻子,刷白。若达不到要求罚20元/m2。14、楼梯踏步支模相差较大导致结构尺寸偏差超规范要求的,以及拆模损坏结构棱角的罚20元/处。十五、混凝土子分部工程一定要符合GB50204-2002的规范要求,混凝土工程质量主要

10、是对施工过程的质量控制。1、现场不按图施工,问题严重返工重来,碎标号错误罚30005000)Go2、磴试块漏做,回弹、抽心费用由试验员支付。若不合格由磴班组及试验员承担一切费用。3、蜂窝、麻面、漏振、漏筋、孔洞罚100100O元/处。4、浇筑后混凝土楼面平整不超过58mm,超过Icm以外范围罚10元/m2。5、浇筑混凝土前严禁乱踩上层钢筋,浇筑混凝土时应用铺板搭桥,如有乱踩现象严重罚5元/m2。6、浇筑混凝土前应对模板喷水,若不喷水罚20元/层。7、浇筑混凝土12h后进行保养,气温高的季节用薄膜覆盖保养,中午吃饭应换班,若混凝土缺水、保养不到位罚5001000元/层。8、混凝土保养期为14天,

11、有防渗要求和掺外加剂保养期为21天,如达不到罚1000元/层。9、入户花园、生活阳台卫生间、厨房间、空调板应按设计要求低于室内标高不小于20mm,若达不到要求罚10元/间。IL墙柱接头凿毛不到位处100元/处。十六、砌体分项工程砌体分项工程一定要符合GB50203-2002的规范要求。由于砌体的施工存在大量的人工操作过程,所以砌体结构的质量也在很大程度上取决于人工因素,施工过程中对砌体结构质量的影响直接表现在砌体的强度上。1.砖砌体日砌筑高度不应超过一步脚手架高度或1.5m,如达不到,砖砌体拆掉返工并罚款10元/m22、砖砌体水平灰缝的砂浆饱满度不得小于80%,如达不到要求罚10元/m2。3、

12、砖砌体应填满砂浆,不得有透明缝,瞎缝、假缝如达不到规范要求罚10元/m2。4、砖砌体灰缝应为812mm。若达不到规范要求罚5元/m2。5、砖砌体应以水平线排分皮数杆,第一批砖底如灰缝偏厚,底部用细碎或高标号砂浆找平,若达不到规范要求罚5元/处。6、构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,预留的拉接筋应位置正确,施工中不得任意弯折,若达不到规范要求罚10元/处。7、构造柱浇灌混凝土前,必须将砌体留槎部位和模板浇水湿润,将模板内的落地灰,砖渣和其它杂物清理干净,若达不到规范要求罚10元/处。8、填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7天后再进行其未网挤紧,若

13、达不到规范要求15元/处。9、拉接筋不按设计和规范要求或漏放拉接筋,罚5元/根。10、砌体在门窗洞口采用实心砖砌筑,若达不到要求罚10元/处。IL门窗过梁不按设计要求及规范施工的,返工从来,并处10020011117兀iJ秋。十七、抹灰工程应符合建筑装饰装修工程施工及验收规范GB50201-2001中的相应条款。1.基层处理,应无灰尘、无油腻,碎墙面要毛面处理到位,若不到位罚5元/m22、抹灰前应提前洒水湿润,若不打水湿润罚5元/m2。3、抹灰厚度不得超过58mm次,不同材质墙体交接应进行加强措施,若达不到规颊口方案要求罚25元/m2。4、室内墙面、柱面和门洞口阳角应用1:2水泥砂浆做暗护角,

14、其高度不应低于2m,每侧宽度不应小于50mm,若达不到要求罚5元/条。5、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脆层、空鼓,面层应无爆灰和裂缝,若达不到规范要求罚5元/m2。6、抹灰层厚度应符合设计要求,若达不到规范要求罚5元/m2.7、抹灰表面应光滑、洁净、颜色均匀,抹灰分格缝和灰线应清晰美观,若达不到规范要求罚5元/m28、有排水要求的部位应做滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽宽度和深度应均匀,表面应光滑,棱角应整齐,若达不到规范要求罚5元/条。9、施工前必须做好样板套,墙面粉刷逐日逐墙面验收,验收超规范不合格每块墙罚5元/m2,并返工重新粉刷。10、室内抹灰

15、阴角要顺直,三角交点要清晰,阴阳角要方正,若达不到要求罚10元/条。IL每层(基层、中层、面层)抹灰厚度不应超过规范和规程规定的厚度,当抹灰总厚度大于或等于35mm时必须用网片进行加强,严禁一遍成活,灰层不可跟得太紧,抹灰层施工完后,夏季高温要及时养护,若达不到要求罚10元/m。12、碎梁、墙、柱基层宜采用凿毛毛化或碎界面剂处理,也可用1:1水泥砂浆拉毛或喷浆进行毛化处理,并进行毛化处理后喷水养护,确保基层和粉刷层的结合,墙面抹灰前认真做好基层处理和浇水湿润工作,磴面的隔离剂及杂物清理干净,若达不到要求罚15元/m2。13、外墙穿墙螺杆洞漏堵一个罚款20元/只,堵洞眼空鼓一个罚5元,凿深度58cm成喇叭型,达不到返工重凿,并进行罚款510元一个洞。十八、屋面工程应符合质量验收规范GB50207-2002的要求1.平屋面采用结构找坡不应小于3%,采用材料找坡宜为2%天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm,若达不到规范要求罚10元/m2。2、卫生间沉箱、厨房、阳台、生活阳台、空调位、花池的地面抹灰必须按照设计要求向地漏找1%的排水坡度,侧壁根部做50R的小圆角,若达不到要求,处以5元/次罚款。3、基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧形,内部排水的水落口周围找平层应做面

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
