旧楼加装电梯工程技术交底.docx

上传人:p** 文档编号:721018 上传时间:2024-01-23 格式:DOCX 页数:5 大小:18.38KB
下载 相关 举报
旧楼加装电梯工程技术交底.docx_第1页
第1页 / 共5页
旧楼加装电梯工程技术交底.docx_第2页
第2页 / 共5页
旧楼加装电梯工程技术交底.docx_第3页
第3页 / 共5页
旧楼加装电梯工程技术交底.docx_第4页
第4页 / 共5页
旧楼加装电梯工程技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《旧楼加装电梯工程技术交底.docx》由会员分享,可在线阅读,更多相关《旧楼加装电梯工程技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

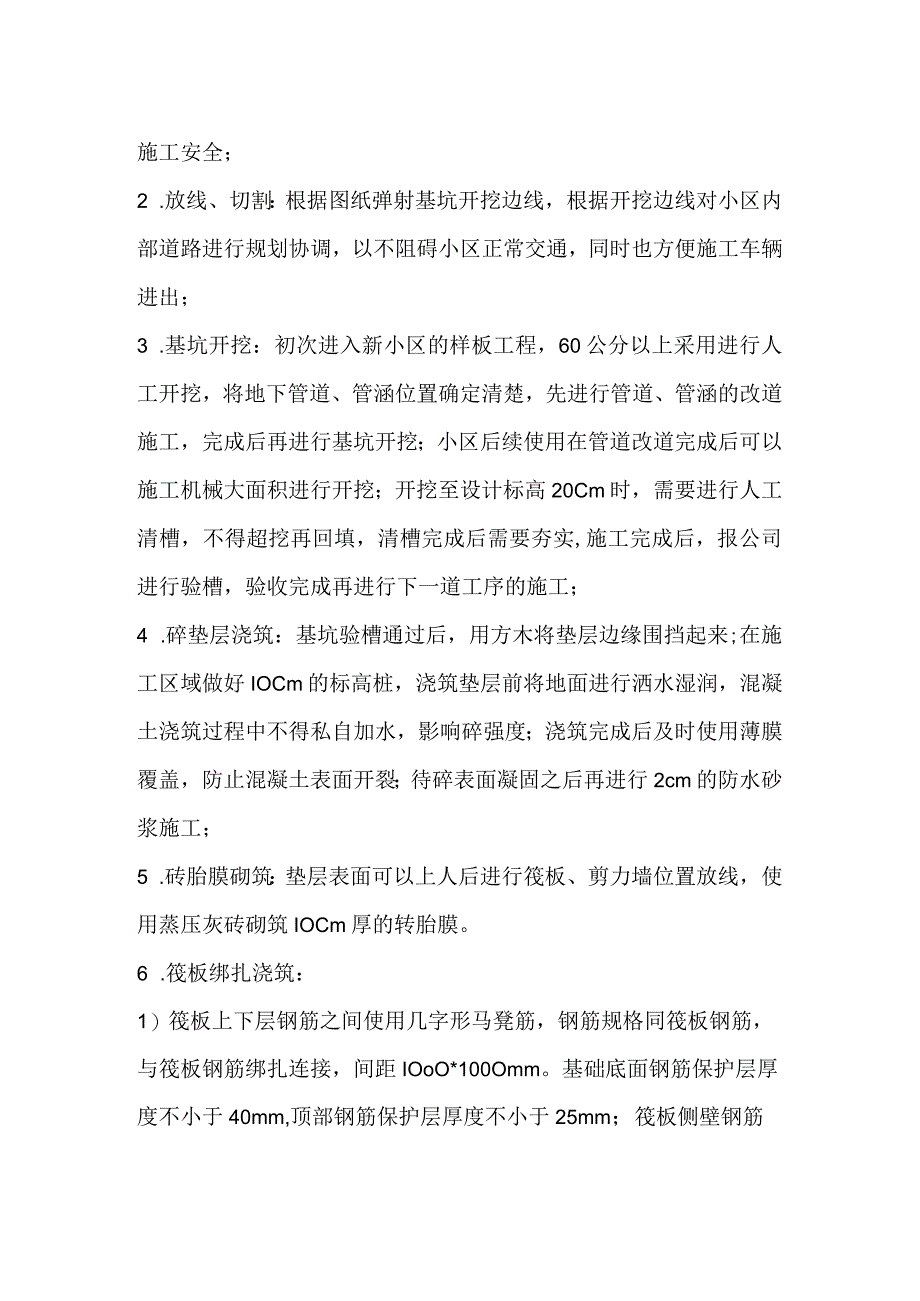

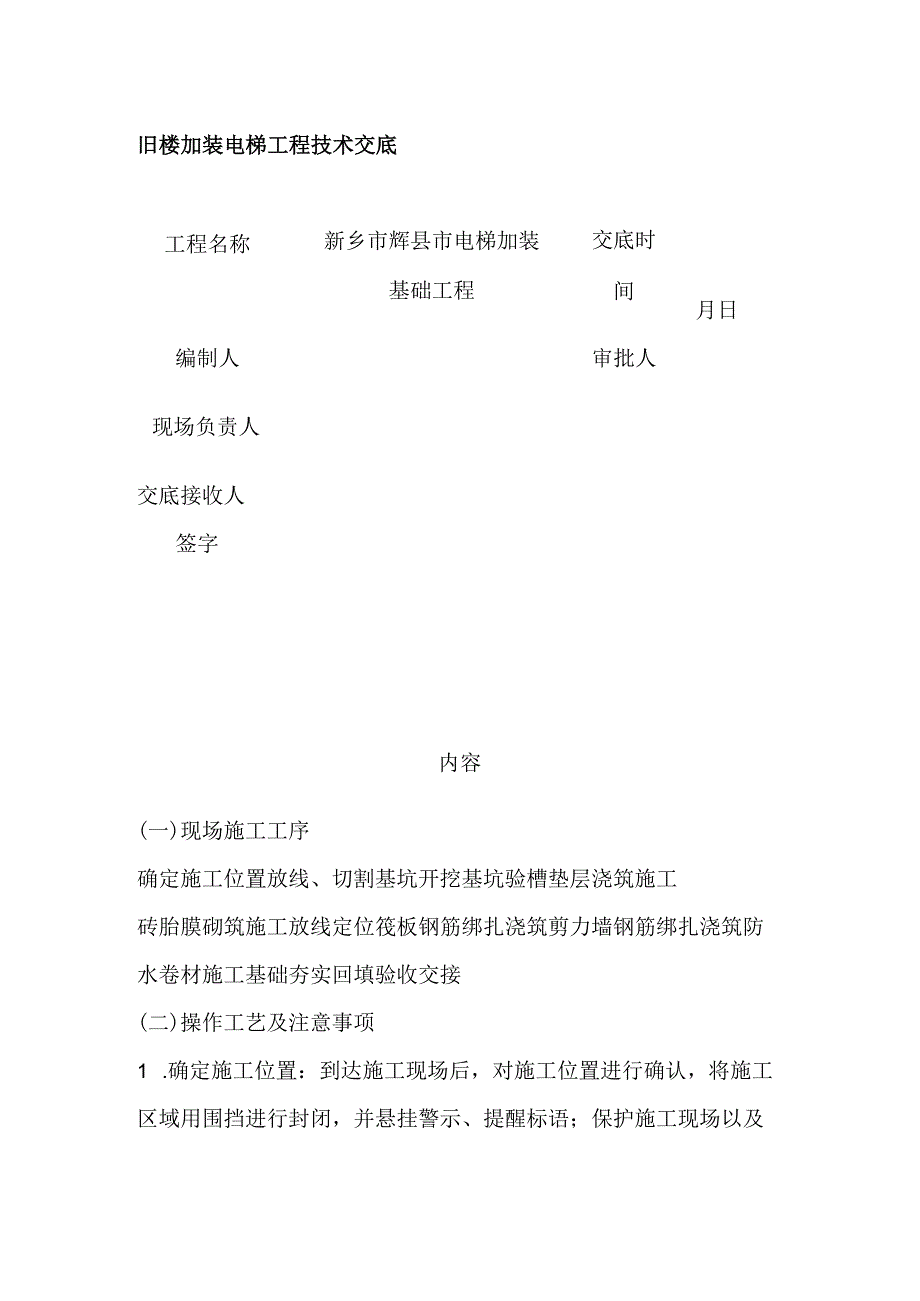

1、旧楼加装电梯工程技术交底工程名称新乡市辉县市电梯加装基础工程交底时间月日编制人审批人现场负责人交底接收人签字内容(一)现场施工工序确定施工位置放线、切割基坑开挖基坑验槽垫层浇筑施工砖胎膜砌筑施工放线定位筏板钢筋绑扎浇筑剪力墙钢筋绑扎浇筑防水卷材施工基础夯实回填验收交接(二)操作工艺及注意事项1 .确定施工位置:到达施工现场后,对施工位置进行确认,将施工区域用围挡进行封闭,并悬挂警示、提醒标语;保护施工现场以及施工安全;2 .放线、切割:根据图纸弹射基坑开挖边线,根据开挖边线对小区内部道路进行规划协调,以不阻碍小区正常交通,同时也方便施工车辆进出;3 .基坑开挖:初次进入新小区的样板工程,60公

2、分以上采用进行人工开挖,将地下管道、管涵位置确定清楚,先进行管道、管涵的改道施工,完成后再进行基坑开挖;小区后续使用在管道改道完成后可以施工机械大面积进行开挖;开挖至设计标高20Cm时,需要进行人工清槽,不得超挖再回填,清槽完成后需要夯实,施工完成后,报公司进行验槽,验收完成再进行下一道工序的施工;4 .碎垫层浇筑:基坑验槽通过后,用方木将垫层边缘围挡起来;在施工区域做好IOCm的标高桩,浇筑垫层前将地面进行洒水湿润,混凝土浇筑过程中不得私自加水,影响碎强度;浇筑完成后及时使用薄膜覆盖,防止混凝土表面开裂;待碎表面凝固之后再进行2cm的防水砂浆施工;5 .砖胎膜砌筑:垫层表面可以上人后进行筏板

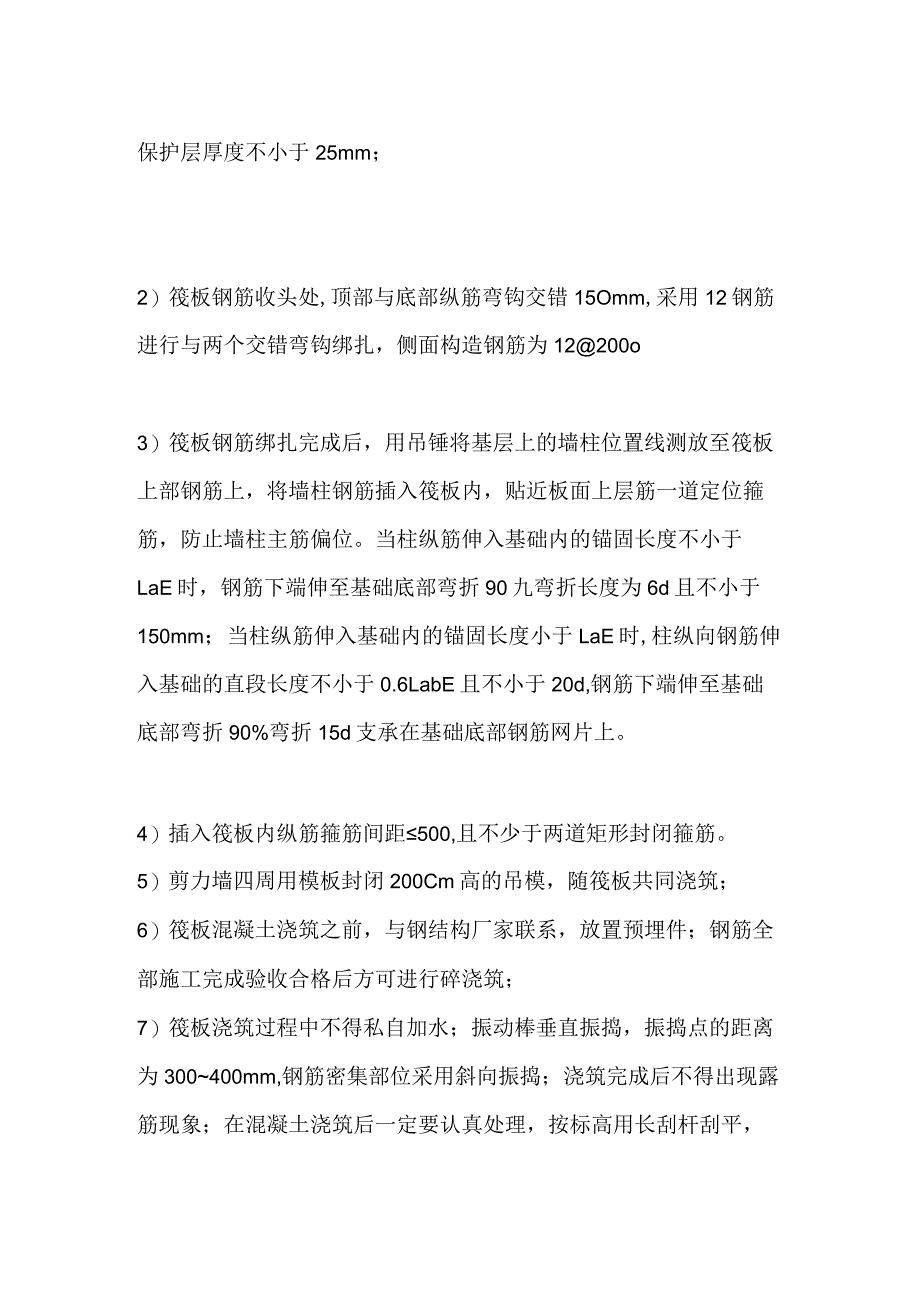

3、、剪力墙位置放线,使用蒸压灰砖砌筑IOCm厚的转胎膜。6 .筏板绑扎浇筑:1)筏板上下层钢筋之间使用几字形马凳筋,钢筋规格同筏板钢筋,与筏板钢筋绑扎连接,间距IOoO*100Omm。基础底面钢筋保护层厚度不小于40mm,顶部钢筋保护层厚度不小于25mm;筏板侧壁钢筋保护层厚度不小于25mm;2)筏板钢筋收头处,顶部与底部纵筋弯钩交错15Omm,采用12钢筋进行与两个交错弯钩绑扎,侧面构造钢筋为12200o3)筏板钢筋绑扎完成后,用吊锤将基层上的墙柱位置线测放至筏板上部钢筋上,将墙柱钢筋插入筏板内,贴近板面上层筋一道定位箍筋,防止墙柱主筋偏位。当柱纵筋伸入基础内的锚固长度不小于LaE时,钢筋下端

4、伸至基础底部弯折90九弯折长度为6d且不小于150mm;当柱纵筋伸入基础内的锚固长度小于LaE时,柱纵向钢筋伸入基础的直段长度不小于0.6LabE且不小于20d,钢筋下端伸至基础底部弯折90%弯折15d支承在基础底部钢筋网片上。4)插入筏板内纵筋箍筋间距500,且不少于两道矩形封闭箍筋。5)剪力墙四周用模板封闭200Cm高的吊模,随筏板共同浇筑;6)筏板混凝土浇筑之前,与钢结构厂家联系,放置预埋件;钢筋全部施工完成验收合格后方可进行碎浇筑;7)筏板浇筑过程中不得私自加水;振动棒垂直振捣,振捣点的距离为300400mm,钢筋密集部位采用斜向振捣;浇筑完成后不得出现露筋现象;在混凝土浇筑后一定要认

5、真处理,按标高用长刮杆刮平,用木抹子搓压、拍实,在接近终凝前,用磨光机机械收面,使收缩裂缝闭合,然后覆盖一层塑料薄膜。8)筏板防水混凝土养护时间为14天,在养护期间不得出现干燥现象;7 .剪力墙钢筋绑扎及浇筑:1)筏板浇筑完成后放墙柱20Cm控制线,调整预留插筋的位置,对墙柱吊模处进行凿毛,面积不得小于60%;2)剪力墙模板合模时使用250cm的止水拉丝,严禁使用普通对拉螺栓3)模板拼缝处使用双面胶带粘贴,防止浇筑碎过程中出现漏浆流坠现象;4)柱顶收头钢筋向内弯折长度不小于12d,外侧钢筋保护层厚度不小于25cm;钢筋模板验收完成之后方可进行碎浇筑;5)墙柱浇筑过程中不得私自加水;振动棒要伸至

6、底部,做到快插慢拔,振捣均匀;拆模后不得出现孔洞,露筋、浇筑不密实等质量缺陷;6)模板拆除后及时将止水拉丝处理干净,对外墙表面进行基层处理,进行防水砂浆找平;8 .防水卷材施工:1)卷材厚度达到设计要求,最薄处不得小于16厘米;2)卷材施工之前底油喷涂均匀,墙根部用水泥砂浆做圆弧角;3)卷材粘贴过程中,卷材全部烘烤到位,全部满粘,不得出现点粘现象,粘贴完成后不得有空鼓,气泡存在;4)左右搭接长度不得小于IoCm,上下接缝处相互错开1/3幅,并不得小于100cm;5)卷材粘贴完成后使用30厚挤塑聚苯板点粘作为保护层;9 .基础夯实回填:使用素土回填。回填施工应均匀对称进行,并分层夯实。人工夯实每层厚度不大于250,机械夯实每层厚度不大于300。回填土不得使用淤泥、冻土、膨胀型土、生活垃圾以及有机含量大于5%的土;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
