房地产工程工程成本监测及核算管理规定.docx

上传人:p** 文档编号:721597 上传时间:2024-01-23 格式:DOCX 页数:1 大小:15.18KB
下载 相关 举报
房地产工程工程成本监测及核算管理规定.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《房地产工程工程成本监测及核算管理规定.docx》由会员分享,可在线阅读,更多相关《房地产工程工程成本监测及核算管理规定.docx(1页珍藏版)》请在第壹文秘上搜索。

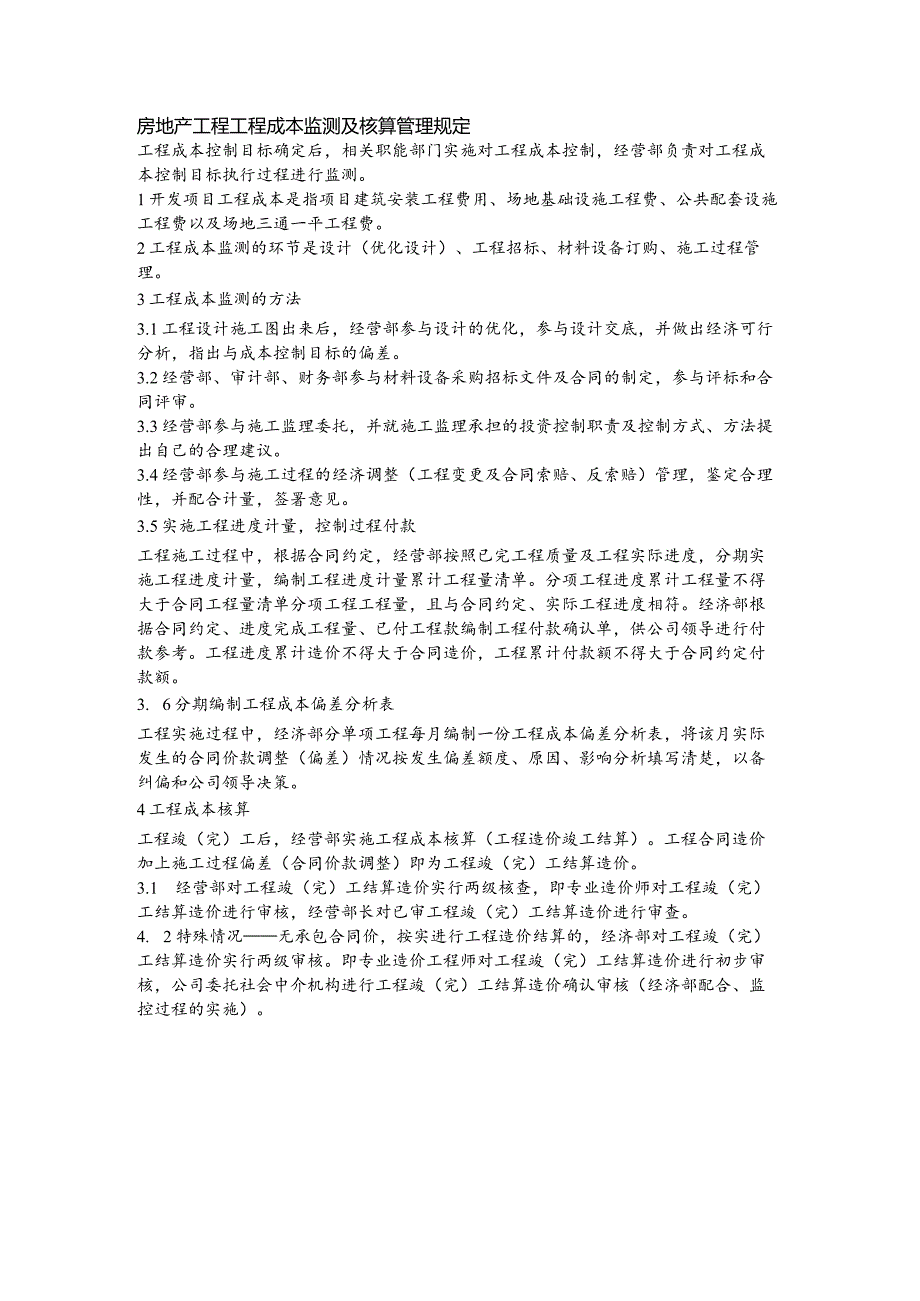

1、房地产工程工程成本监测及核算管理规定工程成本控制目标确定后,相关职能部门实施对工程成本控制,经营部负责对工程成本控制目标执行过程进行监测。1开发项目工程成本是指项目建筑安装工程费用、场地基础设施工程费、公共配套设施工程费以及场地三通一平工程费。2工程成本监测的环节是设计(优化设计)、工程招标、材料设备订购、施工过程管理。3工程成本监测的方法3.1工程设计施工图出来后,经营部参与设计的优化,参与设计交底,并做出经济可行分析,指出与成本控制目标的偏差。3.2经营部、审计部、财务部参与材料设备采购招标文件及合同的制定,参与评标和合同评审。3.3经营部参与施工监理委托,并就施工监理承担的投资控制职责及

2、控制方式、方法提出自己的合理建议。3.4经营部参与施工过程的经济调整(工程变更及合同索赔、反索赔)管理,鉴定合理性,并配合计量,签署意见。3.5实施工程进度计量,控制过程付款工程施工过程中,根据合同约定,经营部按照已完工程质量及工程实际进度,分期实施工程进度计量,编制工程进度计量累计工程量清单。分项工程进度累计工程量不得大于合同工程量清单分项工程工程量,且与合同约定、实际工程进度相符。经济部根据合同约定、进度完成工程量、已付工程款编制工程付款确认单,供公司领导进行付款参考。工程进度累计造价不得大于合同造价,工程累计付款额不得大于合同约定付款额。3. 6分期编制工程成本偏差分析表工程实施过程中,

3、经济部分单项工程每月编制一份工程成本偏差分析表,将该月实际发生的合同价款调整(偏差)情况按发生偏差额度、原因、影响分析填写清楚,以备纠偏和公司领导决策。4工程成本核算工程竣(完)工后,经营部实施工程成本核算(工程造价竣工结算)。工程合同造价加上施工过程偏差(合同价款调整)即为工程竣(完)工结算造价。3.1 经营部对工程竣(完)工结算造价实行两级核查,即专业造价师对工程竣(完)工结算造价进行审核,经营部长对已审工程竣(完)工结算造价进行审查。4. 2特殊情况无承包合同价,按实进行工程造价结算的,经济部对工程竣(完)工结算造价实行两级审核。即专业造价工程师对工程竣(完)工结算造价进行初步审核,公司委托社会中介机构进行工程竣(完)工结算造价确认审核(经济部配合、监控过程的实施)。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 工程管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
