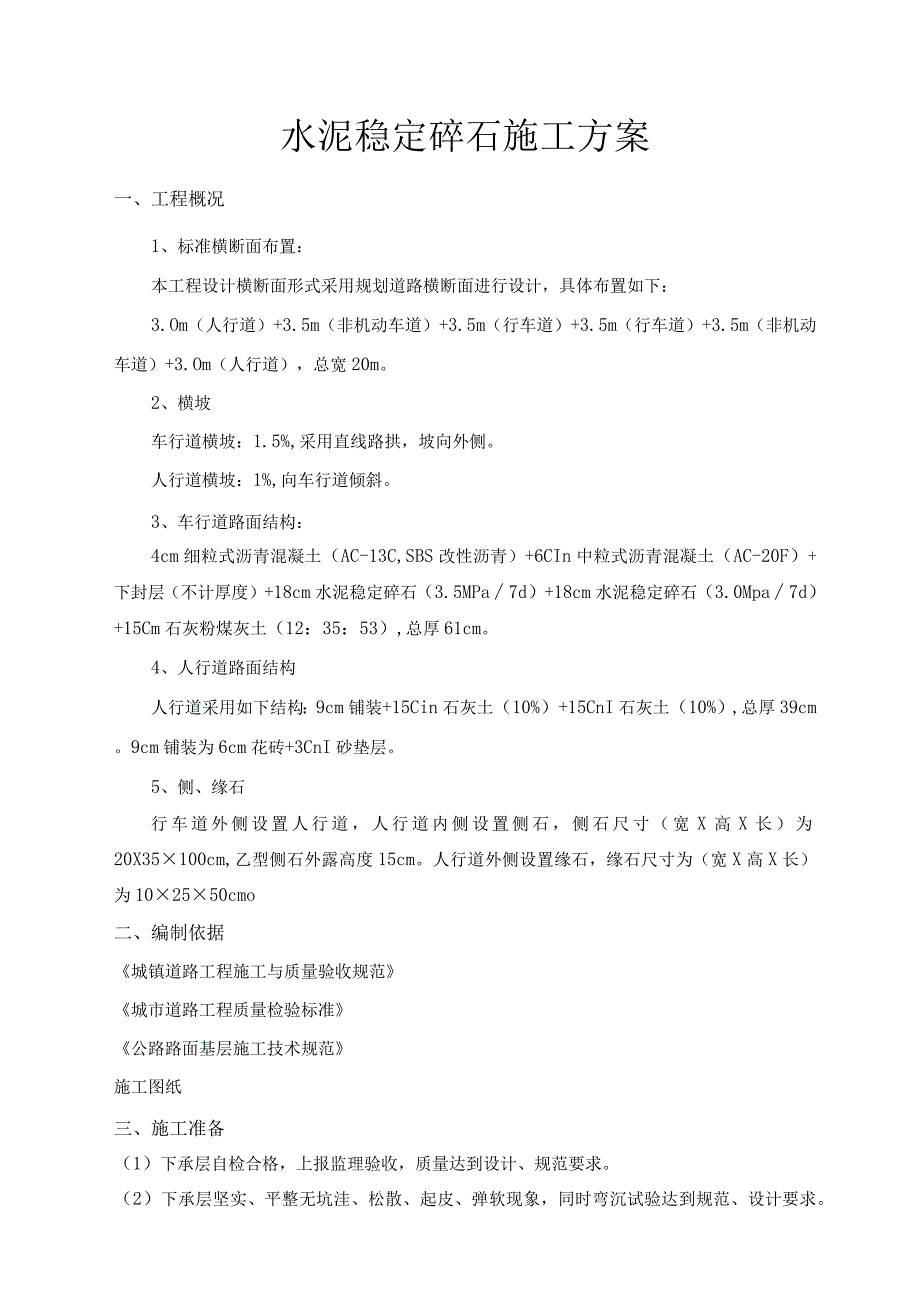

1、水泥稳定碎石施工方案一、工程概况1、标准横断面布置:本工程设计横断面形式采用规划道路横断面进行设计,具体布置如下:3.Om(人行道)+3.5m(非机动车道)+3.5m(行车道)+3.5m(行车道)+3.5m(非机动车道)+3.Om(人行道),总宽20m。2、横坡车行道横坡:1.5%,采用直线路拱,坡向外侧。人行道横坡:1%,向车行道倾斜。3、车行道路面结构:4cm细粒式沥青混凝土(AC-13C,SBS改性沥青)+6CIn中粒式沥青混凝土(AC-20F)+下封层(不计厚度)+18cm水泥稳定碎石(3.5MPa7d)+18cm水泥稳定碎石(3.0Mpa7d)+15Cm石灰粉煤灰土(12:35:53
2、),总厚61cm。4、人行道路面结构人行道采用如下结构:9cm铺装+15Cin石灰土(10%)+15CnI石灰土(10%),总厚39cm。9cm铺装为6cm花砖+3CnI砂垫层。5、侧、缘石行车道外侧设置人行道,人行道内侧设置侧石,侧石尺寸(宽X高X长)为20X35100cm,乙型侧石外露高度15cm。人行道外侧设置缘石,缘石尺寸为(宽X高X长)为102550cmo二、编制依据城镇道路工程施工与质量验收规范城市道路工程质量检验标准公路路面基层施工技术规范施工图纸三、施工准备(1)下承层自检合格,上报监理验收,质量达到设计、规范要求。(2)下承层坚实、平整无坑洼、松散、起皮、弹软现象,同时弯沉试

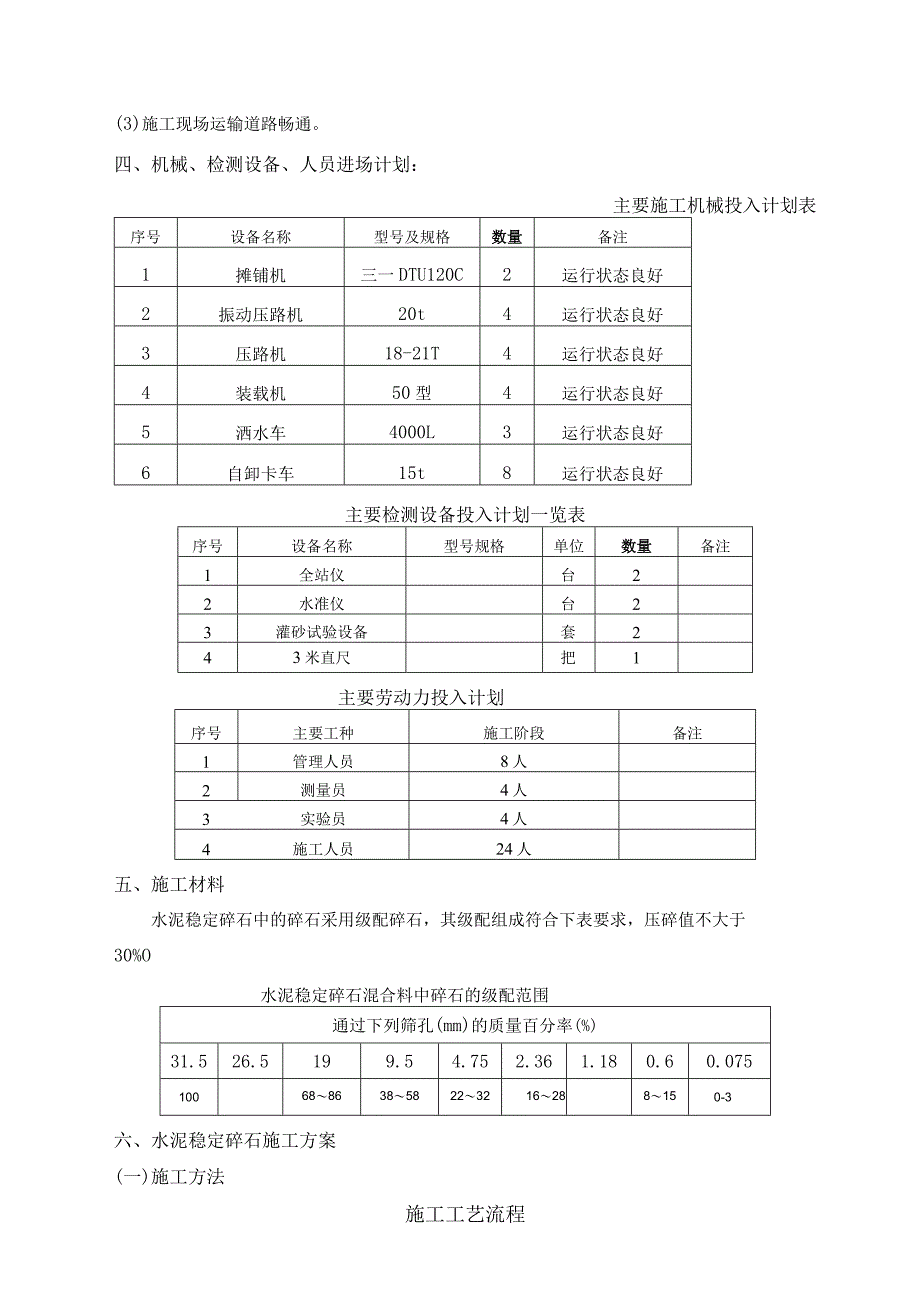

3、验达到规范、设计要求。(3)施工现场运输道路畅通。四、机械、检测设备、人员进场计划:主要施工机械投入计划表序号设备名称型号及规格数量备注1摊铺机三一DTU120C2运行状态良好2振动压路机20t4运行状态良好3压路机18-21T4运行状态良好4装载机50型4运行状态良好5洒水车4000L3运行状态良好6自卸卡车15t8运行状态良好主要检测设备投入计划一览表序号设备名称型号规格单位数量备注1全站仪台22水准仪台23灌砂试验设备套243米直尺把1主要劳动力投入计划序号主要工种施工阶段备注1管理人员8人2测量员4人3实验员4人4施工人员24人五、施工材料水泥稳定碎石中的碎石采用级配碎石,其级配组成符

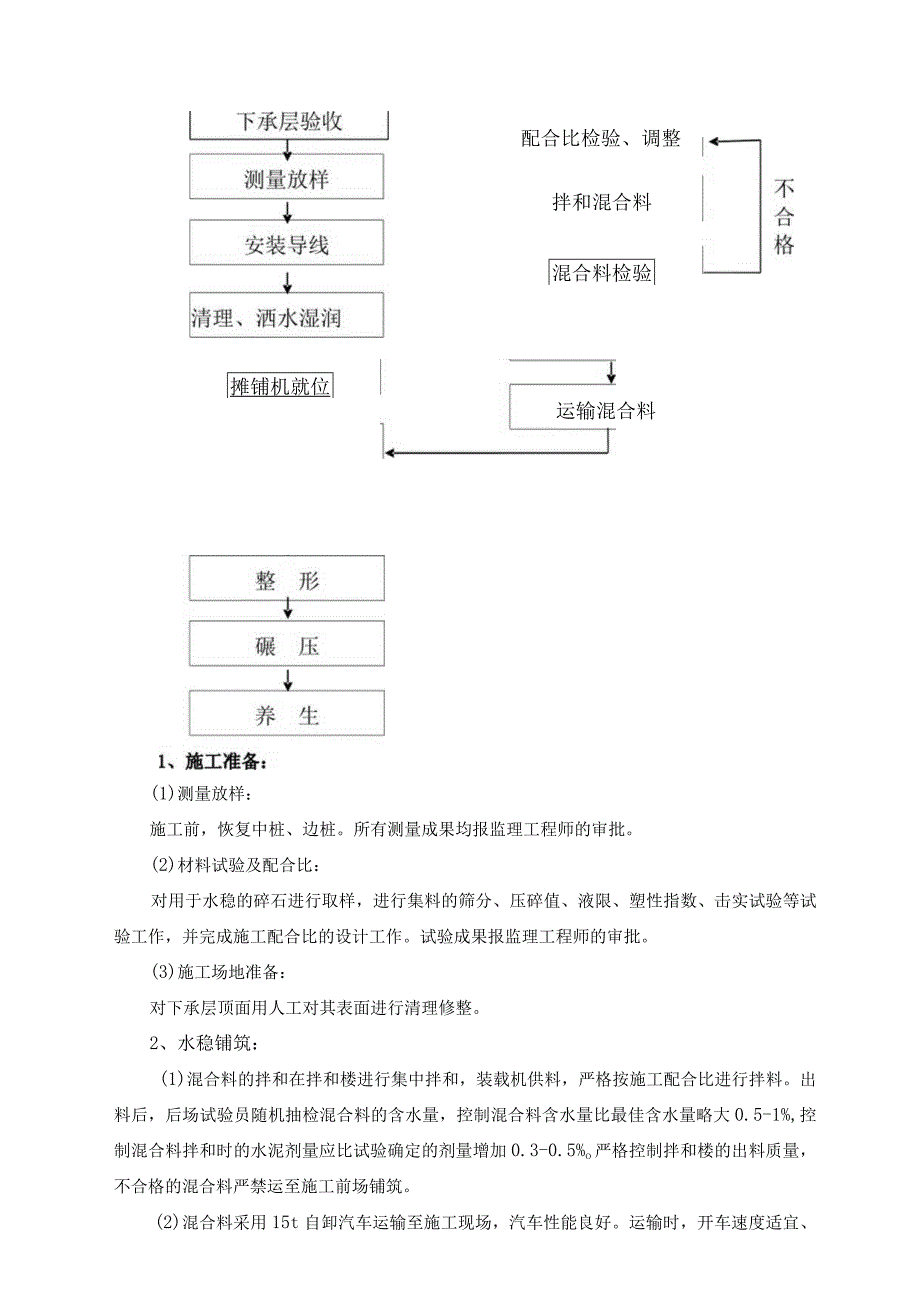

4、合下表要求,压碎值不大于30%O水泥稳定碎石混合料中碎石的级配范围通过下列筛孔(mm)的质量百分率(%)31.526.5199.54.752.361.180.60.07510068863858223216288150-3六、水泥稳定碎石施工方案(一)施工方法施工工艺流程配合比检验、调整拌和混合料混合料检验摊铺机就位运输混合料(1)测量放样:施工前,恢复中桩、边桩。所有测量成果均报监理工程师的审批。(2)材料试验及配合比:对用于水稳的碎石进行取样,进行集料的筛分、压碎值、液限、塑性指数、击实试验等试验工作,并完成施工配合比的设计工作。试验成果报监理工程师的审批。(3)施工场地准备:对下承层顶面用
5、人工对其表面进行清理修整。2、水稳铺筑:(1)混合料的拌和在拌和楼进行集中拌和,装载机供料,严格按施工配合比进行拌料。出料后,后场试验员随机抽检混合料的含水量,控制混合料含水量比最佳含水量略大0.5-1%,控制混合料拌和时的水泥剂量应比试验确定的剂量增加0.3-0.5%o严格控制拌和楼的出料质量,不合格的混合料严禁运至施工前场铺筑。(2)混合料采用15t自卸汽车运输至施工现场,汽车性能良好。运输时,开车速度适宜、匀速,以免混合料离析、泌水。运输汽车数量根据拌和楼出料速度、摊铺机施工速度和运距综合计算而定,保证施工连续正常。汽车运至现场后有专人指挥卸料。(3)混合料的摊铺采用摊铺机呈摊铺施工。摊
6、铺机的标高控制采用在前进过程中根据感应两侧导线高度来控制熨平板高度,从而控制基层顶面标高。摊铺机施工时,派专人跟在摊铺机后随时按导线高度拉线检测摊铺后的基层顶面标高,及时铲低或补料,消除离析现象,并及时向摊铺机操作员反映,及时调整摊铺机。摊铺过程中,保证摊铺机连续、匀速作业,供料与摊铺机的行走速度密切协调,尽可能减少摊铺机停机次数。摊铺机的螺旋布料器要布料均匀,以免影响基层顶面平整度。(4)水稳摊铺整幅长度达到3050m后,开始对水稳进行碾压施工。碾压遵循由(静压一小振一大振f静压收面)的原则进行,碾压方向与路中心线平行,由边到中依次连续均匀碾压。水稳的碾压施工采用两台振动压路机完成。先由振动
7、压路机进行静压一遍,再进行小振一遍,然后进行大振碾压,然后再进行静压一遍。碾压时后轮重叠1/2轮宽,压实后的水稳表面应平整、无轮迹或隆起。在碾压过程中,试验人员及时进行跟踪检测,振动压路机每压一遍,检测一次压实度,直到压实度达到98%,得出压实度峰值,并记录压实度数据,取得最佳压实遍数。从混合料的开始拌和到碾压完成时间应控制不超过2.5小时。整段水稳碾压完成后,及时进行水稳接缝封端处理,接缝与路中心线垂直。(5)混合料从搅拌至碾压完成要保证在混合料初凝前完成。碾压完成后,由质检部门组织进行平整度、宽度、压实度、标高、横坡度等各项指标的检验。封闭交通,混合料表面洒水覆盖透水土工布进行保湿养生,保
8、养期为7天。(6)接缝处理使用摊铺机作业施工终止后应设横向接缝,将摊铺机驶离混合料末端。人工将末端混合料弄整齐,紧靠混合料放枕木,枕木高度与水稳层厚度等高,整平紧靠混合料。枕木的另一侧用方木铺垫3米长,高度与枕木同高便于压路机碾压通行。用压路机将端头混合料碾压至要求的压实度。在进行下一个作业段施工时,将端头的枕木和方木清理干净。(7)、养生采用土工布覆盖洒水车洒水进行养生,水稳层碾压完成,检验合格后即可进行保养,在养生7天期间始终保持水泥稳定碎石表面潮湿。七、现场施工管理1、施工现场由现场主管负责协调管理,使施工现场施工机械、运输车辆、施工人员紧密配合协调。2、施工前,对施工技术员、现场管理员
9、及机械操作手进行技术交底,确保试验路的各施工环节有条不紊地进行。3、施工前,对施工机械、车辆进行全面的检查,并调试准确,确保施工过程中运转正常。4、前后场有专人负责管理,确保前后场各工序施工的协调配合无间。5、前场有试验、质检、测量人员现场跟踪检测,确保施工质量,后场有试验人员控制混合料质量,不合格的混合料严禁拉到前场施工。6、现场设有专职安全员进行安全管理,设立明显施工安全标志,运输车辆的装、卸料有专人指挥,确保施工安全。7、运输车辆经过的道路用水车洒水灭尘,避免尘烟污染环境,文明施工。八、质量管理措施1、设专职质检工程师,负责质检工作。2、各级技术、管理人员及现场施工人员在施工前必须进行技术规范和设计图纸学习熟悉,并进行分级技术交底。3、质量保证体系见附表九、安全施工措施1、设立安全管理小组,并由专职安全员全面负责施工安全管理工作。2、施工现场特种作业人员坚持持证上岗原则;严禁三无车辆进入施工现场。3、机械作业时,非机械操作人员不得进入机械操纵室并与作业机械保持安全距离。4、现场施工人员注意避让施工车辆、机械,不得在作业机械进退车道内工作。5、车辆通过公路或在视距不良路段行车时,按“一停二看三通过”的原则通过,并做好醒目的安全标志。
