《水泥稳定碎石紧急施工工艺.docx》由会员分享,可在线阅读,更多相关《水泥稳定碎石紧急施工工艺.docx(8页珍藏版)》请在第壹文秘上搜索。

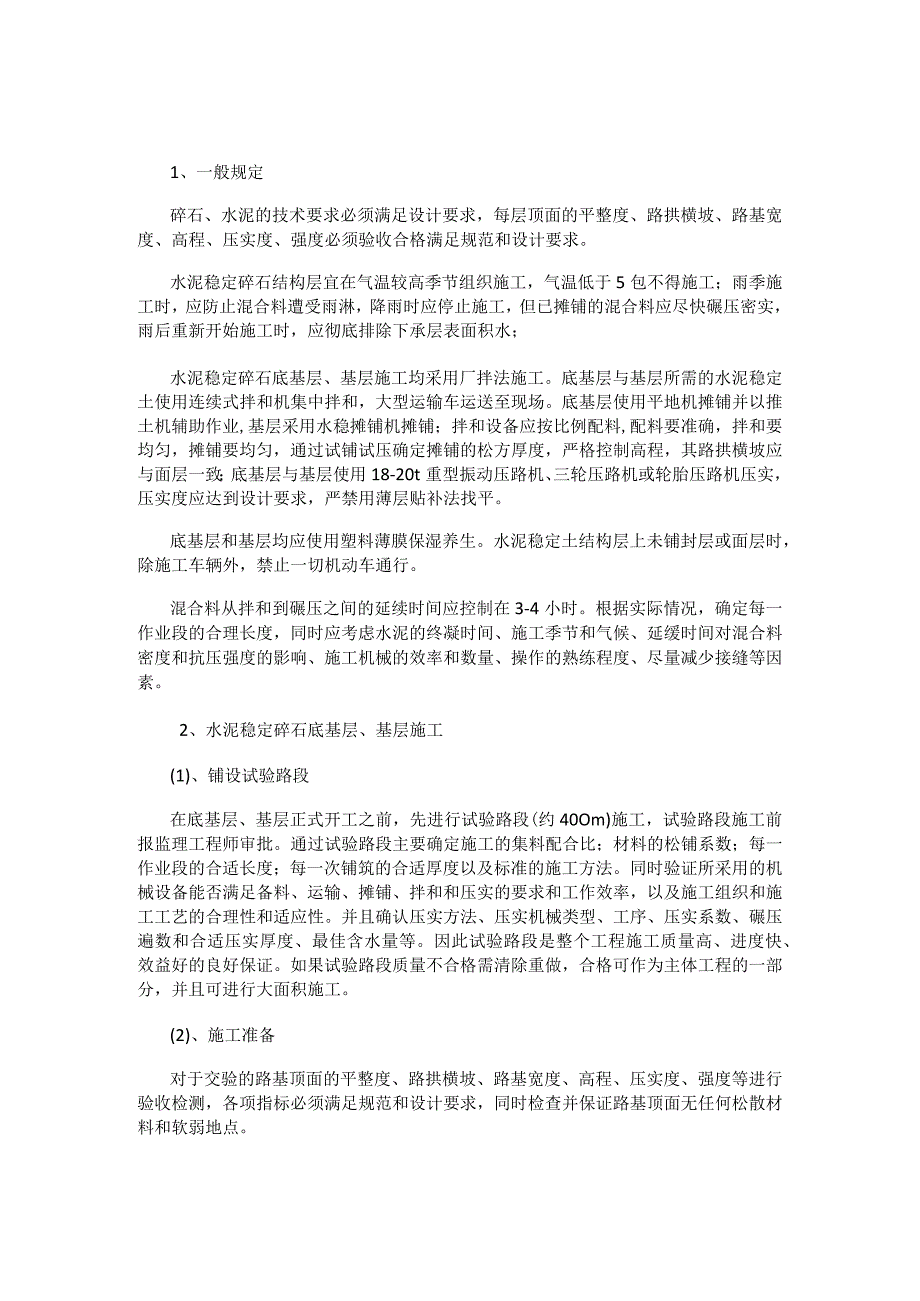

1、1、一般规定碎石、水泥的技术要求必须满足设计要求,每层顶面的平整度、路拱横坡、路基宽度、高程、压实度、强度必须验收合格满足规范和设计要求。水泥稳定碎石结构层宜在气温较高季节组织施工,气温低于5包不得施工;雨季施工时,应防止混合料遭受雨淋,降雨时应停止施工,但已摊铺的混合料应尽快碾压密实,雨后重新开始施工时,应彻底排除下承层表面积水;水泥稳定碎石底基层、基层施工均采用厂拌法施工。底基层与基层所需的水泥稳定土使用连续式拌和机集中拌和,大型运输车运送至现场。底基层使用平地机摊铺并以推土机辅助作业,基层采用水稳摊铺机摊铺;拌和设备应按比例配料,配料要准确,拌和要均匀,摊铺要均匀,通过试铺试压确定摊铺的
2、松方厚度,严格控制高程,其路拱横坡应与面层一致;底基层与基层使用18-20t重型振动压路机、三轮压路机或轮胎压路机压实,压实度应达到设计要求,严禁用薄层贴补法找平。底基层和基层均应使用塑料薄膜保湿养生。水泥稳定土结构层上未铺封层或面层时,除施工车辆外,禁止一切机动车通行。混合料从拌和到碾压之间的延续时间应控制在3-4小时。根据实际情况,确定每一作业段的合理长度,同时应考虑水泥的终凝时间、施工季节和气候、延缓时间对混合料密度和抗压强度的影响、施工机械的效率和数量、操作的熟练程度、尽量减少接缝等因素。2、水泥稳定碎石底基层、基层施工(1)、铺设试验路段在底基层、基层正式开工之前,先进行试验路段(约
3、40Om)施工,试验路段施工前报监理工程师审批。通过试验路段主要确定施工的集料配合比;材料的松铺系数;每一作业段的合适长度;每一次铺筑的合适厚度以及标准的施工方法。同时验证所采用的机械设备能否满足备料、运输、摊铺、拌和和压实的要求和工作效率,以及施工组织和施工工艺的合理性和适应性。并且确认压实方法、压实机械类型、工序、压实系数、碾压遍数和合适压实厚度、最佳含水量等。因此试验路段是整个工程施工质量高、进度快、效益好的良好保证。如果试验路段质量不合格需清除重做,合格可作为主体工程的一部分,并且可进行大面积施工。(2)、施工准备对于交验的路基顶面的平整度、路拱横坡、路基宽度、高程、压实度、强度等进行
4、验收检测,各项指标必须满足规范和设计要求,同时检查并保证路基顶面无任何松散材料和软弱地点。、施工放样A、在底基层上恢复中线,直线段每20米设一桩,平曲线路段每10米设一桩,并在两侧路肩边缘设置指示桩。B、进行水平测量,在两侧指示桩上用明显标记标出基层边缘设计高。打钢钎支架,并按标高值调整钢丝的高程,作为纵坡基线。、备料A、原材料控制水泥:采用终凝时间较长(宜在6h以上)的普通硅酸盐水泥。对于底基层采用32.5号水泥;对于基层采用32.5或42.5号水泥(实际使用以试验确定)。快硬、早强及变质水泥不能使用。为了减少水泥稳定碎石的干缩裂缝,通过试验在混合料中加入适当的阻裂剂。水:使用洁净不含有害物
5、质的水源,对可疑水源按JTJ056-94进行试验鉴定,合格后方可使用。碎石:底基层水泥稳定土中颗粒最大粒径不超过37.5mm,各项试验参数应符合规范要求,其颗粒组成应符合下表所列范围:底基层水泥稳定土的集料颗粒组成范围筛孔尺寸(mm)37.531.5199.54.752.360.60.075通过百分率(重量)10090-10067-9045-6829-5019-388-220-7基层水泥稳定土中颗粒最大粒径不超过31.5mm,各项试验参数符合规范要求,其颗粒组成符合下表所列范围:基层水泥稳定土的集料颗粒组成范围筛孔尺寸(mm)31.526.5199.54.752.360.60.075通过百分率

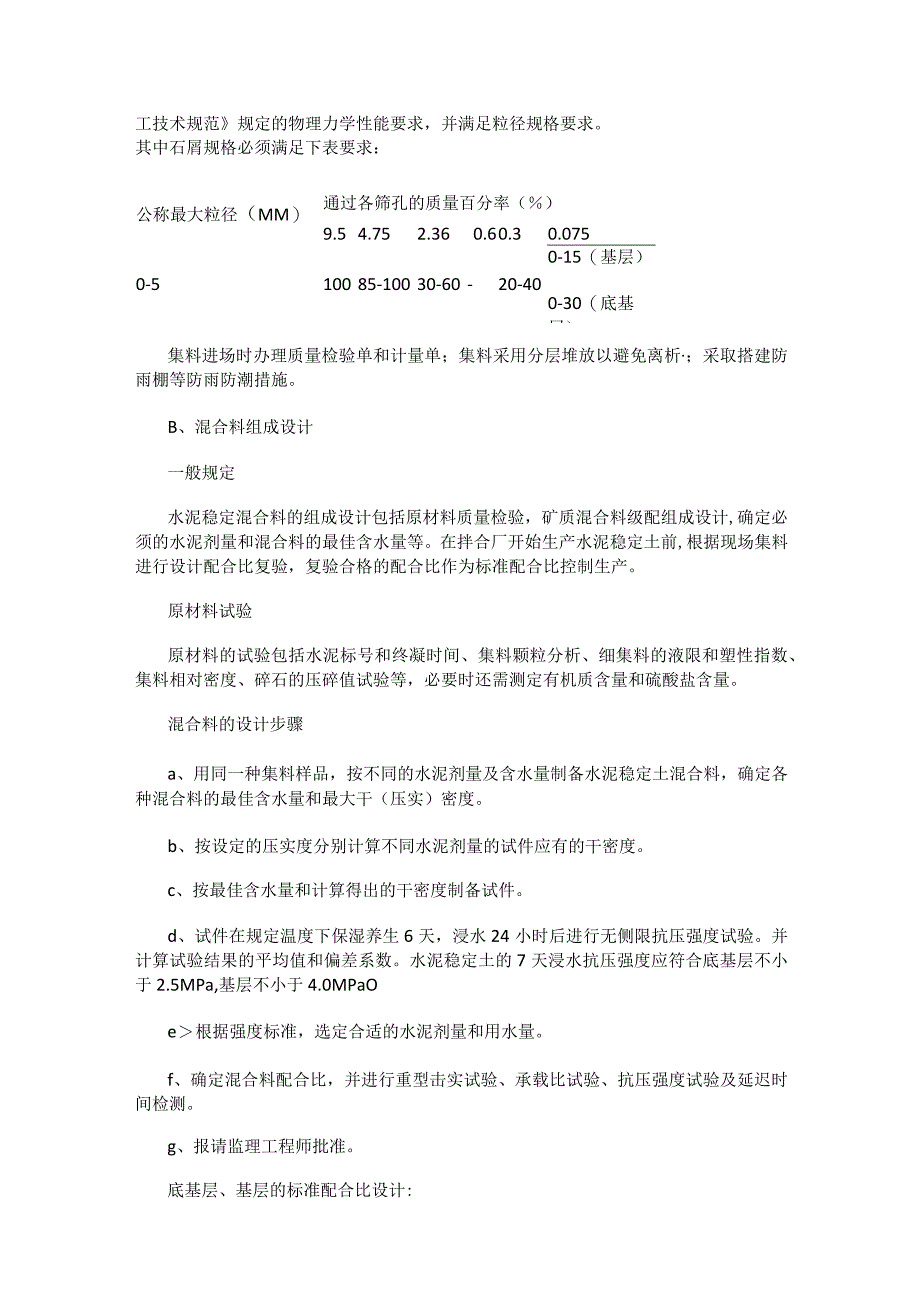

6、(重量)10090-10072-8947-6729-4917-358-220-7集料:施工前对各种集料进行调查试验,经选择确定的材料在施工过程中保持稳定,未经批准不得变更。底基层与基层使用集料的粒径以方孔筛为准。底基层和基层下层的集料至少分为3个等级,碎石、石屑、天然砂。上基层的集料至少分为4个等级,9.5-31.5mm(碎石)、4.75-9.5mm(碎石)、0-4.75mm(石屑)、天然砂。相应地,基层混合料拌和楼必须配备4条以上传输带(即4个以上进料仓)。各集料必须满足公路路面基层施工技术规范规定的物理力学性能要求,并满足粒径规格要求。其中石屑规格必须满足下表要求:公称最大粒径(MM)通过
7、各筛孔的质量百分率()9.54.752.360.60.30.0750-510085-10030-60-20-400-15(基层)0-30(底基层)集料进场时办理质量检验单和计量单;集料采用分层堆放以避免离析;采取搭建防雨棚等防雨防潮措施。B、混合料组成设计一般规定水泥稳定混合料的组成设计包括原材料质量检验,矿质混合料级配组成设计,确定必须的水泥剂量和混合料的最佳含水量等。在拌合厂开始生产水泥稳定土前,根据现场集料进行设计配合比复验,复验合格的配合比作为标准配合比控制生产。原材料试验原材料的试验包括水泥标号和终凝时间、集料颗粒分析、细集料的液限和塑性指数、集料相对密度、碎石的压碎值试验等,必要时
8、还需测定有机质含量和硫酸盐含量。混合料的设计步骤a、用同一种集料样品,按不同的水泥剂量及含水量制备水泥稳定土混合料,确定各种混合料的最佳含水量和最大干(压实)密度。b、按设定的压实度分别计算不同水泥剂量的试件应有的干密度。c、按最佳含水量和计算得出的干密度制备试件。d、试件在规定温度下保湿养生6天,浸水24小时后进行无侧限抗压强度试验。并计算试验结果的平均值和偏差系数。水泥稳定土的7天浸水抗压强度应符合底基层不小于2.5MPa,基层不小于4.0MPaOe根据强度标准,选定合适的水泥剂量和用水量。f、确定混合料配合比,并进行重型击实试验、承载比试验、抗压强度试验及延迟时间检测。g、报请监理工程师
9、批准。底基层、基层的标准配合比设计:底基层、基层配合比设计按前述设计步骤进行。现场使用的标准配合比设计应采取工程实际使用的材料,并计算各档集料的用量比例,配合成符合配合比设计要求的矿料级配。为了保证现场取样的代表性,抽取集料样品时应从现场料堆的不同位置多次(50-100次)抽取,以其平均值作为代表值进行标准配合比设计。按照上述配合比设计确定的水泥剂量+0.5%和最佳含水量制作试件,校核标准配合比的7天浸水抗压强度和试件干密度。在基层的标准配合比设计时应先测定基层材料的干缩系数和温缩系数。反复调整并确定各档集料的用量比例,供拌和机确定各冷料仓的供料比例、进料速度及试拌使用。(5)、水泥稳定土的拌
10、合A、厂拌的设备及位置将在拌和以前提交监理工程师,按监理工程师的指令进行安装检修与调试,并使拌和的混合料颗粒组成和含水量达到规定要求。拌和机配备筛网,对不符合粒径要求的大颗粒进行筛除。若原集料的颗粒组成发生变化时,应重新调试设备或重新进行标准配合比设计。B、拌和按比例(重量比)和经监理工程师批准的试验路段铺时所确定的混合料的含水量控制范围加水,采用的加水的方法易于监理工程师对每盘混合料的用水量进行核实。加水时间和将水引入拌和机的进水口位置,均应得到监理工程师同意。含水量采用略大于确定含水量的05%1%,使混合料运到现场摊铺后碾压时的含水量能接近最佳值。增加的用水量根据气温、风力和空气湿度经试验
11、确定。底基层使用自动平地机摊铺时,其增加用水量应略多于基层材料。拌成的混合料立即运送到铺筑现场。C、拌和机的喂料速度,不应超过使所有材料彻底而充分拌和的容许量。拌和机中的“死区,即材料不产生运动或得不到充分拌和的地方,应及时予以排除。D、拌和厂离摊铺地点较远时,混合料在运输中加盖篷布,以防水分蒸发,并防止离析;卸料时,应注意卸料速度、数量应与摊铺的宽度、厚度相匹配;混合料自拌和加水开始至碾压终止的时间不宜超过3小时,并应短于水泥的初凝时间。E、雨季施工时,拟在细集料堆放场搭盖棚盖以免遭雨淋。细集料出料孔堵塞时应停止拌合,排除故隙后方可继续生产。施工时应根据集料和混合料含水量的大小,及时调整拌和
12、室中添加的水量。(6)、水泥稳定土的运输A、拌好的水泥稳定土采用较大吨位的自卸汽车运输,并将车厢清扫干净,不得有水积聚在车厢底部。从拌和机向运料车上放料时,分3次挪动汽车位置,以减少粗细集料的离析现象。运料车用篷布覆盖,用以保湿和防止污染,直至卸料时方可取下覆盖篷布。B、运输车的运量应较拌和能力或摊铺速度有所富余。对于基层,施工过程中摊铺机前方应有运料车23部在等候卸料。开始摊铺时在施工现场等候卸料的运料车不少于5辆。C、使用摊铺机连续摊铺时,运料车应在摊铺机前1030Cm处停住,不得撞击摊铺机。卸料过程中运料车应挂空档,靠摊铺机推动前进。D、水泥稳定土运到摊铺地点后凭运料单接收,并检查拌和质
13、量。不符合质量要求,或已经结成团块、己遭雨淋湿的混合料不得铺筑在道路上。(7)、水泥稳定土的摊铺A、先通过试验确定集料的松铺系数,确定松铺厚度,将拌好的混合料按松铺厚度均匀地摊铺在设计宽度,表面应平整并保证路拱、横坡。B、混合料的摊铺应采用监理工程师批准的机械进行,并使混合料按规定的摊铺厚度缓慢、均匀、连续不间断地摊铺在要求的宽度上。摊铺过程中不得随意变换速度或中途停顿。C、摊铺基层时每个作业面配备两台以上摊铺机实现梯队联合作业。相邻两幅摊铺时应有1020Cm左右的水泥稳定土搭接。相邻两台摊铺机宜前后相距1020m0D、标高控制:摊铺机采用一侧钢丝绳引导的高程控制方式自动找平。E、摊铺作业时注
14、意做到与拌和机生产能力相匹配,根据拌和机的生产能力和运输能力,确定摊铺机的摊铺速度,摊铺机前应保证有5辆以上料车等候卸料,尽量减少摊铺机停机待料的情况,以保证摊铺作业的连续性。F、施工时预先标定摊铺机行走速度与螺旋布料器转速的传动关系,摊铺过程中,保持螺旋布料器全范围内物料分布均匀,保证在摊铺机全宽度断面上不发生离析。螺旋布料器端部距物料挡板间距应在10-30Cm之间,间距超过30Cm时加装叶片。摊铺过程中在摊铺机后面设专人观察螺旋布料器布料是否均匀,是否产生离析、卡料或虚铺,一旦发生此现象立即启动摊铺机全速旋钮迅速补料。G、摊铺作业时,派遣专门技术人员对已铺的底基层基层进行标高和厚度的跟踪控
15、制,根据检测结果对摊铺机传感器进行微调,以保证施工质量。H、在摊铺机后面设专人消除粗细集料离析现象。A、水泥稳定土底基层和基层摊铺后,首先使用轻型双钢轮压路机紧跟摊铺面及时进行碾压,后使用18-20t的重型振动压路机、三钢轮压路机或轮胎压路机继续碾压至规定的压实度,并无显著轮迹。碾压次数通常为6-8遍,相邻碾压带重叠1/3-1/2的碾压轮宽度。压实度及平整度应满足要求,采用重型压路机时,分层压实厚度不得小于IOCm,不得大于20CmoB、压路机从外侧向中心碾压,最后碾压路中心部分,压完全幅为一遍,当边缘有挡板、路缘石、路肩等支挡时,应紧靠支挡碾压。当边缘无支挡时,可用耙子将边缘的混合料稍稍耙高,然后将压路机的外侧轮伸出边缘IOcm以上碾压。C、振动压路机的振动频率和振幅经试验段试验确定,并根据混合料种类和层位选用。振动压路机倒车时先停止振动,并在向另一方向运动后再开始振动,以避免混合料形成鼓包。D、碾压时将驱动轮面向摊铺机。碾压路线及碾压方向不应突然改变而导致混合料产生推移。压路机起动、停止必须减速缓慢进行。碾压过程中严禁压路机调头或急刹车。水泥稳定碎石表面始终保持湿润,不能出现“弹簧、松散、起皮等现象;碾压结束使其纵向顺适,压实度、平整度及路拱满足设计要求。E、碾压段长度应根据拌和、运输、摊铺能力进行调整,并以拌和至摊铺碾压终了不超过2小时进行调节。钢轮压路机碾压时不应洒水,仅
