《站后标现场进度及施工存在问题和解决办法16.8.22.docx》由会员分享,可在线阅读,更多相关《站后标现场进度及施工存在问题和解决办法16.8.22.docx(4页珍藏版)》请在第壹文秘上搜索。

1、站后标当前施工进度情况及影响施工存在的问题一、通信信号1.通信长途光电缆工程,累计完成164.2公里。2 .地区及站场光电缆工程,累计完成116.1公里。3 .集群移动通信天线铁塔,累计完成10座。4 .其他通信设备安装,累计完成6座。5 .信号电缆敷设工程,累计完成81.2公里。6 .信号工程电缆沟开挖工程,累计完成27.2公里。7 .联锁道岔安装,累计完成26座。二、车站房建1.张旗杆站无施工。8 .庐江南站场内道路硬化施工。9 .龙桥站货场办公楼内墙刮腻子施工完成,室内吊顶施工完成;单身宿舍室内刮腻子施工全部完成,室内地砖铺设完成95%,外墙保温板施工完成90%;公安派出所一、二层砌体施

2、工完成,一层室内抹灰全部完成,二层室内抹灰完成90%,外墙启动抹灰施工;IOKV变电所内墙刮腻子全部完成,室内电缆沟混凝土浇筑完成,室内吊顶全部完成,门窗安装完成80%,外墙保温板、抗裂砂浆施工完成;污水处理站内外墙抹灰全部完成,外墙保温板施工完成,正在进行抗裂砂浆施工;站房4、7-11轴二层梁板柱钢筋绑扎,模板支设,4-7轴高支模脚手架验收完成,正在进行屋面板模板支设及钢筋绑扎施工;维修工区各单体房屋桩基础施工完成,其中轨道车库基础开挖完成;站台墙底板混凝土浇筑累计完成500m,墙身及顶板混凝土浇筑完成24Onl10 柯坦站无施工11 洪巷站无施工12 襄安站无施工13 无为南站ITl轴站房

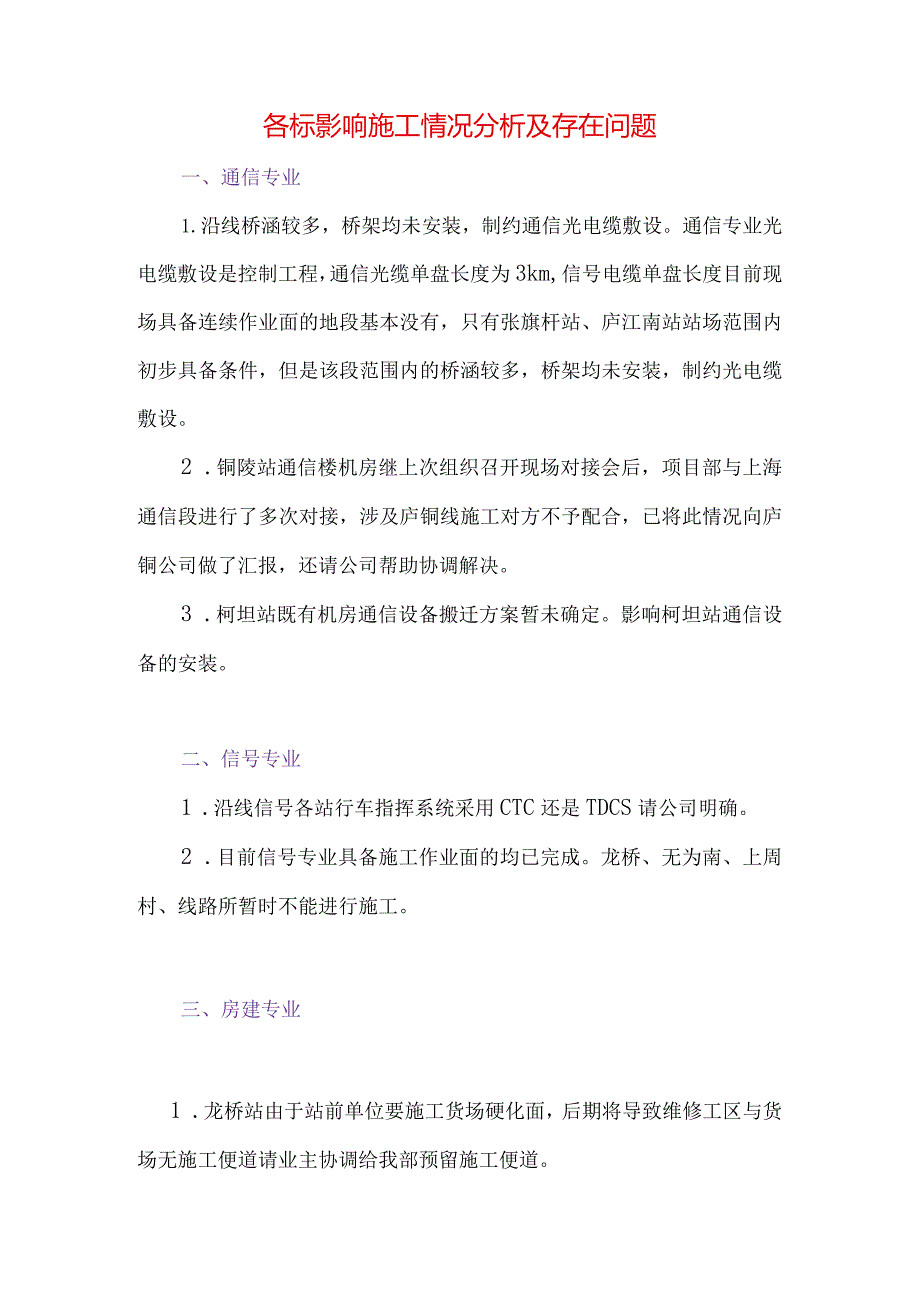

3、基础混凝土浇筑完成,其中1-7轴房心土回填完成,7-11轴柱钢筋绑扎完成,正在进行脚手架搭设施工;公安派出所一层主体混凝土浇筑完成;单身宿舍一层梁板柱钢筋绑扎,模板支设;IOKV配电所基础混凝土浇筑完成,房心土回填完成;站台墙基础垫层浇筑混凝土280,底板浇筑混凝220m,墙身混凝土完成120mo14 上周村站信号楼主体结构全部完成;单身宿舍主体结构全部完成,一层室内砌体正在施工;变电所主体混凝土浇筑完成,室内砌体正在施工。三、电力安装1 .龙桥站:电缆保护管预埋600米,龙桥站接地网埋设一处。2 .张旗杆站:接地网埋设2处;运动房和变电所设备安装。3 .张旗杆到庐江南:贯通线:线路整修,杆上
4、刷号。安装隔离开关3座。区间基站施工。4 .庐江南站场:低压电缆敷设0.9km。红外线房动配施工,完成1处。5 .本周共完成电缆敷设0.9k,电缆沟开挖0m。6 .开累立杆1181根,放线99.28km,电缆敷设20.725km。各标影响施工情况分析及存在问题一、通信专业1.沿线桥涵较多,桥架均未安装,制约通信光电缆敷设。通信专业光电缆敷设是控制工程,通信光缆单盘长度为3km,信号电缆单盘长度目前现场具备连续作业面的地段基本没有,只有张旗杆站、庐江南站站场范围内初步具备条件,但是该段范围内的桥涵较多,桥架均未安装,制约光电缆敷设。2 .铜陵站通信楼机房继上次组织召开现场对接会后,项目部与上海通
5、信段进行了多次对接,涉及庐铜线施工对方不予配合,已将此情况向庐铜公司做了汇报,还请公司帮助协调解决。3 .柯坦站既有机房通信设备搬迁方案暂未确定。影响柯坦站通信设备的安装。二、信号专业1 .沿线信号各站行车指挥系统采用CTC还是TDCS请公司明确。2 .目前信号专业具备施工作业面的均已完成。龙桥、无为南、上周村、线路所暂时不能进行施工。三、房建专业1 .龙桥站由于站前单位要施工货场硬化面,后期将导致维修工区与货场无施工便道请业主协调给我部预留施工便道。2 .龙桥站图纸设计房屋场地排水方式为接入站场排水系统,但站场排水系统未贯通,造成雨水无法排走。3 .线路所变更图纸未出,我部无法制定施工节点计划,同时南京电务段要求,增加1至2间房作为材料间。四、电力专业1.电缆:沿线桥涵较多,桥架均未安装,制约电力电缆敷设。解决办法:加强与站前标对接,恳请业主参与相关协调工作。4 .电源线:地方电源线报装周期长,流程繁琐。解决办法:与各供电所加强联系和沟通。5 .贯通线:区间贯通线施工地方民事协调难度大,尤其是无为、铜陵境内赔偿费用太高。解决办法:力争地方铁办支持,恳请业主参与相关协调工作。6 .其他:各专业内部及部门之间消息传递不够及时。解决办法:各专业内外须加强沟通和协调。
