门窗安装工程技术交底全套.docx

上传人:p** 文档编号:724023 上传时间:2024-01-23 格式:DOCX 页数:5 大小:16.93KB
下载 相关 举报
门窗安装工程技术交底全套.docx_第1页
第1页 / 共5页
门窗安装工程技术交底全套.docx_第2页
第2页 / 共5页
门窗安装工程技术交底全套.docx_第3页
第3页 / 共5页
门窗安装工程技术交底全套.docx_第4页
第4页 / 共5页
门窗安装工程技术交底全套.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《门窗安装工程技术交底全套.docx》由会员分享,可在线阅读,更多相关《门窗安装工程技术交底全套.docx(5页珍藏版)》请在第壹文秘上搜索。

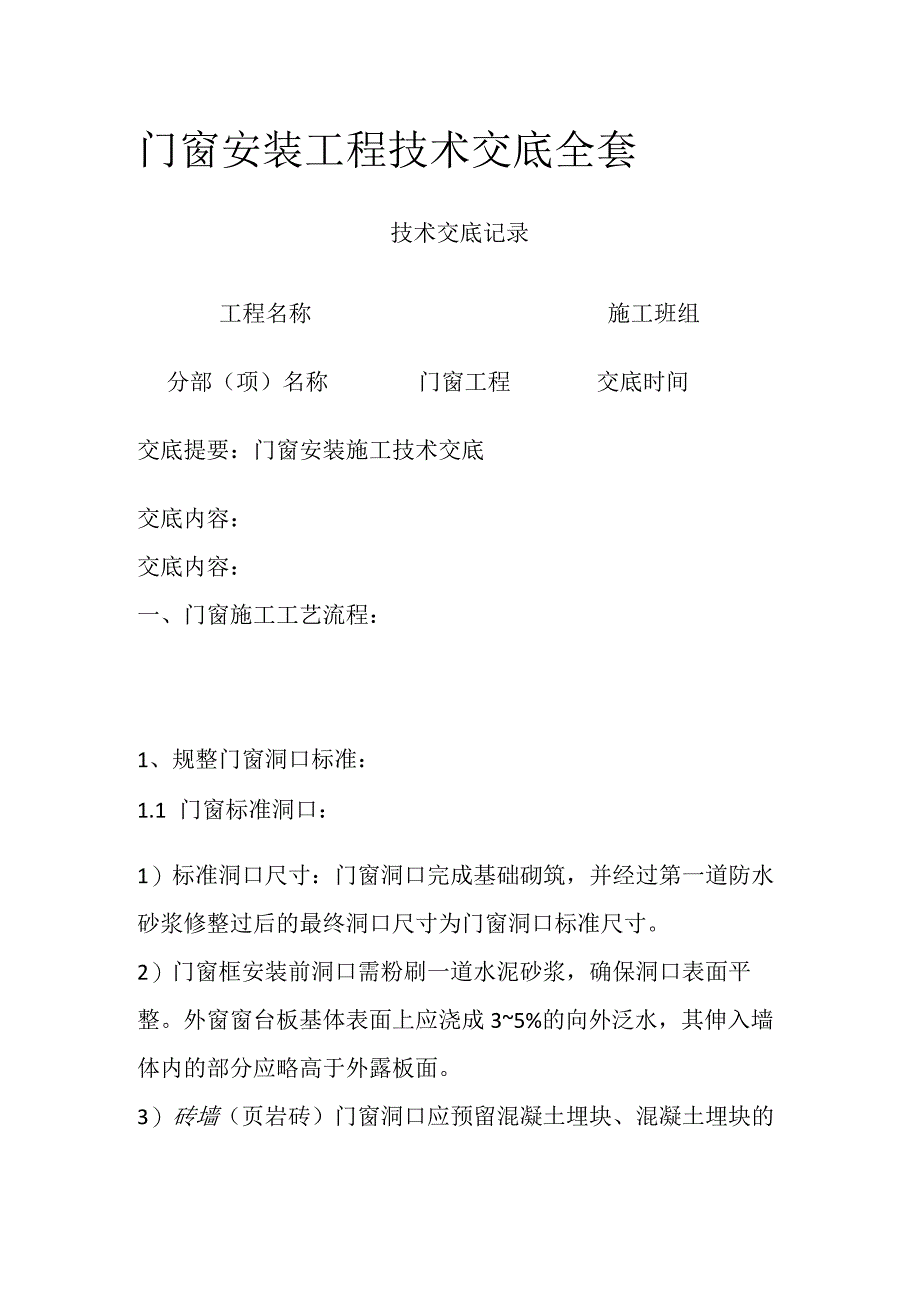

1、门窗安装工程技术交底全套技术交底记录工程名称施工班组分部(项)名称门窗工程交底时间交底提要:门窗安装施工技术交底交底内容:交底内容:一、门窗施工工艺流程:1、规整门窗洞口标准:1.1 门窗标准洞口:1)标准洞口尺寸:门窗洞口完成基础砌筑,并经过第一道防水砂浆修整过后的最终洞口尺寸为门窗洞口标准尺寸。2)门窗框安装前洞口需粉刷一道水泥砂浆,确保洞口表面平整。外窗窗台板基体表面上应浇成35%的向外泛水,其伸入墙体内的部分应略高于外露板面。3)砖墙(页岩砖)门窗洞口应预留混凝土埋块、混凝土埋块的间距要求为:预制块距离洞口上边及下边应为150mm,预制块间距应小于等于400mmo1.2 规整门窗框与洞

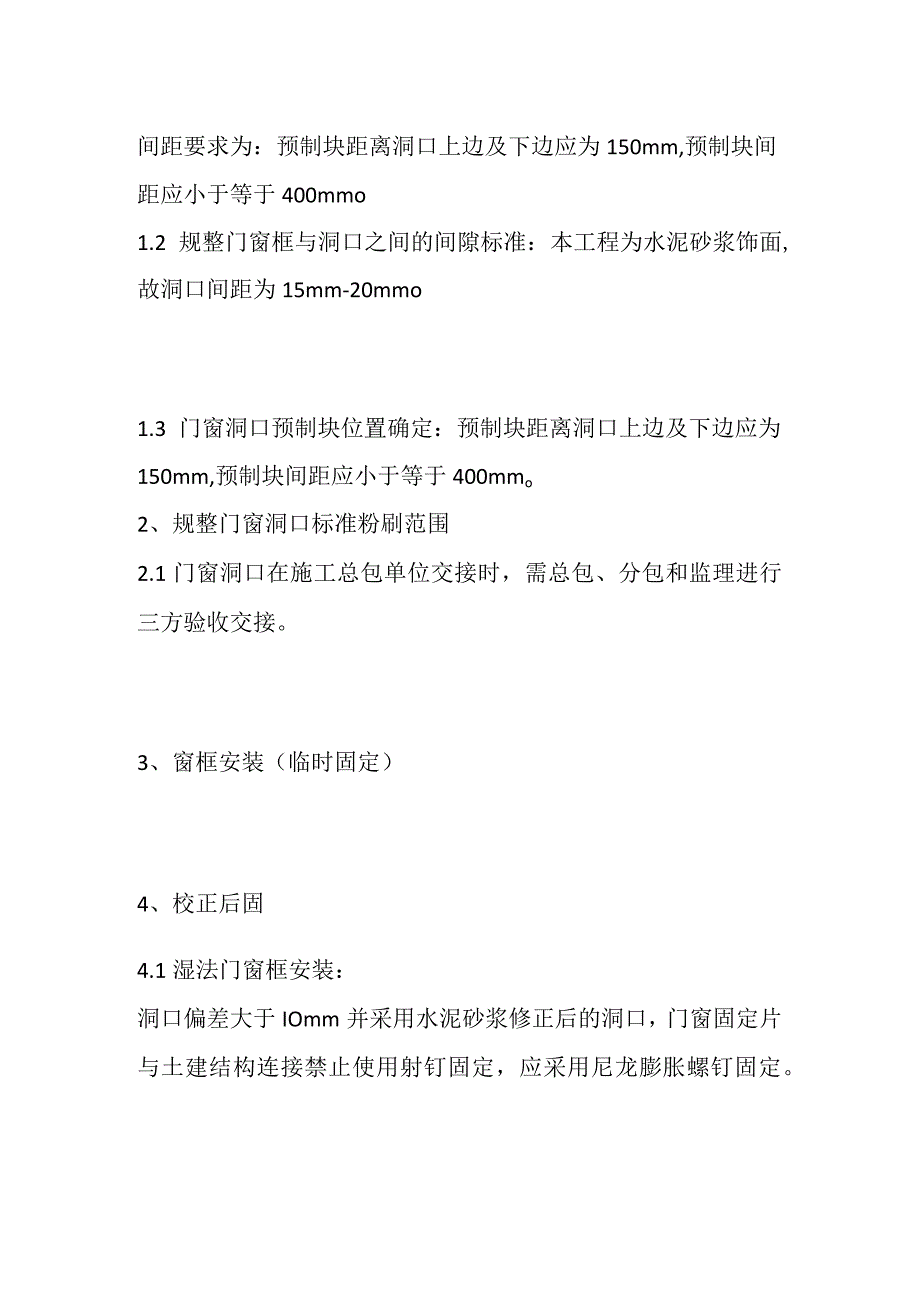

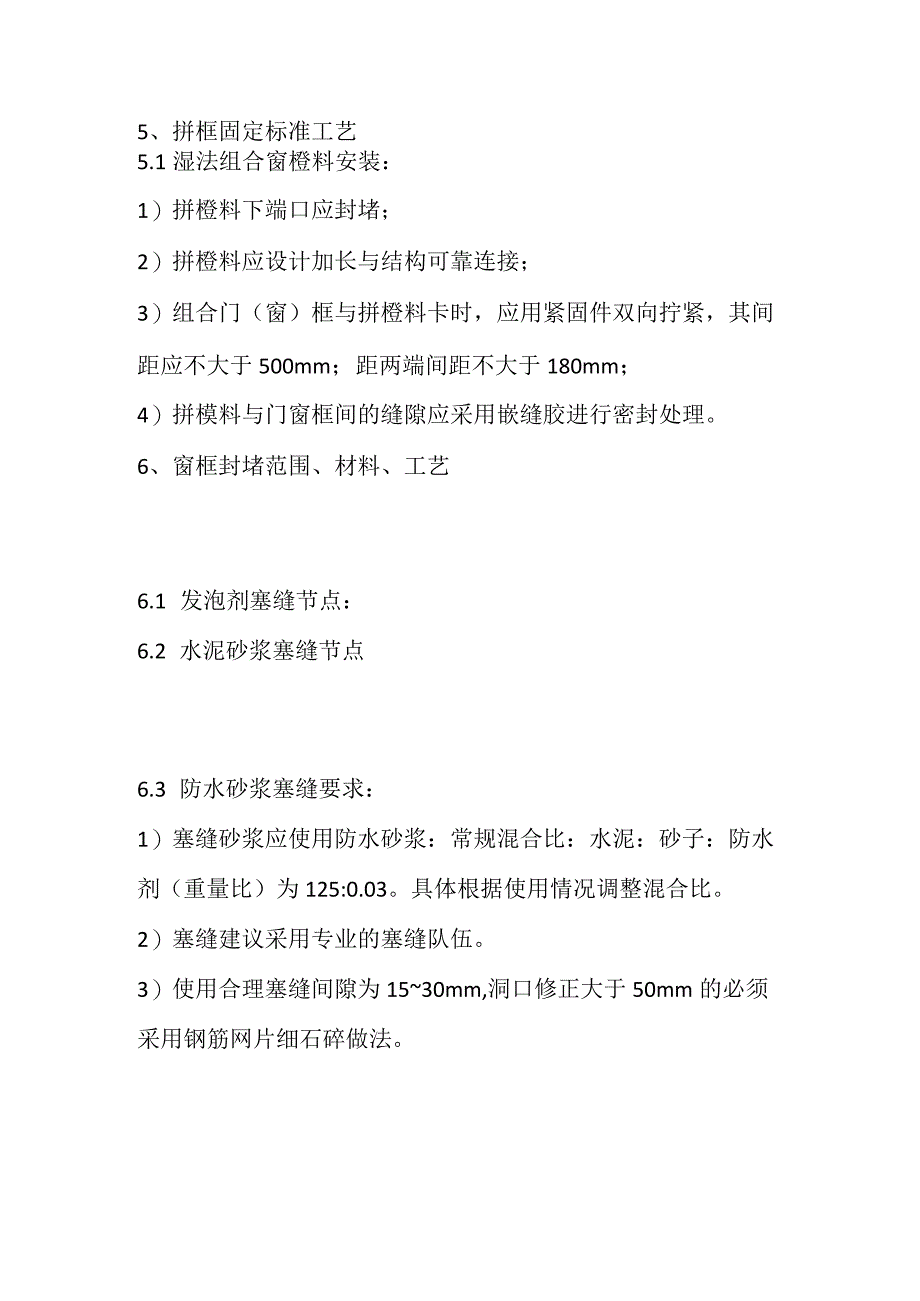

2、口之间的间隙标准:本工程为水泥砂浆饰面,故洞口间距为15mm-20mmo1.3 门窗洞口预制块位置确定:预制块距离洞口上边及下边应为150mm,预制块间距应小于等于400mmo2、规整门窗洞口标准粉刷范围2.1门窗洞口在施工总包单位交接时,需总包、分包和监理进行三方验收交接。3、窗框安装(临时固定)4、校正后固4.1湿法门窗框安装:洞口偏差大于IOmm并采用水泥砂浆修正后的洞口,门窗固定片与土建结构连接禁止使用射钉固定,应采用尼龙膨胀螺钉固定。5、拼框固定标准工艺5.1湿法组合窗橙料安装:1)拼橙料下端口应封堵;2)拼橙料应设计加长与结构可靠连接;3)组合门(窗)框与拼橙料卡时,应用紧固件双向

3、拧紧,其间距应不大于500mm;距两端间距不大于180mm;4)拼模料与门窗框间的缝隙应采用嵌缝胶进行密封处理。6、窗框封堵范围、材料、工艺6.1 发泡剂塞缝节点:6.2 水泥砂浆塞缝节点6.3 防水砂浆塞缝要求:1)塞缝砂浆应使用防水砂浆:常规混合比:水泥:砂子:防水剂(重量比)为125:0.03。具体根据使用情况调整混合比。2)塞缝建议采用专业的塞缝队伍。3)使用合理塞缝间隙为1530mm,洞口修正大于50mm的必须采用钢筋网片细石碎做法。7、发泡剂使用要求7.1发泡剂使用方法:1)塞缝间隙为1525mm02)施工前,将填充部位清洁并用水喷湿。3)喷射由下向上,喷射量至所填充体积的70%即可。4)十分钟表面开始固化,在固化前将溢出发泡剂塞入缝隙处,防止发泡剂破损。二、质量标准:1、混凝土埋块的间距要求为:预制块距离洞口上边及下边应为150mm,预制块间距应小于等于400mmo2、门窗安装洞口应进行一道水泥砂浆粉刷和修整,使洞口表面光洁,尺寸规整。3、修正后的洞口尺寸允许偏差:洞口宽度,高度240Omm,允许偏差5mm0洞口宽度、高度240Omm4800mm之间的,允许偏差10mm。洞口宽度、高度480Omm之间的,允许偏差15mm04、塞缝的砂浆应使用防水砂浆,应由专业的塞缝队伍施工。技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
