06962工程造价确定与控制20.10真题及参考答案.docx

上传人:p** 文档编号:726497 上传时间:2024-01-29 格式:DOCX 页数:8 大小:52.53KB
下载 相关 举报
06962工程造价确定与控制20.10真题及参考答案.docx_第1页
第1页 / 共8页
06962工程造价确定与控制20.10真题及参考答案.docx_第2页
第2页 / 共8页
06962工程造价确定与控制20.10真题及参考答案.docx_第3页
第3页 / 共8页
06962工程造价确定与控制20.10真题及参考答案.docx_第4页
第4页 / 共8页
06962工程造价确定与控制20.10真题及参考答案.docx_第5页
第5页 / 共8页
06962工程造价确定与控制20.10真题及参考答案.docx_第6页
第6页 / 共8页
06962工程造价确定与控制20.10真题及参考答案.docx_第7页
第7页 / 共8页
06962工程造价确定与控制20.10真题及参考答案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

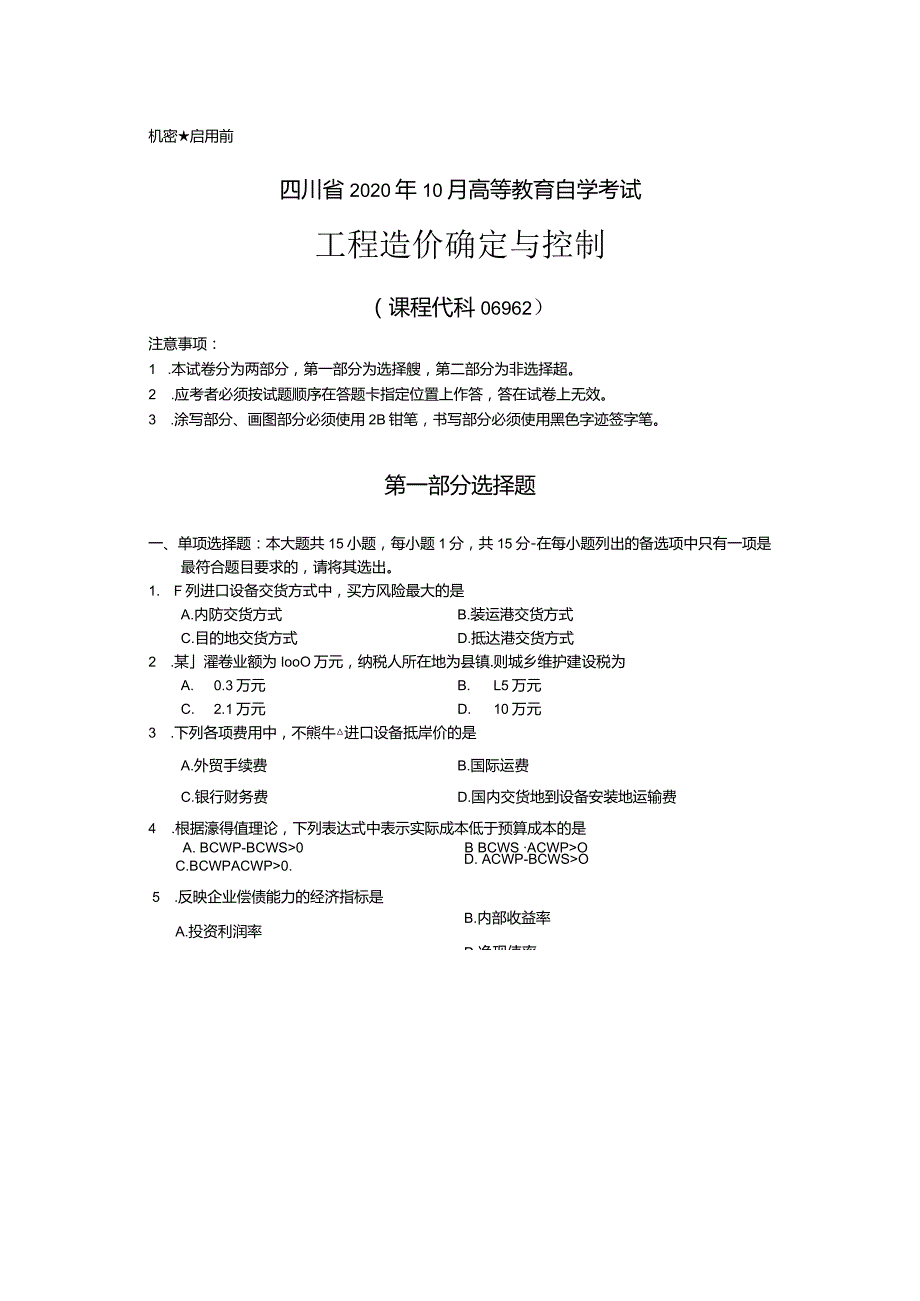

《06962工程造价确定与控制20.10真题及参考答案.docx》由会员分享,可在线阅读,更多相关《06962工程造价确定与控制20.10真题及参考答案.docx(8页珍藏版)》请在第壹文秘上搜索。

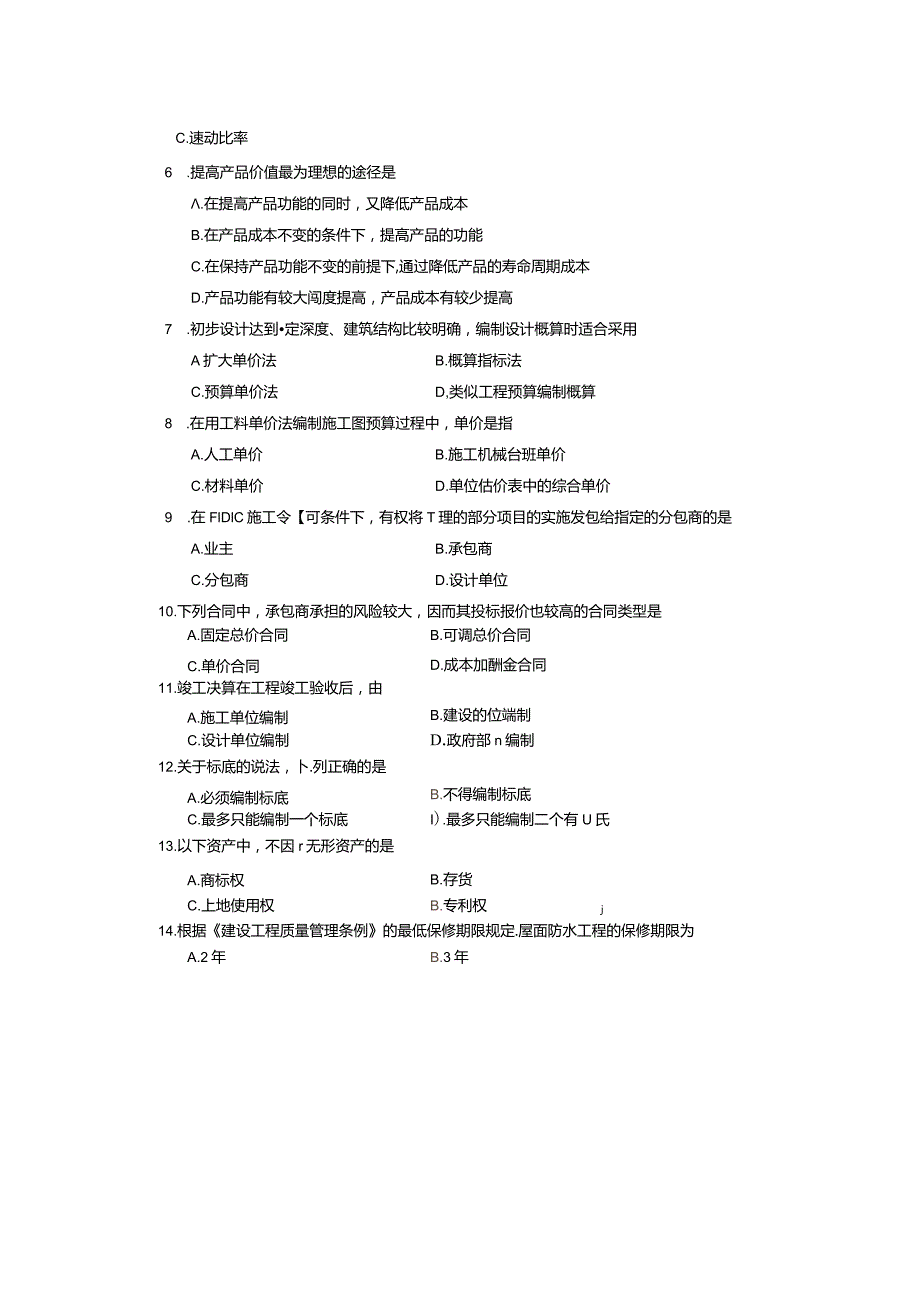

1、机密启用前四川省2020年10月高等教育自学考试工程造价确定与控制(课程代科06962)注意事项:1 .本试卷分为两部分,第一部分为选择艘,第二部分为非选择超。2 .应考者必须按试题顺序在答题卡指定位置上作答,答在试卷上无效。3 .涂写部分、画图部分必须使用2B钳笔,书写部分必须使用黑色字迹签字笔。第一部分选择题一、单项选择题:本大题共15小题,每小题1分,共15分-在每小题列出的备选项中只有一项是最符合题目要求的,请将其选出。1. F列进口设备交货方式中,买方风险最大的是A.内防交货方式B.装运港交货方式C.目的地交货方式D.抵达港交货方式2 .某濯卷业额为IooO万元,纳税人所在地为县镇.

2、则城乡维护建设税为A.0.3万元B.L5万元C.2.1万元D.10万元3 .下列各项费用中,不熊牛进口设备抵岸价的是A.外贸手续费B.国际运费C.银行财务费D.国内交货地到设备安装地运输费4 .根据濠得值理论,下列表达式中表示实际成本低于预算成本的是A. BCWP-BCWS0B BCWS ACWPOD. ACWP-BCWSOB.内部收益率D.净现值率C.BCWPACWP0.5 .反映企业偿债能力的经济指标是A.投资利润率C.速动比率6 .提高产品价值最为理想的途径是.在提高产品功能的同时,又降低产品成本B.在产品成本不变的条件下,提高产品的功能C.在保持产品功能不变的前提下,通过降低产品的寿命

3、周期成本D.产品功能有较大闯度提高,产品成本有较少提高7 .初步设计达到定深度、建筑结构比较明确,编制设计概算时适合采用A扩大单价法B.概算指标法C.预算单价法D,类似工程预算编制概算8 .在用工料单价法编制施工图预算过程中,单价是指A.人工单价B.施工机械台班单价C.材料单价D.单位估价表中的综合单价9 .在FlDlC施工令【可条件下,有权将T理的部分项目的实施发包给指定的分包商的是A.业主B.承包商C.分包商D.设计单位10.下列合同中,承包商承担的风险较大,因而其投标报价也较高的合同类型是A.固定总价合同C.单价合同B.可调总价合同D.成本加酬金合同11.竣工决算在工程竣工验收后,由A.

4、施工单位编制B.建设的位端制C.设计单位编制d.政府部n编制12.关于标底的说法,卜.列正确的是A.必须编制标底B.不得编制标底C.最多只能编制一个标底I).最多只能编制二个有U氏13.以下资产中,不因r无形资产的是A.商标权B.存货C.上地使用权B.专利权j14.根据建设工程质量管理条例的最低保修期限规定.屋面防水工程的保修期限为A.2年B.3年C.4年D.5年15.投资金额在500万以下的工程竣工结算审查期限为从接到竣工结算报告之日起A.20天B.30天C. 45 天D.60天第二部分非选择题二、名词解释题:本大题共5小题,每小题2分,共10分。16 .其他项目清单应根据拟建工程的具体情况

5、,参照预留金、材料购置费、一、零星工作项目等内容列项J17 .进口设备到岸价格包括施岸价格、国际运费和等费用Q18 .定额人工工H消耗量内容包括基本用工、辅助用工、人工幅度差和119 .偏差分析常采用曲线法、表格法和o20 .在发承包双方确定汁At结果后天内,发包方应向承包方支付I:程进度款,并按约定时间发包方扣回工程预付款,三、判断改镂题:本大题共5小题,每小题4分,共20分。判断下列各题划线处的正误,正确的划上tt,5错误的划上*wt并改正错误。21 .招标投标法规定的招标方式是公开招标和议标。22 .工程康清单项目编码中,第四级编码表示节顺序码。23 .纠假是成本控制的核心。24仲裁裁决

6、具有法律效力,当一方当事人不履行裁决时,另方当事人理向法院申请强MWfo25 .间接费和利润对工程价格的影响圾大。四、筒答题:本大题共5小鹿,每小题5分,共25分.26 .简述非代理型CM模式的优点。27 .简述工程造价的计价特征:28 .简述确定变更价款的原则。29 .简述索赔费用的计簿方法及内容。30 .简述建设项目竣工验收的内容。五、案例分析题:本大题共2小题,每小题15分,共30分.31.某1:业建设项H及其总装车间的建筑工程费、安装工程费需安装设备费以及应摊入费用见下表,计算总装车间新增固定资产价值,项目名称建设工程费安装工程费需安装工程ft建设单位管理费土地征用费勘察设计费建设单位

7、竣工决算30001000100010020060总装车间飨工决算2500500600一题31表32.背景:某建安匚程施工合同.合同总价600万元,其中方68万元的主材由业主直接供应,合同工期7个月U(1)合同规定:业主应向承包人支付合同价25%的预付工程款;预付工程款应从未施工工程尚需的主要材料及构配件价值相当于做付工程款时起扣,每月以抵充工程款的方式Mi续扣回,主材费比索按62.5%考虑;业主每月从给承包人的工程进度款金额中按2.5%的比例扣留匚程保留金,通过竣工验收后结算给承包人;由业上直接供应的主材款应在发生当月的工程款中扣回其费用;每月付款证书签发的最低限额为50万元。(2)第1个月主

8、要是完成土方工程的施匚,由尸施工条件现杂,土方工程量发生了较大的变化时(招标文件中规定的工程量为2800m3,承包人填报的综合单价为80元/m?)单价应做出泌蜜h实际工程量超过或少于估计工程量15%以上时,单价乘以系数0.9或1.05-(3)经工程牌签证确认:*包人在第1个月完成的土方T程1为33OOn;其他各月实际完成的建安工作Si及业主直接提供的上材价值如题32我所示(单位:万元上建安工程量与业主供应的王材价低厩32表问题:(U1个月上工程实际工程进度款为多少万元?(2)该工程预付工程款是多少万元?预付工程款在第几个月份开始起扣?(3)7月工程J师应签证的工程款是多少万元?应签发付款证书金

9、额是多少?并指明该月是否签发付款证书(已知6月份应签发付款金额为2万元,移至7月份进行一起支付)(4)竣一喻算时,工程师应签发付款证书金额是多少万元?四川省2020年10月工程造价确定与控制参考答案一、选择题1、AzPlO;2、B,营业税3%,城市维护建设税5%;3、D,P10;4、A,P178;5、C,P67;6、AzP73;7、AzP78;8、D,P114-115;9、AzP98;10、A,P89;11、BzP215;12、C;13、B,P227;14、D,P231;15、A;二、名词解释题:16、总承包服务费,P121;17、国际运输保险费,PlO;18、超运距用工;P34;19、横道图

10、法;2014,P198三、判断改错:21、 P7议标一邀请招标22、 P119节顺序码分项工程顺序码23、 P177纠偏.分析24、 P10925、 PllO间接费利润工程成本四、简答26、简述非代理型CM模式的优点P5127、简述工程造价的几家特征P2-328、简述确定变更价款的原则P18529、简述索赔费用的计算方法及内容P194-19530、简述建设项目竣工验收的内容P209五、计算题:1、P228:31、2500500600应分摊的建设单位管理费用;3。修。00+1。*I。万元=72万元;2500应分摊的土地征用费用=砺*200万元=166.67万元;2500应分摊的勘察设计费用=砺*

11、60万元=50万元;总装车间新增固定资产价值=(2500+500+600+72+166.67+50)=3888.67万元2、P197-199(1)工程超过15%的,单价要乘以系数0.9:所以:2800*(1+15%)*80元m3=25.76万元;超过15%的剩余部分的工程进度款:(3300-2800X115%)X80X0.9=0.576(万元);土方工程进度款:25.76+0.58=26.34(万元)。(2)预付工程款金额=60025%=150(万元):预付工程款起扣点=600-150位.5%=360(万元);开始起扣预付工程款的累计工程款360万时,起扣;26.34+90+110+100+1

12、00=426.34(万元)360万元,所以从第5月开始起扣。(3)7月,应签证的工程款:70乂(1-2.5%)=68.25(万元);5月扣回预付款:(426.34-360)X62.5%=41.46(万元);6月扣回预付款:80X62.5%=50(万元):本月应扣预付款:150-41.46-50=58.54(万元)应签发付款证书金额:68.25-58.54-2=7.71(T3TU);因为签发7.71万元V50万元,所以本月不签发付款证书(4)因为工程保留金,竣工验收后结算给承包人,所以,结算时,应签发金额为=7.71+(26.34+90+110+100*2+80+70)*2.5%=22.12万元。

展开阅读全文
