《S03-01设备出厂验收资料(已经打印).docx》由会员分享,可在线阅读,更多相关《S03-01设备出厂验收资料(已经打印).docx(4页珍藏版)》请在第壹文秘上搜索。

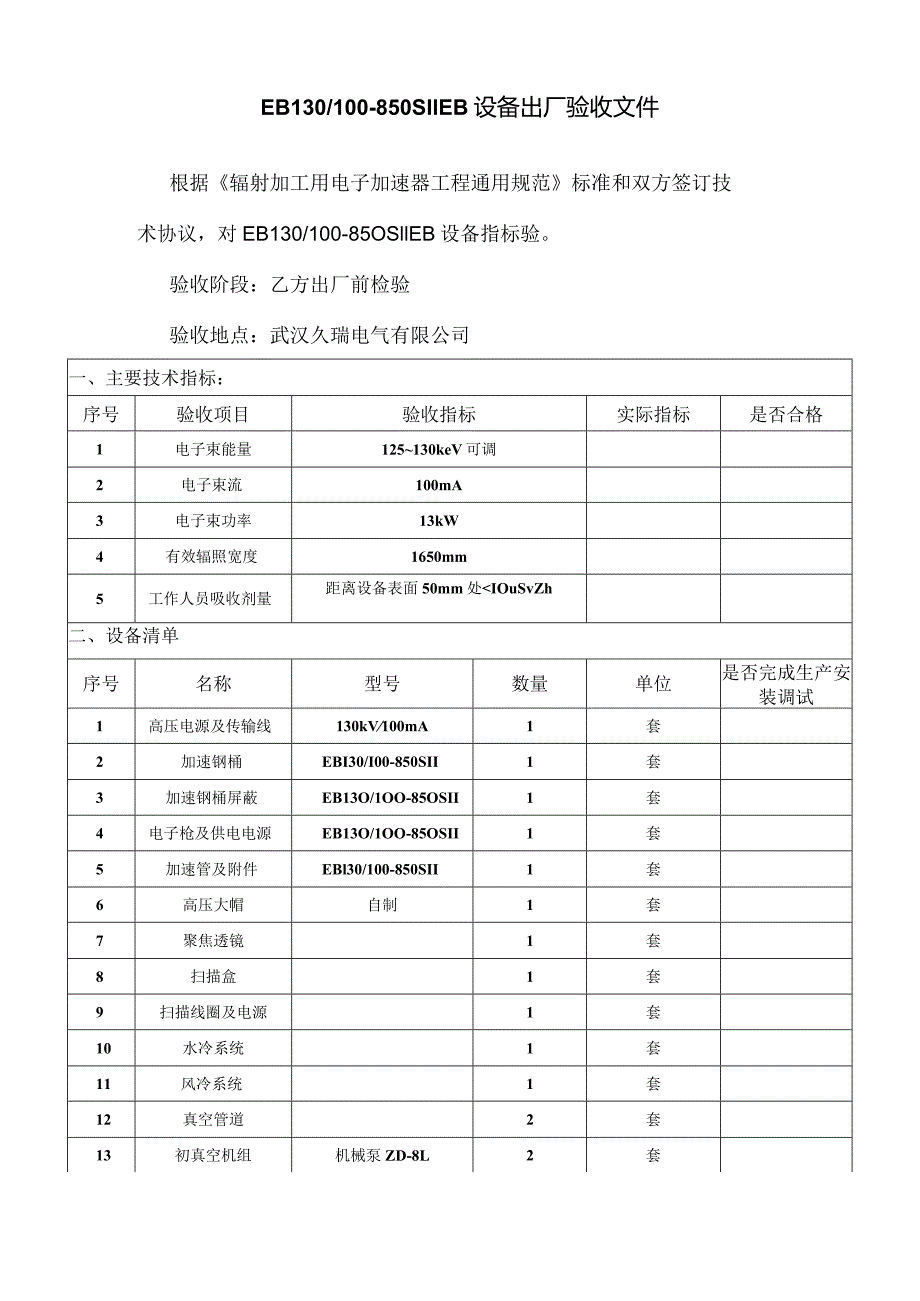

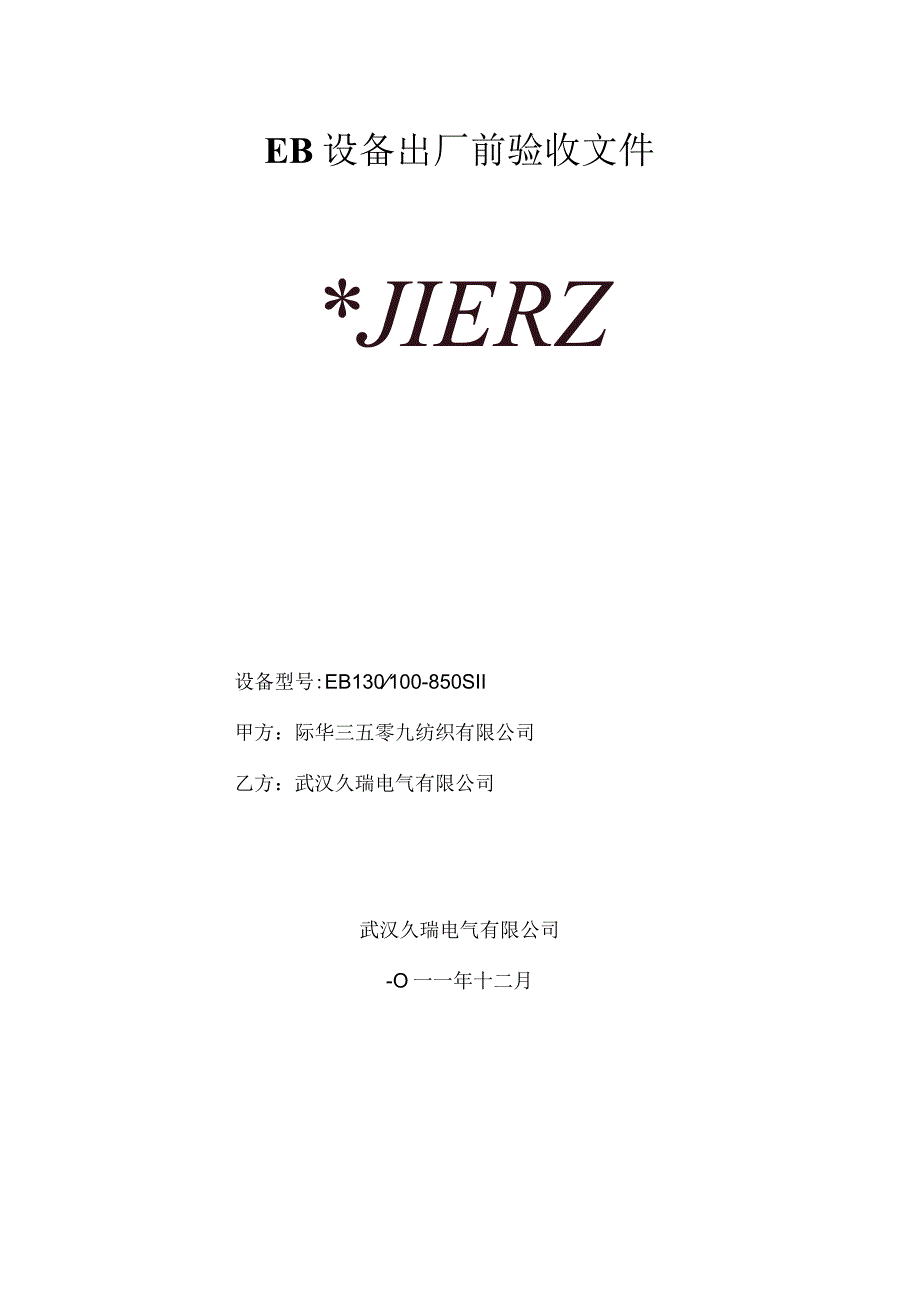

1、EB设备出厂前验收文件*JIERZ设备型号:EB130100-850SII甲方:际华三五零九纺织有限公司乙方:武汉久瑞电气有限公司武汉久瑞电气有限公司-O一一年十二月EB130/100-850SIlEB设备出厂验收文件根据辐射加工用电子加速器工程通用规范标准和双方签订技术协议,对EB130/100-85OSllEB设备指标验。验收阶段:乙方出厂前检验验收地点:武汉久瑞电气有限公司一、主要技术指标:序号验收项目验收指标实际指标是否合格1电子束能量125130keV可调2电子束流100mA3电子束功率13kW4有效辐照宽度1650mm5工作人员吸收剂量距离设备表面50mm处IOuSvZh二、设备清

2、单序号名称型号数量单位是否完成生产安装调试1高压电源及传输线130kV100mA1套2加速钢桶EBI30/I00-850SII1套3加速钢桶屏蔽EB13O/1OO-85OSII1套4电子枪及供电电源EB13O/1OO-85OSII1套5加速管及附件EBl30/100-850SII1套6高压大帽自制1套7聚焦透镜1套8扫描盒1套9扫描线圈及电源1套10水冷系统1套11风冷系统1套12真空管道2套13初真空机组机械泵ZD-8L2套14高真空机组620L2套序号名称型号数量单位是否完成生产安装调试15高真空插板阀插板阀1502套16真空测量仪器ZDF-52I4复合真空计2套17加速器控制系统EBl30/100-850SII1套18加速器配电系统EB13O/1OO-85OSII1套19升降系统6T1套20在线剂量仪器1套21个人剂量仪器2只22调压器50kVA1台结论I设备未生产安装调试完成,延时验收后发货。II设备生产安装调试完成,同意发货到甲方现场开始安装。甲方代表签字:乙方代表签字:
