XXX村土地整理项目施工组织设计.docx

上传人:p** 文档编号:726897 上传时间:2024-01-29 格式:DOCX 页数:50 大小:292.32KB
下载 相关 举报

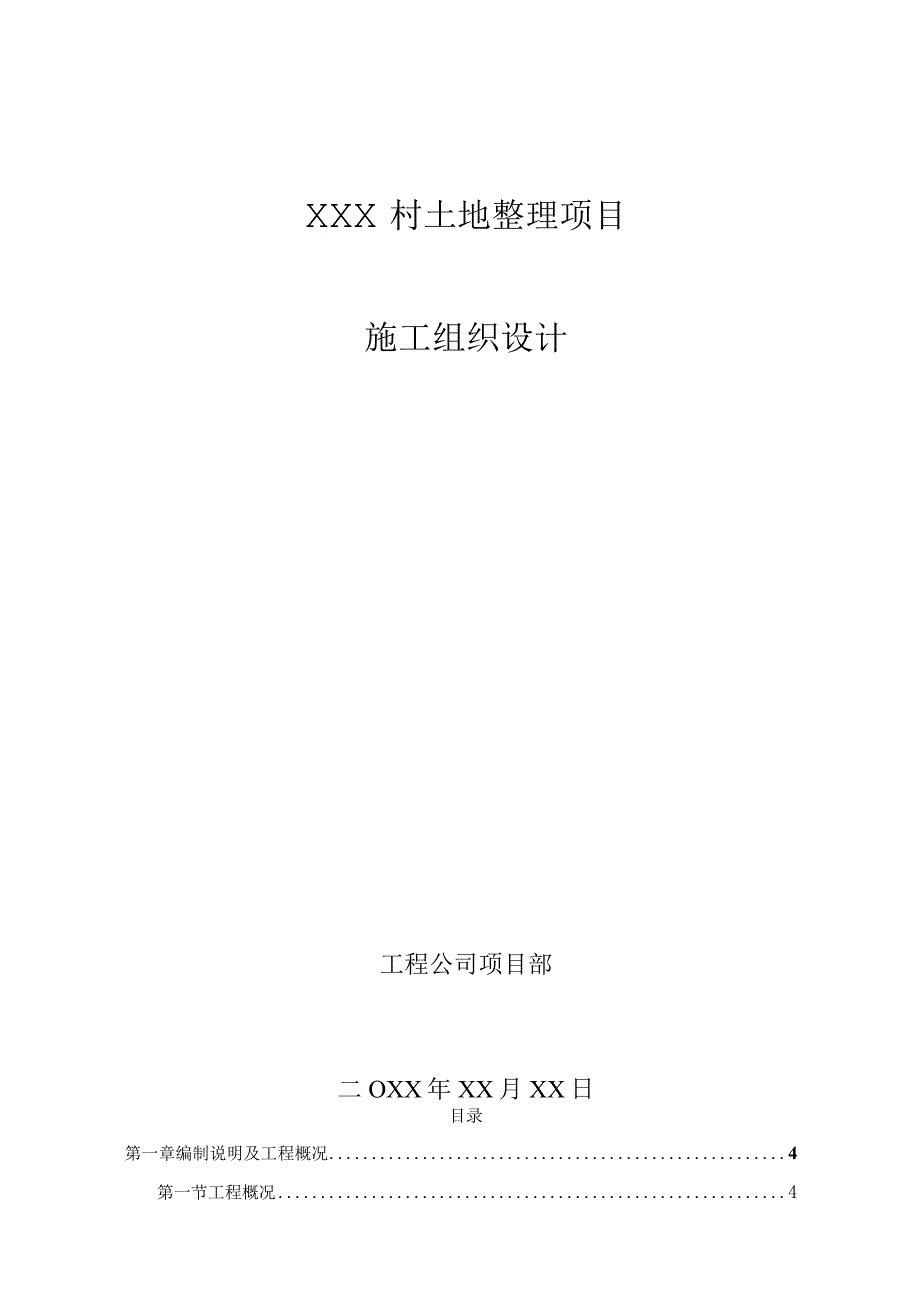

XXX村土地整理项目施工组织设计.docx_第1页
第1页 / 共50页

XXX村土地整理项目施工组织设计.docx_第2页
第2页 / 共50页
XXX村土地整理项目施工组织设计.docx_第3页
第3页 / 共50页
XXX村土地整理项目施工组织设计.docx_第4页
第4页 / 共50页
XXX村土地整理项目施工组织设计.docx_第5页
第5页 / 共50页
XXX村土地整理项目施工组织设计.docx_第6页
第6页 / 共50页
XXX村土地整理项目施工组织设计.docx_第7页
第7页 / 共50页
XXX村土地整理项目施工组织设计.docx_第8页
第8页 / 共50页
XXX村土地整理项目施工组织设计.docx_第9页
第9页 / 共50页
XXX村土地整理项目施工组织设计.docx_第10页
第10页 / 共50页
亲,该文档总共50页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX村土地整理项目施工组织设计.docx》由会员分享,可在线阅读,更多相关《XXX村土地整理项目施工组织设计.docx(50页珍藏版)》请在第壹文秘上搜索。

1、XXX村土地整理项目施工组织设计工程公司项目部二OXX年XX月XX日目录第一章编制说明及工程概况4第一节工程概况4第二节编制说明4第二章施工组织机构6第一节组织机构体系6第二节技术保证措施9第三章施工方案与技术措施10第一节施工总则10第二节工程测量11第三节各分部分项工程施工安排及施工顺序12第四节农田水利工程施工方案和技术措施13第五节生产道工程施工方案和技术措施16第四章质量管理体系与措施20第一节质量管理体系20第二节材料设备的质量保证措施24第三节质量保证的技术准备25第四节施工过程质量控制25第五节不合格品的纠正和预防措施28第六节初步验收、运行检测、竣工验收29第七节其他分项工程

2、保证质量的技术组织措施29第八节主要分部工程质量保证措施29第五章施工总平面布置33第一节开工前准备工作33第二节施工组织33第三节施工营地布置33第六章安全文明管理体系与措施34第一节安全管理体系与措施34第二节文明施工管理体系与措施37第七章环境保护管理体系与措施39第一节建立健全环保体系39第二节施工区、居民区及农田防尘40第三节防止水土流失保护周环境40第四节项目部驻地环境保护措施41第五节弃、借土场的防护与恢复41第六节减少噪音污染措施41第八章工程进度计划与措施42第一节施工总进度编制原则及依据42第二节工期保证措施42第九章资源配备计划45第一节劳动力安排计划45第二节施工设备及

3、试验、检测仪器设备配置45第十章季节性施工措施46第一节雨季施工技术措施46第二节冬季的施工技术措施46第三节高温季节施工措施46第十一章地下管线及其他地上地下设施的保护加固措施48一、地下管线、管网、电缆等设施的保护:48二、地上设施的保护48附表一:拟投入本标段的主要施工设备表49附表二:拟配备本标段的试验和检测仪器设备表50附表三:劳动力计划表51附表四:计划开、竣工日期和施工进度横道图52第一章编制说明及工程概况第一节工程概况项目名称:XXX市XXX村土地整理项目。项目业主:国土资源局。建设地点:XXX村。项目建设内容:农田水利工程、田间道路工程。计划工期:年月日至年月日。质量要求:按

4、施工设计符合国家现行工程施工质量验收规范一次性验收合格。工程概况:项目区位于XXX村道北面,项目区对外交通、通讯、用水、用电条件较为便利。本标段项目区土地整理面积1109亩。通过土地整理后,预计项目区新增耕地面积为67亩,新增耕地率为6.04虬本标段施工主要分为农田水利设施及田间道路工程。农田水利设施:新建斗渠4条(C15现浇硅)长度为1939m;新建排灌渠2条(C15现浇碎)长度为1198m;新建农渠16条(Cl5现浇硅)长度为5752m;新建农沟干砌块石712ITb土沟2326m;新建斗沟(干砌块石)617m;新建取水口3座;田间道路工程:新建田间路1558m,改建1525m;新建生产路3

5、197m;第二节编制说明一、编制依据(一)招标人提供的XXX市XXX村土地整理项目初步设计报告。(二)国家颁发现行的施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地方主管部门有关文件:1、灌溉与排水工程设计规范(GB/50288-99);2、公路桥涵设计通用规范(JTJ021-89);3、农田排水工程技术规范(SLT4-20xx);4、雨水集蓄利用工程技术规范(GBT16453.lT6453.6-20xx);5、水利建设项目经济评价规范(SL72-94);6、水土保持综合治理小型蓄排引水工程技术规范(GBT16453.4-20xx);7、乡村机耕道通用技术条件(DB51T379-

6、20xx);8、堤防工程设计规范(GB50286-20xx);9、土地开发整理项目验收规程(TD/T1013-2000);(三)公司有关质量、安全及现场文明施工管理等企业标准。(四)现场实际踏勘情况,包括气象、地形、地质和施工条件。(五)1809001:2000国家质量管理和质量体系管理标准。二、编制原则(一)优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如若按质按量完工。(二)采用现行有效的施工方法,合理选择施工方案,提高机械化、标准化施工水平,加快工程施工进度,强化管理,精心施工,保证工程质量。(三)严格控制安全施工管理,杜绝重大安全事故发生,事故经生率务必控制在

7、3%以下。(四)现场材料堆码整齐,作到文明施工。(五)合理安排工期,为冬、雨季施工作好部署。三、工期要求和质量目标:本工程要求总工期9个月270日历天(工期从批准的开工报告批准之日起至工程竣工之日止)。施工期间,我公司将合理安排工序,组合多个作业班组,展开多个作业面,同时利用平行作业、交叉作业进行施工,充分发挥劳动力及机械效率,积极采取有利的保证措施,圆满完成施工任务,实现工期计划。质量目标:满足设计及规范要求,一次验收合格率100%,单位工程一次性验收合格。四、编制范围本施工组织设计是针对该项目工程的编制的,主要包括公路整治工程、山坪塘整治工程、渠道工程、蓄水池工程等。编制范围为:招标人提供

8、的工程量清单和设计图所涵盖的内容。第二章施工组织机构第一节组织机构体系一、现场组织机构本工程的施工组织机构将由公司委派具有丰富土地整理施工管理经验的项目经理,作为第一项目负责人而组建项目经理部,负责施工管理,实施组织保证体系,履行合同事宜,同时由公司领导、工程部积极配合项目经理部具体协调有关工作。现场组织机构框图二、项目经理部机构成员主要职责(见下表)岗位职务岗位人员职责内容项目经理全面负责工程项目施工管理,生产经营,工程质量,安全生产第一责任人。生产经理具体负责工程项目的施工管理,在项目经理安排下协调工程各部门之间的管理。技术负责人负责技术管理工作,参与经营决策,协调各专业技术施工的交叉作业

9、。抓好保证工程质量措施的落实。施工员负责各工种的工序管理、工程进度和质量管理,做好安全交底。内业技术员工程结算,工程技术档案管理,技术核定。质检员落实各项质量控制措施,工程质量监督检查。安全员落实各项安全生产措施,工程安全生产监督检查。做好入场人员教育。材料员负责材料的检测、验收、保管、收发料、帐目处理。测量员负责工程的原始地貌、施工和竣工放线和测量。造价员对本工程合同、预算、定额进行管理,负责工程的预决算。财务人员对本工程的财务进行管理,负责工程款的拨付、人员工资、材料款和设备租赁款的支付工作。(一)项目经理:是施工队伍的核心,其职能是按照业主和合同条款的要求、圆满履行施工合同,即指挥施工机

10、械和人员在业主规定的工期,以优良质量完成合同范围内的所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程指令,对内则是协调和指挥各施工队顺利完成分项工程。项目经理原则上必须常住工地。不允许撤离施工现场,如有特殊情况离开项目经理部,必须将一切事务和权力暂移交给项目副经理,并征得业主和监理工程师的同意。(二)生产经理:职能是制订和下达施工计划、检查、督促各施工队,按时完成任务,每月对各施工队完成的施工任务计量计价,编制月进度、月计划文件,并报送监理和业主;协助技术解决各施工队施工中遇到的技术难题,编制重大施工项目的施工方案,并对施工队,进行详细地技术交底及跟踪技术指导、贯彻落实。(三)项目

11、技术负责人:负责工程质量与工程施工技术,以及项目部的内务,如工程进度、工程计划、对外关系等工作,项目经理不在场,代替主持工地工作。(四)质检员、安全员:负责全工程质量安全工作,是质量安全控制的专职部门,施工中同监理工程师密切配合协助,接受和传达业主和监理工程师有关质量的指令。(五)试验员:负责对全工程提供碎、砂浆的配合比,钢材、水泥的复检单,所有以实验室提供的单据必须与现场实物同一致反映情况属实,不得有虚假现象发生。(六)财务人员、造价员:负责对工程进款,拨款控制进行工程成本分析与考核,对各施工队所需在宗材料积极组织提供,并随时提供这方面的报告,供项目经理进行决策。(七)材料员:负责根据工程进

12、度和工程要求组织提供各种设备、材料到现场。(八)各施工组按管理人员安排具体负责分部分项工程施工。三、施工组织管理机构高效运转保障措施(一)组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的助理人员进入项目管理班子。(二)建立健全项目经理、工长、质安、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核。(三)强化激励与约束机制,制定业绩评比、奖罚办法,定时组织项目经理部管理人员会议,检查工作质量。(四)建立工程领导小组现场办公制,每半月召开一次现场办公会,重点帮助解决项目的资金、质量、进度等难题,以确保资金为前提,带动项目各项工作的高效运转。(五)每两日下午召

13、开由项目经理主持的班组碰头会对当天的工作进行检查,对下步的工作进行协调安排。(六)建立项目经理部周例会制,例会由公司管理生产的副总经理主持,重点解决质量、进度、施工技术等难点,明确各项问题的解决办法及时间,并形成会议纪要。(七)实行劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,发扬连续作战的精神,确保工程的按期或提前完成。四、公司与现场管理部门之间的关系公司按授权委托书的内容,赋予现场管理部门全权处理该项目过程中所签署的一切文件和处理与之有关的一切事务,均为代表本公司的行为,公司将承担项目经理部的一切法律责任和后果;项目部负责该工程的具体施工和管理。第二节技术保证措施一、单位将

14、全力提供技术保障,参与工程建设的主要技术人员和施工人员均是承建过类似工程的施工人员,其余人员从参与同类工程建设的技术力量中抽取,必要时,我单位质量安全部、工程技术部的专职人员将亲临现场指导工作。二、配备质量可靠、数量足够的施工机械设备和质量检测设备,以满足工程施工的需要。施工现场抓好主要施工机械设备的管理、维修、保养和使用工作,提高设备的完好率、出勤率和利用率,充分发挥施工机械设备的生产率。三、项目经理部严格按照工程图纸、设计变更通知、相关规程规范,以关键线路工程施工为中心,建立强有力的现场施工技术组织系统,负责项目经理部与业主、设计及监理的沟通并进行现场技术计划、组织、指导和监督。一是作好图

15、纸会审,下达技术作业指导书,编制施工阶段详细的施工组织设计,技术交底和技术指导,把好方案实施前的各个环节关;二是按监理工程师批准的施工方案进行施工,坚持以样板工程开路,杜绝因技术方案不当而引起的停工、返工现象;三是结合实际,在技术方案上优化创新,提高工作效率。第三章施工方案与技术措施第一节施工总则根据本项目工程的地形特点及各分部工程的特点,拟采取分区、分时段结合流水作业的方法进行施工。平行作业和交叉作业同时进行,施工中保证交通流畅及施工面,减少交叉干扰。一、施工布置与方法根据项目区耕作制度及工程本身的特性,开展各项工程建设。首先,完成土地平整和道路、沟渠工作,使项目区渠道通畅,农田平整,灌排渠系上交叉建筑物配套,扩大灌溉面积。其次,完成项目区内的排涝工程建设,以解除洪涝威胁,真正做到减灾增效。最后,对项目区内所有工程进行配套建设,对渠、林、田、路、村实施综合治理

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
