填方路基施工方案.docx

上传人:p** 文档编号:727854 上传时间:2024-01-29 格式:DOCX 页数:2 大小:13.43KB
下载 相关 举报
填方路基施工方案.docx_第1页
第1页 / 共2页
填方路基施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《填方路基施工方案.docx》由会员分享,可在线阅读,更多相关《填方路基施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

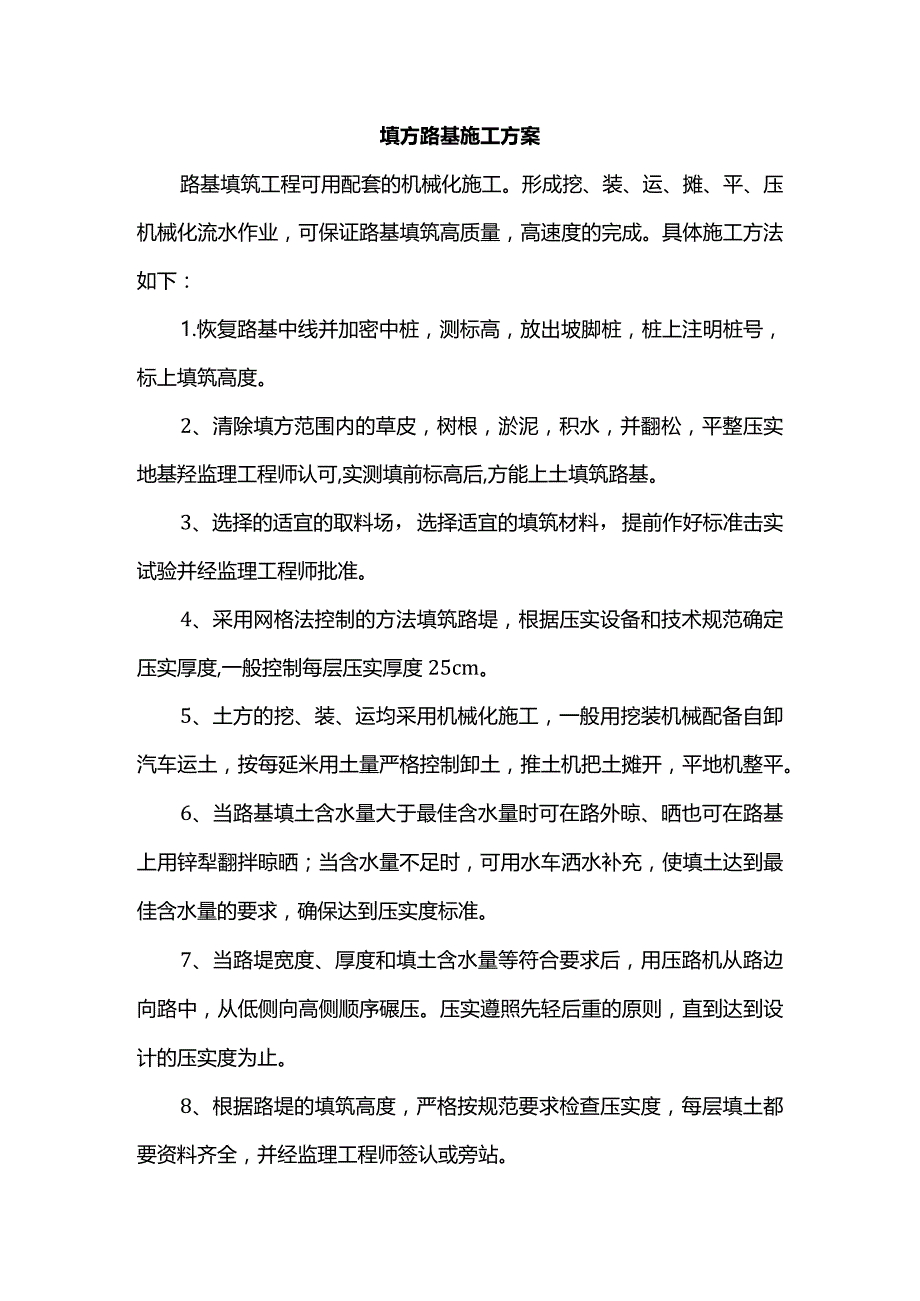

1、填方路基施工方案路基填筑工程可用配套的机械化施工。形成挖、装、运、摊、平、压机械化流水作业,可保证路基填筑高质量,高速度的完成。具体施工方法如下:1.恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。2、清除填方范围内的草皮,树根,淤泥,积水,并翻松,平整压实地基羟监理工程师认可,实测填前标高后,方能上土填筑路基。3、选择的适宜的取料场,选择适宜的填筑材料,提前作好标准击实试验并经监理工程师批准。4、采用网格法控制的方法填筑路堤,根据压实设备和技术规范确定压实厚度,一般控制每层压实厚度25cm。5、土方的挖、装、运均采用机械化施工,一般用挖装机械配备自卸汽车运土,按每延米

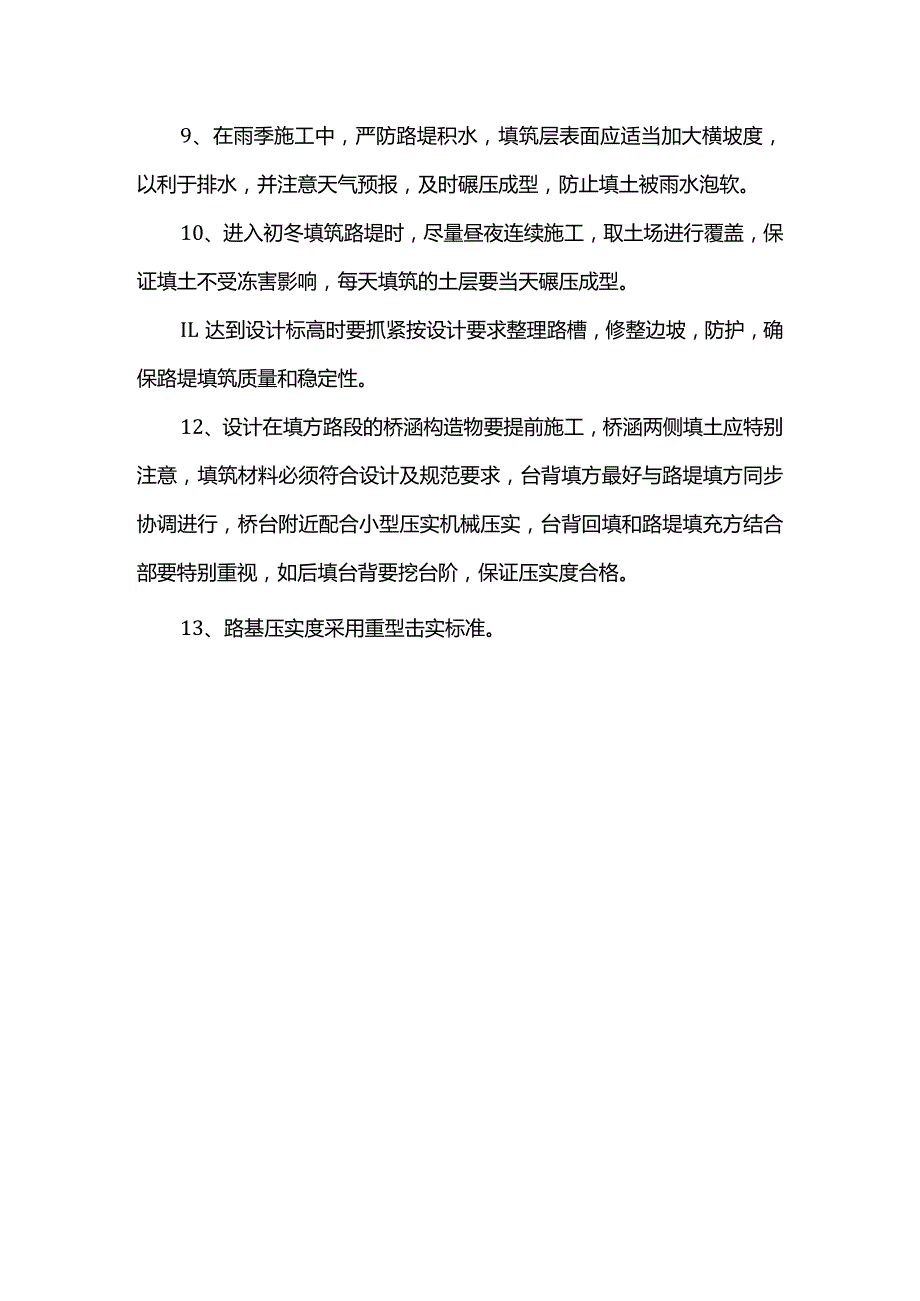

2、用土量严格控制卸土,推土机把土摊开,平地机整平。6、当路基填土含水量大于最佳含水量时可在路外晾、晒也可在路基上用锌犁翻拌晾晒;当含水量不足时,可用水车洒水补充,使填土达到最佳含水量的要求,确保达到压实度标准。7、当路堤宽度、厚度和填土含水量等符合要求后,用压路机从路边向路中,从低侧向高侧顺序碾压。压实遵照先轻后重的原则,直到达到设计的压实度为止。8、根据路堤的填筑高度,严格按规范要求检查压实度,每层填土都要资料齐全,并经监理工程师签认或旁站。9、在雨季施工中,严防路堤积水,填筑层表面应适当加大横坡度,以利于排水,并注意天气预报,及时碾压成型,防止填土被雨水泡软。10、进入初冬填筑路堤时,尽量昼夜连续施工,取土场进行覆盖,保证填土不受冻害影响,每天填筑的土层要当天碾压成型。IL达到设计标高时要抓紧按设计要求整理路槽,修整边坡,防护,确保路堤填筑质量和稳定性。12、设计在填方路段的桥涵构造物要提前施工,桥涵两侧填土应特别注意,填筑材料必须符合设计及规范要求,台背填方最好与路堤填方同步协调进行,桥台附近配合小型压实机械压实,台背回填和路堤填充方结合部要特别重视,如后填台背要挖台阶,保证压实度合格。13、路基压实度采用重型击实标准。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
