施工测量方案.docx

上传人:p** 文档编号:728347 上传时间:2024-01-29 格式:DOCX 页数:2 大小:13.38KB
下载 相关 举报
施工测量方案.docx_第1页
第1页 / 共2页
施工测量方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工测量方案.docx》由会员分享,可在线阅读,更多相关《施工测量方案.docx(2页珍藏版)》请在第壹文秘上搜索。

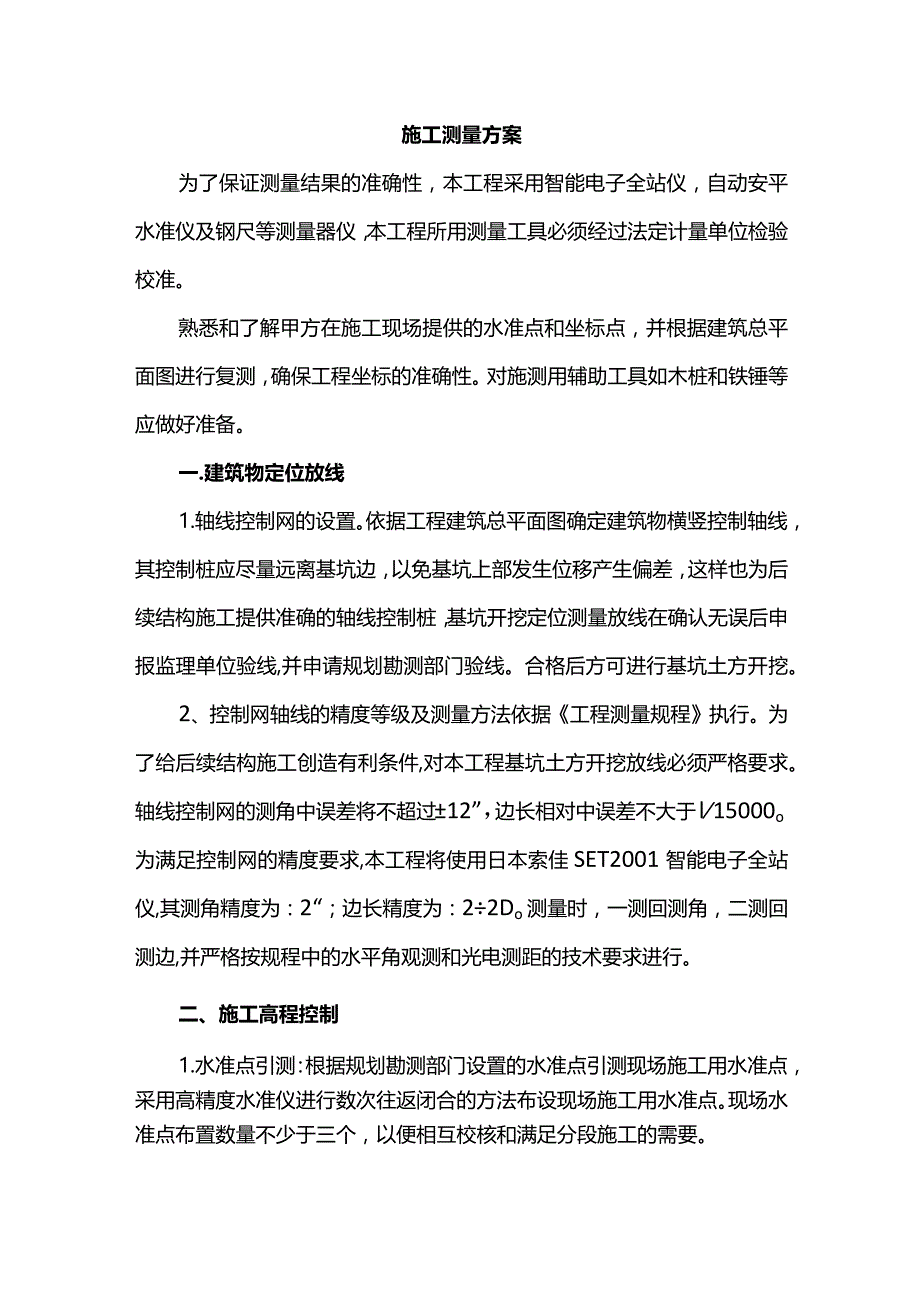

1、施工测量方案为了保证测量结果的准确性,本工程采用智能电子全站仪,自动安平水准仪及钢尺等测量器仪,本工程所用测量工具必须经过法定计量单位检验校准。熟悉和了解甲方在施工现场提供的水准点和坐标点,并根据建筑总平面图进行复测,确保工程坐标的准确性。对施测用辅助工具如木桩和铁锤等应做好准备。一.建筑物定位放线1.轴线控制网的设置。依据工程建筑总平面图确定建筑物横竖控制轴线,其控制桩应尽量远离基坑边,以免基坑上部发生位移产生偏差,这样也为后续结构施工提供准确的轴线控制桩,基坑开挖定位测量放线在确认无误后申报监理单位验线,并申请规划勘测部门验线。合格后方可进行基坑土方开挖。2、控制网轴线的精度等级及测量方法

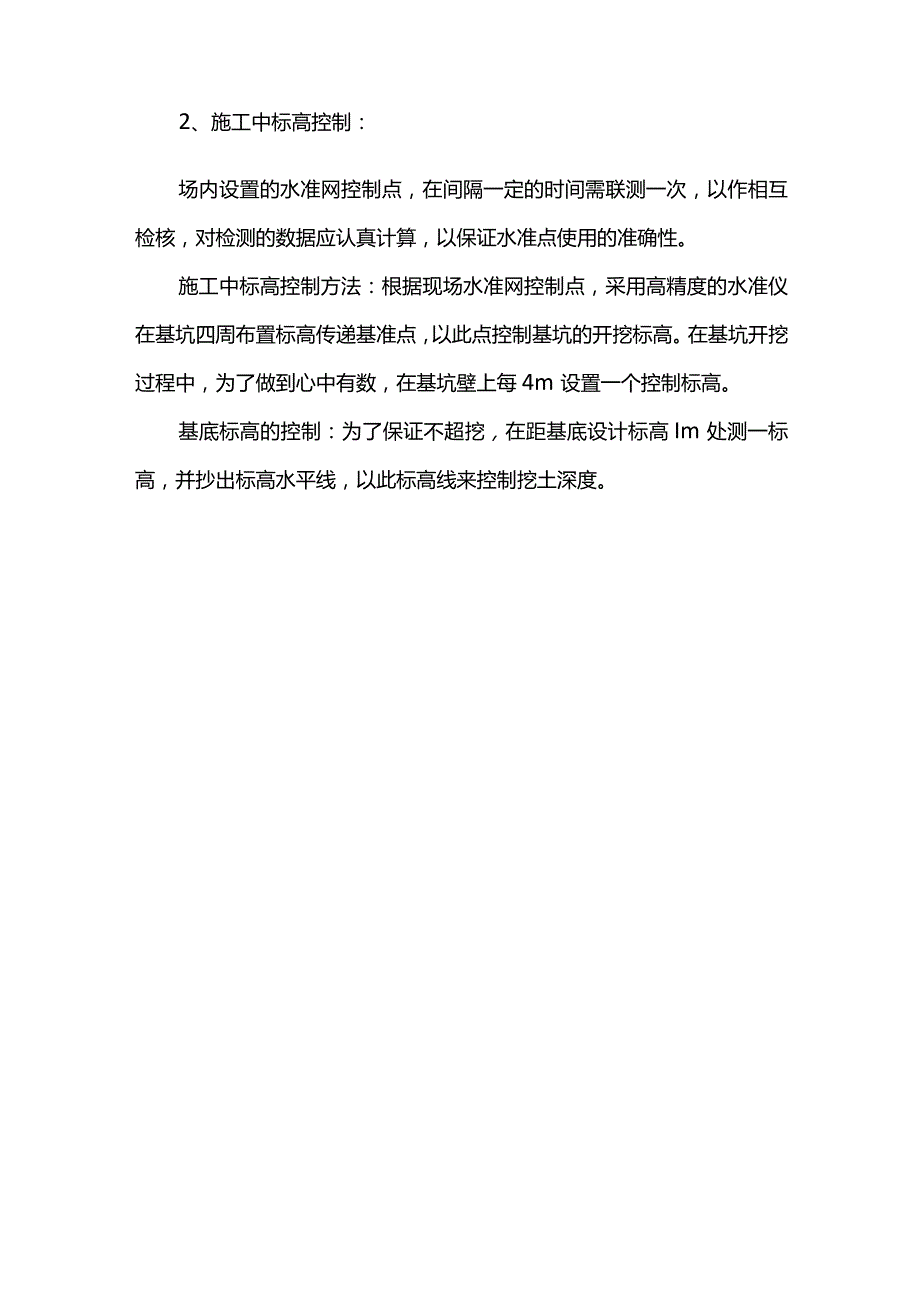

2、依据工程测量规程执行。为了给后续结构施工创造有利条件,对本工程基坑土方开挖放线必须严格要求。轴线控制网的测角中误差将不超过12”,边长相对中误差不大于l15000o为满足控制网的精度要求,本工程将使用日本索佳SET2001智能电子全站仪,其测角精度为:2“;边长精度为:22Do测量时,一测回测角,二测回测边,并严格按规程中的水平角观测和光电测距的技术要求进行。二、施工高程控制1.水准点引测:根据规划勘测部门设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合的方法布设现场施工用水准点。现场水准点布置数量不少于三个,以便相互校核和满足分段施工的需要。2、施工中标高控制:场内设置的水准网控制点,在间隔一定的时间需联测一次,以作相互检核,对检测的数据应认真计算,以保证水准点使用的准确性。施工中标高控制方法:根据现场水准网控制点,采用高精度的水准仪在基坑四周布置标高传递基准点,以此点控制基坑的开挖标高。在基坑开挖过程中,为了做到心中有数,在基坑壁上每4m设置一个控制标高。基底标高的控制:为了保证不超挖,在距基底设计标高Im处测一标高,并抄出标高水平线,以此标高线来控制挖土深度。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 测绘

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
