某大型综合住宅小区现场临时用电施工方案.docx

上传人:p** 文档编号:728842 上传时间:2024-01-29 格式:DOCX 页数:22 大小:48.36KB
下载 相关 举报
某大型综合住宅小区现场临时用电施工方案.docx_第1页
第1页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第2页
第2页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第3页
第3页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第4页
第4页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第5页
第5页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第6页
第6页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第7页
第7页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第8页
第8页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第9页
第9页 / 共22页
某大型综合住宅小区现场临时用电施工方案.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某大型综合住宅小区现场临时用电施工方案.docx》由会员分享,可在线阅读,更多相关《某大型综合住宅小区现场临时用电施工方案.docx(22页珍藏版)》请在第壹文秘上搜索。

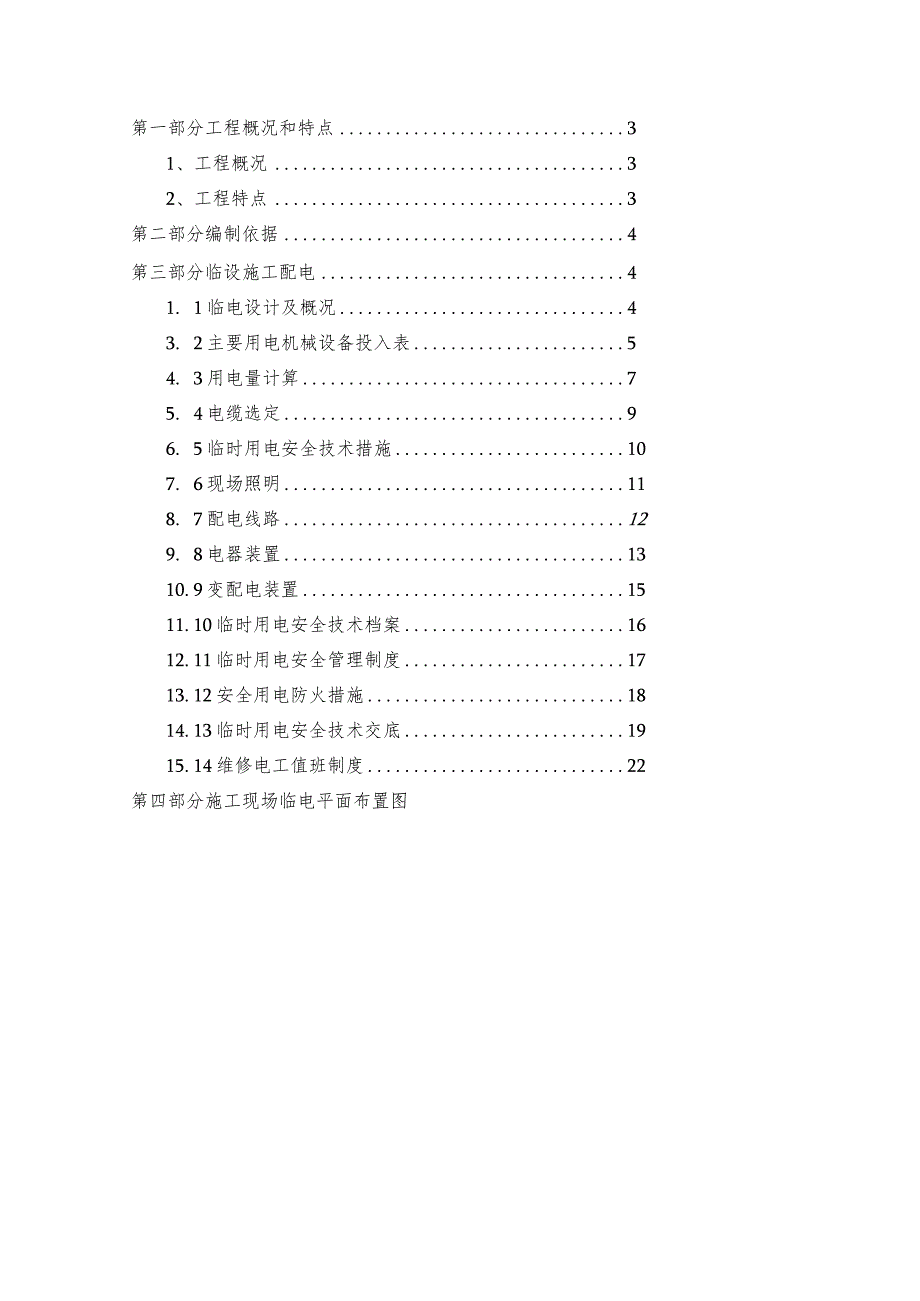

1、某大型综合住宅小区现场临时用电施工方案编制人:审核人:审批人:XXX宝盈建设集团有限公司2021年月日目录第1页共24页第一部分工程概况和特点31、工程概况32、工程特点3第二部分编制依据4第三部分临设施工配电41. 1临电设计及概况43. 2主要用电机械设备投入表54. 3用电量计算75. 4电缆选定96. 5临时用电安全技术措施107. 6现场照明118. 7配电线路129. 8电器装置1310. 9变配电装置1511. 10临时用电安全技术档案1612. 11临时用电安全管理制度1713. 12安全用电防火措施1814. 13临时用电安全技术交底1915. 14维修电工值班制度22第四部

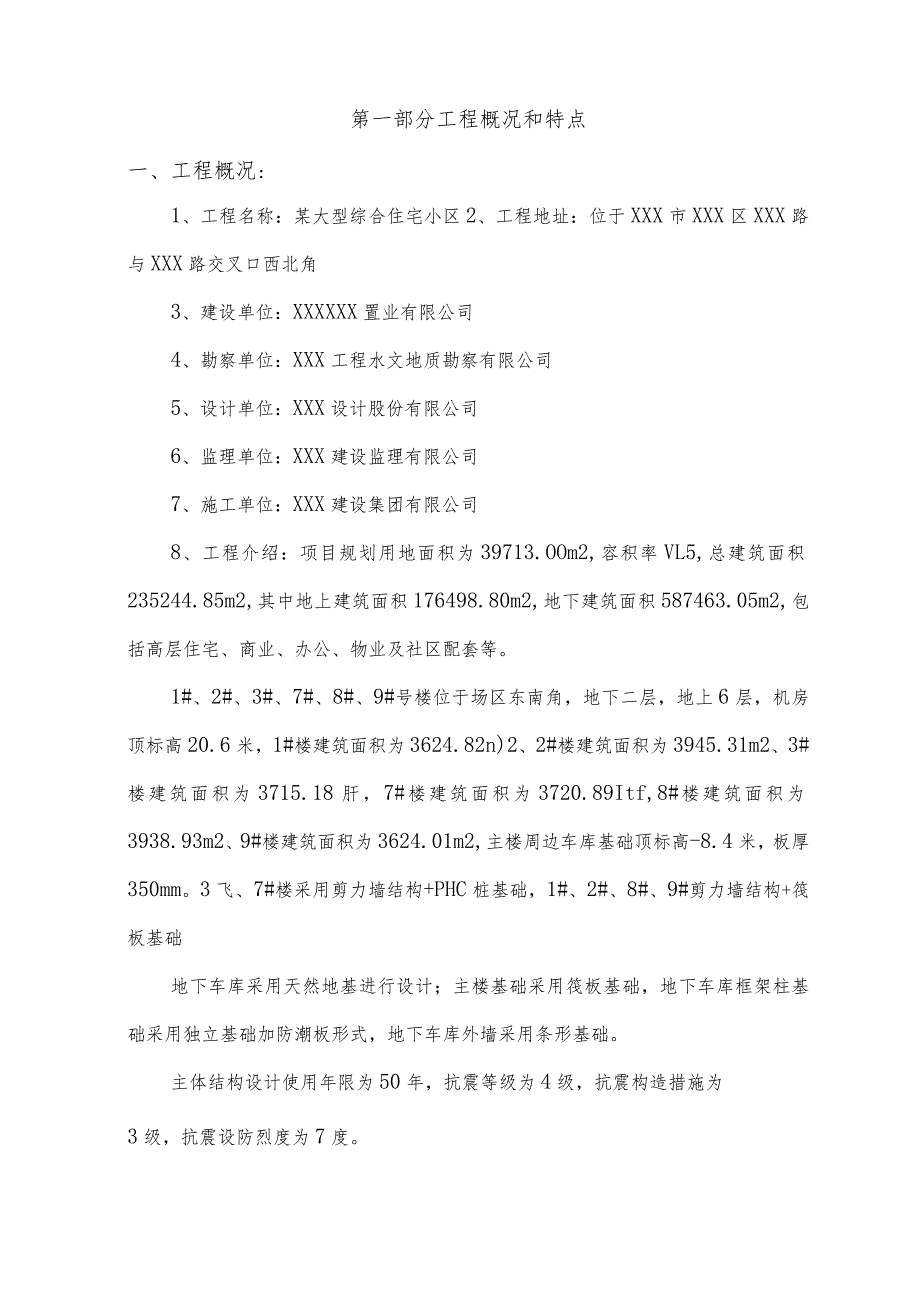

2、分施工现场临电平面布置图第一部分工程概况和特点一、工程概况:1、工程名称:某大型综合住宅小区2、工程地址:位于XXX市XXX区XXX路与XXX路交叉口西北角3、建设单位:XXXXXX置业有限公司4、勘察单位:XXX工程水文地质勘察有限公司5、设计单位:XXX设计股份有限公司6、监理单位:XXX建设监理有限公司7、施工单位:XXX建设集团有限公司8、工程介绍:项目规划用地面积为39713.OOm2,容积率VL5,总建筑面积235244.85m2,其中地上建筑面积176498.80m2,地下建筑面积587463.05m2,包括高层住宅、商业、办公、物业及社区配套等。1#、2#、3#、7#、8#、9

3、#号楼位于场区东南角,地下二层,地上6层,机房顶标高20.6米,1#楼建筑面积为3624.82n)2、2#楼建筑面积为3945.31m2、3#楼建筑面积为3715.18肝,7#楼建筑面积为3720.89Itf,8#楼建筑面积为3938.93m2、9#楼建筑面积为3624.01m2,主楼周边车库基础顶标高-8.4米,板厚350mm。3飞、7#楼采用剪力墙结构+PHC桩基础,1#、2#、8#、9#剪力墙结构+筏板基础地下车库采用天然地基进行设计;主楼基础采用筏板基础,地下车库框架柱基础采用独立基础加防潮板形式,地下车库外墙采用条形基础。主体结构设计使用年限为50年,抗震等级为4级,抗震构造措施为3

4、级,抗震设防烈度为7度。二、工程特点:本工程场区狭小,施工机具多,用电量大,必须严格按照建设部建筑施工安全检查标准(JGJ59-20xx)、施工现场临时用电技术规范(JGJ46-2005)的规定,进行布局和装配,确保施工施工临时用电的安全。第二部分编制依据1、碧源月湖项目现场施工总平面布置图2、XXX地区电气安全工作规程、电气工程安装标准3、XXX市施工现场消防安全条例4、工程临时用电安全技术标准5、施工现场临时用电安全技术规范第三部分临设施工配电3.1临电设计及概况A、供电方式:采用两个630KW箱式变压器内,变为380V/220V后引入施工现场。B、根据施工现场情况及建筑物特点:现由两台6

5、30KVA箱式变压器,2个动力照明一级配电柜,6个二级配电箱,放置在基坑或楼层周边,三级电箱在结构施工期间随楼层分区每五层设置一个,以便于后续装修施工插入使用。楼层周边的一级柜铺设应在进场后抓紧进行,主体施工期间电缆的上穿位置根据具体情况再确定布置。供电形式采用三级配电箱的形式,场地和楼层施工主线采用铝芯电缆。临时供电线路应执行“TN-S”系统供电,也即采用三相五线制,建立PE线(保护零线),就是在每路线的起点,固定配电箱处建立正式接地。另外在二级电箱和三级电箱内装漏电保护装置,建立起二级保护和三级保护。C、场区施工临电现场布置1)施工现场,场地南侧变压器引出2台一级配电柜,一级配电柜引出6台

6、二级配电柜,一台二级箱供办公区用电;其余二级柜供场区所有楼栋以及型号5610塔吊5台、6012塔吊1台,物料提升机8台、施工电梯5台,设置钢筋棚5个和木工棚各3个。3.2主要用电机械设备投入表:一、电动机额定功率序号用电机械名称数量功率(kW)小计(kW)1塔吊5610532.81646012157572施工电梯SCD200/200D530150物料提升机812963钢筋机械调直机125.1155切断机105.5556弯曲机123367砂轮切割机155758钢筋直螺纹机械104409*TJn工点圆盘锯542010木-L机械手提电锯2024011混凝土机械插入式振动棒201.53012平板振动器

7、2048013其它干粉砂浆罐135.571.514蛙式打夯机42.28.815水泵两台1033016空调1011017空调301.54518空调431219热水器291820蒸饭车1121221电饭锅339小计(P1)1074.3二、电焊机额定容量序号机械名称数量功率(KVA)小计(kVA)1交流电焊机1020200小计(P2)200三、照明用电量1P3=(P1P2)10%3.3用电量计算:A、项目部:1)计算公式:P=L05(K1P1cos+k2P2+K3P3)2)取K1=O.6,K2=O.6,K3=O.9,cos=0.85总用电量2Pll=15+15+40+62+20=152kWPlO=I

8、.05*(0.6*152)=95.76kW其中使用系数K取0.6项目部生活区用电量定额列表如下:序号用电名称单位耗电量1厕所浴室kW152食堂kW153宿舍区kW404项目办公室kW625监理、甲方办公室B、工人生活区:kW201)计算公式:P=I.05(KiPcos+k2P2+K3P3)2)取Ki=O.6,K2=0.6,K3=O.9,cos=0.85总用电量2P30=30+40+20+15=105kW其中使用系数取0.6则P30=1.05*0.6*105=66.15kW工人生活区用电量定额列表如下:序号用电名称单位耗电量1宿舍区kW302厨房区kW403厕所浴室区kW204仓库水泵kW15C

9、、施工现场1#变压器1)计算公式:P=L05(KiPcos+k2P2+K3P3)2)取Kl=0.6,K2=0.6,K3=O.9,cos=0.85P31=4*32.8+8*30+5.l*3+6*5.5+8*3+3*5+3*4+9*4+8*5.5+8*4+6*2.2+10*3=625.7kW总用电量P32=10*20=200kVA总用电量P33=(P31+P32)10%=82.57kW故总用电量P30=1.05(KlP31cos+k2P32+K3P33)=667.78kW电动机需用系数0.6则P31=375.42kW电焊机及对焊机PE=2000.775=155KVA电焊机及对焊机需要系数取0.5.

10、P32=77.5kVAS30三(375.42+77.5)1.1/0.85=586.13KVA630KVA1#变压器施工区用电量定额列表如下:序号用电名称单位耗电量1钢筋棚kW74.22木工棚kW843塔吊kW132.14施工电梯kW2405交流电焊机kVA456混凝土机械kW30.47其他kW203.4电缆选定:由于本工程地处XXX省XXX市,按照当地施工机械的使用情况,得知现场所有打桩施工机械均需电力提供,且前期所有打桩施工机械的功率约为12OkwQ混凝土输送泵90kW0鉴于以上情况经计算,根据用电负荷,以及现场施工机械多,未可知因素多等原因,现计算得知施工现场:一级照明配电柜电源线选用YJ

11、LV224*240+1*150聚氯乙稀铠装铝芯电缆。二级配电箱电源线选用YJLV224*185+1*95聚氯乙稀铠装铝芯电缆。塔吊电源线选用YJLV224*35+1*25聚氯乙稀铠装铝芯电缆。施工电梯电源线选用YJLV224*35+1*25聚氯乙烯铠装铝芯电缆。B、项目部办公区生活区:二级箱电源线选用YJV224*95+1*50聚氯乙烯铠装铝芯电缆。三级箱电源线选用YJLV4*50+l*25聚氯乙烯铝芯电缆。C、工人生活区:三级箱电源线选用YJLV224*50+1*25聚氯乙烯铠装铝芯电缆。具体可见平面图3.5临时用电安全技术措施A、接地与接零保护1.本工程采用PE系统,三级配电、两极漏电保护

12、、单机单箱的配电模式。2.现场一级配电柜设置重复接地,未端和中间配电箱各做一组重复接地,接地极采用圆钢,其接地电阻值不大于4Q。3,塔吊必须设置单独的重复接地,其接地电阻值不大于4Q。4 .各种电气设备的金属外壳一定要与箱体接地端子接牢连接。5 .专用保护零线和工作零线分别设置,不得混接。6 .经常检查保护零线和重复接地线是否牢靠,确保运行正常。B、配电箱、开关箱安装1 .现场供电设施的两级漏电保护设在各二级箱和三级开关箱。二级箱漏电保护器的漏电动作电流为5075mA;三级开关箱漏电保护器的漏电动作电流不得大于30mAo2 .开关箱距离分配电箱之间不得超过30M,开关箱与固定设备不超过3Mo3

13、 .室外配电箱必须搭棚,做到防雨防砸;同时应砌台、设围栏、挂标志牌和责任标牌。4 .现场临电配电箱实行专人负责保管制度。5 .设备及配电箱金属外壳的保护零线必须使用多股铜线,最小截面积不得小于2.5平方毫米。保护零线不得使用单股线,且不得有接头。保护零线应使用专用的绿黄双色线,保护零线的连接必须使用线鼻子。6 .不得在配电箱内外放置杂物。严禁将物料堆放在配电箱前后门处,防止造成电箱操作的不便。并派专人负责定期清扫。7 .现场所有配电箱的管理均落实到人,实施分片、分部位管理每一部位的配电箱处要挂负责人的标牌。8 .配电箱专人保管责任人的责任内容:负责配电箱内外和周围的安全用电情况;负责做好配电箱

14、的防砸、防剪磨、防轧碰的措施;漏电器应做定期试验,确保漏电器动作灵敏、有效。经常检查保护零线和重复接地线是否牢靠,确保运行正常;配电箱箱体损坏、箱内闸具损坏应做到更换或修好后方可使用;严格制止一闸多机和乱接线行为;严格禁止配电箱引出线路拖地明露、混乱及在箱体上缠绕现象;确保配电箱的Cl标识和编号,确保箱内引出回路有用途标志;保持配电箱内外的清洁,及时拔除配电箱附近的长草;确保配电箱的稳定性;9 .配电箱周围发生下列情况应及时找有关责任人:妥善解决并排除隐患。10 .禁止使用卷线滚子做开关箱;现场禁止使用插座盒。IL现场所有配电箱的管理均落实到人,实施分片、分部位管理。每一部位的配电箱处要挂负责人的标牌。12 .严格禁止配电箱引出线路拖地明

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
