《电梯安装安全技术交底.docx》由会员分享,可在线阅读,更多相关《电梯安装安全技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

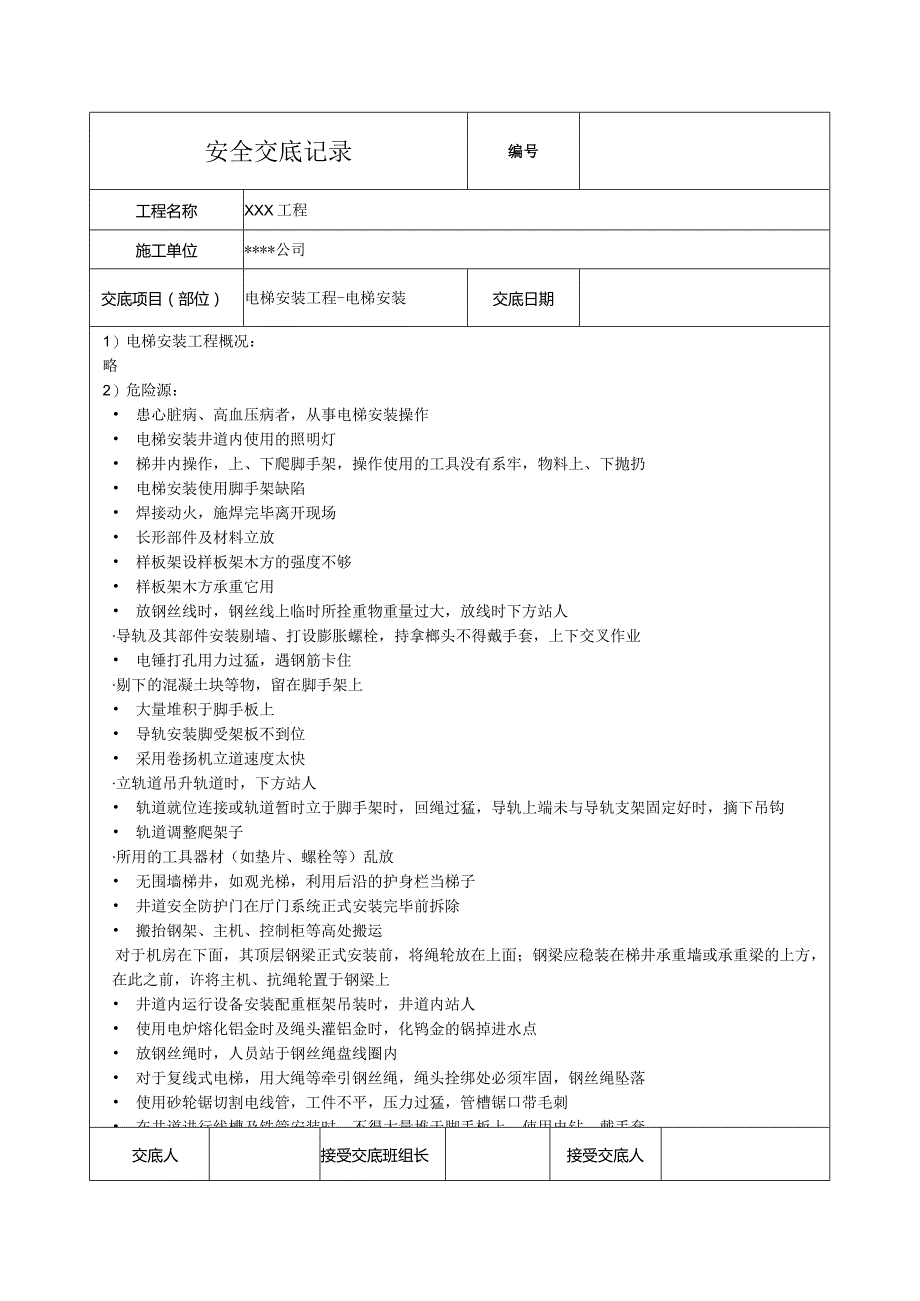

1、安全交底记录编号工程名称XXX工程施工单位*公司交底项目(部位)电梯安装工程-电梯安装交底日期1)电梯安装工程概况:略2)危险源: 患心脏病、高血压病者,从事电梯安装操作 电梯安装井道内使用的照明灯 梯井内操作,上、下爬脚手架,操作使用的工具没有系牢,物料上、下抛扔 电梯安装使用脚手架缺陷 焊接动火,施焊完毕离开现场 长形部件及材料立放 样板架设样板架木方的强度不够 样板架木方承重它用 放钢丝线时,钢丝线上临时所拴重物重量过大,放线时下方站人导轨及其部件安装剔墙、打设膨胀螺栓,持拿榔头不得戴手套,上下交叉作业 电锤打孔用力过猛,遇钢筋卡住剔下的混凝土块等物,留在脚手架上 大量堆积于脚手板上 导
2、轨安装脚受架板不到位 采用卷扬机立道速度太快立轨道吊升轨道时,下方站人 轨道就位连接或轨道暂时立于脚手架时,回绳过猛,导轨上端未与导轨支架固定好时,摘下吊钩 轨道调整爬架子所用的工具器材(如垫片、螺栓等)乱放 无围墙梯井,如观光梯,利用后沿的护身栏当梯子 井道安全防护门在厅门系统正式安装完毕前拆除 搬抬钢架、主机、控制柜等高处搬运对于机房在下面,其顶层钢梁正式安装前,将绳轮放在上面;钢梁应稳装在梯井承重墙或承重梁的上方,在此之前,许将主机、抗绳轮置于钢梁上 井道内运行设备安装配重框架吊装时,井道内站人 使用电炉熔化铝金时及绳头灌铝金时,化鸨金的锅掉进水点 放钢丝绳时,人员站于钢丝绳盘线圈内 对

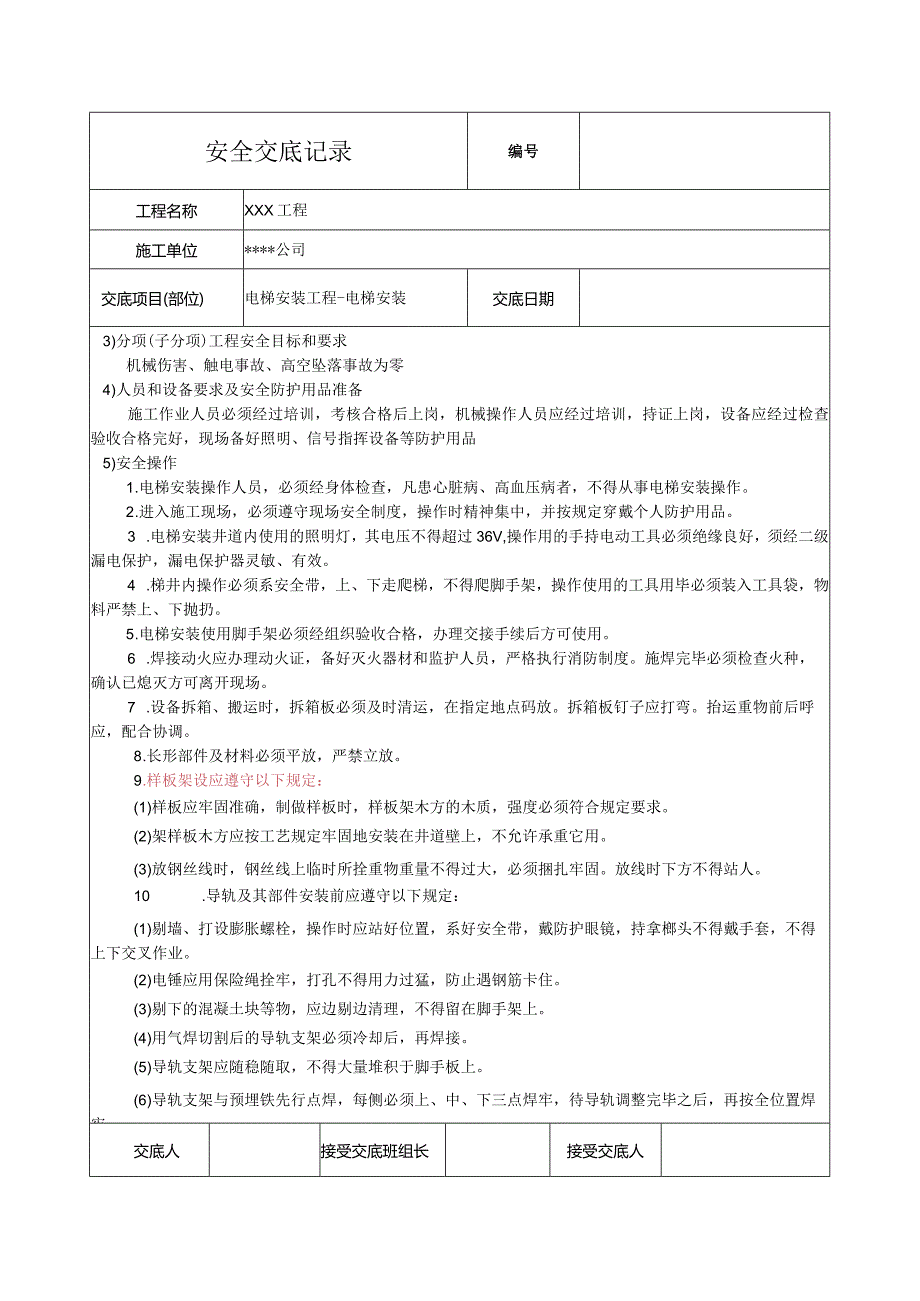

3、于复线式电梯,用大绳等牵引钢丝绳,绳头拴绑处必须牢固,钢丝绳坠落 使用砂轮锯切割电线管,工件不平,压力过猛,管槽锯口带毛刺 在井道进行线槽及铁管安装时,不得大量堆于脚手板上,使用电钻,戴手套交底人接受交底班组长接受交底人安全交底记录编号工程名称XXX工程施工单位*公司交底项目(部位)电梯安装工程-电梯安装交底日期3)分项(子分项)工程安全目标和要求机械伤害、触电事故、高空坠落事故为零4)人员和设备要求及安全防护用品准备施工作业人员必须经过培训,考核合格后上岗,机械操作人员应经过培训,持证上岗,设备应经过检查验收合格完好,现场备好照明、信号指挥设备等防护用品5)安全操作1 .电梯安装操作人员,必
4、须经身体检查,凡患心脏病、高血压病者,不得从事电梯安装操作。2 .进入施工现场,必须遵守现场安全制度,操作时精神集中,并按规定穿戴个人防护用品。3 .电梯安装井道内使用的照明灯,其电压不得超过36V,操作用的手持电动工具必须绝缘良好,须经二级漏电保护,漏电保护器灵敏、有效。4 .梯井内操作必须系安全带,上、下走爬梯,不得爬脚手架,操作使用的工具用毕必须装入工具袋,物料严禁上、下抛扔。5 .电梯安装使用脚手架必须经组织验收合格,办理交接手续后方可使用。6 .焊接动火应办理动火证,备好灭火器材和监护人员,严格执行消防制度。施焊完毕必须检查火种,确认已熄灭方可离开现场。7 .设备拆箱、搬运时,拆箱板

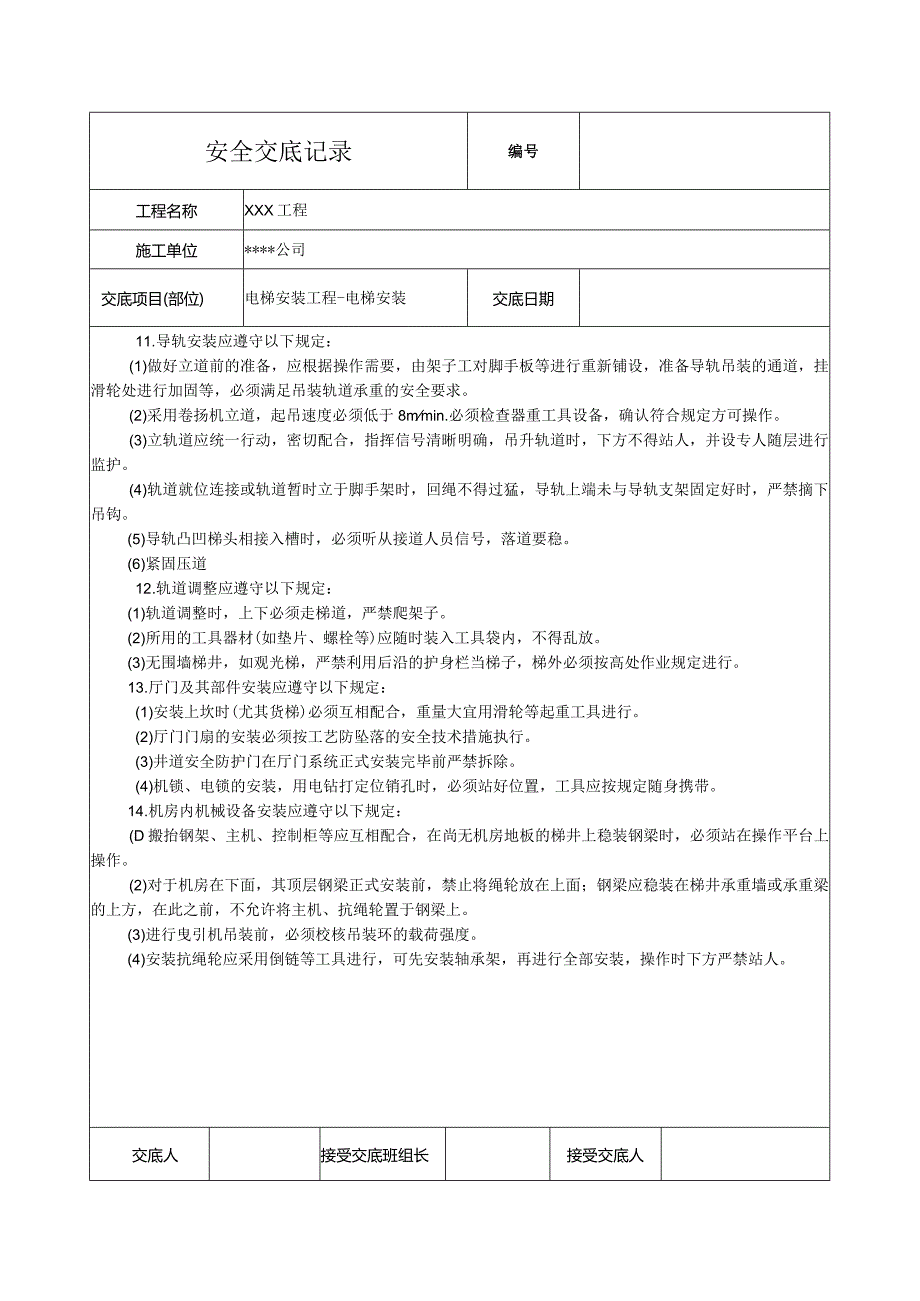

5、必须及时清运,在指定地点码放。拆箱板钉子应打弯。抬运重物前后呼应,配合协调。8 .长形部件及材料必须平放,严禁立放。9 .样板架设应遵守以下规定:(1)样板应牢固准确,制做样板时,样板架木方的木质,强度必须符合规定要求。(2)架样板木方应按工艺规定牢固地安装在井道壁上,不允许承重它用。(3)放钢丝线时,钢丝线上临时所拴重物重量不得过大,必须捆扎牢固。放线时下方不得站人。10 .导轨及其部件安装前应遵守以下规定:(1)剔墙、打设膨胀螺栓,操作时应站好位置,系好安全带,戴防护眼镜,持拿榔头不得戴手套,不得上下交叉作业。(2)电锤应用保险绳拴牢,打孔不得用力过猛,防止遇钢筋卡住。(3)剔下的混凝土块
6、等物,应边剔边清理,不得留在脚手架上。(4)用气焊切割后的导轨支架必须冷却后,再焊接。(5)导轨支架应随稳随取,不得大量堆积于脚手板上。(6)导轨支架与预埋铁先行点焊,每侧必须上、中、下三点焊牢,待导轨调整完毕之后,再按全位置焊牢。(7)在井道内紧固膨胀螺栓时,必须站好位置,扳子口应与螺栓规格协调一致,紧固时用力不得过猛。交底人接受交底班组长接受交底人安全交底记录编号工程名称XXX工程施工单位*公司交底项目(部位)电梯安装工程-电梯安装交底日期11.导轨安装应遵守以下规定:(1)做好立道前的准备,应根据操作需要,由架子工对脚手板等进行重新铺设,准备导轨吊装的通道,挂滑轮处进行加固等,必须满足吊
7、装轨道承重的安全要求。(2)采用卷扬机立道,起吊速度必须低于8mmin.必须检查器重工具设备,确认符合规定方可操作。(3)立轨道应统一行动,密切配合,指挥信号清晰明确,吊升轨道时,下方不得站人,并设专人随层进行监护。(4)轨道就位连接或轨道暂时立于脚手架时,回绳不得过猛,导轨上端未与导轨支架固定好时,严禁摘下吊钩。(5)导轨凸凹梯头相接入槽时,必须听从接道人员信号,落道要稳。(6)紧固压道12 .轨道调整应遵守以下规定:(1)轨道调整时,上下必须走梯道,严禁爬架子。(2)所用的工具器材(如垫片、螺栓等)应随时装入工具袋内,不得乱放。(3)无围墙梯井,如观光梯,严禁利用后沿的护身栏当梯子,梯外必
8、须按高处作业规定进行。13 .厅门及其部件安装应遵守以下规定:(1)安装上坎时(尤其货梯)必须互相配合,重量大宜用滑轮等起重工具进行。(2)厅门门扇的安装必须按工艺防坠落的安全技术措施执行。(3)井道安全防护门在厅门系统正式安装完毕前严禁拆除。(4)机锁、电锁的安装,用电钻打定位销孔时,必须站好位置,工具应按规定随身携带。14 .机房内机械设备安装应遵守以下规定:(D搬抬钢架、主机、控制柜等应互相配合,在尚无机房地板的梯井上稳装钢梁时,必须站在操作平台上操作。(2)对于机房在下面,其顶层钢梁正式安装前,禁止将绳轮放在上面;钢梁应稳装在梯井承重墙或承重梁的上方,在此之前,不允许将主机、抗绳轮置于
9、钢梁上。(3)进行曳引机吊装前,必须校核吊装环的载荷强度。(4)安装抗绳轮应采用倒链等工具进行,可先安装轴承架,再进行全部安装,操作时下方严禁站人。交底人接受交底班组长接受交底人安全交底记录编号工程名称XXX工程施工单位*公司交底项目(部位)电梯安装工程-电梯安装交底日期15.井道内运行设备安装应遵守以下规定:(1)安装配重前检查倒链及承重点应符合安全要求。(2)配重框架吊装时,井道内不得站人,其放入井道应用溜绳缓慢进行。(3)导靴安装前,安装中不可拆除倒链,并应将配重框架支牢固,扶稳。(4)安装配重块应放人一端再放入另一端,两人必须配合协调,配重块重量较大时宜采用吊装工具进行。(5)轿厢安装
10、前,轿厢下面的脚手架,必须满铺脚手板。(6)倒链固定要牢固,不得长时间吊挂重物。(7)轿厢载重量在Ioookg,井道井深不大于2.3m可用两根不小于20OnInl*200nm坚硬木方支撑;载重量在300Okg以下,井道深度不大于4m,可用两根18号工字钢或20号槽钢作支撑,如载重量及井道进深超过上述规定时,应增加支撑物规格尺寸。(8)两人以上抬杠重物应密切配合(如:上下底盘),部件必须拴牢。(9)吊装底盘就位时,应用倒链或溜绳缓慢进行,操作人员不得站在井道内侧。(11)轿厢调整完毕,所有螺栓必须拧紧。(12)钢丝绳安装放测量绳线时,绳头必须拴牢,下方不得站人。(13)使用电炉熔化鸨金时,炉架应
11、做好接地保护;绳头灌铝金时,应将勺及绳头进行预热,化铝金的锅不得掉进水点,操作时必须戴手套及防护眼镜。(14)放钢丝绳时,要有足够的人力、人员严禁站于钢丝绳盘线圈内,手脚应远离导向物体,采用宜接挂钢丝绳工艺,制作绳头时,辅助人员必须将钢丝绳拽稳,不得滑落。(15)对于复线式电梯,用大绳等牵引钢丝绳,绳头拴绑处必须牢固,严禁钢丝绳坠落。16.电线管,电线槽的制作安装应遵守以下规定:(1)使用砂轮锯切割电线管,应将工件平放,压力不得过猛。管槽锯口应去掉毛刺。(2)在井道进行线槽及铁管安装时,应随用随取,不得大量堆于脚手板上,使用电钻,严禁戴手套。(3)穿线、拉送线双方呼应联系要准确,送线人员的手应远离管口,双方用力不可过急过猛。(4)机房内采用沿地面厚板明线槽,穿线后确认没有损伤导线,必须加盖牢固。6) .应急准备和响应:对于发生扭伤、摔伤、高空坠落等应及时向主管部门汇报进行处理,并进行紧急抢救7) .其他注意事项:施工中注意人员的情绪以及精神状态,发现异常情况应及时调整人员应了解机械使用中的危险源及控制措施交底人接受交底班组长接受交底人
