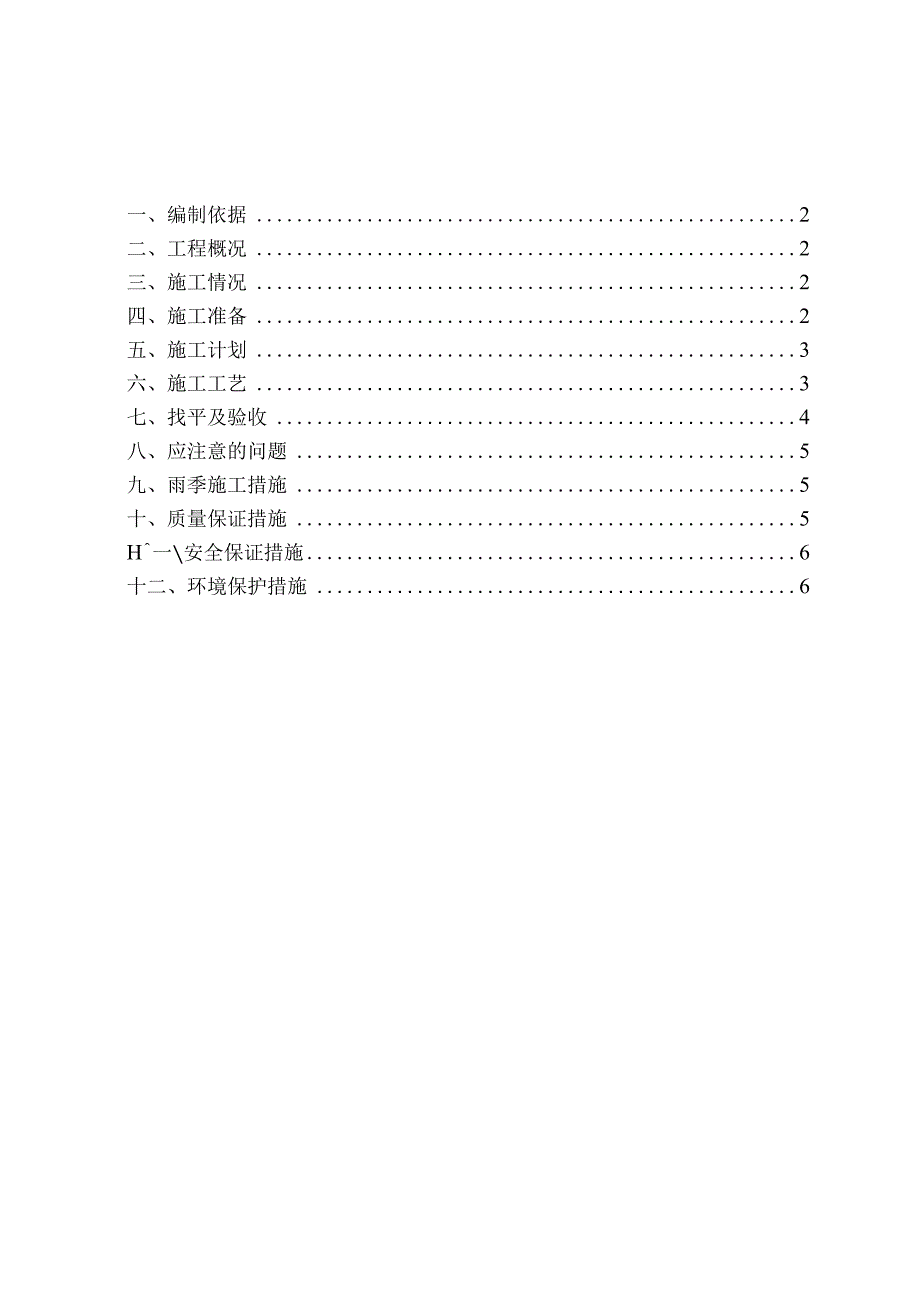

《砂石换填施工方案.docx》由会员分享,可在线阅读,更多相关《砂石换填施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

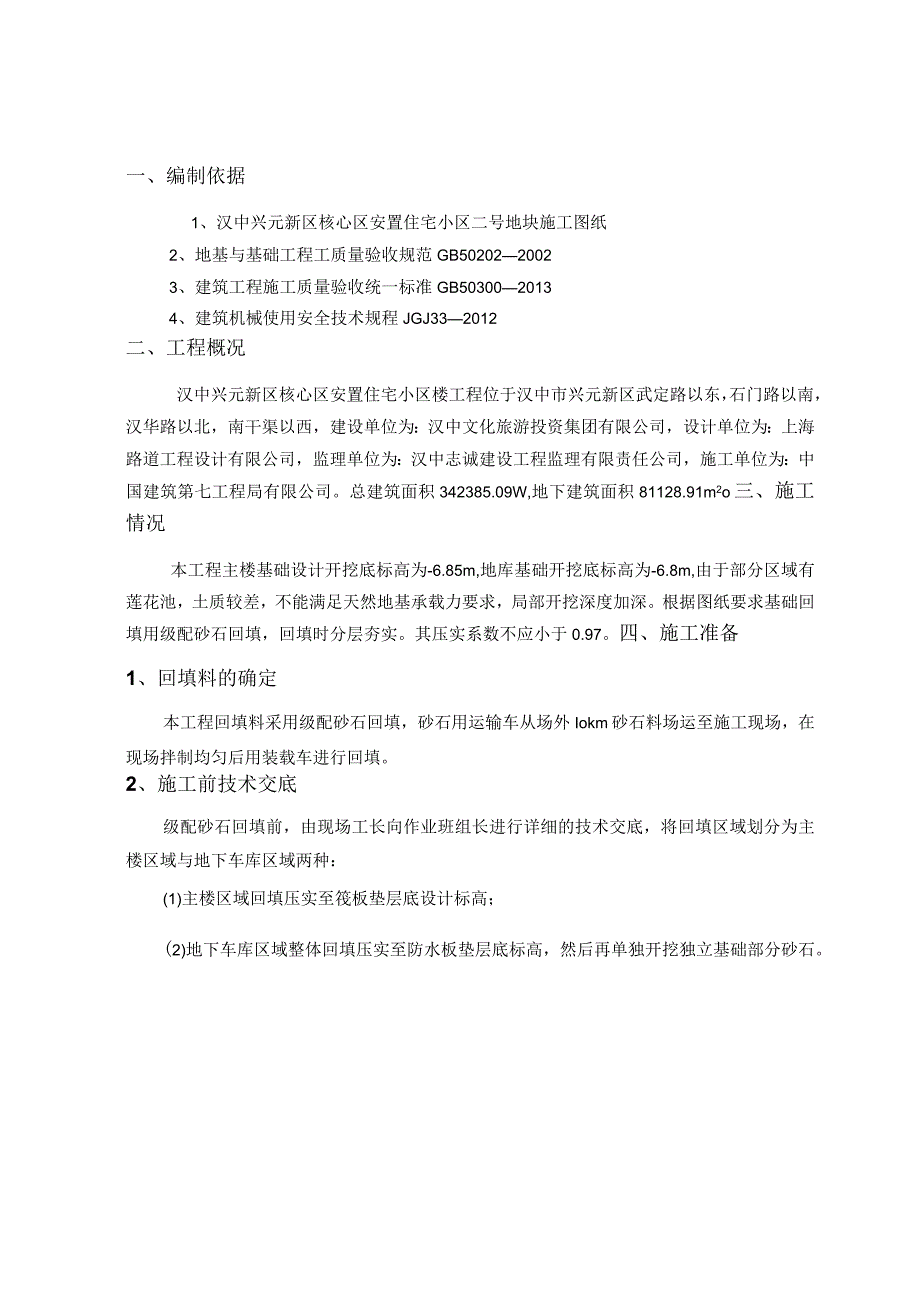

1、一、编制依据2二、工程概况2三、施工情况2四、施工准备2五、施工计划3六、施工工艺3七、找平及验收4八、应注意的问题5九、雨季施工措施5十、质量保证措施5H一安全保证措施6十二、环境保护措施6一、编制依据1、汉中兴元新区核心区安置住宅小区二号地块施工图纸2、地基与基础工程工质量验收规范GB5020220023、建筑工程施工质量验收统一标准GB5030020134、建筑机械使用安全技术规程JGJ332012二、工程概况汉中兴元新区核心区安置住宅小区楼工程位于汉中市兴元新区武定路以东,石门路以南,汉华路以北,南干渠以西,建设单位为:汉中文化旅游投资集团有限公司,设计单位为:上海路道工程设计有限公司
2、,监理单位为:汉中志诚建设工程监理有限责任公司,施工单位为:中国建筑第七工程局有限公司。总建筑面积342385.09W,地下建筑面积81128.91m2o三、施工情况本工程主楼基础设计开挖底标高为-6.85m,地库基础开挖底标高为-6.8m,由于部分区域有莲花池,土质较差,不能满足天然地基承载力要求,局部开挖深度加深。根据图纸要求基础回填用级配砂石回填,回填时分层夯实。其压实系数不应小于0.97。四、施工准备1、回填料的确定本工程回填料采用级配砂石回填,砂石用运输车从场外Iokm砂石料场运至施工现场,在现场拌制均匀后用装载车进行回填。2、施工前技术交底级配砂石回填前,由现场工长向作业班组长进行

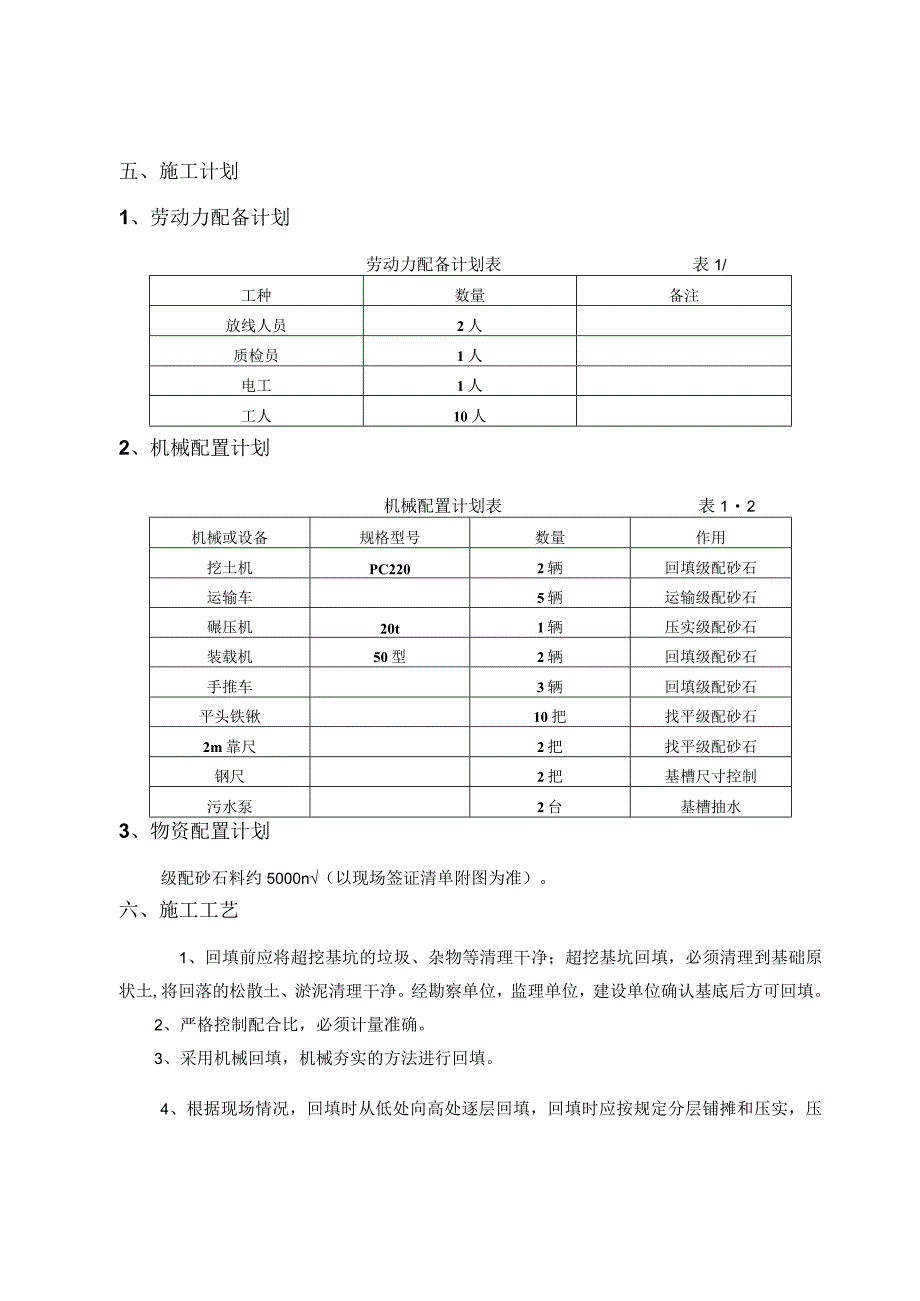

3、详细的技术交底,将回填区域划分为主楼区域与地下车库区域两种:(1)主楼区域回填压实至筏板垫层底设计标高;(2)地下车库区域整体回填压实至防水板垫层底标高,然后再单独开挖独立基础部分砂石。五、施工计划1、劳动力配备计划劳动力配备计划表表1/工种数量备注放线人员2人质检员1人电工1人工人10人2、机械配置计划机械配置计划表表12机械或设备规格型号数量作用挖土机PC2202辆回填级配砂石运输车5辆运输级配砂石碾压机20t1辆压实级配砂石装载机50型2辆回填级配砂石手推车3辆回填级配砂石平头铁锹10把找平级配砂石2m靠尺2把找平级配砂石钢尺2把基槽尺寸控制污水泵2台基槽抽水3、物资配置计划级配砂石料约
4、5000n(以现场签证清单附图为准)。六、施工工艺1、回填前应将超挖基坑的垃圾、杂物等清理干净;超挖基坑回填,必须清理到基础原状土,将回落的松散土、淤泥清理干净。经勘察单位,监理单位,建设单位确认基底后方可回填。2、严格控制配合比,必须计量准确。3、采用机械回填,机械夯实的方法进行回填。4、根据现场情况,回填时从低处向高处逐层回填,回填时应按规定分层铺摊和压实,压实系数需20.97,每层虚铺厚度300mm,每层砂石铺摊后,采用压路机往复碾压,一般每层碾压不少于4遍,其轮距搭接不小于500mm。边缘和转角处应用人工或蛙式打夯机补夯密实。5、铺筑的砂石应级配均匀,如发现砂窝或石子成堆现象,应将该处
5、砂子或石子挖出,分别填入级配好的砂石。6、严禁使用水浇法使砂石下沉,即所谓的“水夯”法。7、深浅两基坑(槽)相连时,应先填压深基坑,填至浅基坑标高时,再与浅基坑一起填压。如必须分段压实时,交接处应呈阶梯形,且不得漏压。上下层错缝距离不小于LOmo七、找平及验收1、施工时应分层找平,夯压密实。下层密实度合格后,方可进行上层施工。回填全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,应及时依线铲平;凡低于规定高程的地方应补料夯实。2、最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。3、砂石地基质量验收标准应符合表1-3的规定。砂及砂石地基质量检验标准表1-3项序检查项目允许偏
6、差或允许值检查方法单位数值主控项目1地基承载力设计要求按规定方法2配合比设计要求检查拌和时的体积比或重量比3压实系数设计要求现场实测般项目1砂石料有机质含量%5焙烧法2砂石料含泥量%5水洗法3石料粒径mm100筛分法4含水量(与最有含水量比较)%2烘干法5分层厚度(与设计要求比较)mm50水准仪八、应注意的问题1、防止回填料下沉:因虚铺土超过规定厚度,或压实不够遍数,甚至漏压,坑(槽)、底杂物或回落土清理不干净,施工用水渗入垫层中等原因均可造成回填料下沉。这些问题应在施工中认真执行规范规定,发现后及时纠正。2、回填料压实:严格控制好级配砂石的施工配合比,同时根据砂石自身的含水率适当调整配合比,
7、以便使之压实。回填料不宜过干也不宜过湿,适中即可。3、回填时发现有机质杂质及泥块应随时清除。九、雨季施工措施1、雨期前,应对场区内的排水设施进行检查、疏通或加固,保证雨水能及时排出。2、及时了解天气预报,观察天气变化情况,合理规划作业区间。3、场区的运输道路,应视情况加铺砂砾或其它防滑材料,保证道路畅通。4、作业段不宜过长,施工中的砂石回填、碾压等工序应连接紧密,并尽量在雨前碾压完。5、所有的基底和基坑壁均应用彩条布覆盖,并及时组织做好雨中及雨后的现场排水工作。6、雨期施工过程中,更应加强对供、配电设施及用电器具等的维护管理,防止因雷击、漏电而发生人员伤亡或设备损坏等事故。十、质量保证措施1、
8、材料保证措施(1)必须是合格的级配砂石。(2)天然级配砂石或人工级配砂石,宜采用质地坚硬的中砂、粗砂、碎(卵)石、石屑。在缺少中、粗砂的地区,可采用细砂,但同时掺入一定数量的碎石或卵石,其掺量应符合设计要求,要求颗粒级配良好。(3)级配砂石材料,不得含有草根、垃圾等有机杂物。(4)碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。2、工艺保证措施回填过程中,应对砂石料的最佳含水量、摊铺厚度、压实遍数以及填筑过程进行严格控制。铺筑厚度不允许超出规范规定的铺筑厚度。机械夯实按每层30m一次性达到要求向前推进,在回填铺筑及压实时其推进方向与轴线平行。在降雨前应及时压实作业面,并将
9、作业面作成拱面或坡面以利排水,雨后应晾晒或对填土面的淤泥清除,合格后方可继续填筑。十一、安全保证措施1、有专职的安全员负责安全工作,对施工操作人员进行安全教育,使施工人员对所使用的材料性能及安全措施全面地了解,并在操作中严格劳动保护制度;2、建立健全项目安全生产保证体系,建立和实施安全生产责任制。项目经理是安全生产第一责任人;安全员是安全生产直接责任人,对劳动保护和安全生产的技术工作负责。3、必须建立安全生产领导小组,各班组设兼职安全员,各作业点应有安全监督岗。工程项目经理部应建立具体的安全责任制,并将安全生产责任制层层落实。4、确保必需的安全设施投入、购置必备的劳动保护用品、安全设备及配套设
10、施,完全满足安全生产的需要。5、必须逐级进行安全技术交底,技术交底应有书面资料或有作业指导书(或操作细则)。技术交底针对性要强,并履行签字手续,保存资料。项目经理部质检员负责监督检查,严格按照安全技术交底的规定和要求进行作业。十二、环境保护措施1、项目部各级领导从抓文明施工着手,制定文明施工管理措施,提高施工人员职业道德和文明施工意识;2、将各项措施切实落实到队、班和每个施工环节中,切实体现出我单位文明施工的企业形象;3、对于不能中途停止施工的工序,需对施工作业人员进行日、夜班分班,并适当缩短夜间作业班组的作业时间,控制夜间施工噪声。4、必须保证夜间施工期间的照明。5、施工现场经常洒水,防止扬尘。6、车辆出入工地应冲洗干净,防止污染道路。
