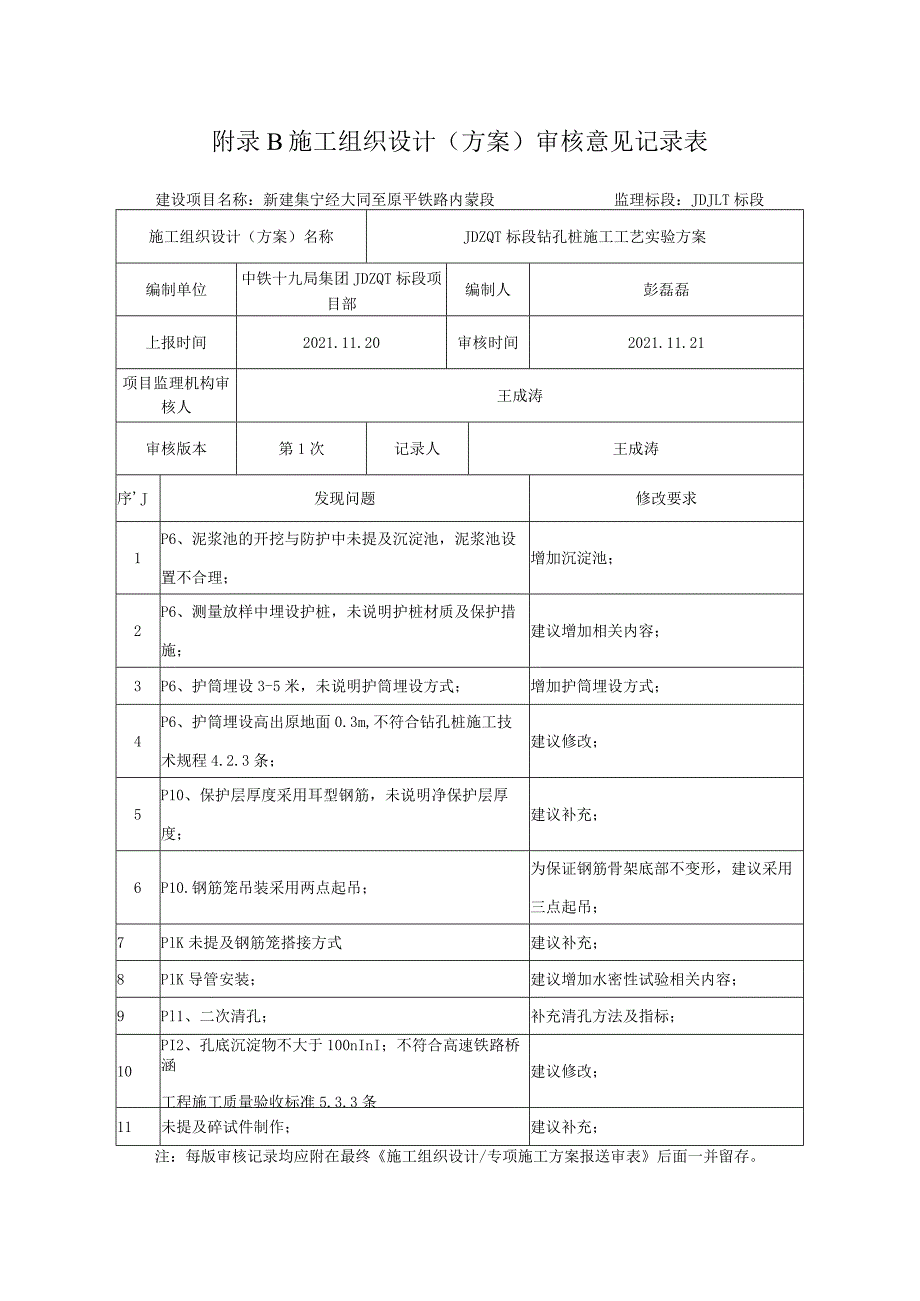

《集大项目JDYZQ-1标钻孔桩工艺实验方案(监理意见).docx》由会员分享,可在线阅读,更多相关《集大项目JDYZQ-1标钻孔桩工艺实验方案(监理意见).docx(1页珍藏版)》请在第壹文秘上搜索。
附录B施工组织设计(方案)审核意见记录表建设项目名称:新建集宁经大同至原平铁路内蒙段监理标段:JDJLT标段施工组织设计(方案)名称JDZQT标段钻孔桩施工工艺实验方案编制单位中铁十九局集团JDZQT标段项目部编制人彭磊磊上报时间2021.11.20审核时间2021.11.21项目监理机构审核人王成涛审核版本第1次记录人王成涛序J发现问题修改要求1P6、泥浆池的开挖与防护中未提及沉淀池,泥浆池设置不合理;增加沉淀池;2P6、测量放样中埋设护桩,未说明护桩材质及保护措施;建议增加相关内容;3P6、护筒埋设3-5米,未说明护筒埋设方式;增加护筒埋设方式;4P6、护筒埋设高出原地面0.3m,不符合钻孔桩施工技术规程4.2.3条;建议修改;5P10、保护层厚度采用耳型钢筋,未说明净保护层厚度;建议补充;6P10.钢筋笼吊装采用两点起吊;为保证钢筋骨架底部不变形,建议采用三点起吊;7PlK未提及钢筋笼搭接方式建议补充;8PlK导管安装;建议增加水密性试验相关内容;9Pl1、二次清孔;补充清孔方法及指标;10PI2、孔底沉淀物不大于100nInI;不符合高速铁路桥涵工程施工质量验收标准5.3.3条建议修改;11未提及碎试件制作;建议补充;注:每版审核记录均应附在最终施工组织设计/专项施工方案报送审表后面一并留存。
