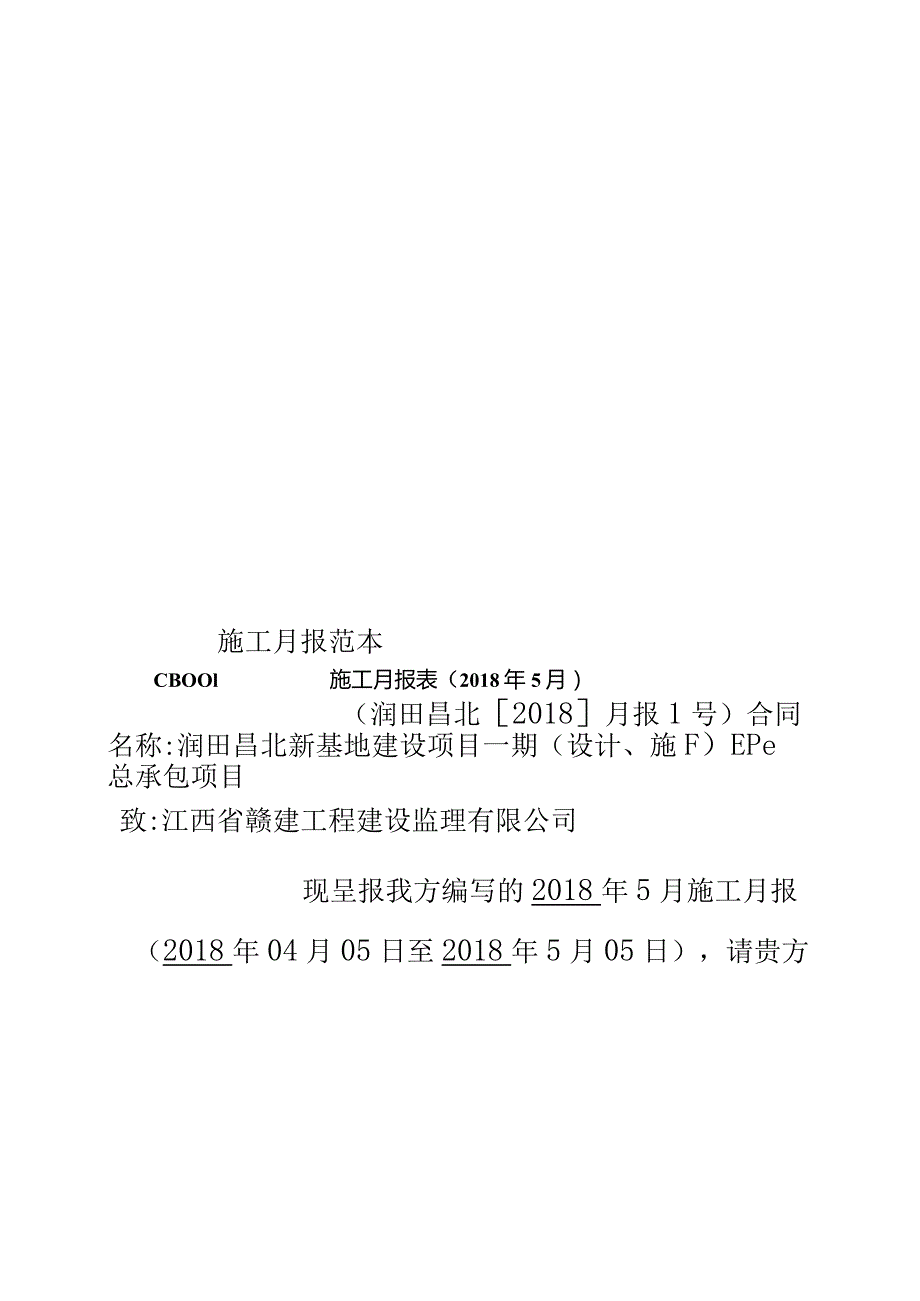

《施工月报范本模板.docx》由会员分享,可在线阅读,更多相关《施工月报范本模板.docx(27页珍藏版)》请在第壹文秘上搜索。

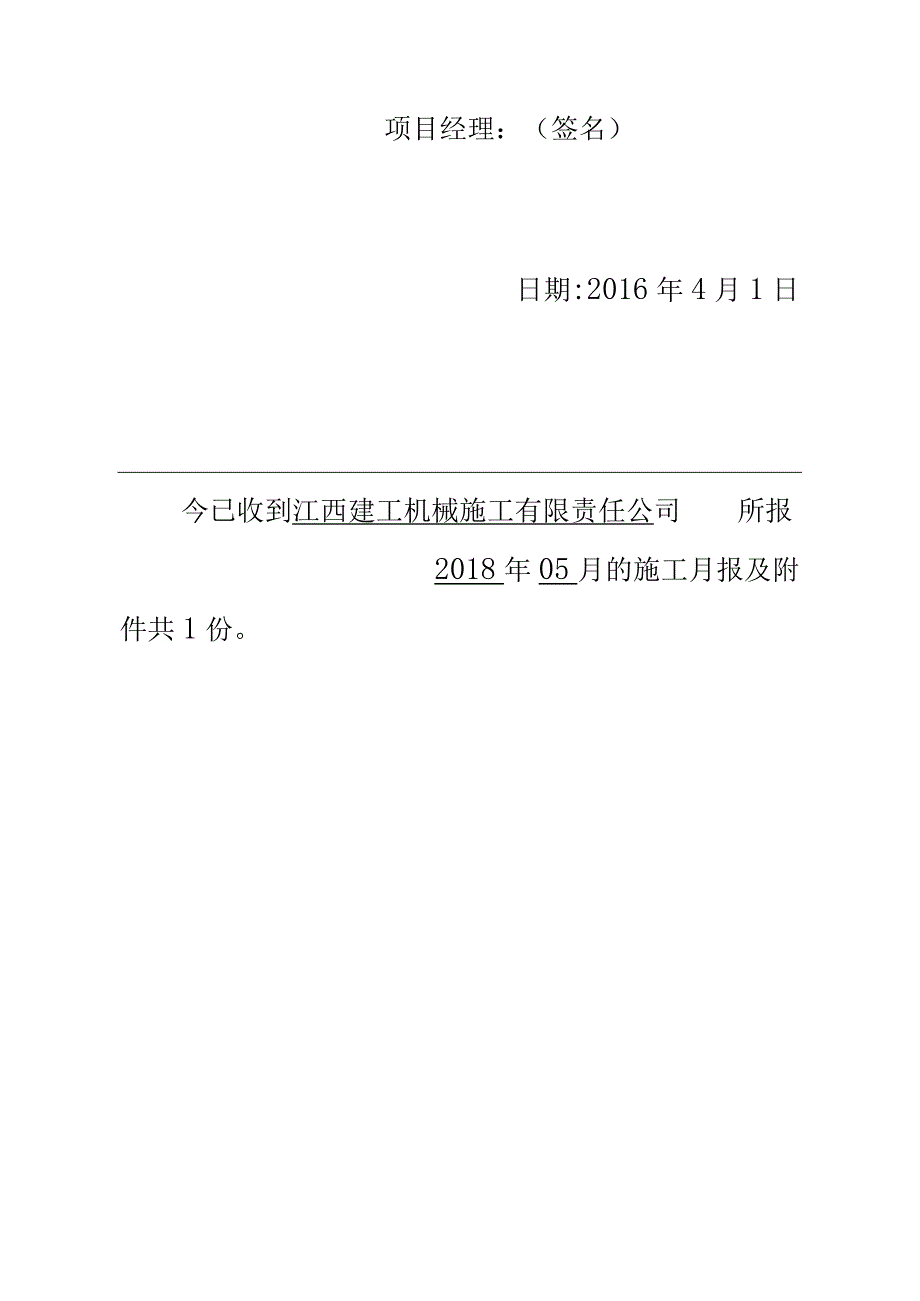

1、施工月报范本CBOOl施工月报表(2018年5月)(润田昌北2018月报1号)合同名称:润田昌北新基地建设项目一期(设计、施F)EPe总承包项目致:江西省赣建工程建设监理有限公司现呈报我方编写的2018年5月施工月报(2018年04月05日至2018年5月05日),请贵方审阅。附件:施工月报施工单位:(印章)项目经理:(签名)日期:2016年4月1日今已收到江西建工机械施工有限责任公司所报2018年05月的施工月报及附件共1份。理机构*(名称及盖章)注:本表一式份,由承包人填写,每月05日前报监理机构,监理机构签收后返回承包人工份,发包人份、监理机构份。施工月报2018一年第一L期2018年4
2、月05日至2018年5月啦日工程名称:润田昌北新基地建设项目一期(设计、施工)EPC总承包项目合同编号:GF-2013-0201施工单位:江西建工机械施工有限责任公司项目经理:罗春苗日期:2018年05月05日目录1 .综述2 .现场机构运行情况3 .工程总体形象进度4 .工程施工内容5 .工程施工进度6 .工程施工质量7 .完成合同工程量及金额8 .安全、文明施工及施工环境管理9 .现场资源投入等合同履约情况10 .下月进度计划及工作安排11 .需解决或协商的问题及建议12 .施工大事记13 .附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工机械设备情况
3、月报表(4)现场人员情况月报表(5)施工质量检测月汇总。(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表施工月报2018年第001期2018年04月05日至2018年5月05B1 .综述,规划总建筑面积约10万平方米,其中:生产厂房建筑面积约7万平方米,其它配套建筑面积约2万平方米。拟规划建设4条48000瓶/h高速吹灌旋一体纯净水生产线,1条五加仑3000桶/h桶装生产线。项目拟分二期建设,一期:生产厂房约5万平方米,配套(候班楼、食堂等)建筑面积约8000平方米;二期:生产厂房约2万平方米,配套(办公楼)。我公司中标承包一期桶装水厂房、瓶装水
4、厂房、候班楼、设备用房及门卫室等配套用房。本工程系润田昌北新基地建设项目一期(设计、施工)EPC总承包项目,南昌经济技术开发区经开大道以东、兴业大道以南、铁路物流以西、友安路以北。本工程由桶装水厂房、瓶装水厂房、候班楼1、候班楼2、食堂、设备用房及门卫室等配套用房及厂区内道路、绿化组成。2 .现场机构运行情况项目部机构:项经理:罗春苗、技术负责人:谢戈盛、施工负责人:曾辉、质检负责人:杨彭亮、安全负责人金洪、资料负责人:赵云、材料负责人:张乐、机械员:于利、标准员:钟玲,已全部进场;施工班组:木工25人、砂工10人、砌石工3人、技工10人、电工2人、钢筋10人、普工15人。详见附表4现场人员情
5、况月报表。3 .当前工程总体形象进度一、候班楼-1#基础土方开挖、垫层、承台、基础柱地梁结构已完成100%。二、候班楼-1#基础土方开挖、垫层、承台、基础柱地梁结构已完成100%。三、瓶装水厂房基础土方开挖100%、垫层已完成50%。四、室外道路A区左幅底层-面层已完成100%五、4,工程施工内容土建:土方开挖、支模、钢筋安装、碎浇筑道路:水泥稳定土基层、级配砂砾基层、沟槽开挖、沟槽回填、井室砌筑、钢筋铺装、面层混凝土等6 .工程施工质量本月材料检验、单位工程及工序验收质量控制情况良好,检验结果均为合格。详见附表5施工质量检验月汇总表、附表2原材料/中间产品检验月报表。7 .完成合同工程量及金
6、额一、候班楼T#基础土方开挖、垫层、承台、基础柱地梁结构已完成100%。单位工程产值:二、候班楼T#基础土方开挖、垫层、承台、基础柱地梁结构已完成100%单位工程产值:三、瓶装水厂房基础土方开挖100%、垫层已完成50%。单位工程产值:四、室外道路A区左幅底层-面层已完成100%单位工程产值:本月总计产值:详见附表8合同完成额月汇总表。8 .安全、文明施工及施工环境管理本月对现场工人定期进行了安全教育,加强安全法规常识教育,加强文明施工及防汛环保安全意识;对现场施工机械、电缆线路等做了定期检查;对现场施工人员进行防火、防盗、防冻、防滑等安全教育;加强了现场施工车辆的安全管理工作;对现场道路进行
7、了维修加固,增加了弯道指示标志、警示桩等。按照公司要求,项目部于2018年4月28号通知项目各科室、班组,对工程的安全工作进行了认真细致的检查,并针对施工现场开展了隐患排查治理活动,对于检查出的问题和隐患及时整改完善。9 .现场资源投入等合同履约情况1、机械:小挖掘机2台、大挖掘机3台、钢筋加工机1台、切断机4台、洒水车1辆、电焊机1台、压路机2辆、潜水泵8台;2、材料:本月采购水泥100吨、钢筋135吨、模板?张,碎?M3详见附表1原材料/中间产品使用情况月报表10 .下月进度计划及工作安排、一、候班楼一层柱二层梁板、二层柱三层梁板二、候班楼-2#:一层柱二层梁板、二层柱三层梁板三、瓶装水厂
8、房:基础垫层、承台。四、室外道路A段右幅11 .需解决或协商的问题及建议12 .施工大事记2018年2月1日,组建工程项目部。2018年3月2日,签订施工合同。2018年3月3日,*市勘察测绘院到工地现场交点(平面控制点)。2018年3月4日,临水临电、做施工前准备工作。2018年3月5日,搭设办公及住宿区。2018年3月15日,上午建设单位,监理单位,施工单位技术员现场联合测量施工前原始高程。2018年03月17日,一楼会议室进行设计技术交底。业主单位主持,参加会议的有施工单位,监理单位,及相关负责人等。2018年03月18日,进行室外道路施工,#楼土方开挖#楼土方开挖二。一八年五月五日CB
9、34附表1原材料/中间产品使用情况月报表(润田昌北2018材料月1号)合同名称:润田昌北新基地建设项目一期(设计、施工)EPC总承包项目材料名祈规格/刑单位上月r-*本月本月l4*本月r-下月-J+l水泥PF吨钢筋08吨010吨012吨014吨016吨018吨020吨022吨模板张磴M3其它1其它2承施工单位:(盖章)部门负责人:(签名)日期:年月日说明:本表一式a份,由承包人填写,作为施工月报的附件一同上报。CB34附表2主要施工设备情况月报表(润田昌北2018材料月1号)合同名称:润田昌北新基地建设项目一期(设计、施工)EPC总承包项目序号名称型号/规格计划数量(台)实际数量(台:完好率(
10、%)是否满足合同要求1挖掘机0.6立方82Inn湍拒9挖掘机1立方53Inn湍只Q电焊机50011Inn滞JSA切断机11Inn滞JSA潜水泵5KW55Inn湍只潜水泵2.2KW33Inn滞只7用感湍JS湎永911111湍只承施工单位:(盖章)部门负责人:(签名)日期:,年月.日说明:本表一式a份,由承包人填写,作为施工月报的附件一同上报。CB34附表3现场人员情况月报表(润田昌北2018人工月1号)合同名称:润田昌北新基地建设项目一期(设计、施工)EPe总承包项目序号部门人员类别合计管理人员技术人员特种作业人员普通作业人员其它辅助人员1项目部81882木工2525310104砌石445机工5
11、56电工227土方558普工1515合计80.承施工单位:(盖章)部门负责人:(签名)日期:年月日说明:本表一式3份,由承包人填写,作为施工月报的附件一同上报。CB34附表4施工质缺陷月报表(润田昌北201田缺陷月1号)合同名称:润田昌北新基地建设项目一期(设计、施工)EPC总承包项目序号质量缺陷部位质量缺陷类别缺陷检测情况处理情况备注1/2345678910本月无质量缺陷承施工单位:(盖章)部门负责人:(签名)日期:年月日说明:本表一式a份,由承包人填写,作为施工月报的附件一同上报。(润田昌北2018事故月1号)合同名称:润田昌北新基地建设项目一期(设计、施工)EPC总承包项目序号事故发生时间事故地点事故的工程影响事故等级直接损失金额或处理成本(元)人员伤亡(人)处理情况死亡重伤1/2345678910本月无质量事故承施工单位:(盖章).部门负责人:(签名).日期:年月日说明:本表一式a份,由承包人填写,作为施工月报的附件一同上报。(润田昌北2018完成额01号)合同名称:润田昌北新基地建设项目一期(设计、施工)EPC总承包项目序号项目编号一级项目合同金额(元)播至上月末累计完成额(元)俄至上月E累计完成额比例本月完成额(元)截至本月(累计完成领(元)截至本月EJR计完成额比例12345
