(10309-56)某房建项目混凝土修补施工方案.docx

上传人:p** 文档编号:732119 上传时间:2024-02-04 格式:DOCX 页数:7 大小:67.87KB
下载 相关 举报
(10309-56)某房建项目混凝土修补施工方案.docx_第1页
第1页 / 共7页
(10309-56)某房建项目混凝土修补施工方案.docx_第2页
第2页 / 共7页
(10309-56)某房建项目混凝土修补施工方案.docx_第3页
第3页 / 共7页
(10309-56)某房建项目混凝土修补施工方案.docx_第4页
第4页 / 共7页
(10309-56)某房建项目混凝土修补施工方案.docx_第5页
第5页 / 共7页
(10309-56)某房建项目混凝土修补施工方案.docx_第6页
第6页 / 共7页
(10309-56)某房建项目混凝土修补施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《(10309-56)某房建项目混凝土修补施工方案.docx》由会员分享,可在线阅读,更多相关《(10309-56)某房建项目混凝土修补施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

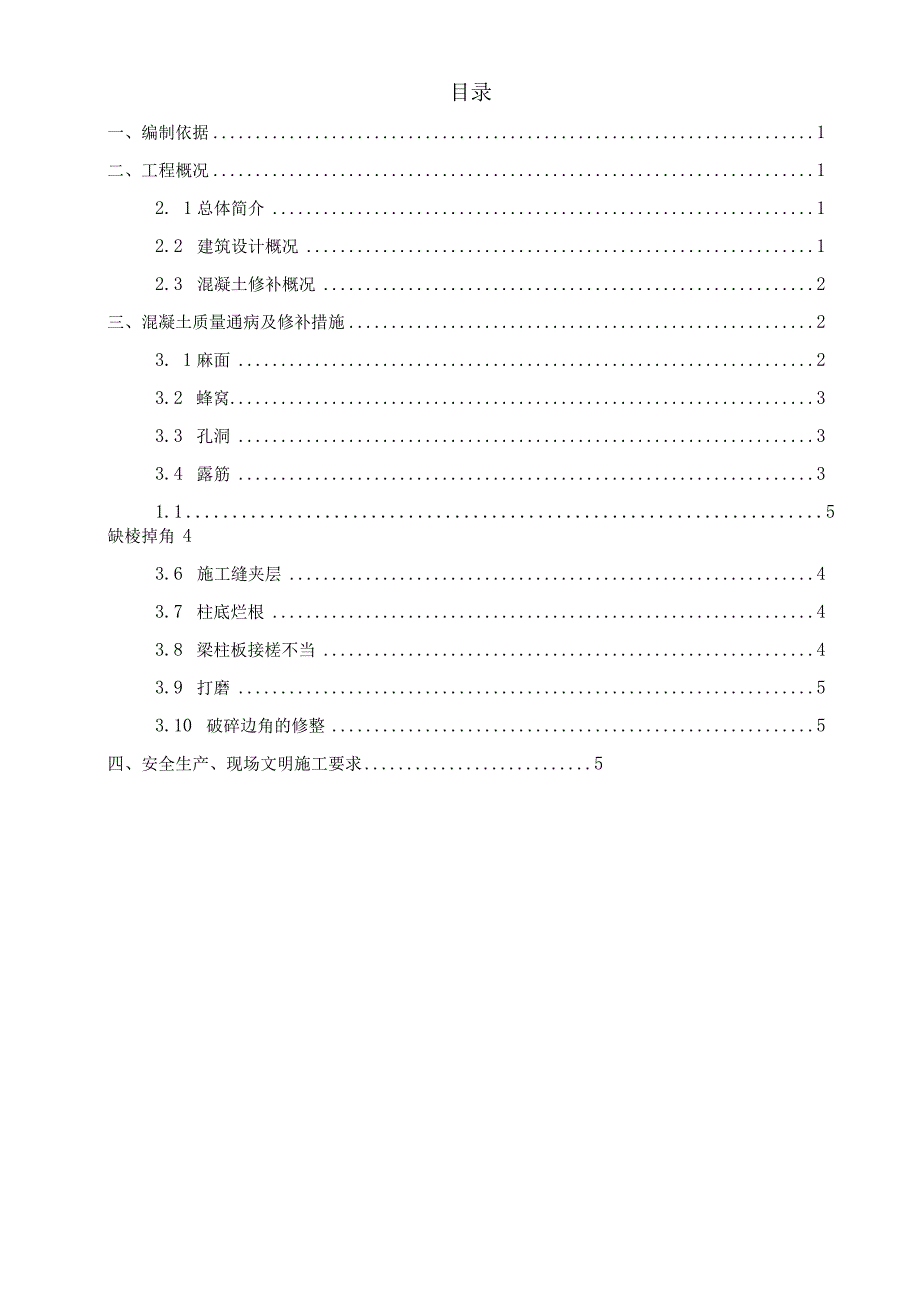

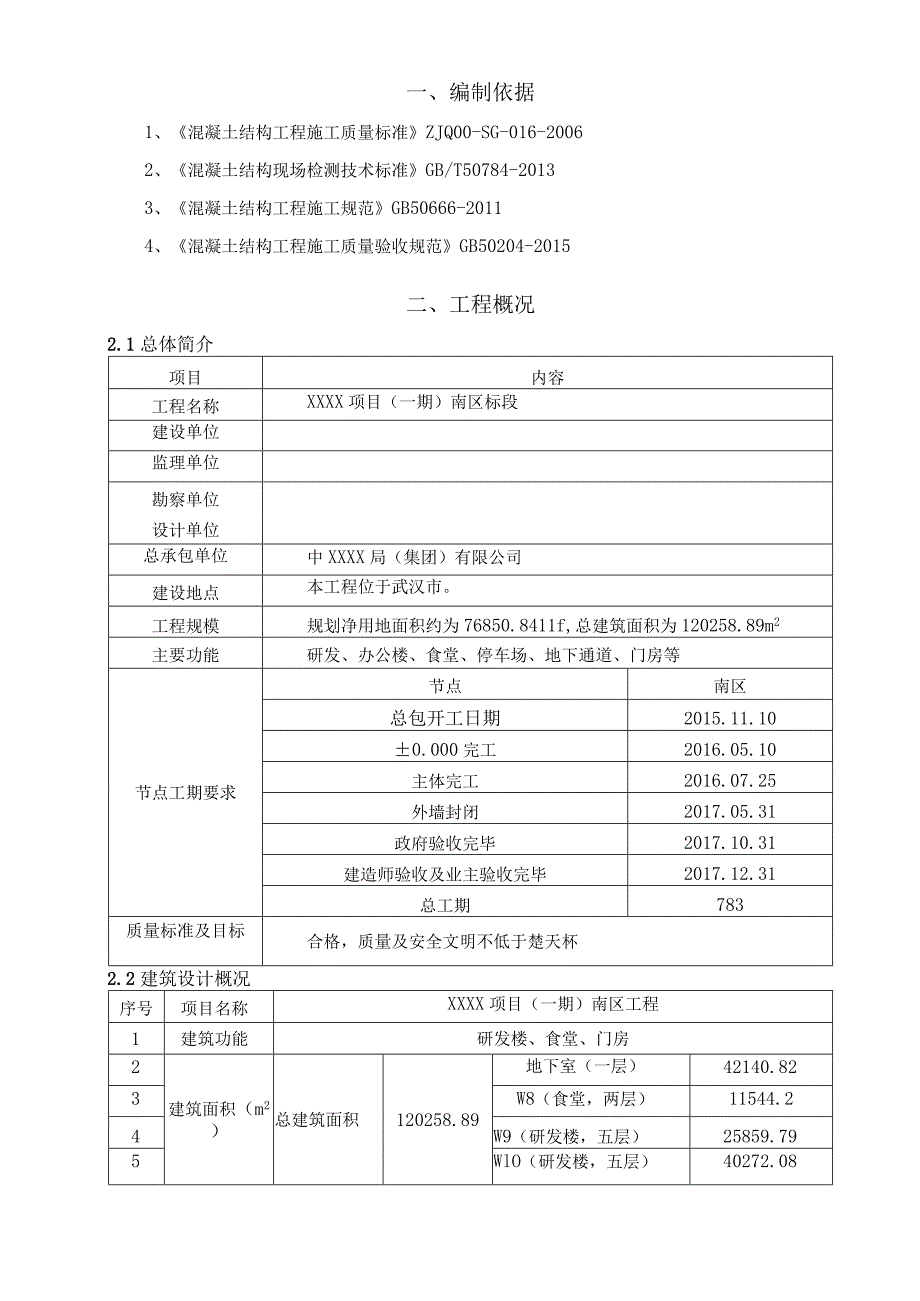

1、XXxX项目(一期)南区标段混凝土修补楠工方案编制人:审核人:审批人:中XXXX局(集团)有限公旬2016年06月目录一、编制依据1二、工程概况12. 1总体简介12.2 建筑设计概况12.3 混凝土修补概况2三、混凝土质量通病及修补措施23. 1麻面23.2 蜂窝33.3 孔洞33.4 露筋31.1 5缺棱掉角43.6 施工缝夹层43.7 柱底烂根43.8 梁柱板接槎不当43.9 打磨53.10 破碎边角的修整5四、安全生产、现场文明施工要求5一、编制依据1、混凝土结构工程施工质量标准ZJQ00-SG-016-20062、混凝土结构现场检测技术标准GB/T50784-20133、混凝土结构工

2、程施工规范GB50666-20114、混凝土结构工程施工质量验收规范GB50204-2015二、工程概况2.1总体简介项目内容工程名称XXXX项目(一期)南区标段建设单位监理单位勘察单位设计单位总承包单位中XXXX局(集团)有限公司建设地点本工程位于武汉市。工程规模规划净用地面积约为76850.8411f,总建筑面积为120258.89m2主要功能研发、办公楼、食堂、停车场、地下通道、门房等节点工期要求节点南区总包开工日期2015.11.100.000完工2016.05.10主体完工2016.07.25外墙封闭2017.05.31政府验收完毕2017.10.31建造师验收及业主验收完毕2017

3、.12.31总工期783质量标准及目标合格,质量及安全文明不低于楚天杯2.2建筑设计概况序号项目名称XXXX项目(一期)南区工程1建筑功能研发楼、食堂、门房2建筑面积(m2)总建筑面积120258.89地下室(一层)42140.823W8(食堂,两层)11544.24W9(研发楼,五层)25859.795WlO(研发楼,五层)40272.086Q(警卫室,一层)1627R(警卫室,一层)1408S(警卫室,一层)1409建筑层局地下室W8区域层高6.4m,W9、Wlo区域层高6.38m,塔楼区层高4.7m10W8食堂首层层高6.3m,设备夹层层高4.6m,二层层高9.12m(最高处)11W9研

4、发楼首层层高5.42m,二五层高4.5m,机房层层高5.2In12WlO研发楼首层层高5.42二五层高4.5m,机房层层高5.2m13Q警卫室5.Im14R警卫室4.Im15S警卫室4,Im16混凝土强度等级垫层C15基础底板、基础梁、承台C35、P617防水保护层C20墙底混凝土坎台C2018柱C35钻孔灌注桩C3019外墙C35、P6地上各层楼板C3520地下室顶板C35、P6地上后浇带C4021二次结构构件C25地下室底板、外墙、顶板后浇带C40、P622设计混凝土外加剂地下室底板、基础梁、承台、地下室顶板、地下室楼梯掺SY-G膨胀剂;地下室外墙掺SY-G膨胀剂和聚丙烯单丝纤维;后浇带掺

5、SY-G膨胀剂。2.3混凝土修补概况由于混凝土浇筑施工过程中操作失误及管理不善致使模板拆完后,出现了局部漏筋、孔洞等现象,为保证混凝土成品的质量和外观,必须在混凝土浇筑过程采取预防和补救措施。现场修补混凝土所使用的水泥砂浆均由搅拌站提供,现场不允许搅拌砂浆,所有的修补部位均需要养护7天以上。主要施工机具如下:砂浆搅拌机、磨光机、切割机、补缝器、凿子、铁抹子等。三、混凝土质量通病及修补措施1.1 麻面通常所说的麻面是指混凝土结构构件局部表面出现缺浆粗糙和呈现许多小凹坑、麻点,但无钢筋和石子外露的现象,是现浇混凝土结构构件最常见的质量缺陷之一。其主要原因是:(1)模板表面粗糙或杂物未清理于净,拆模

6、时混凝土表面被粘坏;(2)模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面;(3)模板拼缝不严,局部漏浆;(4)模板脱模剂涂刷不均匀,局部漏刷或失效,混凝土表面与模板粘结造成麻面;(5)混凝土振捣不实,气泡未排出,停在模板表面形成麻点。修补措施:麻面主要影响构件外观,麻面部分面积较小或结构构件表面做粉刷的可不处理;对于面积较大的部分要修补,即将麻面部位用清水刷洗,充分湿润后用水泥砂浆,抹平压光,修补完毕后应加强养护,养护时间不得少于7天。1.2 蜂窝蜂窝是指混凝土构件局部出现酥松、砂浆少、石子多,骨料之间形成空隙类似蜂窝状的窟窿或孔洞。其主要原因是:(1)混凝土拌

7、和不均,骨料与砂浆分离;(2)混凝土配合比不当或砂、石子、水泥材料加水量不准,造成砂浆少、石子多;(3)模板破损或模板缝隙未堵严,造成漏浆;(4)混凝土未分层下料,振捣不充分,或漏振,或振捣时间不够,未达到返浆的程度。修补措施:混凝土构件有小蜂窝,可先用水冲洗干净,然后用水泥砂浆修补,抹平压实;如果是大峰窝,则先将薄弱松散颗粒凿去,洗净后支模,用高一级强度等级的细石混凝土仔细填塞捣实;较深蜂窝可在其内部埋压浆管和排气管,表面抹砂浆后浇注混凝土封闭后进行水泥压浆处理,修补完毕后应加强养护,养护时间不得少于7天。1.3 孔洞孔洞是指混凝土构件结构内部存在有较大空隙,局部没有混凝土或蜂窝特别大,钢筋

8、局部或全部裸露,是现浇混凝土最严重的质量缺陷。其主要原因是:(1)振捣不充分或未振捣而使混凝土架空,特别是在架立筋较多的部位容易发生;(2)混凝土中包有水或泥土。修补措施:将孔洞处疏松的混凝土和突出的石子剔凿掉,孔洞顶部要凿成斜面避免形成死角,然后用水刷洗干净,保持湿润,用比原混凝土强度等级高一级的细石混凝土捣实。分层捣实,以免新旧混凝土接触面上出现裂缝,修补完毕后应加强养护,养护时间不得少于7天。1.4 露筋露筋是指混凝土构件内的主筋、负弯矩筋或箍筋等局部裸露在混凝土表面,露筋现象也是现浇混凝土结构构件比较常见的质量缺陷之一。其主要原因是:(1)浇注混凝土时,钢筋垫块位移,或垫块漏放,致使钢

9、筋下坠或外移紧贴模板面外露;(2)混凝土配合比不当,产生离析,靠模板部位缺浆或模板严重露浆;(3)混凝土保护层太小或保护层处混凝土漏振,或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋;(4)木模板未浇水湿润,吸水粘结或脱模过早,拆模时缺棱,掉角,导致露筋;(5)骨料粒径偏大,振捣不充分,混凝土于钢筋处架空造成钢筋与模板间无混凝土。修补措施:主要是采取保护钢筋和混凝土不受侵蚀,对于板底、梁侧露筋较小的部分,凿开露筋周围疏松的混凝土,用钢丝刷清理后,再在表面用水泥砂浆抹面。露筋较深时应处理好界面后用高一级细石混凝土填塞捣实,修补完毕后应加强养护,养护时间不得少于7天。3 .5缺棱掉角缺棱掉角是指

10、混凝土梁、柱、墙板和孔洞处直角边上的混凝土局部残损掉落,不规整,棱角有缺陷的现象。修补措施:缺棱掉角较小时,清水冲洗后将该处用钢丝刷刷净充分湿润后,用水泥砂浆抹补整齐。也可将不实的混凝土和突出的骨料颗粒凿除,用水冲刷干净后湿润,然后用比原混凝土高一级的细石混凝土补好,认真养护;当缺棱掉角较大时,应将疏松部分混凝土凿除,并将界面清理干净充分湿润后支模,用比原混凝土高一级的细石混凝土捣实加强养护,待达到一定强度后再拆模养护,修补完毕后应加强养护,养护时间不得少于7天。3.6施工缝夹层施工缝夹层是指施工缝处混凝土结合不好,有缝隙或夹有杂物,造成结构整体性不良,将结构分割成几个不相连接的部分。修补措施

11、:发生缝隙或夹层现象后要凿去松散混凝土,用水泥砂浆或细石混凝土强力填塞或压浆。当表面缝隙较细时,可用清水将裂缝冲洗干净,充分湿润后抹水泥浆。对夹层的处理要慎重。补强前,先搭临时支撑加固后,方可进行剔凿。将夹层中的杂物和松散混凝土清除,用清水冲洗干净,充分湿润再灌注,采用高一级强度等级的细石混凝土捣实,修补完毕后应加强养护,养护时间不得少于7天。4 .7柱底烂根柱底烂根是指混凝土柱子与板面或梁顶面接槎处出现的局部起砂、夹层、夹渣或杂质较集中的质量缺陷,从而使混凝土柱子与板面或梁顶面之间的混凝土接触面积缩小,强度较弱。修补措施:首先将柱子与板面或梁顶薄弱的混凝土有杂质、夹渣或起砂的部分凿净,用钢丝

12、刷冲刷界面充分湿润后,再用水泥砂浆压实。对于烂根部分较深,须先搭临时支撑加固,采用高一级强度等级的细石混凝土,捣实,修补完毕后应加强养护,养护时间不得少于7天。3.8梁柱板接槎不当梁、柱、板接槎不当是指现浇混凝土的梁头、板底、柱顶出现凸模、夹渣或尺寸偏小,混凝土用量不足的现象。修补措施:若混凝土结构构件出现凸模现象时,须将梁、柱、板接槎处多余的混凝土凿掉,并将其表面凿毛,清理浮灰充分湿润后,刷一道素水泥浆,抹水泥砂浆压实,以达到钢筋的保护层厚度。若出现夹渣时,须将夹渣部分凿开,清掉夹渣,将界面清理后用高一级强度等级的细石混凝土,捣实养护。若出现混凝土尺寸偏小,量不足的情况时,须将其混凝土表面凿

13、毛,支模加固后,刷一道素水泥浆,用比原混凝土高一级的细石混凝土补好,认真养护,养护时间不得少于7天。3.9 打磨对于漏浆造成的挂帘和模板安装不稳造成的失准(混凝土表面凸起),可以直接使用打磨机在混凝土表面打磨。3.10 破碎边角的修整对于因意外碰撞或拆模不小心造成的边角破碎,在修补时应先把边角修整成四边形,洒水湿润后使用沙浆进行修补。在修补前应调试混合料的颜色,争取修补后的混凝土与原混凝土颜色一致。四、安全生产、现场文明施工要求1、进入施工现场必须佩戴好安全帽,施工前对参加施工人员进行安全技术交底,明确安全事故多发事项。2、现场用电必须符合安全规范要求:做到线路架设合理,绝缘良好,严禁私拉乱接;所有用电均设漏电保护器,保证做一机一闸,人走机停。3、夜间施工应有足够的照明。各种电气设备,配电箱及电动机具的电源应由专职电工操作。施工电源应有触电保安装置,电源应布置在安全地带,并有可靠的接地。使用手提电动工具,应戴绝缘手套,穿绝缘鞋。4、高空作业时应管理好自己随身工具,防止高空坠物伤人。5、施工现场各作业面材料,应堆放整齐,并做到工完场清,脚下干净。6、在施工中出现质量及其他问题应及时通知管理人员,管理人员迅速上报项目部,经项目部研究后做出整改方窠,严禁私自处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
