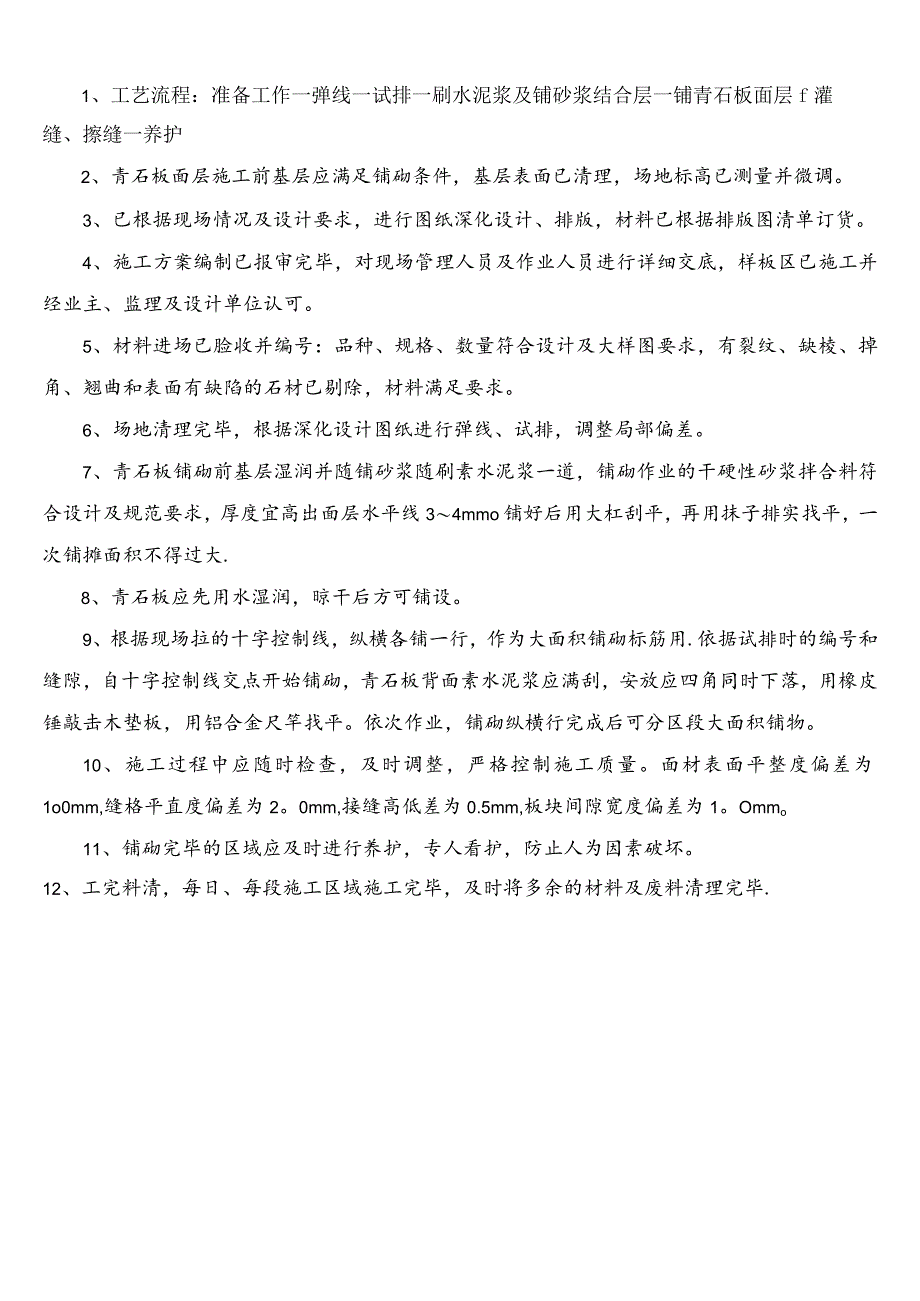

1、1、工艺流程:准备工作一弹线一试排一刷水泥浆及铺砂浆结合层一铺青石板面层f灌缝、擦缝一养护2、青石板面层施工前基层应满足铺砌条件,基层表面已清理,场地标高已测量并微调。3、已根据现场情况及设计要求,进行图纸深化设计、排版,材料已根据排版图清单订货。4、施工方案编制已报审完毕,对现场管理人员及作业人员进行详细交底,样板区已施工并经业主、监理及设计单位认可。5、材料进场已脸收并编号:品种、规格、数量符合设计及大样图要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷的石材已剔除,材料满足要求。6、场地清理完毕,根据深化设计图纸进行弹线、试排,调整局部偏差。7、青石板铺砌前基层湿润并随铺砂浆随刷素水泥浆一道,

2、铺砌作业的干硬性砂浆拌合料符合设计及规范要求,厚度宜高出面层水平线34mmo铺好后用大杠刮平,再用抹子排实找平,一次铺摊面积不得过大.8、青石板应先用水湿润,晾干后方可铺设。9、根据现场拉的十字控制线,纵横各铺一行,作为大面积铺砌标筋用.依据试排时的编号和缝隙,自十字控制线交点开始铺砌,青石板背面素水泥浆应满刮,安放应四角同时下落,用橡皮锤敲击木垫板,用铝合金尺竿找平。依次作业,铺砌纵横行完成后可分区段大面积铺物。10、施工过程中应随时检查,及时调整,严格控制施工质量。面材表面平整度偏差为1o0mm,缝格平直度偏差为2。0mm,接缝高低差为0.5mm,板块间隙宽度偏差为1。Ommo11、铺砌完毕的区域应及时进行养护,专人看护,防止人为因素破坏。12、工完料清,每日、每段施工区域施工完毕,及时将多余的材料及废料清理完毕.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
