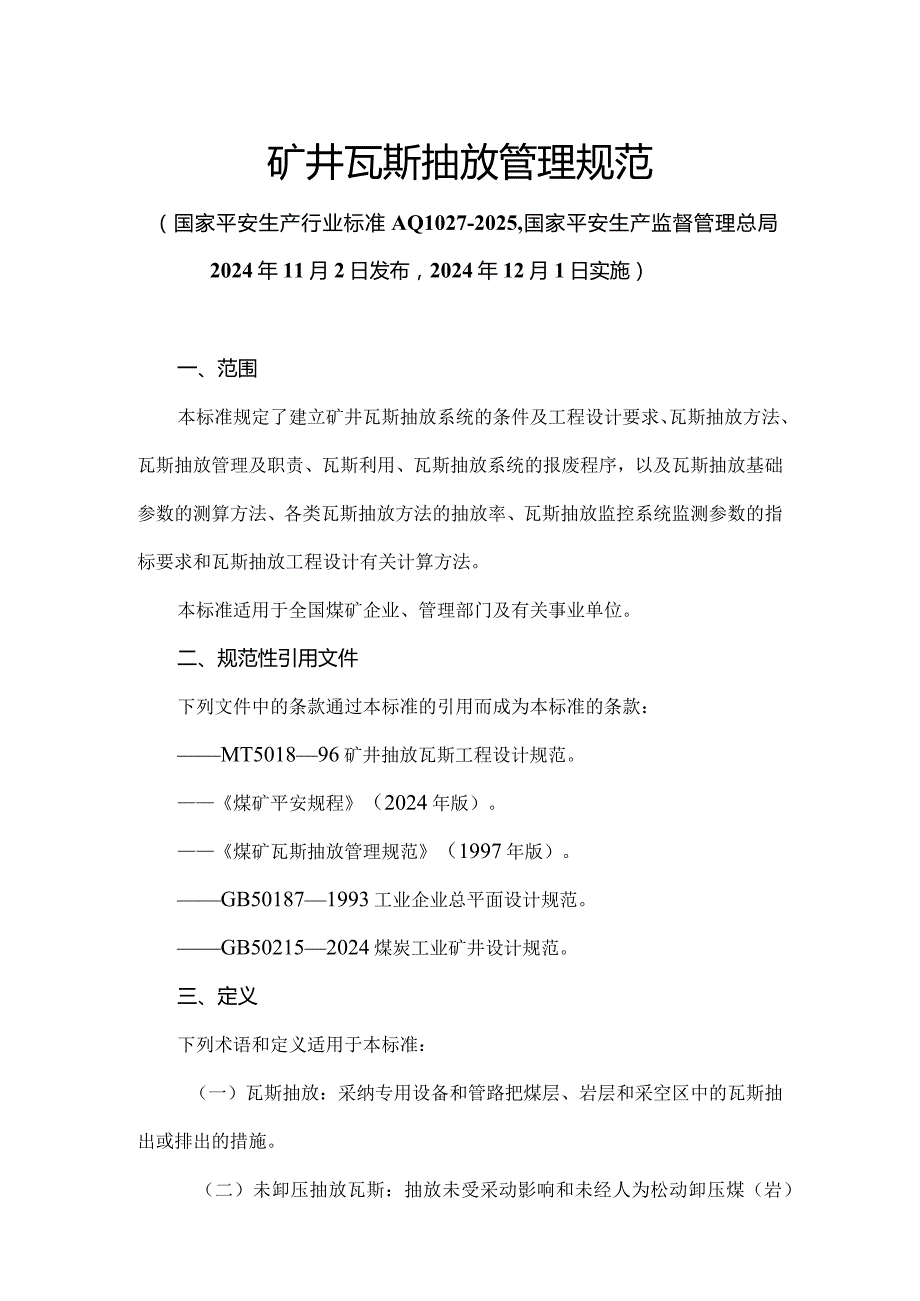

1、矿井瓦斯抽放管理规范(国家平安生产行业标准AQ1027-2025,国家平安生产监督管理总局2024年11月2日发布,2024年12月1日实施)一、范围本标准规定了建立矿井瓦斯抽放系统的条件及工程设计要求、瓦斯抽放方法、瓦斯抽放管理及职责、瓦斯利用、瓦斯抽放系统的报废程序,以及瓦斯抽放基础参数的测算方法、各类瓦斯抽放方法的抽放率、瓦斯抽放监控系统监测参数的指标要求和瓦斯抽放工程设计有关计算方法。本标准适用于全国煤矿企业、管理部门及有关事业单位。二、规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款:MT501896矿井抽放瓦斯工程设计规范。煤矿平安规程(2024年版)。煤矿瓦斯抽放

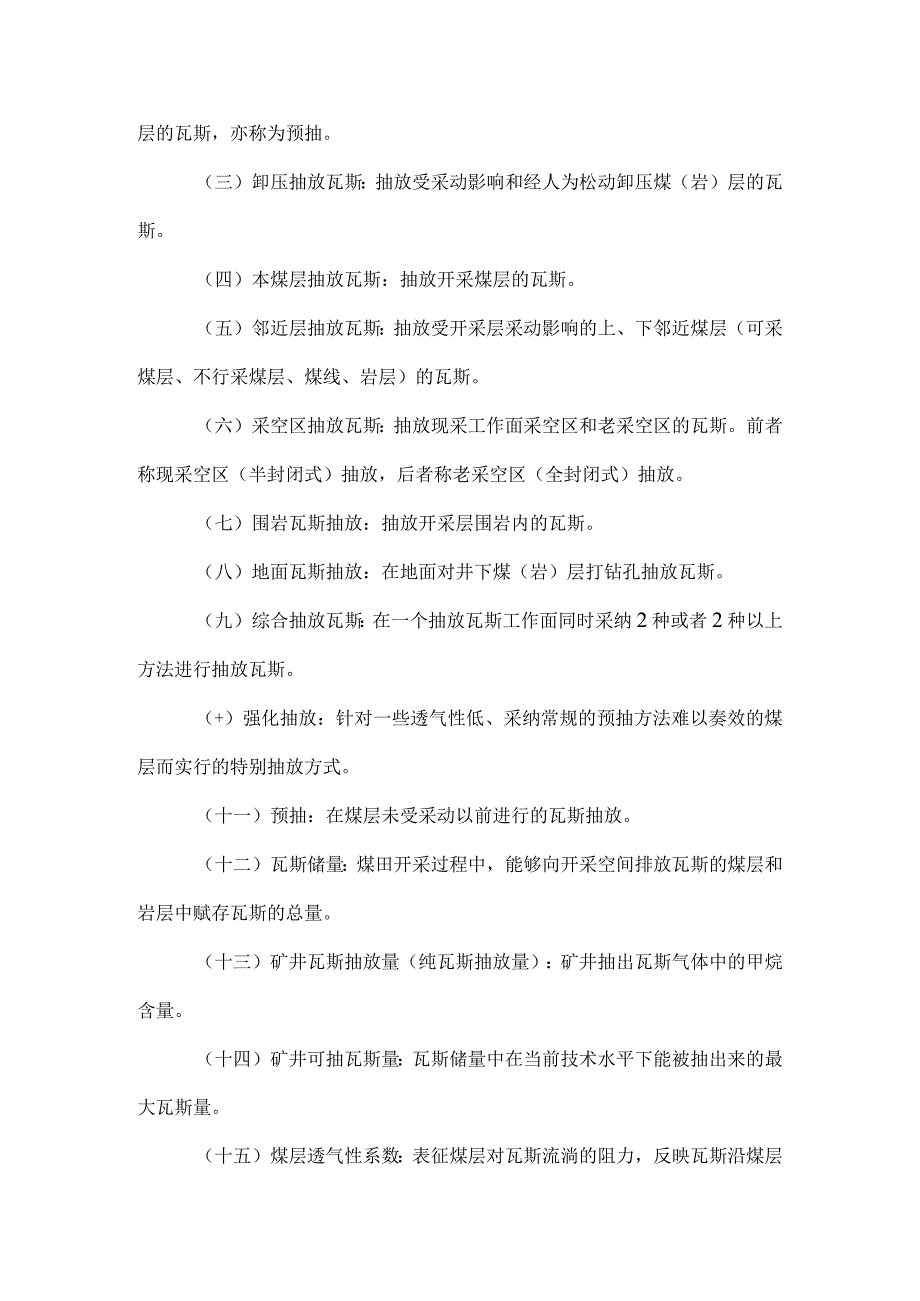

2、管理规范(1997年版)。GB501871993工业企业总平面设计规范。GB502152024煤炭工业矿井设计规范。三、定义下列术语和定义适用于本标准:(一)瓦斯抽放:采纳专用设备和管路把煤层、岩层和采空区中的瓦斯抽出或排出的措施。(二)未卸压抽放瓦斯:抽放未受采动影响和未经人为松动卸压煤(岩)层的瓦斯,亦称为预抽。(三)卸压抽放瓦斯:抽放受采动影响和经人为松动卸压煤(岩)层的瓦斯。(四)本煤层抽放瓦斯:抽放开采煤层的瓦斯。(五)邻近层抽放瓦斯:抽放受开采层采动影响的上、下邻近煤层(可采煤层、不行采煤层、煤线、岩层)的瓦斯。(六)采空区抽放瓦斯:抽放现采工作面采空区和老采空区的瓦斯。前者称现采

3、空区(半封闭式)抽放,后者称老采空区(全封闭式)抽放。(七)围岩瓦斯抽放:抽放开采层围岩内的瓦斯。(八)地面瓦斯抽放:在地面对井下煤(岩)层打钻孔抽放瓦斯。(九)综合抽放瓦斯:在一个抽放瓦斯工作面同时采纳2种或者2种以上方法进行抽放瓦斯。(+)强化抽放:针对一些透气性低、采纳常规的预抽方法难以奏效的煤层而实行的特别抽放方式。(十一)预抽:在煤层未受采动以前进行的瓦斯抽放。(十二)瓦斯储量:煤田开采过程中,能够向开采空间排放瓦斯的煤层和岩层中赋存瓦斯的总量。(十三)矿井瓦斯抽放量(纯瓦斯抽放量):矿井抽出瓦斯气体中的甲烷含量。(十四)矿井可抽瓦斯量:瓦斯储量中在当前技术水平下能被抽出来的最大瓦斯

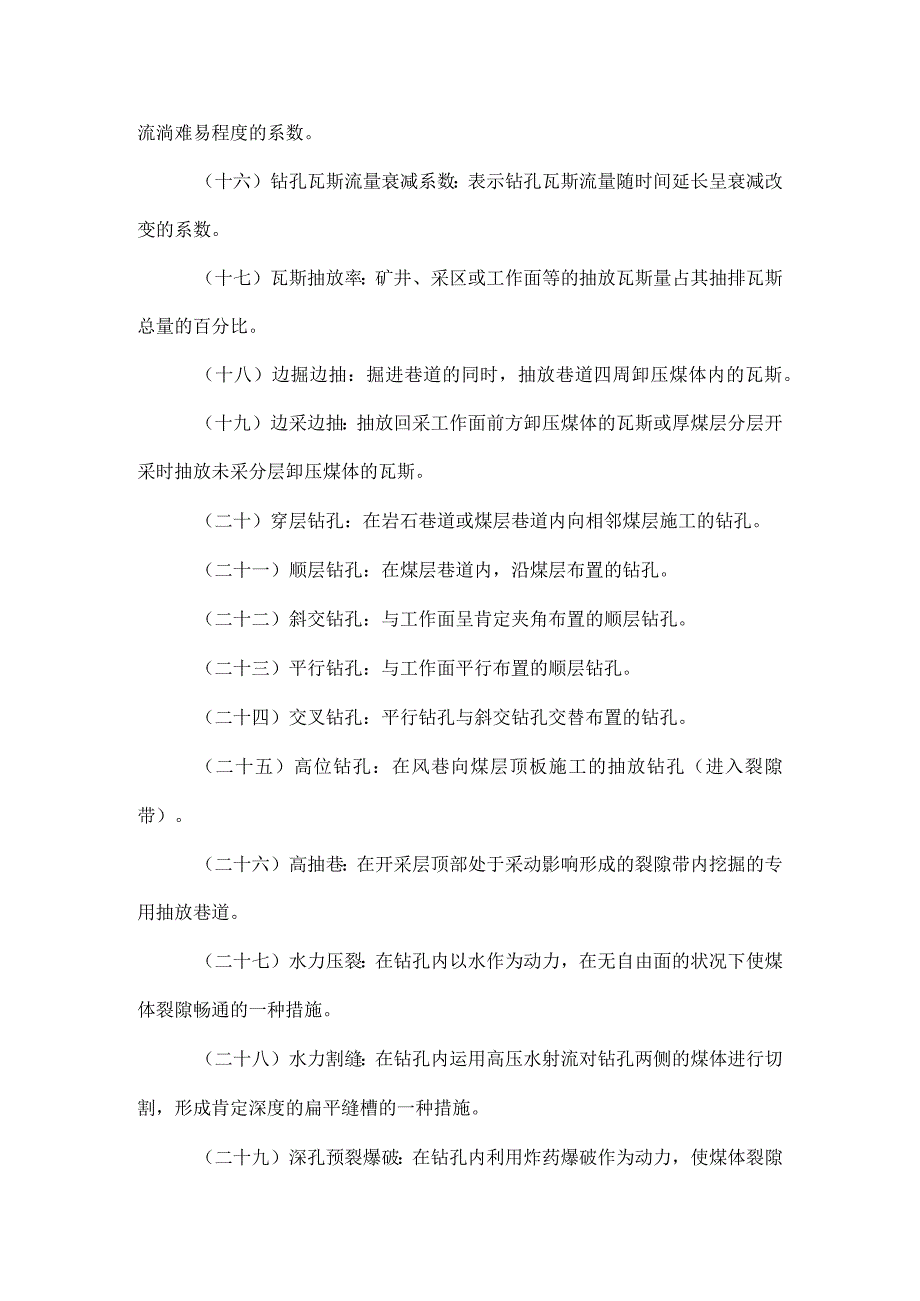

4、量。(十五)煤层透气性系数:表征煤层对瓦斯流淌的阻力,反映瓦斯沿煤层流淌难易程度的系数。(十六)钻孔瓦斯流量衰减系数:表示钻孔瓦斯流量随时间延长呈衰减改变的系数。(十七)瓦斯抽放率:矿井、采区或工作面等的抽放瓦斯量占其抽排瓦斯总量的百分比。(十八)边掘边抽:掘进巷道的同时,抽放巷道四周卸压煤体内的瓦斯。(十九)边采边抽:抽放回采工作面前方卸压煤体的瓦斯或厚煤层分层开采时抽放未采分层卸压煤体的瓦斯。(二十)穿层钻孔:在岩石巷道或煤层巷道内向相邻煤层施工的钻孔。(二十一)顺层钻孔:在煤层巷道内,沿煤层布置的钻孔。(二十二)斜交钻孔:与工作面呈肯定夹角布置的顺层钻孔。(二十三)平行钻孔:与工作面平行

5、布置的顺层钻孔。(二十四)交叉钻孔:平行钻孔与斜交钻孔交替布置的钻孔。(二十五)高位钻孔:在风巷向煤层顶板施工的抽放钻孔(进入裂隙带)。(二十六)高抽巷:在开采层顶部处于采动影响形成的裂隙带内挖掘的专用抽放巷道。(二十七)水力压裂:在钻孔内以水作为动力,在无自由面的状况下使煤体裂隙畅通的一种措施。(二十八)水力割缝:在钻孔内运用高压水射流对钻孔两侧的煤体进行切割,形成肯定深度的扁平缝槽的一种措施。(二十九)深孔预裂爆破:在钻孔内利用炸药爆破作为动力,使煤体裂隙增大,提高煤层透气性的一种措施。(三十)封孔器:瓦斯抽放和煤层注水钻孔孔口的密封装置。(三十一)放水器:用于储存和放出抽放管路中积水的专

6、用装置。(三十二)防回火装置:在抽放瓦斯管路中,阻挡火焰扩散的平安装置。(三十三)水封防爆箱:在抽放瓦斯管路中,用以隔爆的一种水箱式平安装置。四、建立抽放瓦斯系统(一)凡符合下列状况之一的矿井,必需建立地面永久瓦斯抽放系统或井下移动泵站瓦斯抽放系统。1一个采煤工作面肯定瓦斯涌出量大于5m3min或一个掘进工作面肯定瓦斯涌出量大于3m3min,用通风方法解决瓦斯问题不合理的。2、矿井肯定瓦斯涌出量达到以下条件的:大于或等于40m3min;年产量l.O1.5Mt的矿井,大于30m3min;年产量0.6LoMt的矿井,大于25m3min;年产量0.40.6Mt的矿井,大于20nmin;年产量等于或小

7、于0.4Mt的矿井,大于15m3mino3、开采具有煤与瓦斯突出危急煤层。(二)凡符合第1条条件,并同时具备下列两个条件的矿井,应建立地面永久瓦斯抽放系统:瓦斯抽放系统的抽放量可稳定在2nmin以上;瓦斯资源牢靠、储量丰富,预料瓦斯抽放服务年限在五年以上。(三)新建瓦斯抽放系统的矿井,必需经具有相关资质的专业机构进行可行性论证,由企业技术负责人组织瓦斯抽放工程设计。(四)新建或改扩建矿井,依据地质报告供应的瓦斯资源或参照邻近矿井参数而达到第1条条件时,必需将瓦斯抽放工程纳入矿井设计中,但设计所依据的瓦斯参数必需经具有相关资质的专业机构进行可行性论证。五、地面永久瓦斯抽放系统(一)地面永久瓦斯抽

8、放系统工程设计内容:1、矿井概况:煤层赋存条件、矿井煤炭储量、生产实力、巷道布置、采煤方法及通风状况;2、瓦斯基础数据:瓦斯等级鉴定、矿井瓦斯涌出量、煤层瓦斯压力、含量、矿井瓦斯储量及可抽量、煤层透气性系数与钻孔瓦斯流量及其衰减系数;3、抽放方法:钻孔(巷道)布置与抽放工艺参数;4、抽放设备:抽放泵、管路系统、监测及平安装置;5、泵站建筑:泵房、供电系统、电控设备、供水系统及软化水装置、采暖、避雷系统;6、瓦斯利用:利用方式和利用量、资金概算;7、技术经济指标:投资概算及工期;8、设计文件:设计说明书、设备与器材清册、资金概算、相关图纸。(二)瓦斯抽放系统工程设计的一般规定1、瓦斯抽放工程设计

9、应体现平安第一、技术经济合理原则,因地制宜地采纳新技术、新工艺、新设备、新材料。2、新建矿井瓦斯抽放工程设计应以批准的精查地质报告为依据,并参照邻近或条件类似生产矿井的瓦斯资料;改(扩)建及生产矿井应以本矿地质、瓦斯资料为依据。3、瓦斯抽放工程设计应与矿井开采设计同步进行,合理支配掘进、抽放、回采三者间的超前与接替关系,保证有足够的工程施工及抽放时间。4、瓦斯抽放站的建设方式,应经技术经济比较确定。一般状况下,宜采纳集中建站方式。当有下列状况之一时,可采纳分散建站方式:分区开拓或分期建设的大型矿井,集中建站技术经济不合理;矿井瓦斯抽放量较大且瓦斯利用点分散;一套瓦斯抽放系统难以满意要求。5、分

10、期建设、分期投产的矿井,瓦斯抽放工程可一次设计,分期建设、分期投抽。6、瓦斯抽放工程设计应进行矿井瓦斯资源的评价。(三)矿井瓦斯储量、可抽瓦斯量、瓦斯抽放率、年抽放量及抽放年限。1、矿井瓦斯储量应为矿井可采煤层的瓦斯储量、受采动影响后能够向开采空间排放的不行采煤层及围岩瓦斯储量之和。2、矿井可抽瓦斯量是指矿井瓦斯储量中在当前技术水平下能被抽出来的最大瓦斯量。3、设计瓦斯抽放率,可依据煤层瓦斯抽放方法、瓦斯涌出来源等因素综合确定;也可也可参照邻近生产矿井或条件类似矿井的数值选取。抽放率指标应符合第八条第(六)款第3项的有关规定。4、矿井设计年瓦斯抽放量或矿井设计年瓦斯抽放规模按设计的日瓦斯抽放量

11、乘以矿井设计年工作日数计算。5矿井或水平的抽放年限应与其抽放瓦斯区域的开采年限相适应。(四)抽放管路系统1、抽放管路系统应依据井下巷道的布置、抽放地点的分布、瓦斯利用的要求以及矿井的发展规划等因素确定,避开或削减主干管路系统的频繁改动,确保管道运输、安装和维护便利,并应符合下列要求:一一抽放管路通过的巷道曲线段少、距离短,管路安装应平直,转弯时角度不应大于50;一一抽放管路系统宜沿回风巷道或矿车不常常通过的巷道布置;若设于主要运输巷内,在人行道侧其架设高度不应小于1.8m并固定在巷道壁上,与巷道壁的距离应满意检修要求;瓦斯抽放管件的外缘距巷道壁不宜小于0.1m;一一当抽放设备或管路发生故障时,

12、管路内的瓦斯不得流入采掘工作面及机电胴室内;一一管径要统一,变径时必需设过渡节。2、瓦斯抽放管路的管径应按最大流量分段计算,并与抽放设备实力相适应,抽放管路按经济流速为5ms15ms和最大通过流量来计算管径,抽放系统管材的备用量可取10%o3、当采纳专用钻孔敷设抽放管路时,专用钻孔直径应比管道外形尺寸大100rnm;当沿竖井敷设抽放管路时,应将管道固定在罐道梁上或专用管架上。4、抽放管路总阻力包括摩擦阻力和局部阻力。摩擦阻力可用低负压瓦斯管路阻力公式计算;局部阻力可用估算法计算,一般取摩擦阻力的10%20%。5、地面管路布置:尽可能避开布置在车辆通行常见的主干道旁。不得将抽放管路和动力电缆、照

13、明电缆及通讯电缆等敷设在同一条地沟内。一一主干管应与城市及矿区的发展规划和建筑布置相结合。一一抽放管道与地上、下建(构)筑物及设施的间距,应符合工业企业总平面设计规范的有关规定。一一瓦斯管道不得从地下穿过房屋或其他建(构)筑物,一般状况下也不得穿过其他管网,当必需穿过其他管网时,应按有关规定实行措施。6、抽放管路附属装置及设施:一一主管、分管、支管及其与钻场连接处应装设瓦斯计量装置;一一抽放钻场、管路拐弯、低洼、温度突变处及沿管路适当距离(间距一般为200m300m,最大不超过50Om)应设置放水器;一一在抽放管路的适当部位应设置除渣装置和测压装置;一一抽放管路分岔处应设置限制阀门,阀门规格应

14、与安装地点的管径相匹配;一一地面主管上的阀门应设置在地表下用不燃性材料砌成的不透水视察井内,其间距为500m1000n7、当条件适当时,可选用新材料的瓦斯抽放管,但井下抽放管路禁止采纳玻璃钢管。8、在倾斜巷道中,管路应设防滑卡,其间距可依据巷道坡度确定,对28。以下的斜巷,间距一般取15m20m09、抽放管路应有良好的气密性及实行防腐蚀、防砸坏、防带电及防冻等措施。10、通往井下的抽放管路应实行防雷措施。(五)抽放设备及抽放站1、矿井瓦斯抽放设备的实力,应满意矿井瓦斯抽放期间或在瓦斯抽放设备服务年限内所达到的开采范围的最大抽放量和最大抽放阻力的要求,且应有不小于15%的富有实力。矿井抽放系统的

15、总阻力,必需按管网最大阻力计算,瓦斯抽放系统应不出现正压状态。2、在一个抽放站内,瓦斯抽放泵及附属设备只有一套工作时,应备用一套;两套或两套以上工作时,应至少备用一套。3、抽放站位置:一一设在不受洪涝威逼且工程地质条件牢靠地带,应避开滑坡、溶洞、断层破裂带及塌陷区等;一一宜设在回风井工业场地内,站房距井口和主要建筑物及居住区不得小于50m;一一站房及站房四周20m范围内禁止有明火;站房应建在靠近马路和有水源的地方一一站房应考虑进出管敷设便利,有利瓦斯输送,井尽可能留有扩能的余地。4、抽放站建筑:一一站房建筑必需采纳不燃性材料,耐火等级为二级;一一站房四周必需设置栅栏或围墙。5、站房旁边管道应设置放水器及防爆、防回火、防回水装置,设置放空管及压力、流量、浓度测量装置,并应设置采样孔、阀门等附属装置。放空管设置在泵的进、出口,管径应大于或等于泵的进、出口直径,放空管的管口要高出泵房房顶3m以上。6、泵房内电气设备、照明和其他电气、检测仪表均应采纳矿用防爆型。7、抽放站应有双回供电线路。8、抽放站应有防雷电、防火灾、防洪涝、防冻等设施。
