2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx

上传人:p** 文档编号:733393 上传时间:2024-02-04 格式:DOCX 页数:9 大小:26.53KB
下载 相关 举报
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第1页
第1页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第2页
第2页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第3页
第3页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第4页
第4页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第5页
第5页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第6页
第6页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第7页
第7页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第8页
第8页 / 共9页
2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx》由会员分享,可在线阅读,更多相关《2018监理工程技术人员考试《案例分析》真题和答案[完整版].docx(9页珍藏版)》请在第壹文秘上搜索。

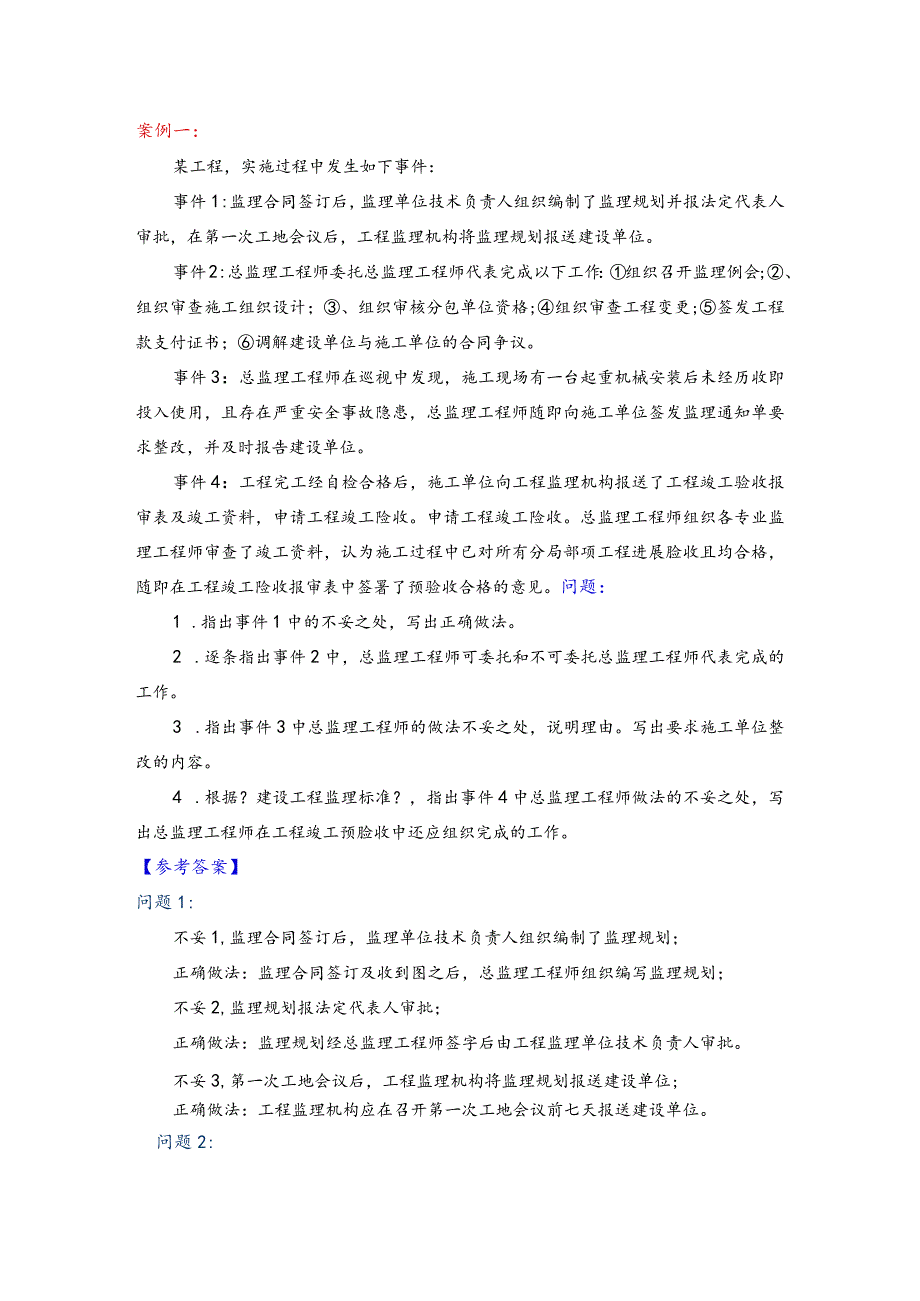

1、案例一:某工程,实施过程中发生如下事件:事件1:监理合同签订后,监理单位技术负责人组织编制了监理规划并报法定代表人审批,在第一次工地会议后,工程监理机构将监理规划报送建设单位。事件2:总监理工程师委托总监理工程师代表完成以下工作:组织召开监理例会;、组织审查施工组织设计;、组织审核分包单位资格;组织审查工程变更;签发工程款支付证书;调解建设单位与施工单位的合同争议。事件3:总监理工程师在巡视中发现,施工现场有一台起重机械安装后未经历收即投入使用,且存在严重安全事故隐患,总监理工程师随即向施工单位签发监理通知单要求整改,并及时报告建设单位。事件4:工程完工经自检合格后,施工单位向工程监理机构报送

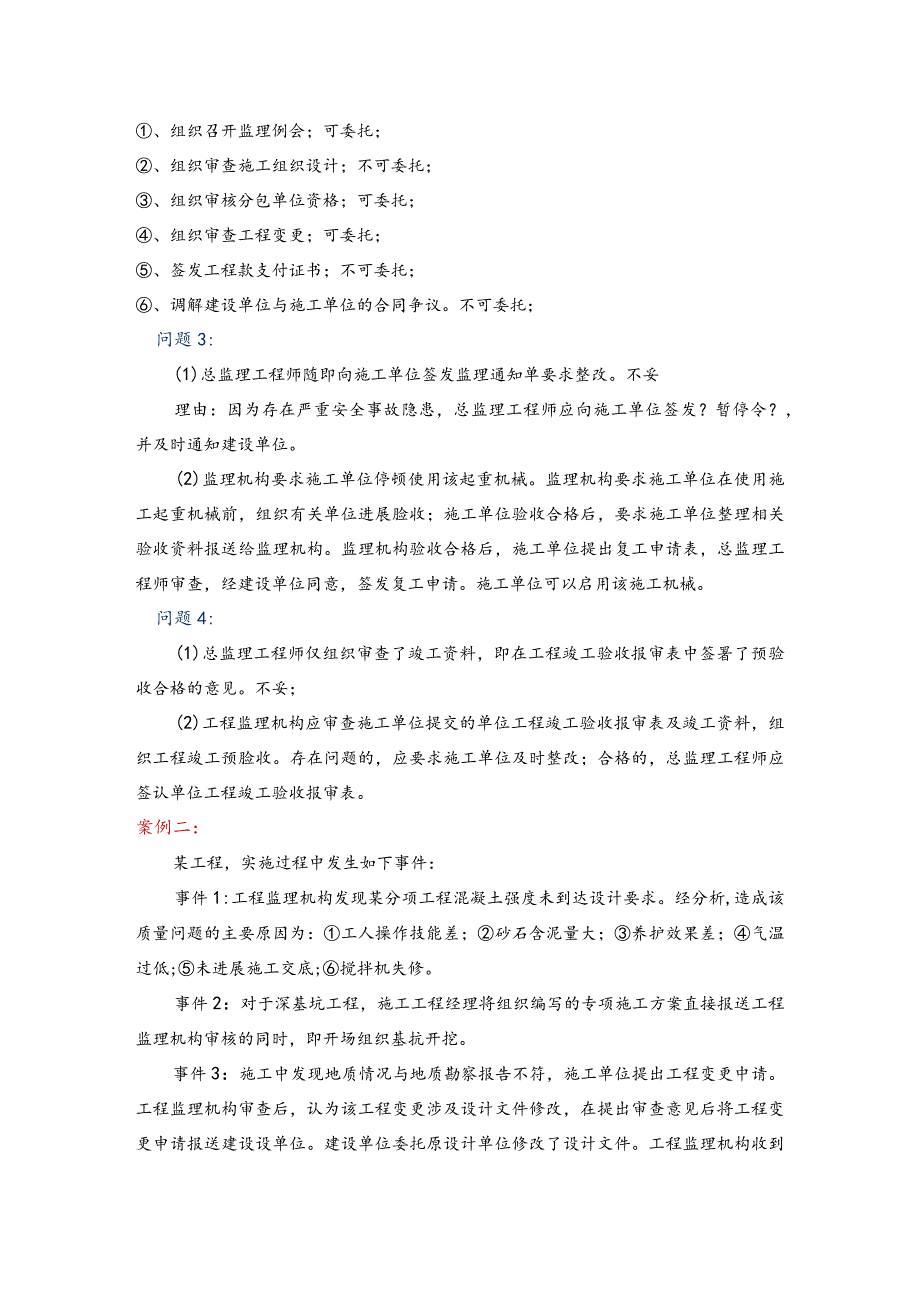

2、了工程竣工验收报审表及竣工资料,申请工程竣工险收。申请工程竣工险收。总监理工程师组织各专业监理工程师审查了竣工资料,认为施工过程中已对所有分局部项工程进展脸收且均合格,随即在工程竣工险收报审表中签署了预验收合格的意见。问题:1 .指出事件1中的不妥之处,写出正确做法。2 .逐条指出事件2中,总监理工程师可委托和不可委托总监理工程师代表完成的工作。3 .指出事件3中总监理工程师的做法不妥之处,说明理由。写出要求施工单位整改的内容。4 .根据?建设工程监理标准?,指出事件4中总监理工程师做法的不妥之处,写出总监理工程师在工程竣工预脸收中还应组织完成的工作。【参考答案】问题1:不妥1,监理合同签订后

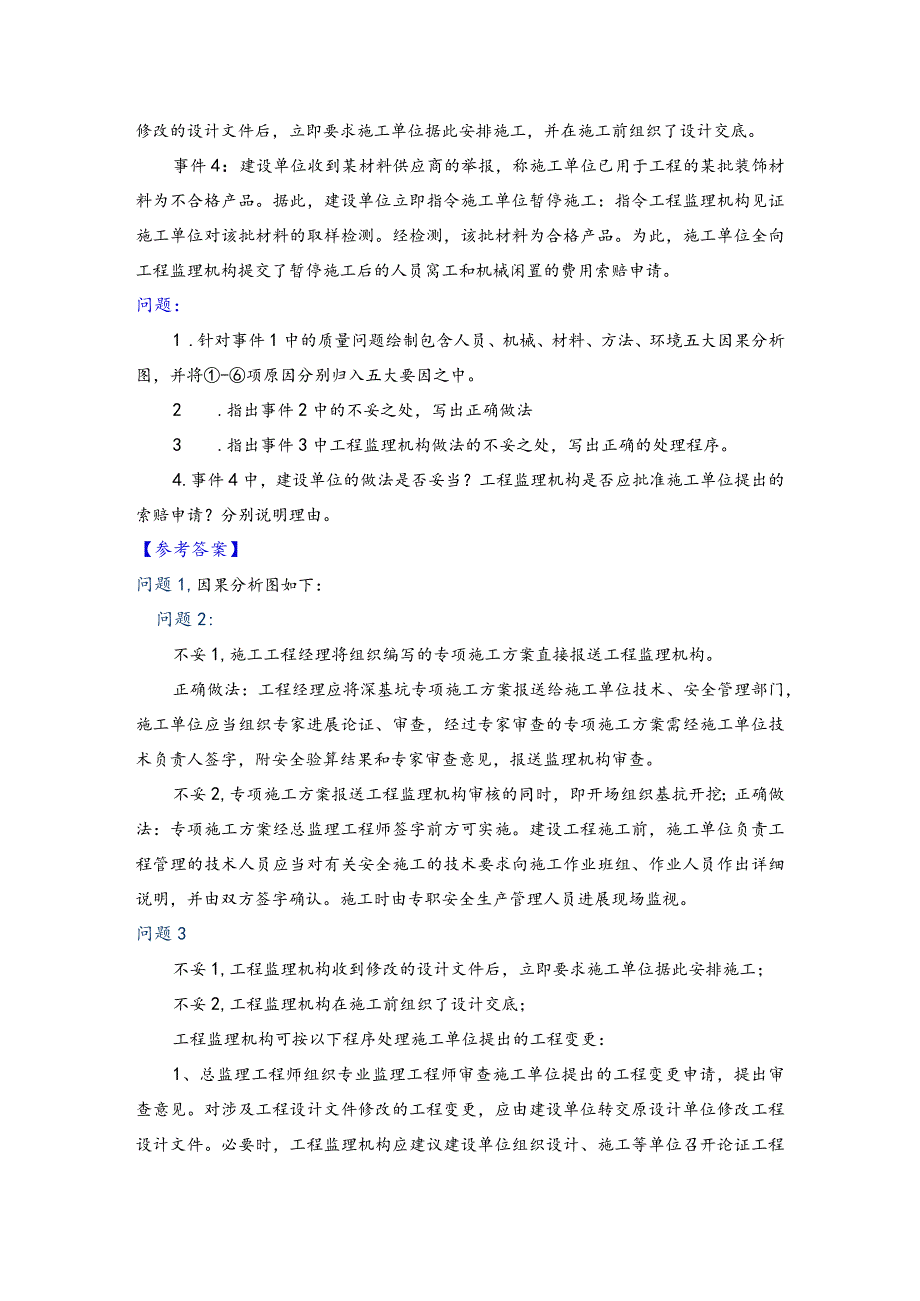

3、,监理单位技术负责人组织编制了监理规划;正确做法:监理合同签订及收到图之后,总监理工程师组织编写监理规划;不妥2,监理规划报法定代表人审批;正确做法:监理规划经总监理工程师签字后由工程监理单位技术负责人审批。不妥3,第一次工地会议后,工程监理机构将监理规划报送建设单位;正确做法:工程监理机构应在召开第一次工地会议前七天报送建设单位。问题2:、组织召开监理例会;可委托;、组织审查施工组织设计;不可委托;、组织审核分包单位资格;可委托;、组织审查工程变更;可委托;、签发工程款支付证书;不可委托;、调解建设单位与施工单位的合同争议。不可委托;问题3:(1)总监理工程师随即向施工单位签发监理通知单要求

4、整改。不妥理由:因为存在严重安全事故隐患,总监理工程师应向施工单位签发?暂停令?,并及时通知建设单位。(2)监理机构要求施工单位停顿使用该起重机械。监理机构要求施工单位在使用施工起重机械前,组织有关单位进展脸收;施工单位验收合格后,要求施工单位整理相关验收资料报送给监理机构。监理机构验收合格后,施工单位提出复工申请表,总监理工程师审查,经建设单位同意,签发复工申请。施工单位可以启用该施工机械。问题4:(1)总监理工程师仅组织审查了竣工资料,即在工程竣工验收报审表中签署了预验收合格的意见。不妥;(2)工程监理机构应审查施工单位提交的单位工程竣工验收报审表及竣工资料,组织工程竣工预脸收。存在问题的

5、,应要求施工单位及时整改;合格的,总监理工程师应签认单位工程竣工验收报审表。案例二:某工程,实施过程中发生如下事件:事件1:工程监理机构发现某分项工程混凝土强度未到达设计要求。经分析,造成该质量问题的主要原因为:工人操作技能差;砂石含泥量大;养护效果差;气温过低;未进展施工交底;搅拌机失修。事件2:对于深基坑工程,施工工程经理将组织编写的专项施工方案直接报送工程监理机构审核的同时,即开场组织基抗开挖。事件3:施工中发现地质情况与地质勘察报告不符,施工单位提出工程变更中请。工程监理机构审查后,认为该工程变更涉及设计文件修改,在提出审查意见后将工程变更申请报送建设设单位。建设单位委托原设计单位修改

6、了设计文件。工程监理机构收到修改的设计文件后,立即要求施工单位据此安排施工,并在施工前组织了设计交底。事件4:建设单位收到某材料供应商的举报,称施工单位已用于工程的某批装饰材料为不合格产品。据此,建设单位立即指令施工单位暂停施工:指令工程监理机构见证施工单位对该批材料的取样检测。经检测,该批材料为合格产品。为此,施工单位全向工程监理机构提交了暂停施工后的人员窝工和机械闲置的费用索赔申请。问题:1 .针对事件1中的质量问题绘制包含人员、机械、材料、方法、环境五大因果分析图,并将-项原因分别归入五大要因之中。2 .指出事件2中的不妥之处,写出正确做法3 .指出事件3中工程监理机构做法的不妥之处,写

7、出正确的处理程序。4.事件4中,建设单位的做法是否妥当?工程监理机构是否应批准施工单位提出的索赔申请?分别说明理由。【参考答案】问题1,因果分析图如下:问题2:不妥1,施工工程经理将组织编写的专项施工方案直接报送工程监理机构。正确做法:工程经理应将深基坑专项施工方案报送给施工单位技术、安全管理部门,施工单位应当组织专家进展论证、审查,经过专家审查的专项施工方案需经施工单位技术负责人签字,附安全验算结果和专家审查意见,报送监理机构审查。不妥2,专项施工方案报送工程监理机构审核的同时,即开场组织基抗开挖;正确做法:专项施工方案经总监理工程师签字前方可实施。建设工程施工前,施工单位负责工程管理的技术

8、人员应当对有关安全施工的技术要求向施工作业班组、作业人员作出详细说明,并由双方签字确认。施工时由专职安全生产管理人员进展现场监视。问题3不妥1,工程监理机构收到修改的设计文件后,立即要求施工单位据此安排施工;不妥2,工程监理机构在施工前组织了设计交底;工程监理机构可按以下程序处理施工单位提出的工程变更:1、总监理工程师组织专业监理工程师审查施工单位提出的工程变更申请,提出审查意见。对涉及工程设计文件修改的工程变更,应由建设单位转交原设计单位修改工程设计文件。必要时,工程监理机构应建议建设单位组织设计、施工等单位召开论证工程设计文件的修改方案的专题会议。2、总监理工程师组织专业监理工程师对工程变

9、更费用及工期影响作出评估。3、总监理工程师组织建设单位、施工单位等共同协商确定工程变更费用及工期变化,会签工程变更单。4、工程监理机构根据批准的工程变更文件监视施工单位实施工程变更。问题4:(1)建设单位立即指令施工单位暂停施工的做法不妥。理由:按照合同约定和?建设工程监理标准?规定,在建设工程监理工作范围内,建设单位与施工单位之间涉及施工合同的联系活动,应通过工程监理单位进展。对进场材料质量有疑心,没有到达需要暂停施工的条件。(2)应批准施工单位提出的索赔申请。理由:按照合同约定和?建设工程工程量清单计价标准?要求,对发包人要求检测承包人已具有合格证明的材料、工程设备,但经检测证明该项材料、

10、工程设备符合合同约定的质量标准,发包人应承担由此增加的费用和(或)工期延误,并向承包人支付合理利润。案例三:某工程,实施过程中发生如下事件:事件1:为控制工程质量,工程监理机构确定的巡视内容包括;施工单位是否按工程设计文件进展施工;施工单位是否按批准的施工组织设计、(专项)施工方案进展施工;施工现场管理人员、特别是施工质量管理人员是否到位。事件2:专业临理工程师收到施工单位报送的施工控制测量成果报验表后,检查原复核了施工单位测量人员的资格证书及测量设备检定证书事件3:工程监理机构在巡视中发现,施工单位正在加工的一批钢筋未经报验,随即签发了工程智停令,要求施工单位暂停钢筋加工、办理见证取样检测及

11、完善报验手续。施工单位质检员对该批钢筋取样后将样品送至工程监理机构,工程监理机构确认样品后要求施工单位将试样送检测单位检验。事件4在质量验收时,专业监理工程师发现某设备根基的预理件位置偏差过大,即向施工单位签发了监理通知单要求整改。施工单位整改完成后通知工程监理机构进展检查,监理员检查确认整改合格后,即同意施工单位进展下道工序施工。问题1 .针对事件1,工程监理机构对工程质量的巡视还应包括哪些内容?2 .针对事件2专业监理工程师对施工控制测量成果及保护措施还应检查、复核哪些内容?3 .分别指出事件3中施工单位和工程监理机构做法的不妥之处,写出正确做法O4 .分别指出事件4中施工单位和监理员做法

12、的不安之处,写出正确做法。【参考答案】问题1:巡视还应包括以下主要内容:5 、施工单位是否按工程建设标准施工。6 、使用的工程材料、构配件和设备是否合格。3、特种作业人员是否持证上岗。问题2:专业临理工程师的检查、复核还应包括内容:施工平面控制网、高程控制网和临时水准点的测量成果及控制桩的保护措施。问题3:(1)施工单位不妥之处和正确做法:不妥1,施工单位的钢筋未经报验,即开场加工。正确做法:施工单位应将该批钢筋的的质量证明文件报送给监理机构。不妥2,施工单位质检员对该批钢筋取样。正确做法:施工单位在对进场材料实施见证取样前要通知负责见证取样的监理机构,在负责见证的监理人员现场监视下,施工单位

13、按相关标准的要求,完成材料、试块、试件等的取样过程。不妥3,施工单位质检员将样品送至工程监理机构。正确做法:完成取样后,施工单位取样人员应在试样或其包装上作出标识、封志。标识和封志应标明工程名称、取样部位、取样日期、样品名称和样品数量等信息,并由见证取样的监理人员和施工单位取样人员签字。如钢筋样品、钢筋接头,那么贴上专用加封标志,然后由施工单位负责送往试验室。(2)监理单位不妥之处和正确做法:不妥1,专业监理工程师发现施工单位一批钢筋未经报脸,随即签发了工程智停令;正确做法:专业监理工程师应当签发监理通知单,要求施工单位办理见证取样检测及完善报验手续,将该批钢筋的的质量证明文件报送给监理机构。

14、不妥2,工程监理机构确认样品后要求施工单位将试样送检测单位检险。正确做法:见证取样监理人员应根据见证取样实施细则要求、按程序实施见证取样工作,包括:在现场进展见证,监视施工单位取样人员按随机取样方法和试件制作方法进展取样;对试样进展监护、封样加锁;在检验委托单签字,并出示“见证员证书;协助建设包括见证取样送检方案、台账等在内的见证取样档案等。问题4:(1)施工单位整改完成后通知工程监理机构进展检查,不妥;正确做法:施工单位整改完成后应填报监理通知回复单书面通知工程监理机构进展检查。(2)监理员检查确认整改合格后,即同意施工单位进展下道工序施工,不妥;正确做法:应由专业监理工程师检查确认整改合格

15、,对监理通知回复单签署复查意见,方可进展下道工序。案例四:某工程的桩基工程和内装饰工程属于依法必须招标的暂估价价分包工程,施工合同约定由施工单位负责招标。施工单位通过招标选择了A单位分包桩基工程施工。工程实施过程中发生如下事件:事件1:工程开工前,工程监理机构审查了施工单位报送的工程开工报审表及相关资料。确认具备开工条件后,总监理工师在工程工报审表中签署了同意开工的审核意见,同时签发了工程开工令。事件2:工程监理机构在巡视时发现,有A、B两家桩基工程施工单位在现场施工,经调查核实,为了保证施工进度,A单位安排B单位进场施工,且A、B两单位之间签了承包合同,承包合同中明确主楼区域外的桩基工程由B单位负责施Xo事件3:建设单位负责采购的一批工程材料提前运抵现场后,临时放置在现场备用仓库。该批材料使用前,按合同约定进展了清点和检验,发现局部材料损毁。为此,施工单位向工程监理机构提出申请,要求建设单位重新购置损毁的工程材料,并支付该批工程材料检验费。事件4:室内装饰工程招标工作启动后,施工单位在向工程监理机构报送的招标方案中提出的:(1)允许施工单位的参股公司参与投标;(2)投标单位必须具有本地类似工程业绩;(3)招标控制价由施工单位最终确定;(4)建设单位和施工单位共同确定中标人;(5)由施工单位发出中标通知

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建筑师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
