2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx

上传人:p** 文档编号:733681 上传时间:2024-02-04 格式:DOCX 页数:15 大小:46.80KB
下载 相关 举报
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第1页
第1页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第2页
第2页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第3页
第3页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第4页
第4页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第5页
第5页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第6页
第6页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第7页
第7页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第8页
第8页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第9页
第9页 / 共15页
2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx》由会员分享,可在线阅读,更多相关《2020年一级建造师《矿业工程管理与实务》真题_(附解析).docx(15页珍藏版)》请在第壹文秘上搜索。

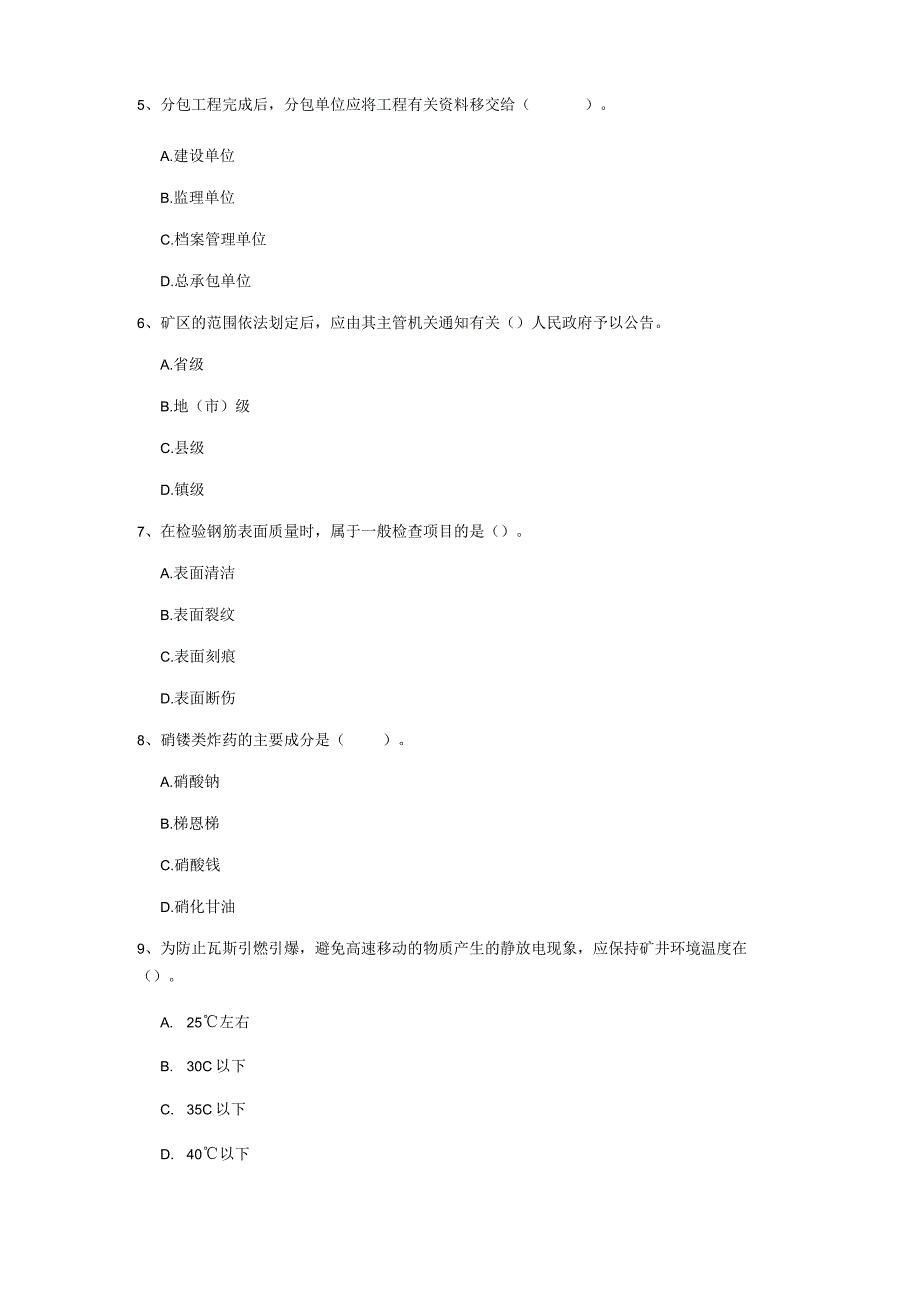

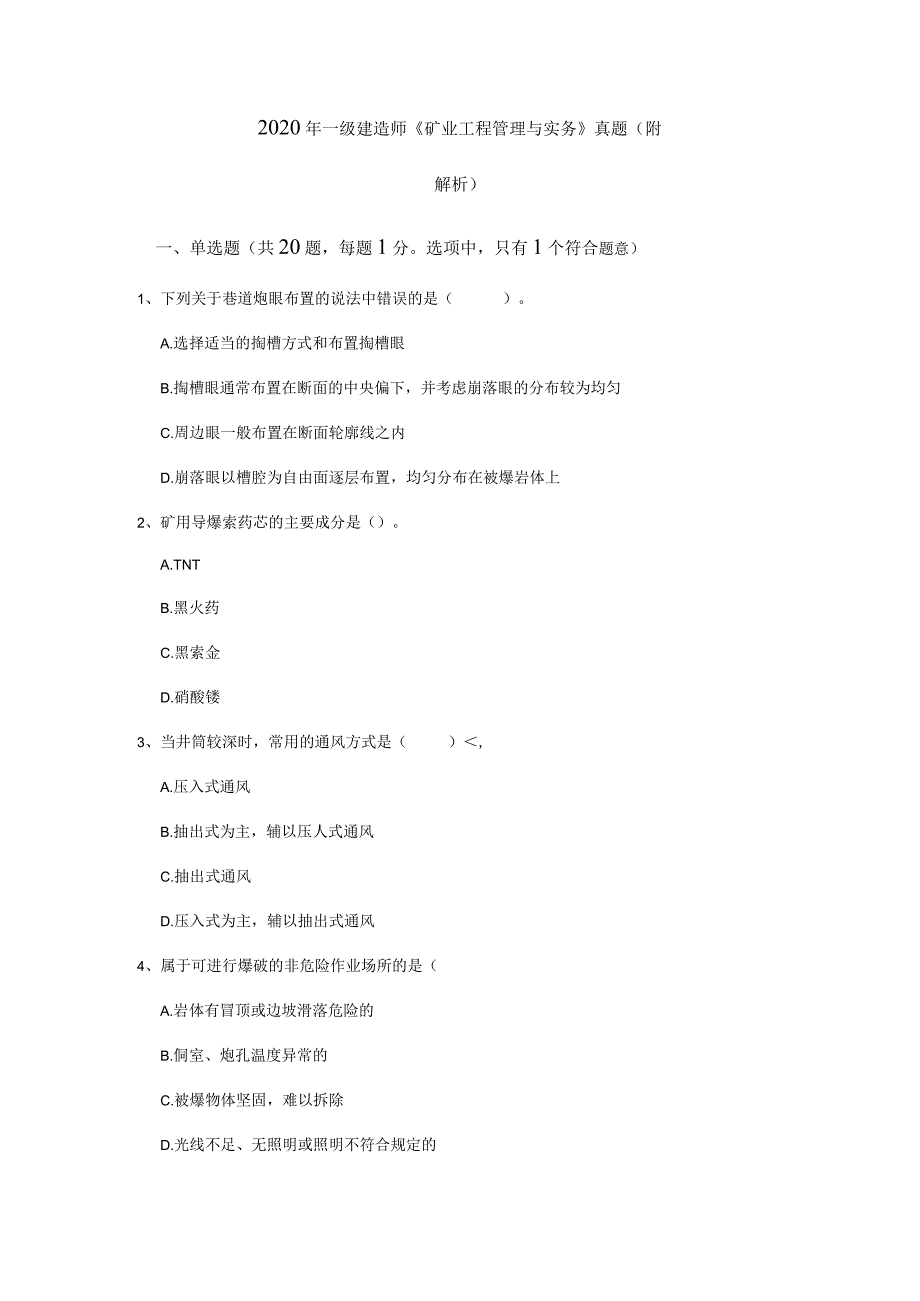

1、2020年一级建造师矿业工程管理与实务真题(附解析)一、单选题(共20题,每题1分。选项中,只有1个符合题意)1、下列关于巷道炮眼布置的说法中错误的是()。A.选择适当的掏槽方式和布置掏槽眼B.掏槽眼通常布置在断面的中央偏下,并考虑崩落眼的分布较为均匀C.周边眼一般布置在断面轮廓线之内D.崩落眼以槽腔为自由面逐层布置,均匀分布在被爆岩体上2、矿用导爆索药芯的主要成分是()。A.TNTB.黑火药C.黑索金D.硝酸镂3、当井筒较深时,常用的通风方式是(),A.压入式通风B.抽出式为主,辅以压人式通风C.抽出式通风D.压入式为主,辅以抽出式通风4、属于可进行爆破的非危险作业场所的是(A.岩体有冒顶或

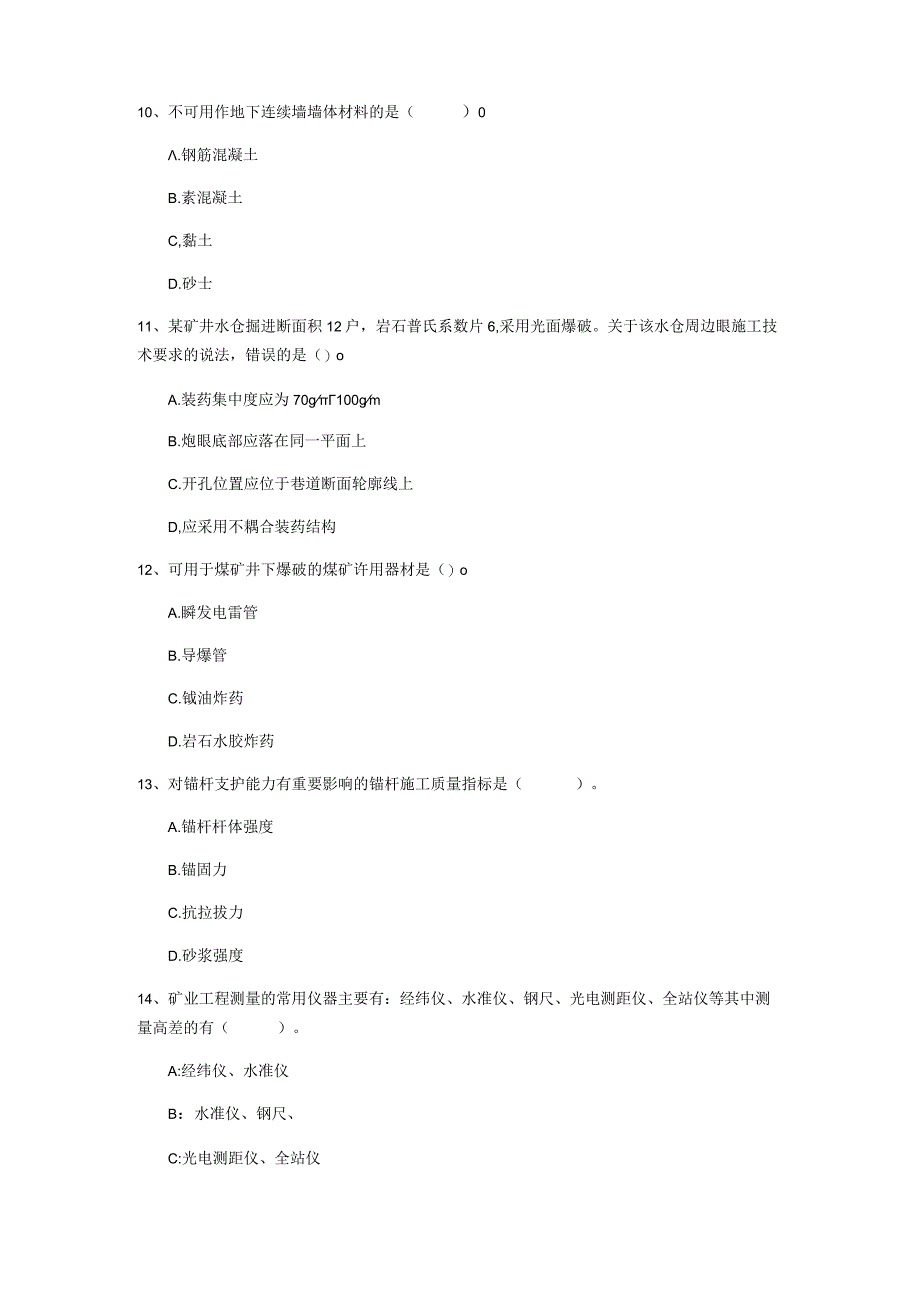

2、边坡滑落危险的B.侗室、炮孔温度异常的C.被爆物体坚固,难以拆除D.光线不足、无照明或照明不符合规定的5、分包工程完成后,分包单位应将工程有关资料移交给()。A.建设单位B.监理单位C.档案管理单位D.总承包单位6、矿区的范围依法划定后,应由其主管机关通知有关()人民政府予以公告。A.省级B.地(市)级C.县级D.镇级7、在检验钢筋表面质量时,属于一般检查项目的是()。A.表面清洁B.表面裂纹C.表面刻痕D.表面断伤8、硝镂类炸药的主要成分是()。A.硝酸钠B.梯恩梯C.硝酸钱D.硝化甘油9、为防止瓦斯引燃引爆,避免高速移动的物质产生的静放电现象,应保持矿井环境温度在()。A. 25左右B.

3、30C以下C. 35C以下D. 40以下10、不可用作地下连续墙墙体材料的是()0.钢筋混凝土B.素混凝土C,黏土D.砂士11、某矿井水仓掘进断面积12户,岩石普氏系数片6,采用光面爆破。关于该水仓周边眼施工技术要求的说法,错误的是()oA.装药集中度应为70g100gmB.炮眼底部应落在同一平面上C.开孔位置应位于巷道断面轮廓线上D,应采用不耦合装药结构12、可用于煤矿井下爆破的煤矿许用器材是()oA.瞬发电雷管B.导爆管C.钺油炸药D.岩石水胶炸药13、对锚杆支护能力有重要影响的锚杆施工质量指标是()。A.锚杆杆体强度B.锚固力C.抗拉拔力D.砂浆强度14、矿业工程测量的常用仪器主要有:经

4、纬仪、水准仪、钢尺、光电测距仪、全站仪等其中测量高差的有()。A:经纬仪、水准仪B:水准仪、钢尺、C:光电测距仪、全站仪D:全站仪、水准仪15、防治污染和其他公害的设施必须与主体工程实行“三同时”,“三同时”是指()。A.同时立项、同时审查、同时验收B.同时设计、同时施工、同时投产使用C.同时立项、同时设计、同时验收D.同时设计、同时施工、同时验收16、钢筋混凝土井塔爬模施工法的特点是()。A.起重机吊装工作量大B.施工精度高、质量好C.因分层施工而结构整体性差D.爬升时无需支承杆17、钢结构焊接存在焊瘤属于()oA.外观质量B.外观缺陷C.内在质量D.内部缺陷18、根据建筑安装工程费用项目组

5、成(建标2003206号),施工企业发生的下列费用中,应计入企业管理费的是()。,劳动保险费B.医疗保险费C.住房公积金D.养老保险费19、下列爆破器材中,不得在有瓦斯作业地点使用的是()。A.导爆管B.煤矿许用电子雷管C.安全导爆索D,三级煤矿许用炸药20、临时停工地点不得停风,否则必须做到()。A.切断电源并向调度室汇报B.悬挂警戒牌,禁止人员入内C.切断电源、设置栅栏、悬挂警戒牌、禁止人员入内并向矿调度室汇报D.悬挂警戒牌、切断电源、设置栏杆二、多选题(共10题,每题2分。选项中,至少2个符合题意)1、灌注桩施工中常用的施工方法有()。A.人工挖孔成桩B.套管成桩C.钻孔成桩D.静力压桩

6、E.振动沉桩2、有关人工挖孔灌注桩的特点,说法正确的有()A.单桩承载力高,结构受力明确,沉降量小B.施工机具设备简单,工艺操作简单,占场地小C.可直接检查桩直径、垂直度和持力层情况,桩质量可靠D.适用范围较广,除软土和新填土外,其他各种土层中均可使用E.施工无振动,无噪声,对周边建筑无影响3、矿业工程建筑安装工程费中的社会保险费包括()。A.养老保险费B.失业保险费C.工伤保险费D.医疗保险费E.危险作业意外伤害保险费4、矿场土石方工程施工中使用的施工机械描述正确的是()。A.推土机的经济运距为100nb以3060m为最佳运距B.推土机的特点是操作灵活、运输方便,所需工作面小,行使速度快,易

7、于转移C.铲运机适宜运距为6001500m,当运距为20035Om时效率最高D.当场地起伏高差较大,土方运距超过100On1,且量大而集中时可采用铲运机E.单斗挖土机适合在IIn类土中直接挖土和运土5、矿山井巷施工的主要生产系统包括提升系统、运输系统以及()等。A.通风系统B.供排水系统C.供电系统D.应急救援系统E.安全监控系统6、井筒穿过有煤与沼气突出危险的煤层,施工前必须完成下列准备工作()。A.井口棚及井下各种机电设备必须防爆B.必须设置沼气监测系统C.井下应采用不延燃橡胶电缆和抗静电、阻燃风筒D.在井口15m范围内不得有设备失爆E.在井口15m范围内不得有明火7、根据金属非金属矿山安

8、全规程,露天矿山施工时,推土机在作业平台作业应遵循的重要规定有()oA.刮板不得超出平台边缘B.推土机距离平台边缘不足5m时,必须低速运行C.禁止推土机后退开向平台边缘D.平台上作业时,必须有专人指挥E.推土机不得在倾斜工作面上作业8、某立井井筒表土层厚度较大,需要冻结施工,则该立井井筒包括井颈、壁座、窝、()等分部工程。A.钻井井筒B.冻结C.井身D.混凝土帷幕E.防治水9、选金工艺流程的选择,应考虑以下几个方面因素()。A.工艺本身的技术经济合理B.新建选矿厂不得采用混汞法选金工艺C.新建选矿厂优先选用混汞法选金工艺D. “三废”处理技术的可能性E. “三废”处理技术的可靠性10、二级注册

9、建造师可以承担中、小型施工项目负责人,中型矿建工程包括()oA:年产90万t/年B:年产45s90万t/年C:单项工程合同额IooOS2000万元D:年产30万t/年E:单项工程合同额2000s5000万元三、案列分析题(共5题,每题24分)1、某施工单位与业主签订了一矿井地面矿仓及运输走廊的施工合同,合同约定:(1)该工程的工期为18个月,如果是承包商的责任造成工期延长,每延长1个月罚款5万元。(2)工程施工材料由施工单位自行购买,如出现质量问题由施工单位承担全部责任。(3)施工中与现场其他施工单位之间的关系协调由施工单位自身负责,业主不参与。(4)工程若需要变更,必须提前14d通知业主及设

10、计单位,否则造成的工期延误由施工单位承担责任。在工程的实施过程中,部分材料施工单位无处购买,施工单位提前15天通知了业主,业主供应材料延误工期0.5个月;在运输走廊施工中,由于采用的水泥标号较高,施工单位因施工技术水平的限制要求变更,业主不予同意;另外由于运输走廊上部与选矿厂房连接,而选矿厂房因地基处理发生工期延误,虽没有影响选矿厂房的施工工期,但使运输走廊施工进度发生拖延,最终延误工期0.5个月。问题(1)施工单位与业主之间的合同约定有哪些不合理之处?(2)施工单位要求进行工程变更的做法是否有不合理之处?(3)工程结算时,业主要对施工单位工期拖延1个月进行罚款5万元,是否合理?2、背景资料某

11、施工单位承担一矿山平洞工程,平帽长2500m,断面20m2.根据地质资料分析,在巷道长800m及1500m处各有落差510m的断层,设计支护为锚网喷支护,断层带采用锚喷临时支护与混凝土衬砌联合支护。为加快施工进度,施工单位采用少打眼多装药的方法爆破掘进,并用加大喷射混凝土厚度的办法解决严重超挖问题,以保证平帽规格。在过断层带时,由于断层落差小,为弥补前期喷射混凝土材料的消耗,擅自将混凝土衬砌厚度减薄了100mm,壁后用砰石充填。施工过程中,监理人员依据巷道表观成形良好,就签字认可,并根据施工书面材料,在隐蔽工程验收单上签字,同意隐蔽。工程竣工验收时发现,巷道规格尺寸符合要求,但大部分喷层有开列

12、和离层现象,混凝土衬砌有多处裂缝,且有渗水。甲方和设计单位认定质量不合格,不同意验收。问题1 .用加大奔向混凝土厚度来保证巷道规格尺寸的方法是否可行?为什么?2 .施工单位的施工质量控制工作存在哪些错误?3 .监理单位在工程质量监理工作中存在什么问题?3、背景资料某施工单位承担了一项矿井工程的地面土建施工任务。工程开工前,项目经理部编制了项目管理实施规划并报监理单位审批,监理工程师审查后,建议施工单位通过调整个别工序作业时间的方法,将选矿厂的施工进度计划(如下图所示)工期控制在210天内。施工单位通过工序和成本分析,得出C、D、H三个工序的作业时间可通过增加投入的方法予以压缩,其余工序作业时间

13、基本无压缩空间或赶工成本太高。其中C工序作业时间最多可缩短4天,每缩短1天增加施工成本6000元;D工序最多可缩短6天,每缩短1天增加施工成本4000元;H工序最多可缩短8天,每缩短1天,增加施工成本5000元。经调整,选矿厂房的施工进度计划满足了监理单位的工期要求。施工过程中,由于建设单位负责采购的设备不到位,使G工序比原计划推迟了25天才开始施工。工程进行到第160天时,监理单位根据建设单位的要求下达了赶工指令,要求施工单位将后续工期缩短5天。施工单位改变了M工序的施工方案,使其作业时间压缩了5天,由此增加施工成本80000元。工程按监理单位要求工期完工。选矿厂房施工进度计划网络图(单位:

14、天)问题1 .指出选矿厂房的初始进度计划的关键工序并计算工期。2 .根据工期一成本优化原理,施工单位应如何调整进度计划使工期控制在210天内?调整工期所增加的最低成本为多少元?3 .对于G工序的延误,施工单位可提出多长时间的工期索赔?说明理由。4 .监理单位下达赶工指令后,施工单位应如何调整后序三个工序的作业时间?5 .针对监理单位的赶工指令,施工单位可提出多少费用索赔?4、某施工单位承担一矿井大巷施工任务。大巷设计长度2500m,半圆拱断面,净宽4500mm,第9页共15页净高4000mm,采用锚喷支护。矿井地质报告表明:大巷穿越地层为中等稳定岩层,属IIrlV类围岩,但在120OnI处有一

15、长度30m的断层破碎带。施工单位根据地质、设计资料编制了大巷施工组织设计,其中正常施工段的内容如下:采用钻爆法施工,两臂凿岩台车钻眼,耙斗装岩机装岩,炮眼深度1200mm,为楔形掏槽,周边眼开口布置在轮廓线内100nln,采用反向装药。大巷施工到断层破碎带时,发现围岩破坏严重,稳定性极差,边掘边冒落。施工单位针对断层破碎带,提出了缩小锚杆间排距的加固措施。掘进过程中,工作面顶板出现有冒落碎块的情况,一段时间后在工作面后方IOnI出喷层破坏、岩块掉落,锚杆与围岩松脱,并形成半悬空的虚设状态,顶板出现浮砰。施工队为不影响进度,在维持工作面正常掘进的同时,对工作面后方Ionl处破坏巷道采取了复喷并加厚混凝土喷层的维修措施,其中2人在维修段前方控制混凝土喷枪,2人在后方备料。最终,维修段发生了冒顶事故,造成多名人员被埋压,经及时抢救

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
