2022一级建造师《机电工程管理与实务》点睛提分卷2.docx

上传人:p** 文档编号:734309 上传时间:2024-02-04 格式:DOCX 页数:15 大小:27.60KB
下载 相关 举报
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第1页
第1页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第2页
第2页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第3页
第3页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第4页
第4页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第5页
第5页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第6页
第6页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第7页
第7页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第8页
第8页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第9页
第9页 / 共15页
2022一级建造师《机电工程管理与实务》点睛提分卷2.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2022一级建造师《机电工程管理与实务》点睛提分卷2.docx》由会员分享,可在线阅读,更多相关《2022一级建造师《机电工程管理与实务》点睛提分卷2.docx(15页珍藏版)》请在第壹文秘上搜索。

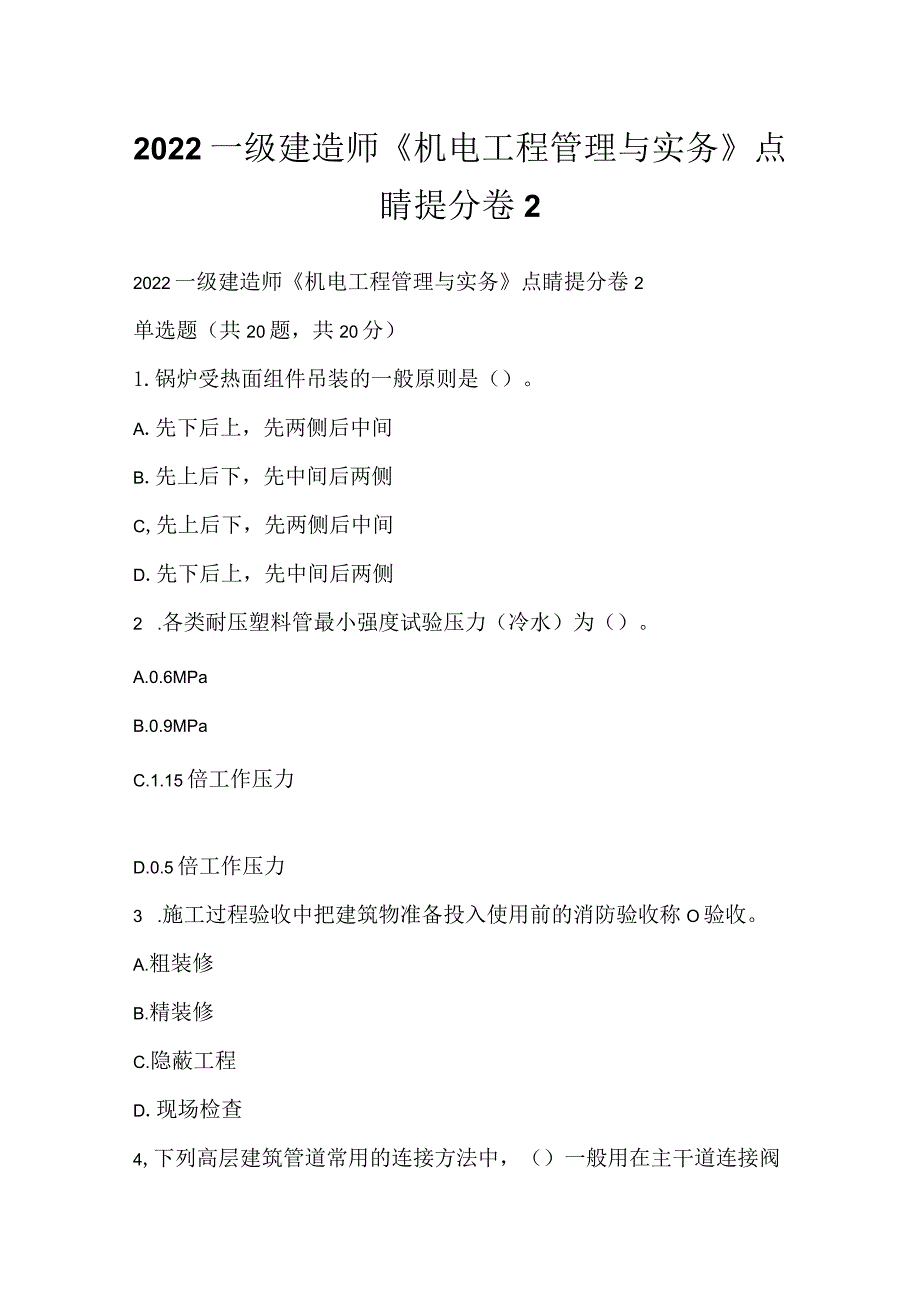

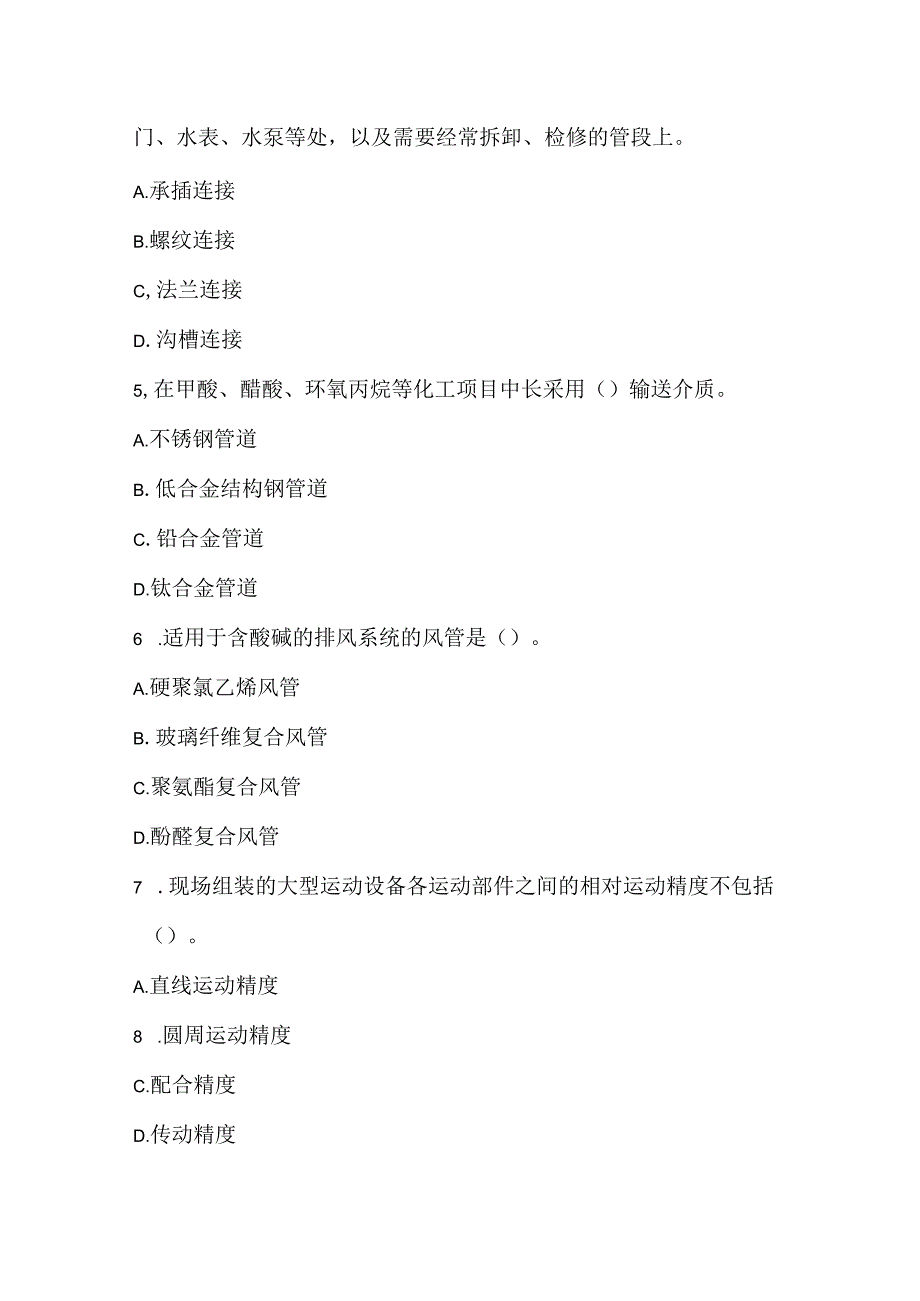

1、2022一级建造师机电工程管理与实务点睛提分卷22022一级建造师机电工程管理与实务点睛提分卷2单选题(共20题,共20分)1.锅炉受热面组件吊装的一般原则是()。A.先下后上,先两侧后中间B.先上后下,先中间后两侧C,先上后下,先两侧后中间D.先下后上,先中间后两侧2 .各类耐压塑料管最小强度试验压力(冷水)为()。A.0.6MPaB.0.9MPaC.1.15倍工作压力D.0.5倍工作压力3 .施工过程验收中把建筑物准备投入使用前的消防验收称O验收。A.粗装修B.精装修C.隐蔽工程D.现场检查4,下列高层建筑管道常用的连接方法中,()一般用在主干道连接阀门、水表、水泵等处,以及需要经常拆卸、

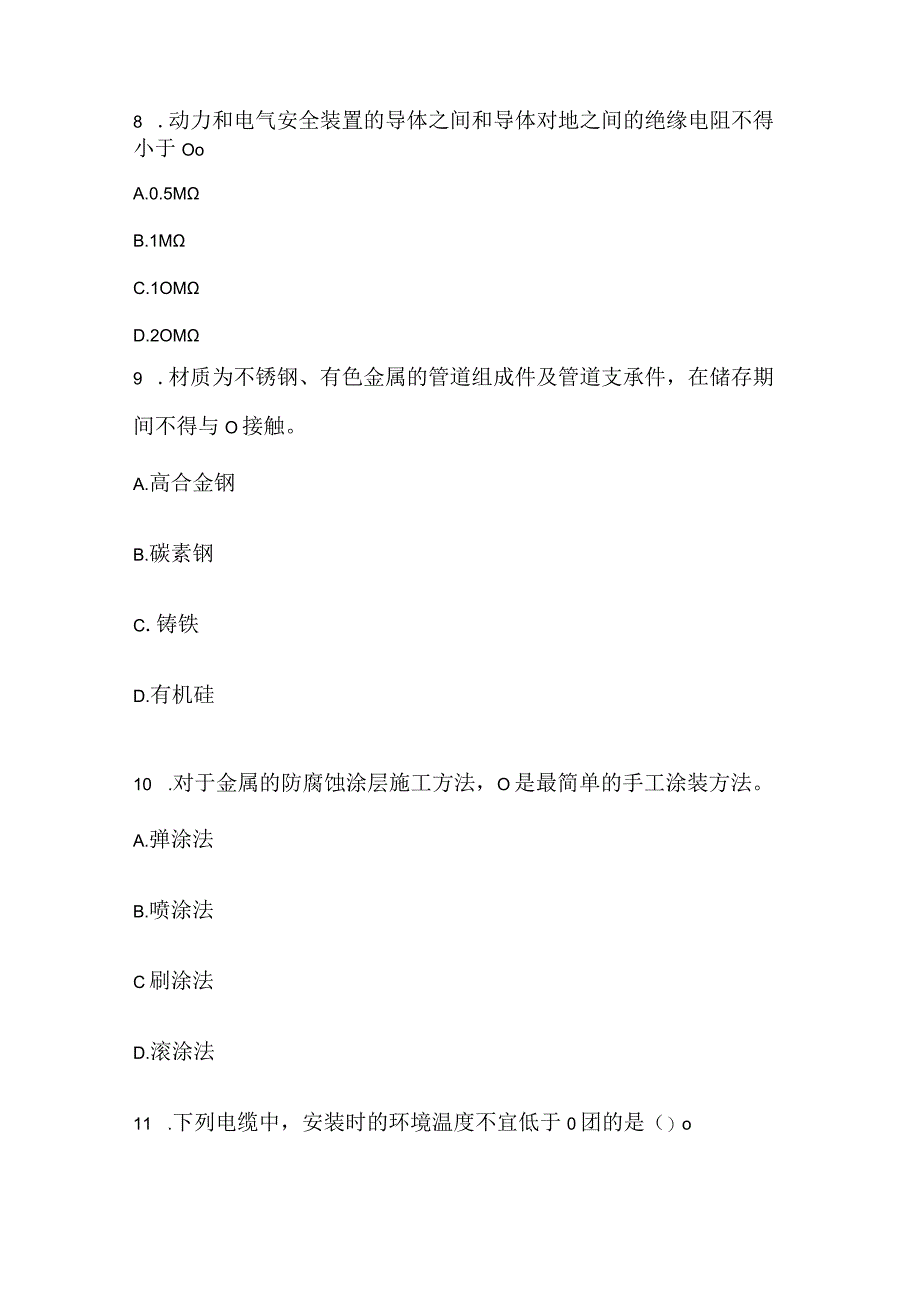

2、检修的管段上。A.承插连接B.螺纹连接C,法兰连接D.沟槽连接5,在甲酸、醋酸、环氧丙烷等化工项目中长采用()输送介质。A.不锈钢管道B.低合金结构钢管道C.铅合金管道D.钛合金管道6 .适用于含酸碱的排风系统的风管是()。A.硬聚氯乙烯风管B.玻璃纤维复合风管C.聚氨酯复合风管D.酚醛复合风管7 .现场组装的大型运动设备各运动部件之间的相对运动精度不包括()。A.直线运动精度8 .圆周运动精度C.配合精度D.传动精度8 .动力和电气安全装置的导体之间和导体对地之间的绝缘电阻不得小于OoA.0.5MB.1MC.1OMD.2OM9 .材质为不锈钢、有色金属的管道组成件及管道支承件,在储存期间不得

3、与O接触。A.高合金钢B.碳素钢C.铸铁D.有机硅10 .对于金属的防腐蚀涂层施工方法,O是最简单的手工涂装方法。A.弹涂法B.喷涂法C刷涂法D.滚涂法11 .下列电缆中,安装时的环境温度不宜低于0团的是()oA.聚氯乙烯绝缘电力电缆B.聚乙烯绝缘电力电缆C.橡胶绝缘电力电缆D.纸绝缘电力电缆12 .下列措施中,不属于发电厂和变电站防雷措施的是()oA.装设均压环B,采用避雷针和避雷线预防直雷击C.在靠近变电站的一段进线必须加设避雷线D.利用阀型避雷器来限制入侵电波的过电压幅值13 .成套配电装置的主要整定内容不包括()oA.过电流保护整定B.过负荷报警整定C.过电压保护整定D.断路器分合闸整

4、定14 .蒸汽管道每段管道的最低点要设置()。A.补偿装置B.防振装置C.排水装置D.放气装置15 .自动化仪表的取源阀门与管道连接不宜采用()。A.法兰方式B.螺纹方式C.焊接方式D.卡套方式16.下列材料中,不宜作为膨胀缝填充材料的是()。A.陶瓷纤维B.水玻璃C.PVC板D.发泡苯乙烯17.高层建筑管道应()进行试验,合格后再按系统进行整体试验。A.先按分区、分段B.对给水管道C.对排水管道D.对中水管道18 .自动化仪表的取源部件安装,做法正确的是()。A.在有色金属设备或管道上开孔时,不宜采用机械加工B.在管道的拐弯处安装温度取源部件时,取源部件轴线应与管道轴线相交C.设计文件要求脱

5、脂的取源部件,应安装合格后脱脂D.压力取源部件与温度取源部件在同一管段上时,应安装在温度取源部件的上游侧19 .在220kV电力架空线路杆塔的()范围内不得挖取黏土。A.5mB.IOmC.15mD.20m20.计量检测设备应有明显的()标志,标明计量器具所处的状态。A.”可用、禁用、储存B.”合格、禁用、保存C.可用、禁用、封存D.合格、禁用、“封存多选题(共10题,共10分)21.地脚螺栓孔的验收,主要是检查验收地脚孔的O等。A.混凝土强度B.中心位置C.标高D.深度E.孔壁铅垂度22.建筑电气工程中,接闪带的安装要求有()。A.接闪带的固定支架高度不宜小于15OmmB.每个固定支架应能承受

6、49N的垂直拉力C.镀锌扁钢接闪带的连接应采用螺栓搭接D.接闪带在变形缝处的跨接应有补偿措施E.接闪带与防雷引下线必须采用焊接连接23 .机电工程中,采购按其内容可分为()。A.工程采购B.货物采购C.招标采购D.服务采购E.直接采购24 .从事压力容器安装的单位,至少取得包括()许可资格中的一种,方能允许从事压力容器安装(压力容器整体就位和整体移位安装)工作。A.特种设备安装改造维修许可证1级B.GC1级压力管道安装CGBl级压力管道安装D.GA1级压力管道安装E.2级锅炉安装25 .热力管道的安装应满足的要求是()。A.补偿器竖直安装时,若管道输送的介质为热水,应在补偿器的最高点安装放气阀

7、B.热力管道可采用架空敷设或地沟敷设C.热力管道的底部应用点焊的形式装上高滑动托架D.弹簧支架一般装在有横向膨胀伸缩而无垂直膨胀伸缩之处E.管道安装时应设置坡度,室内管道的坡度为0.00326 .成套配电装置开箱检查应注意的事项有()oA.设备型号规格符合设计要求B.柜内绝缘瓷瓶无损伤和裂纹C.安装说明及技术文件应齐全D.电气设备及元件均应有合格证E.有关键部位制造许可证原件27.鸨极惰性气体保护焊自由的特点有()A.电弧热量集中,可精确控制焊接热输入,焊接热影响区宽B.焊接过程产生熔渣、飞溅,焊缝表面粗糙C.焊接过程无烟尘,熔池容易控制,焊缝质量高D.焊接工艺适用性强,几乎可以焊接所有的金属

8、材料E.焊接参数可精确控制,易于实现焊接过程全自动化28 .GC1级管道的管子、管件在使用前采用()抽样检验,要求检验批应是同炉批号、同型号规格、同时到货。A.焊缝检验尺B.气密性试验C.外表面磁粉D.低倍放大E.渗透无损检测29 .锅炉受热面组件吊装的原则包括()。A.先下后上B.先中间后两侧C.先上后下D.先两侧后中间E.上下同时安装30.根据住建部37号令,机电安装工程中涉及的超危大工程类别有()oA.起重吊装B.起重机械安拆C.深基坑D.高支模E.大跨度钢结构安装问答题(共5题,共5分)31.背景资料A公司承包某超高层建筑机电工程施工项目,该工程位于市中心繁华区,工程范围包括通风与空调

9、,给排水及消防水,动力照明,环境与设备监控系统等,建设单位要求A公司严格实施绿色施工,严格安全和质量管理。某安装公司承接一高层商务楼(高度228米)的机电安装工程,该商务楼位于沿海城市的闹市中心,周围高层建筑较多。工程的主要内容有建筑电气系统、给排水及供暖系统、建筑智能化系统、通风空调工程,其中通风空设备有冷水机组,蓄冰槽、燃气锅炉冷却塔(方形)、水泵、空调机组、风机盘管等。锅炉、冷水机组和蓄冰槽安装在地下一层,冷却塔安装在裙房屋顶上。安装公司项目部进场后,依据建设单位的工程进度(2022年6月初开工,2022年9月底完工)要求,编制了通风空调工程的施工进度计划及施工方案,对设备吊装存在的主要

10、风险进行识别与评价后,将锅炉、冷水机组等设备的吊装工作分包给专业吊装公司。同时编制了应急预案并制定了演练计划,监理检查发现,安装公司计划仅在2022年6月组织过一次生产安全事故应急预案演练,并将演练情况报建设单位备案。吊装合同签订后,专业吊装公司依据设备参数及施工现场条件(混凝土地基)等技术参数进行分析、比较,编制了设备吊装方案,绘制了吊装施工平面图,设置吊装区,制定安全技术措施;方案选用的桅杆起重机,允许载荷为200to设备吊装孔选择在商务楼的锅炉房泄爆口,地下一层设备经该吊装孔吊入,吊装顺序为蓄冰槽锅炉3冷水机组,蓄冰槽和冷水机组再用卷扬机牵引至冷冻机房就位。该方案的吊装顺序被项目部否决,

11、吊装顺序经修改后,才审批通过,起重机安装就位后,施工单位立即组织吊装作业,被监理工程师制止。商务楼通风空调安装工程完工后,空调机组在试运行过程中,部分风机有异常响动,噪声较大,经检查发现是未设置减振装置,同时还有个别风机与风管连接未采用柔性短管。经整改后,试运行验收合格。【问题】1 .在编制本吊装方案时,要考虑被吊设备的哪几个吊装参数?2 .指出背景中空调机组安装错误指出,写出空调风机的施工技术要求。3 .通风与空调系统无生产负荷的联合试运行及调试的内容。4 .根据背景分析,生产安全事故应急预案演练是否符合要求,安装公司应如何组织应急预案演练。5 .根据背景分析,安装公司应如何修改吊装顺序,安

12、装公司组织吊装作业为什么被监理工程师制止,安装公司应如何处理。32.背景某施工单位承接了一炼油厂机电安装工程。由于工程规模大,涉及的专业队伍多,需要的施工机具多且杂,同时业主对工程质量的要求也很高,所给的时间却很紧。对此施工单位就内部管理组织了精兵强将,尽管如此,施工中还是发生了以下事件:事件一:室外罐塔群组立完成,并已做好设备就位施工记录,管道安装专业队在预制厂按图预制两塔间的下降管,为使预制准确,进行了实地测量,发现有一塔的短管法兰扭转偏向,立即通知预制厂返修。事件二:吊装作业时,塔周的脚手架完好,但脚手板大部分被设备安装专业队移至另一罐塔群使用。事件三:下降管吊装就位后管道安装专业队自行

13、拆除罐塔群的全部脚手架,转向下一工作环节。随后的自动化仪表管线敷设、传感器安装、保温修补、防腐涂装修补等作业受阻,影响施工进度计划。问题1 .根据工业管道安装技术的一般规定,该下降管安装时应考虑的规定有哪些?2 .事件一说明施工单位内部协调在哪一方面(类)协调失控?为什么?3.事件二反映施工单位内部协调在哪个环节(方面)协调失控?为什么?4 .事件三反映施工单位内部协调在哪个环节(方面)协调可能失控?为什么?5 .按工程项目划分施工进度有哪几种类型?33 .背景资料A公司建设风电场项目装机容量为100MW,设计安装46台单机容量为2.2MW的风力发电机组,负责设备采购运输到现场。单台设备由塔筒

14、(分三段到场)、机舱、发电机、轮毂、叶片等组成,风机机组轮毂中心高度为152m。B公司中标施工总承包所有建筑安装工程,经A公司同意后,将风电场项目每个单机划分建筑、安装两个单位工程,单机之间的公用工程划分为建筑、安装两个单位工程;与C公司签订了风电场电缆直埋专业分包施工合同B公司成立项目部,及时对风力发电设备吊装工艺进行了研究,根据风机塔筒。机组超高、超大、超重。此外,项目地处农田、河道及藕塘区,运输道路、作业环境也较为复杂的具体情况。对吊装过程辨识出的危险源有:起重机倾倒、机舱吊装就位脱钩作业、螺栓或工具高空坠落等,编制了专项施工方案,并组织专家论证会审议通过。采用ZCC9800W履带起重机

15、主吊,10Ot汽车起重机作为辅助吊装机械。项目经理部成立施工现场文明施工管理小组,作为开展文明施工和环境保护的组织保证。建立并健全包括各专业文明施工管理制度、岗位责任制等。【问题】1.吊装机舱时存在的危险源中,履带式起重机倾翻风险最大的有害因素是哪些?2.安装过程中,应使用哪些计量器具来检测设备的水平度、垂直度和塔筒法兰间隙?3.B公司在绿色施工中,环境管理体系运行应注重环保哪些方面?4.项目经理部建立并健全文明施工管理制度还应包括哪些?34 .一、背景A公司承包某超高层建筑机电工程施工项目,该工程位于市中心繁华区,工程范围包括通风与空调、给水排水及消防水、动力照明、环境与设备监控系统等,建设单位要求A公司严格实施绿色施工,严格进行安全和质量管理。A公司项目部针对工程情况,制定了绿色施工管理和环境保护的绿色施工措施,提交建设单位后,建设单位认为绿色施工内

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
