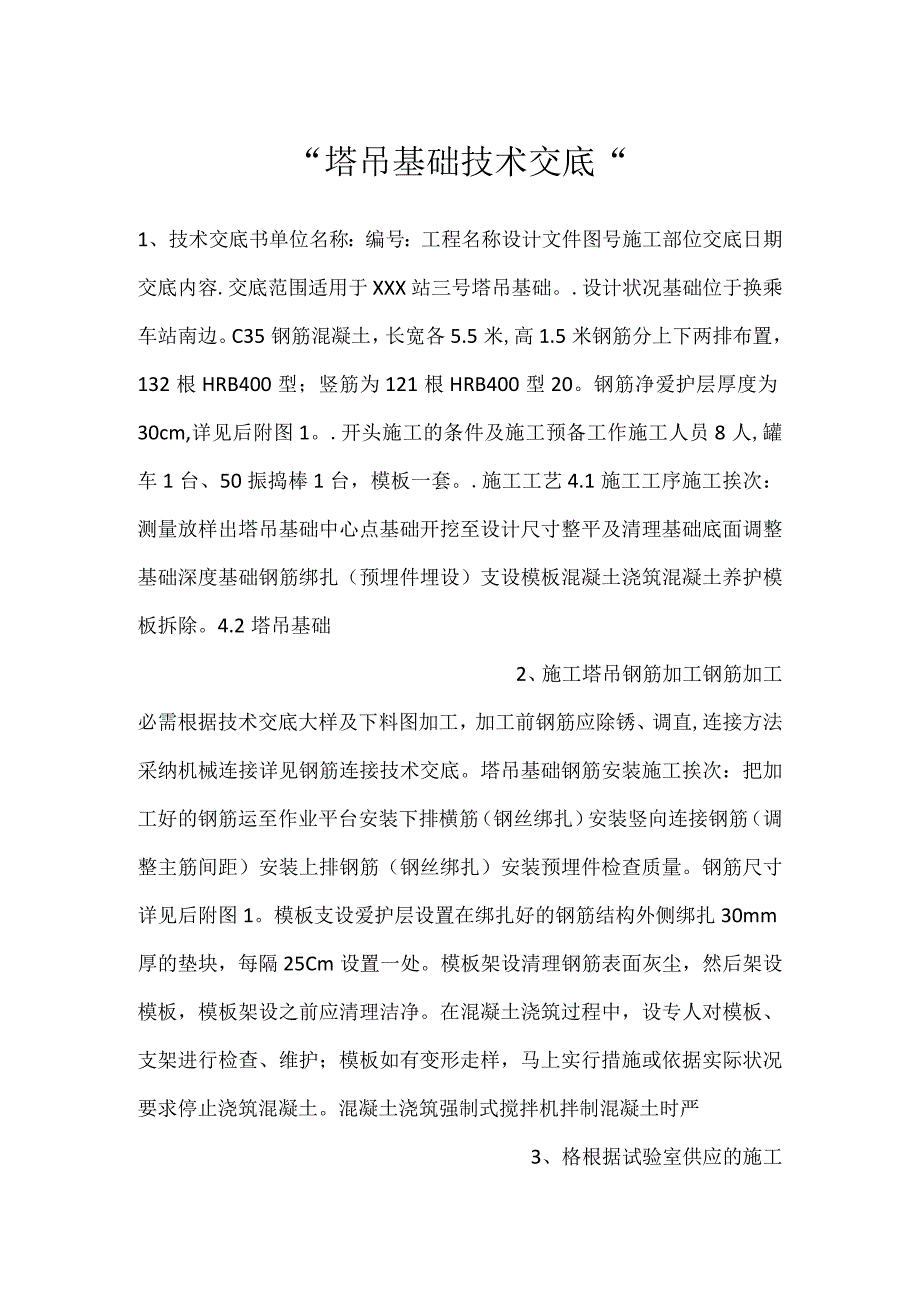

《-塔吊基础技术交底-.docx》由会员分享,可在线阅读,更多相关《-塔吊基础技术交底-.docx(3页珍藏版)》请在第壹文秘上搜索。

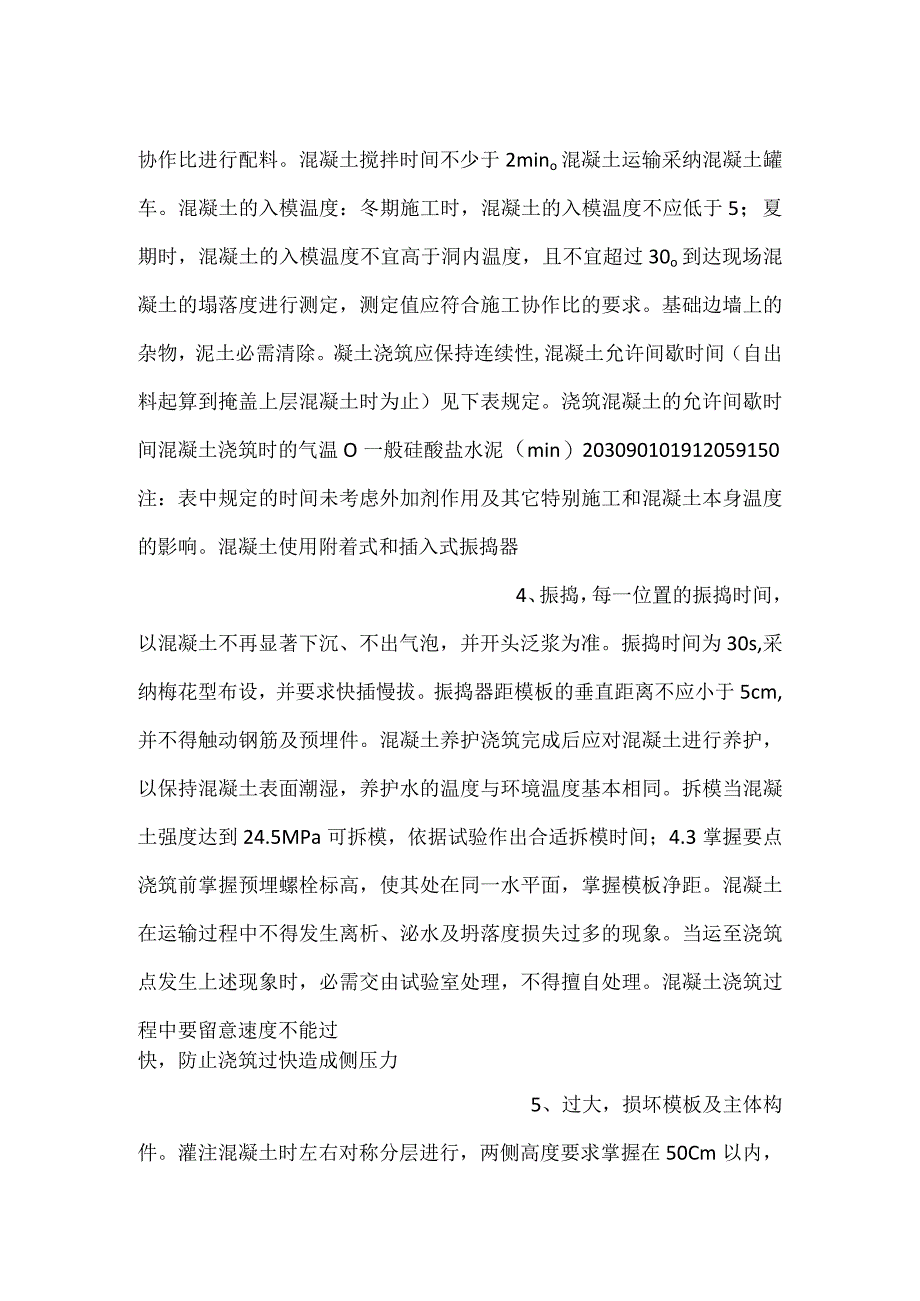

1、“塔吊基础技术交底“1、技术交底书单位名称:编号:工程名称设计文件图号施工部位交底日期交底内容.交底范围适用于XXX站三号塔吊基础。.设计状况基础位于换乘车站南边。C35钢筋混凝土,长宽各5.5米,高1.5米钢筋分上下两排布置,132根HRB400型;竖筋为121根HRB400型20。钢筋净爱护层厚度为30cm,详见后附图1。.开头施工的条件及施工预备工作施工人员8人,罐车1台、50振捣棒1台,模板一套。.施工工艺4.1施工工序施工挨次:测量放样出塔吊基础中心点基础开挖至设计尺寸整平及清理基础底面调整基础深度基础钢筋绑扎(预埋件埋设)支设模板混凝土浇筑混凝土养护模板拆除。4.2塔吊基础2、施工
2、塔吊钢筋加工钢筋加工必需根据技术交底大样及下料图加工,加工前钢筋应除锈、调直,连接方法采纳机械连接详见钢筋连接技术交底。塔吊基础钢筋安装施工挨次:把加工好的钢筋运至作业平台安装下排横筋(钢丝绑扎)安装竖向连接钢筋(调整主筋间距)安装上排钢筋(钢丝绑扎)安装预埋件检查质量。钢筋尺寸详见后附图1。模板支设爱护层设置在绑扎好的钢筋结构外侧绑扎30mm厚的垫块,每隔25Cm设置一处。模板架设清理钢筋表面灰尘,然后架设模板,模板架设之前应清理洁净。在混凝土浇筑过程中,设专人对模板、支架进行检查、维护;模板如有变形走样,马上实行措施或依据实际状况要求停止浇筑混凝土。混凝土浇筑强制式搅拌机拌制混凝土时严3、
3、格根据试验室供应的施工协作比进行配料。混凝土搅拌时间不少于2mino混凝土运输采纳混凝土罐车。混凝土的入模温度:冬期施工时,混凝土的入模温度不应低于5;夏期时,混凝土的入模温度不宜高于洞内温度,且不宜超过30o到达现场混凝土的塌落度进行测定,测定值应符合施工协作比的要求。基础边墙上的杂物,泥土必需清除。凝土浇筑应保持连续性,混凝土允许间歇时间(自出料起算到掩盖上层混凝土时为止)见下表规定。浇筑混凝土的允许间歇时间混凝土浇筑时的气温O一般硅酸盐水泥(min)203090101912059150注:表中规定的时间未考虑外加剂作用及其它特别施工和混凝土本身温度的影响。混凝土使用附着式和插入式振捣器4

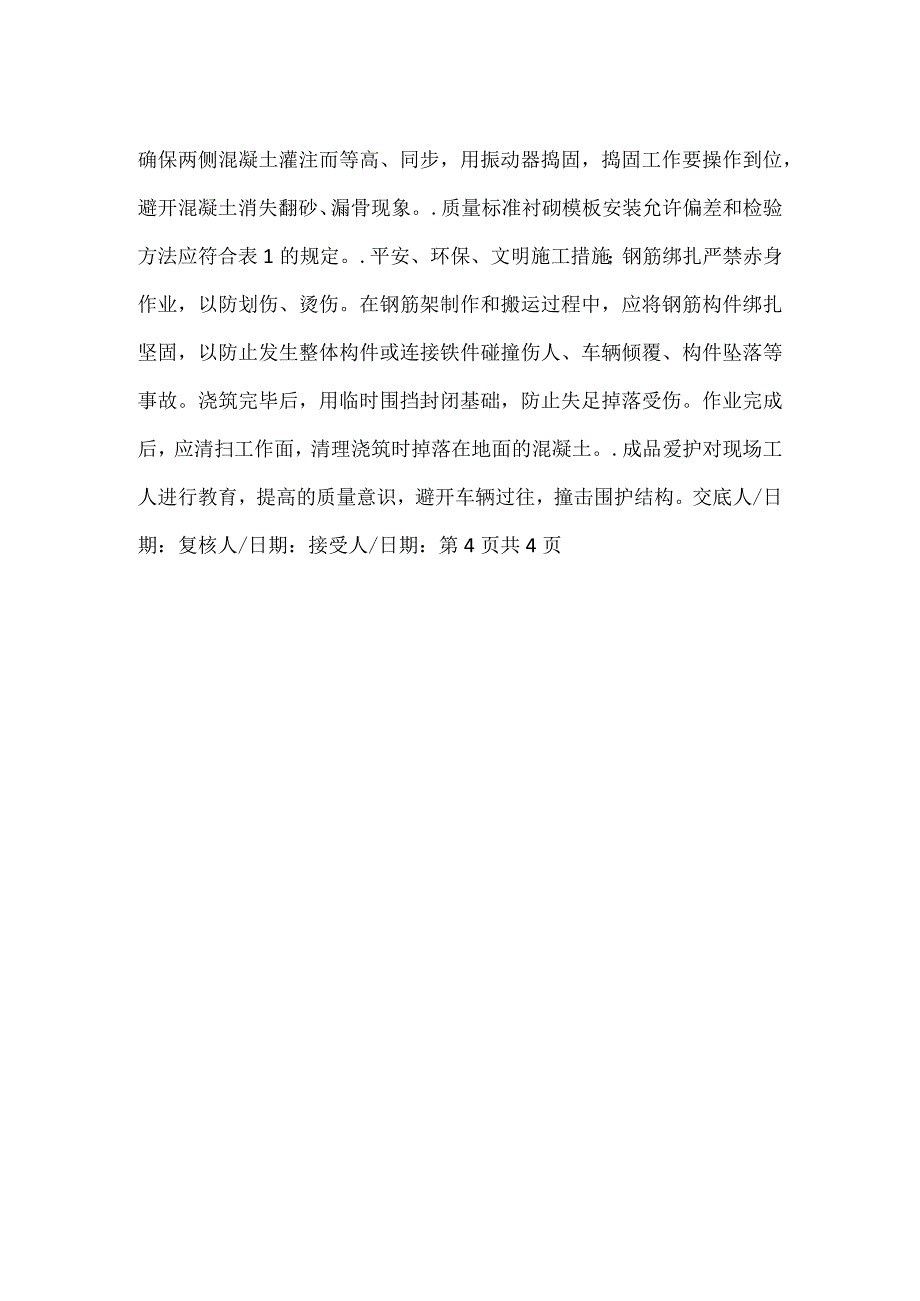

4、、振捣,每一位置的振捣时间,以混凝土不再显著下沉、不出气泡,并开头泛浆为准。振捣时间为30s,采纳梅花型布设,并要求快插慢拔。振捣器距模板的垂直距离不应小于5cm,并不得触动钢筋及预埋件。混凝土养护浇筑完成后应对混凝土进行养护,以保持混凝土表面潮湿,养护水的温度与环境温度基本相同。拆模当混凝土强度达到24.5MPa可拆模,依据试验作出合适拆模时间;4.3掌握要点浇筑前掌握预埋螺栓标高,使其处在同一水平面,掌握模板净距。混凝土在运输过程中不得发生离析、泌水及坍落度损失过多的现象。当运至浇筑点发生上述现象时,必需交由试验室处理,不得擅自处理。混凝土浇筑过程中要留意速度不能过快,防止浇筑过快造成侧压
5、力5、过大,损坏模板及主体构件。灌注混凝土时左右对称分层进行,两侧高度要求掌握在50Cm以内,确保两侧混凝土灌注而等高、同步,用振动器捣固,捣固工作要操作到位,避开混凝土消失翻砂、漏骨现象。.质量标准衬砌模板安装允许偏差和检验方法应符合表1的规定。.平安、环保、文明施工措施;钢筋绑扎严禁赤身作业,以防划伤、烫伤。在钢筋架制作和搬运过程中,应将钢筋构件绑扎坚固,以防止发生整体构件或连接铁件碰撞伤人、车辆倾覆、构件坠落等事故。浇筑完毕后,用临时围挡封闭基础,防止失足掉落受伤。作业完成后,应清扫工作面,清理浇筑时掉落在地面的混凝土。.成品爱护对现场工人进行教育,提高的质量意识,避开车辆过往,撞击围护结构。交底人/日期:复核人/日期:接受人/日期:第4页共4页
