《-物料提升机拆除方案-.docx》由会员分享,可在线阅读,更多相关《-物料提升机拆除方案-.docx(3页珍藏版)》请在第壹文秘上搜索。
1、“物料提升机拆除方案(1)”1、物料提升机拆除方案一、编制依据1.龙门架及井字架物料提升机平安技术规范JGJ88-2022;2.建筑施工平安检查标准JGJ59-2022;3.物料提升机使用说明书;4.陕西省建筑施工平安检查标准实施细则。5,施工现场临时用电平安技术规范JGJ46-2022二、工程概况工程名称:建设地点:建设单位:设计单位:监理单位:施工单位:承包方式:施工总承包使用功能:展陈三、拆卸前预备L架体拆除前,应制定拆除方案,确定指挥人员,工作开头前应划定危急作业区域,并派专人巡察警戒,防止闲杂人员进入作业区域。2.细察看施工现场环境,包括架空线路、地面的设施等各类障碍物,地锚、缆风绳

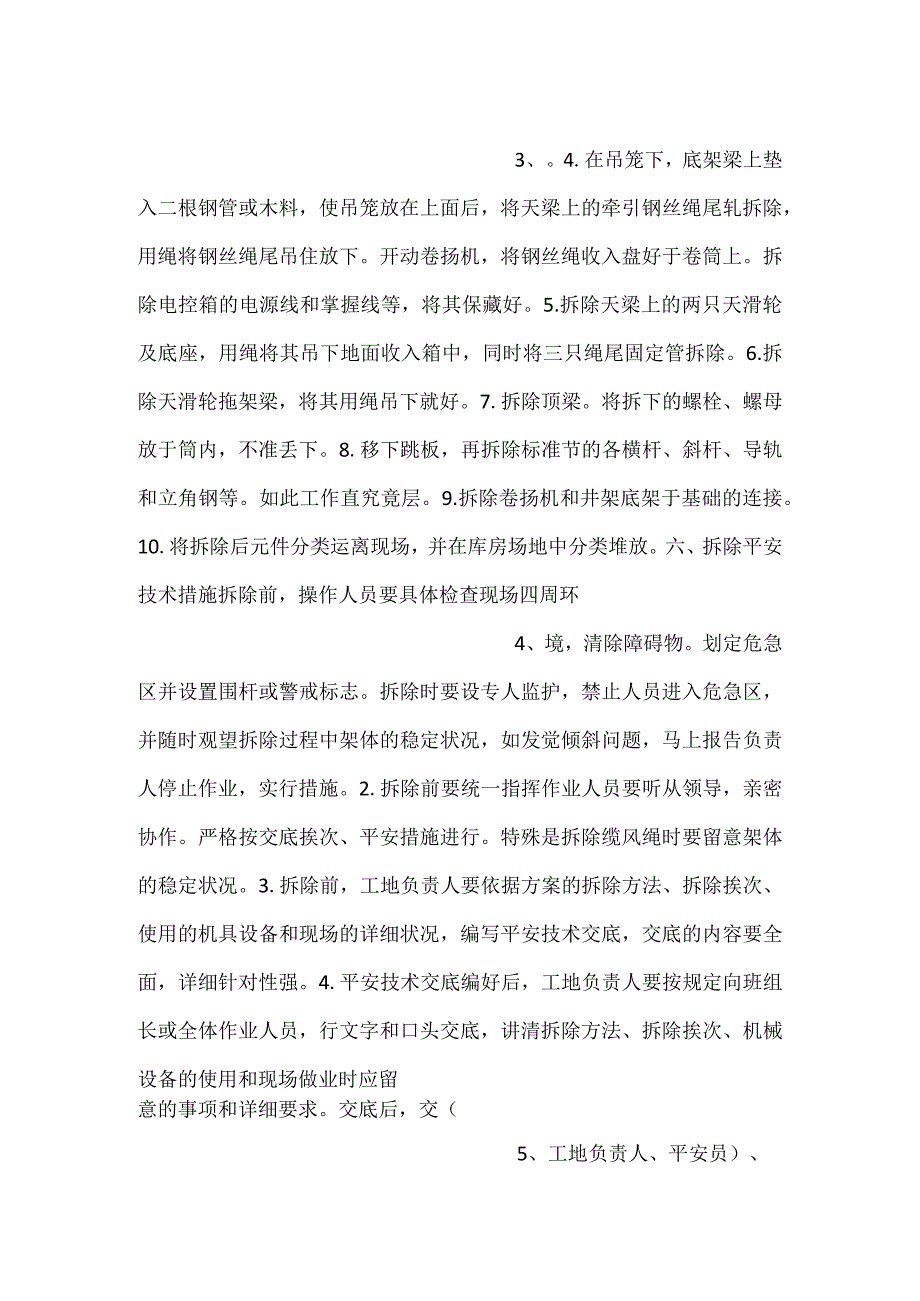

2、、连墙杆以及被拆2、架体各节点、附件、电气装置状况,凡能提前拆除的尽量拆除掉。3.作业人员必需进行仔细的岗前交底,熟识详细的拆除挨次、操作规程。4.施工前,应做足必要的平安防护措施,操作人员要正确戴好平安帽,并系好平安带,不准赤脚,不准穿拖鞋、易滑带钉的鞋。作业前应检查钢井架的整体结构是否完好,钢井架与楼体的连接平台是否坚固完好。四、拆除人员组成现场总指挥:拆除负责人:机具负责人:卷扬机手:架子工:五、拆除施工拆除挨次L拆除井架外的围护网,可用吊笼运下。2.拆除各限位开关及其连线等,将其保藏好。3.拆除平安坠重和钢丝绳。将平安坠重笼底用物垫实,拆除天梁上的平安钢丝绳尾的轧头,用绳吊住,将钢丝绳

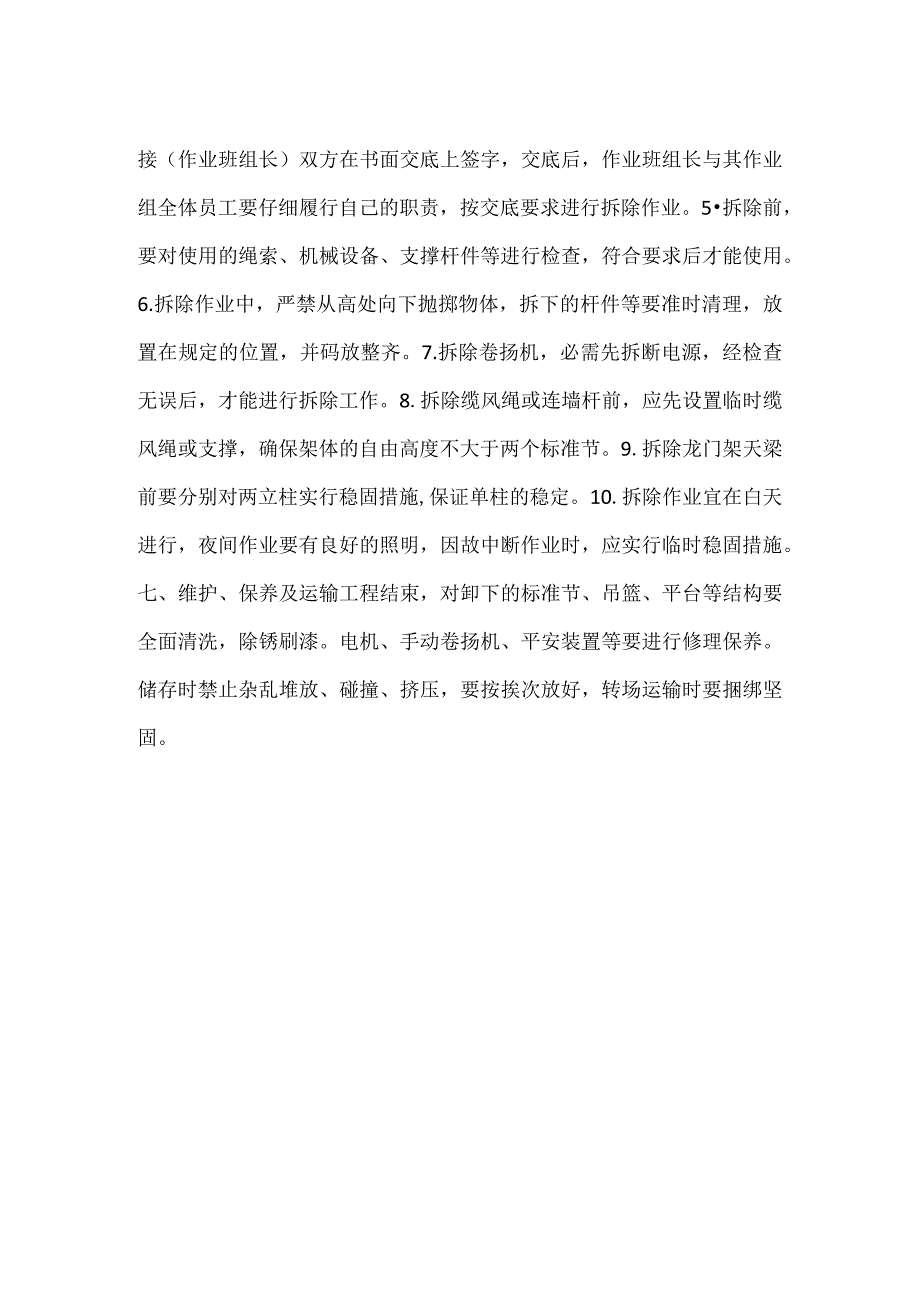

3、放下3、。4.在吊笼下,底架梁上垫入二根钢管或木料,使吊笼放在上面后,将天梁上的牵引钢丝绳尾轧拆除,用绳将钢丝绳尾吊住放下。开动卷扬机,将钢丝绳收入盘好于卷筒上。拆除电控箱的电源线和掌握线等,将其保藏好。5.拆除天梁上的两只天滑轮及底座,用绳将其吊下地面收入箱中,同时将三只绳尾固定管拆除。6.拆除天滑轮拖架梁,将其用绳吊下就好。7.拆除顶梁。将拆下的螺栓、螺母放于筒内,不准丢下。8.移下跳板,再拆除标准节的各横杆、斜杆、导轨和立角钢等。如此工作直究竟层。9.拆除卷扬机和井架底架于基础的连接。10.将拆除后元件分类运离现场,并在库房场地中分类堆放。六、拆除平安技术措施拆除前,操作人员要具体检查现
4、场四周环4、境,清除障碍物。划定危急区并设置围杆或警戒标志。拆除时要设专人监护,禁止人员进入危急区,并随时观望拆除过程中架体的稳定状况,如发觉倾斜问题,马上报告负责人停止作业,实行措施。2.拆除前要统一指挥作业人员要听从领导,亲密协作。严格按交底挨次、平安措施进行。特殊是拆除缆风绳时要留意架体的稳定状况。3.拆除前,工地负责人要依据方案的拆除方法、拆除挨次、使用的机具设备和现场的详细状况,编写平安技术交底,交底的内容要全面,详细针对性强。4.平安技术交底编好后,工地负责人要按规定向班组长或全体作业人员,行文字和口头交底,讲清拆除方法、拆除挨次、机械设备的使用和现场做业时应留意的事项和详细要求。
5、交底后,交(5、工地负责人、平安员)、接(作业班组长)双方在书面交底上签字,交底后,作业班组长与其作业组全体员工要仔细履行自己的职责,按交底要求进行拆除作业。5拆除前,要对使用的绳索、机械设备、支撑杆件等进行检查,符合要求后才能使用。6.拆除作业中,严禁从高处向下抛掷物体,拆下的杆件等要准时清理,放置在规定的位置,并码放整齐。7.拆除卷扬机,必需先拆断电源,经检查无误后,才能进行拆除工作。8.拆除缆风绳或连墙杆前,应先设置临时缆风绳或支撑,确保架体的自由高度不大于两个标准节。9.拆除龙门架天梁前要分别对两立柱实行稳固措施,保证单柱的稳定。10.拆除作业宜在白天进行,夜间作业要有良好的照明,因故中断作业时,应实行临时稳固措施。七、维护、保养及运输工程结束,对卸下的标准节、吊篮、平台等结构要全面清洗,除锈刷漆。电机、手动卷扬机、平安装置等要进行修理保养。储存时禁止杂乱堆放、碰撞、挤压,要按挨次放好,转场运输时要捆绑坚固。
