《扣件式钢管脚手架的搭设和拆除.docx》由会员分享,可在线阅读,更多相关《扣件式钢管脚手架的搭设和拆除.docx(6页珍藏版)》请在第壹文秘上搜索。
1、扣件式钢管脚手架的搭设和拆除搭设和拆除一、脚手架的搭设1搭设前的准备(1)脚手架应当由建筑架子工搭设,建筑架子工属于特种作业人员,必须持住房和城乡建设部颁发的建筑施工特种作业操作资格证书方可上岗。(2)脚手架搭设前,应按专项施工方案向施工人员进行交底。(3)应按规定和脚手架专项施工方案的要求对钢管、扣件、脚手板、可调托撑等进行检查验收,不得使用不合格产品。(4)经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。(5)应清除搭设场地的杂物,平整搭设场地,并使排水畅通。(6)脚手架地基与基础的施工必须根据脚手架所受荷载、搭设高度、搭设场地土质情况与国家标准建筑地基基础工程施
2、工质量验收规范(68502022012)的有关规定进行。(7)压实填土地基应符合国家标准建筑地基基础设计规范(GB500072011)的相关规定;灰土地基应符合国家标准建筑地基基础工程施工质量验收规范(GB502022012)的相关规定。(8)立杆蛰板或底座底面标高宜高于自然地坪501OOmmo(9)脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则应当采取加固措施。(10)准备好设备与工具,搭设扣件式钢管脚手架常用的主要设备与工具包括以下几种:1)起重设备:施工升降机、塔机、物料提升机等2)搭设工具:活扳手、呆扳手、梅花扳手、力矩扳手等3)检测工具:钢直尺、游标卡尺、水平尺、角

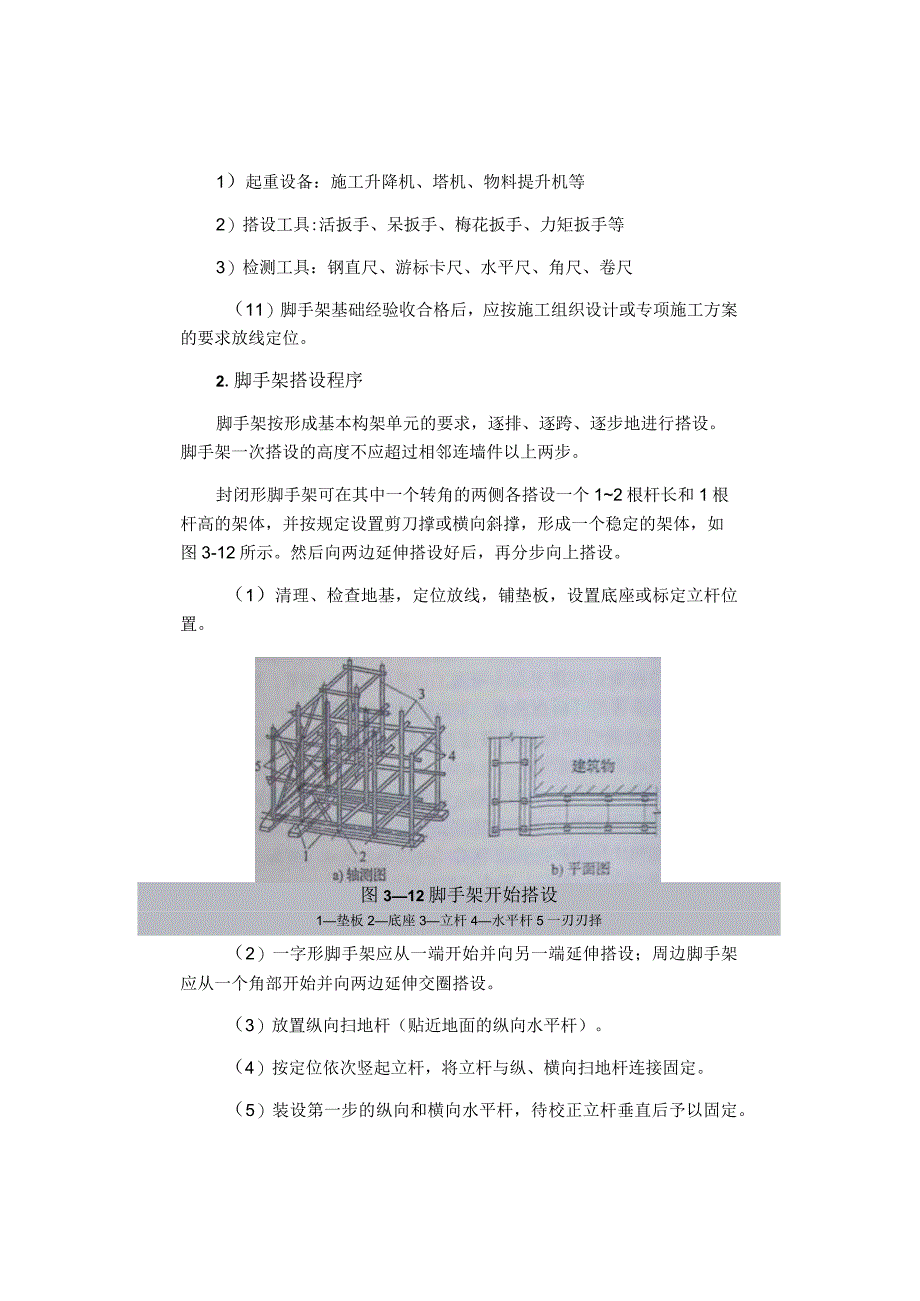

3、尺、卷尺(11)脚手架基础经验收合格后,应按施工组织设计或专项施工方案的要求放线定位。2.脚手架搭设程序脚手架按形成基本构架单元的要求,逐排、逐跨、逐步地进行搭设。脚手架一次搭设的高度不应超过相邻连墙件以上两步。封闭形脚手架可在其中一个转角的两侧各搭设一个12根杆长和1根杆高的架体,并按规定设置剪刀撑或横向斜撑,形成一个稳定的架体,如图3-12所示。然后向两边延伸搭设好后,再分步向上搭设。(1)清理、检查地基,定位放线,铺垫板,设置底座或标定立杆位置。图312脚手架开始搭设1垫板2底座3立杆4水平杆5一刃刃择(2)一字形脚手架应从一端开始并向另一端延伸搭设;周边脚手架应从一个角部开始并向两边延
4、伸交圈搭设。(3)放置纵向扫地杆(贴近地面的纵向水平杆)。(4)按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定。(5)装设第一步的纵向和横向水平杆,待校正立杆垂直后予以固定。(6)按此要求继续向上搭设。(7)搭设第二步后加设临时抛撑,每隔6个立杆设一道抛撑,待连墙件固定后拆除。(8)架高7步以上时随施工进度逐步加设剪刀撑。剪刀撑、斜撑等整体拉结杆件和连墙件应随搭升的架子同时设置。(9)每搭设完一步脚手架后,应当校正步距、纵距、横距和立杆垂直度。(10)在操作层上铺脚手板,安装防护栏杆和挡脚板,挂设安全网。3.局部卸载当需要搭设超过允许高度的脚手架时,应采取卸载措施。卸载措施是指在规定高度上
5、分段装设挑支架或撑拉构造,将该段脚手架的荷载全部或部分地卸给工程结构承受。如图3/3所示为桁架卸载方法。a)下撑式桁架卸载图313桁架卸载方法2挑支架3钢丝绳拉杆(花篮螺栓)卸载装置的设置和构造一般应满足以下要求:安全管理人员应对拆除作业进行巡查,及时纠正违章作业。(1)卸载桁架和撑拉体系的构造及建筑物结构上的附着点、拉结点必须经过严格的设计计算,使其具有足够的承载力。(2)撑拉体系的撑拉节点必须满足传力要求。(3)必须经过荷载试验比确保其安全、可靠后方可确定使用。二、脚手架的拆除1 .拆除准备工作(1)应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求,如果存在问题必须加固。(2
6、)应清除脚手架上的杂物及地面障碍物,如脚手板上的混凝土、砂浆块、U形卡、活动杆子及材料。(3)应根据检查结果补充完善拆除方案,经批准后方可实施。(4)拆除前,工程项目负责人要向拆架施工人员进行书面安全交底工作。交底要有记录,交底内容要有针对性,拆架子的注意事项必须讲清楚。(5)拆架前应先在施工现场拉好警戒围栏,现场技术管理人员和安全管理人员应对拆除作业进行巡查,及时纠正违章作业。2 .拆除程序(1)拆除脚手架严禁上下同时作业。脚手架的拆除程序应由上而下,按层、按步拆除。按照拆除架体原则先拆后搭的杆件、先架面材料后构架材料、先结构件后附墙件的顺序。剪刀撑、连墙件不能一次性全部拆除,杆拆到哪一层,
7、剪刀撑、连墙件才能拆到哪一层。(2)拆除脚手架一般应按以下工艺流程进行:拆安全网一拆防护栏杆T拆挡脚板一拆脚手板一拆横向水平杆T拆纵向水平杆T拆剪刀撑一拆连墙件一拆立杆一杆件传递至地面一清除杆件一按规定堆码T拆横向水平扫地杆一拆纵向水平扫地杆一拆底座T拆垫板。3 .注意事项(1)拆除过程中,应指派一名责任心强、技术水平高的人员担任指挥,负责拆除工作的安全作业。(2)作业人员要戴好安全帽、工作手套,穿防滑鞋上架作业,衣服要轻便,高处作也必须系安全带。(3)拆杆和放杆必须由23人协同操作,拆纵向水平杆时,应由站在中间的人将杆向下传递,下方人员接到杆且拿稳、拿牢后,上方人员才准松手,严禁往下乱扔脚手
8、架料具。(4)拆架过程中遇有管线阻碍时,不得任意割移,同时要注意避免踩在滑动的杆件上操作。(5)扣件必须从钢管上拆除,不准将扣件留在被拆下的钢管上。(6)拆架人员应配备工具套,工具用后必须放在工具套内,手拿钢管时不准同时拿扳手等工具。(7)拆架时不准坐在架子上或不安全的地方休息,严禁在拆架时嬉戏打闹。(8)拆除过程中如需更换人员,必须重新进行安全技术交底。(9)拆下来的杆件和扣件要随拆、随清、随运,并要分类、分堆、分规格码放整齐,要有防水措施,以防雨后生锈。(10)严禁架子工在夜间进行脚手架拆除作业。(11)施工中存在问题的地方应及时与技术部门联系,以便及时纠正。(12)在电力线路附近拆除脚手架时,应停电进行;不能停电时,应采取有效防护措施。
