钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx

上传人:p** 文档编号:73817 上传时间:2022-12-15 格式:DOCX 页数:11 大小:28.42KB
下载 相关 举报
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第1页
第1页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第2页
第2页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第3页

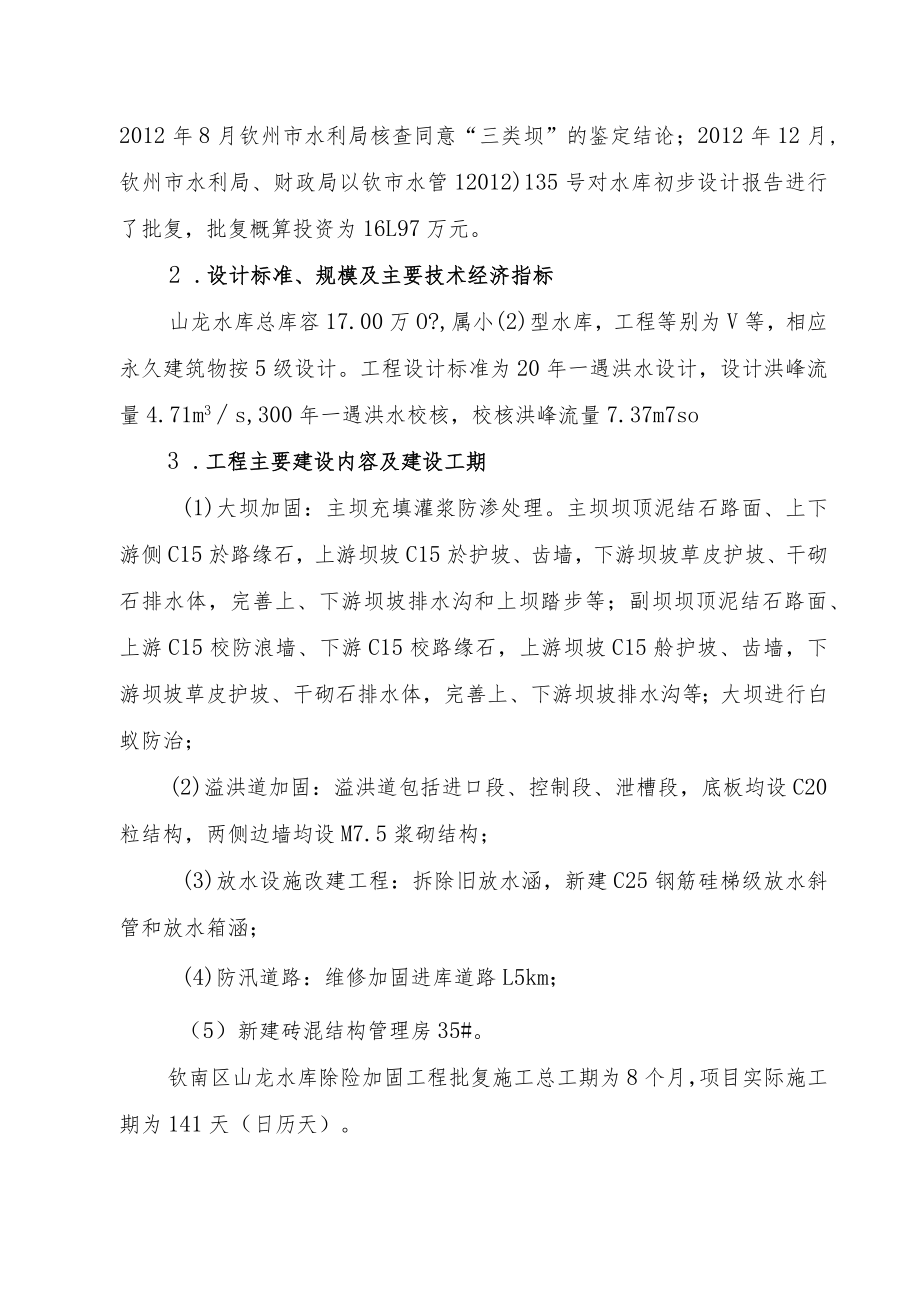

第3页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第4页
第4页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第5页
第5页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第6页
第6页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第7页
第7页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第8页
第8页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第9页
第9页 / 共11页
钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx》由会员分享,可在线阅读,更多相关《钦州市钦南区山龙水库除险加固工程竣工验收鉴定书.docx(11页珍藏版)》请在第壹文秘上搜索。

1、钦州市钦南区山龙水库除险加固工程竣工验收鉴定书钦州市钦南区山龙水库除险加固工程竣工验收委员会2019年11月8日根据水利部水利工程建设项目验收管理规定(水利部第30号令)和水利水电建设工程验收规程(SL223-2008)等规定,2019年月8日,钦南区水利局主持召开了山龙水库除险加固工程竣工验收会议。验收委员会由钦南区水利局、钦南区财政局、钦南区发展和改革局等单位的代表以及受邀专家组成。项目法人、设计、监理、施工、运行管理单位等被验收单位派代表参加验收会议。验收委员会实地察看了工程现场、查阅了工程资料、听取了项目法人、设计、监理、施工、工程运行管理等单位的工作报告和质量与安全监督机构的工作报告

2、,就工程建设有关情况进行了提问并听取相关单位的解答,对工程建设验收鉴定进行充分讨论,形成本工程以下验收鉴定意见。一、工程设计和完成情况(一)工程名称及位置钦州市钦南区山龙水库除险加固工程位于钦州市钦南区犀牛脚镇大灶村委境内,地理位置为:东经108。44,北纬21。41。(二)工程主要任务和作用山龙水库以灌溉为主,兼有防洪、养殖等功能的小型水库。本次除险加固按水库原功能、原规模进行。山龙水库坝址以上集雨面积0.16kr2,总库容17.00万水库设计灌溉面积400亩,影响下游人口250人,耕地300亩。(三)工程设计主要内容1 .工程立项、设计批复文件2010年9月,钦州市钦南区水利局鉴定山龙水库

3、为“三类坝”病险水库;2012年8月钦州市水利局核查同意“三类坝”的鉴定结论;2012年12月,钦州市水利局、财政局以钦市水管12012)135号对水库初步设计报告进行了批复,批复概算投资为16L97万元。2 .设计标准、规模及主要技术经济指标山龙水库总库容17.00万O?,属小(2)型水库,工程等别为V等,相应永久建筑物按5级设计。工程设计标准为20年一遇洪水设计,设计洪峰流量4.71m3s,300年一遇洪水校核,校核洪峰流量7.37m7so3 .工程主要建设内容及建设工期(1)大坝加固:主坝充填灌浆防渗处理。主坝坝顶泥结石路面、上下游侧C15於路缘石,上游坝坡C15於护坡、齿墙,下游坝坡草

4、皮护坡、干砌石排水体,完善上、下游坝坡排水沟和上坝踏步等;副坝坝顶泥结石路面、上游C15校防浪墙、下游C15校路缘石,上游坝坡C15舲护坡、齿墙,下游坝坡草皮护坡、干砌石排水体,完善上、下游坝坡排水沟等;大坝进行白蚁防治;(2)溢洪道加固:溢洪道包括进口段、控制段、泄槽段,底板均设C20粒结构,两侧边墙均设M7.5浆砌结构;(3)放水设施改建工程:拆除旧放水涵,新建C25钢筋硅梯级放水斜管和放水箱涵;(4)防汛道路:维修加固进库道路L5km;(5)新建砖混结构管理房35#。钦南区山龙水库除险加固工程批复施工总工期为8个月,项目实际施工期为141天(日历天)。4、工程投资及投资来源钦南区山龙水库

5、除险加固工程批复概算投资为161.97万元,共下达资金161.97万元,其中:自治区资金64万元,县级配套资金97.97万元。2011年,自治区水利厅、财政厅以“桂财建(2011)399号”文关于下达2011年一般小型病险水库除险加固项目自治区专项补助资金预算(计划)的通知下达自治区资金17万元;2013年,自治区水利厅、财政厅以“桂财建(2013)276号”关于下达2013年一般小型病险水库除险加固项目(第二批)自治区专项补助资金预算(计划)的通知下达自治区资金47万元,县级配套资金97.97万元。(四)工程建设有关单位1 .项目法人:钦州市钦南区水利水电工程管理站2 .设计单位:广西国瑞建

6、设工程有限公司3 .监理单位:广西递进工程咨询有限公司4 .施工单位:广西昊大建筑工程有限公司5 .质量和安全监督机构:钦州市钦南区水利水电质量与安全监督站6 .运行管理单位:钦州市钦南区犀牛脚镇水利水土保持站(五)工程施工过程工程实际施工日期为2014年10月18日开工,2015年3月9日工程完工。1 .主要工程开工、完工时间序号项目名称开工时间完工时间1主坝加固工程2014年12月19日2015年3月6日2副坝加固工程2015年1月9日2015年2月14日3溢洪道加固工程2015年1月7日2015年3月9日4坝体灌浆工程2014年12月19日2015年1月17日5放水系统工程2014年10

7、月18日2015年2月25日6附属工程2014年11月20日2015年2月27日2 .重大设计变更无。3 .重大技术问题及处理情况无。(六)工程完成情况和完成的主要工程量本工程完成主坝加固1座、副坝加固1座、溢洪道加固1座、放水设施改建1座、防汛道路等。设计和实际完成工程量统计如下:序号项目名称单位设计工程量完成工程量备注1土方开挖m3167915282土方回填m311678083表土清理m3216724144M7.5浆砌石m31891895MlO抹面m34793206C15柱浇筑m32161497C20舲浇筑m3162748C25硅浇筑m3102989干砌石m328218210砂砾垫层m32

8、4322811充填灌浆钻孔m67467412充填灌浆m258458413防汛道路km1.51.514拆除旧校m3303015草皮防护m21096892(七)征地补偿及移民安置本工程征地补偿费用为11941.50元,未发生移民安置情况。(八)水土保持设施本工程中的水土保持设施主要包括大坝外坡草皮护坡、内坡坡面及坝脚排水设施、施工临时设施区绿化等。工程建设过程中,建设单位按照水土保持法等相关法律法规的要求,对水土保持投入资金,并督促监理、施工单位严格按照设计文件中的水土保持工程进行施工,本工程建设对水土流失影响不大,主要是溢洪道开挖,坝坡修整等造成局部水土流失。工程完工后,开挖边坡裸露的泥土部分已

9、进行衬护或种植草皮护坡,水土保持恢复原状,没有造成较大水土流失现象。(九)环境保护工程无。二、工程验收及鉴定情况(一)单位工程验收2018年5月18日,钦州市钦南区水利水电工程管理站组织设计、监理、施工等单位的代表对本工程进行单位工程验收,同意该单位工程质量等级为合格,同意通过单位工程验收。(二)阶段验收2018年12月24日,钦州市钦南区水利局主持召开山龙水库除险加固工程蓄水验收会议,会议通过本工程蓄水验收。(三)专项验收2016年10月26日,对本工程白蚁防治项目进行验收,经验收本工程白蚁防治工程合格。(四)竣工验收技术鉴定无。三、历次验收及相关鉴定提出问题的处理情况无。四、工程质量(一)

10、工程质量监督山龙水库除险加固工程由钦州市钦南区水利水电工程质量与安全监督站对该工程行使质量监督。工程竣工验收前,质量监督机构对工程质量进行了等级核定,编制了工程质量评定报告。(二)工程项目划分该工程共划分1个单位工程,6个分部工程,61个单元工程。(三)工程质量评定本工程质量经施工单位自评、监理单位复核,项目法人认定,全部分部工程质量合格,单位工程质量合格,中间产品质量及原材料质量全部合格,施工中未发生质量事故;验收质量保证资料基本齐全,其中核备(定)资料缺少主坝和副坝C15舲护坡、放水设施工程C25舲箱涵、溢洪道C20聆底板等关键部位的杜强度和厚度实体质量检测合格报告备查资料。钦州市钦南区水

11、利水电工程质量与安全监督站根据项目法人提供的资料,依据国家水利行业标准水利水电工程施工质量检验与评定规程(SL176-2007)和水利水电建设工程验收规程(SL2232008)的规定,根据钦南区水利局关于水利工程竣工验收攻坚战工作推进会议纪要:“验收材料边做边核备,优先通过小(2)型水库验收工作”的决定,钦州市钦南区水利水电工程质量与安全监督站对本工程竣工验收暂不定工程质量等级,对项目法人认定的本工程质量合格等级无意见。验收委员会同意项目法人认定的本工程质量合格等级。五、概算执行情况(一)投资计划下达及资金到位2012年12月13日,钦州市水利局、财政局以关于广西钦州市钦南区山龙水库除险加固工

12、程初步设计的批复(钦市水管(2012)135号),对初步设计报告进行了批复,批复概算投资为161.97万元。截止决算日,本工程累计下达投资计划161.97万元,累计到位资金161.97万元,其中:自治区资金64元,县级配套资金97.97万元。(二)投资完成及交付资产本工程实际完成投资118.05万元,占批复概算的72.88%,实际交付使用资产额118.05万元。(三)征地补偿和移民安置资金本工程征地补偿费用为1194L5元,未发生移民安置情况。(四)结余资金本工程初步设计概算批复总投资为161.97万元,上级部门共下达投资计划161.97万元,到位资金161.97万元,工程竣工决算实际完成投资

13、118.05万元,比批复概算投资节约43.92万元,比实际到位资金结余43.92万元。(五)预计未完工程投资及预留费用无。(六)竣工财务决算报告编制本工程按水利基本建设项目财务决算编制规程SL19-2008规定的内容、格式编制竣工验收财务决算。因本工程结算尚未通过审计部门工程结算审计,建筑工程部分投资均为暂定价值,以工程结算书为参考依据,最终结果以审计结算为准。六、工程尾工安排无。七、工程运行管理情况(一)管理机构、人员和经费情况工程运行管理机构为钦州市钦南区犀牛脚镇水利水土保持站,为纯公益性事业单位,现有在职人员3人,均为全额财政拨款。(二)工程移交本工程通过验收后,移交钦州市钦南区犀牛脚镇

14、水利水土保持站进行运行管理。八、工程初期运行及效益(一)初期运行管理工程初期运行由钦州市钦南区犀牛脚镇水利水土保持站负责管理,管理单位制订了工作制度和岗位职责,严格按照钦南区防汛抗旱指挥部下达的运行水位执行,汛后能及时做好各种防洪设施的维护维修保养,以恢复其完好的性能,确保水库的正常运行。(二)初期运行效益工程完工后,消除了水库原来存在的病险隐患,提高了大坝的安全系数,溢洪道过水能力大大提高,确保标准洪水的正常通过,已能正常蓄水发挥灌溉效益。(三)初期运行监测资料分析钦州市钦南区犀牛脚镇水利水土保持站对水库加固后初期蓄水运行情况进行了逐日观测,大坝及新建放水设施未见渗水,溢洪道消能良好,无有害冲刷发生,放水系统运行正常,大坝无异常情况。九、竣工技术预验收无。十、意见和建议运行管理单位要加强工程管理,密切注意工程运行状况,认真做好水工水文资料观测及整编,积累运行管理资料,为水库除险加固工程后评价提供参考依据。H、结论钦州市钦南区山龙水库除险加固工程已按批准设计和下达投资计划的建设内容基本完成;工程质量合格;投资控制较合理,财务管理规范;工程管理单位落实;工程经受了汛期考验,运行正常,社会和经济效益已发挥。竣工验收委员会同意钦州市山龙水库除险加固工程通过竣工验收。十二、保留意见无。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 水利工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
