《工程监理日志.docx》由会员分享,可在线阅读,更多相关《工程监理日志.docx(2页珍藏版)》请在第壹文秘上搜索。

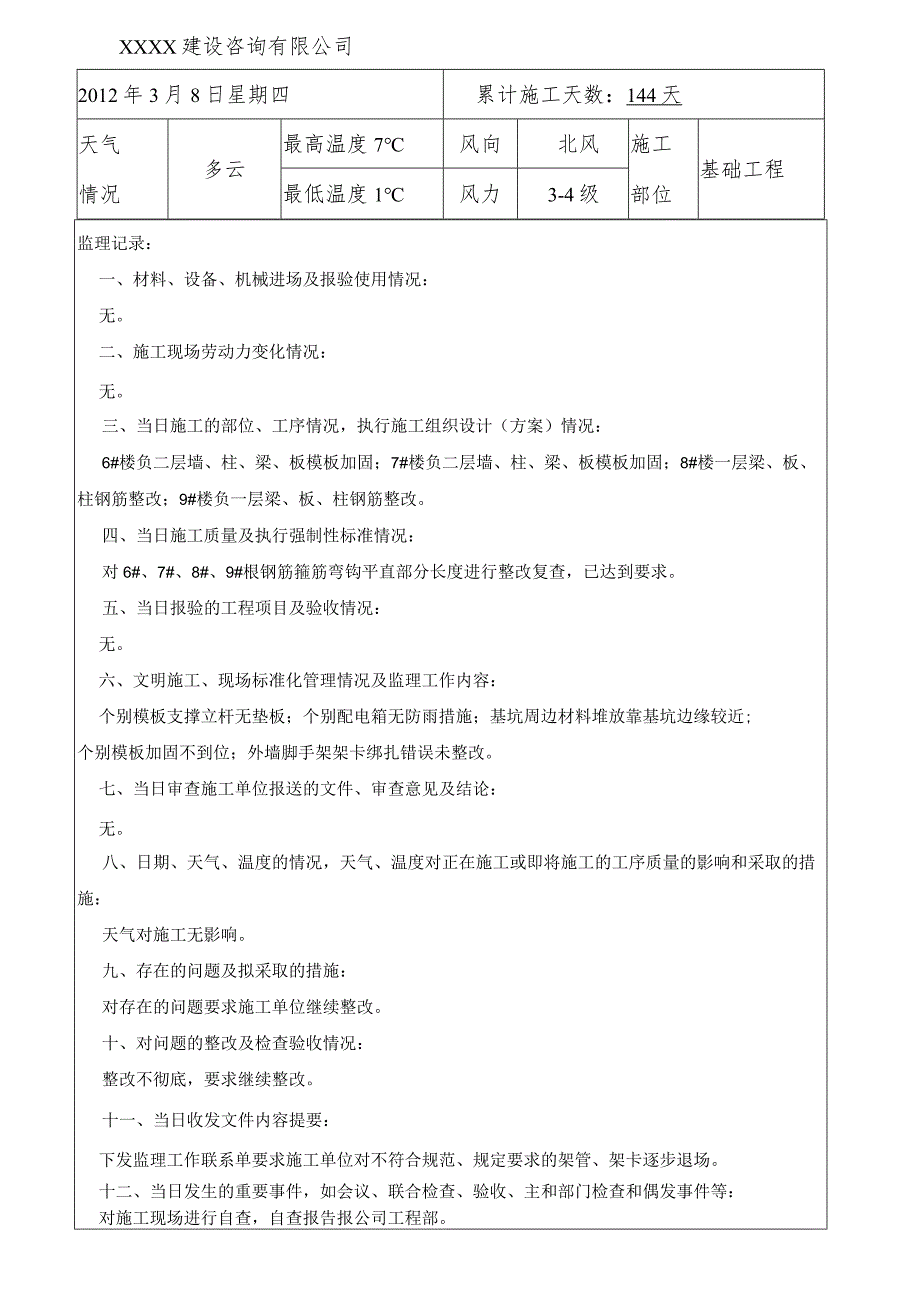

1、XXXX建设咨询有限公司2012年3月8日星期四累计施工天数:144天天气情况多云最高温度7风向北风施工部位基础工程最低温度1风力3-4级监理记录:一、材料、设备、机械进场及报验使用情况:无。二、施工现场劳动力变化情况:无。三、当日施工的部位、工序情况,执行施工组织设计(方案)情况:6#楼负二层墙、柱、梁、板模板加固;7#楼负二层墙、柱、梁、板模板加固;8#楼一层梁、板、柱钢筋整改;9#楼负一层梁、板、柱钢筋整改。四、当日施工质量及执行强制性标准情况:对6#、7#、8#、9#根钢筋箍筋弯钩平直部分长度进行整改复查,已达到要求。五、当日报验的工程项目及验收情况:无。六、文明施工、现场标准化管理情
2、况及监理工作内容:个别模板支撑立杆无垫板;个别配电箱无防雨措施;基坑周边材料堆放靠基坑边缘较近;个别模板加固不到位;外墙脚手架架卡绑扎错误未整改。七、当日审查施工单位报送的文件、审查意见及结论:无。八、日期、天气、温度的情况,天气、温度对正在施工或即将施工的工序质量的影响和采取的措施:天气对施工无影响。九、存在的问题及拟采取的措施:对存在的问题要求施工单位继续整改。十、对问题的整改及检查验收情况:整改不彻底,要求继续整改。十一、当日收发文件内容提要:下发监理工作联系单要求施工单位对不符合规范、规定要求的架管、架卡逐步退场。十二、当日发生的重要事件,如会议、联合检查、验收、主和部门检查和偶发事件等:对施工现场进行自查,自查报告报公司工程部。记录人签章:
