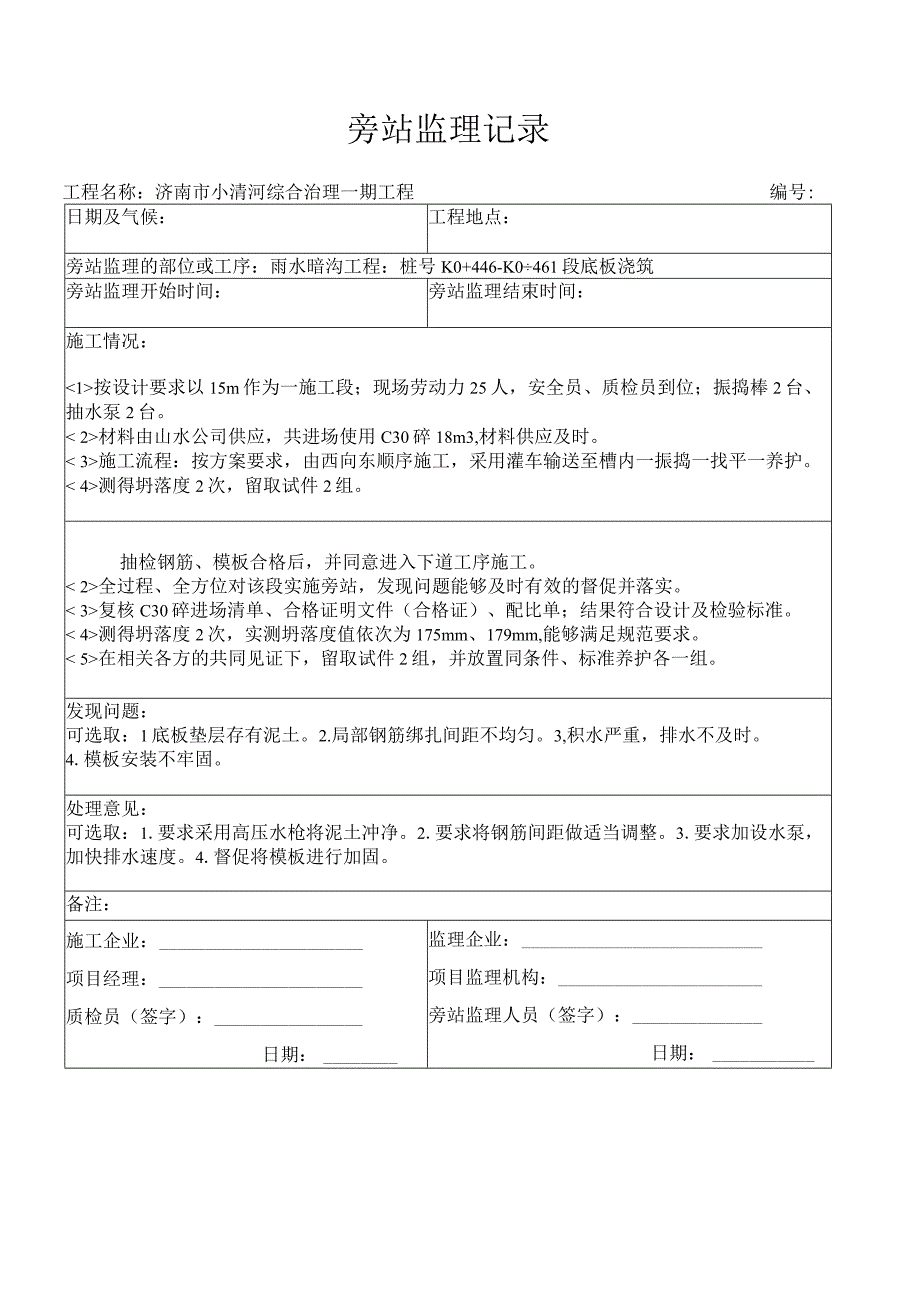

旁站监理记录工程名称:济南市小清河综合治理一期工程编号:日期及气候:工程地点:旁站监理的部位或工序:雨水暗沟工程:桩号K0+446-K0461段底板浇筑旁站监理开始时间:旁站监理结束时间:施工情况:按设计要求以15m作为一施工段;现场劳动力25人,安全员、质检员到位;振捣棒2台、抽水泵2台。材料由山水公司供应,共进场使用C30碎18m3,材料供应及时。施工流程:按方案要求,由西向东顺序施工,采用灌车输送至槽内一振捣一找平一养护。测得坍落度2次,留取试件2组。抽检钢筋、模板合格后,并同意进入下道工序施工。全过程、全方位对该段实施旁站,发现问题能够及时有效的督促并落实。复核C30碎进场清单、合格证明文件(合格证)、配比单;结果符合设计及检验标准。测得坍落度2次,实测坍落度值依次为175mm、179mm,能够满足规范要求。在相关各方的共同见证下,留取试件2组,并放置同条件、标准养护各一组。发现问题:可选取:1底板垫层存有泥土。2.局部钢筋绑扎间距不均匀。3,积水严重,排水不及时。4.模板安装不牢固。处理意见:可选取:1.要求采用高压水枪将泥土冲净。2.要求将钢筋间距做适当调整。3.要求加设水泵,加快排水速度。4.督促将模板进行加固。备注:施工企业:项目经理:质检员(签字):日期:监理企业:项目监理机构:旁站监理人员(签字):日期:
