烟囱拆除爆破设计方案.docx

上传人:p** 文档编号:742717 上传时间:2024-02-26 格式:DOCX 页数:8 大小:126.10KB
下载 相关 举报
烟囱拆除爆破设计方案.docx_第1页
第1页 / 共8页
烟囱拆除爆破设计方案.docx_第2页
第2页 / 共8页
烟囱拆除爆破设计方案.docx_第3页
第3页 / 共8页
烟囱拆除爆破设计方案.docx_第4页
第4页 / 共8页
烟囱拆除爆破设计方案.docx_第5页
第5页 / 共8页
烟囱拆除爆破设计方案.docx_第6页
第6页 / 共8页
烟囱拆除爆破设计方案.docx_第7页
第7页 / 共8页
烟囱拆除爆破设计方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《烟囱拆除爆破设计方案.docx》由会员分享,可在线阅读,更多相关《烟囱拆除爆破设计方案.docx(8页珍藏版)》请在第壹文秘上搜索。

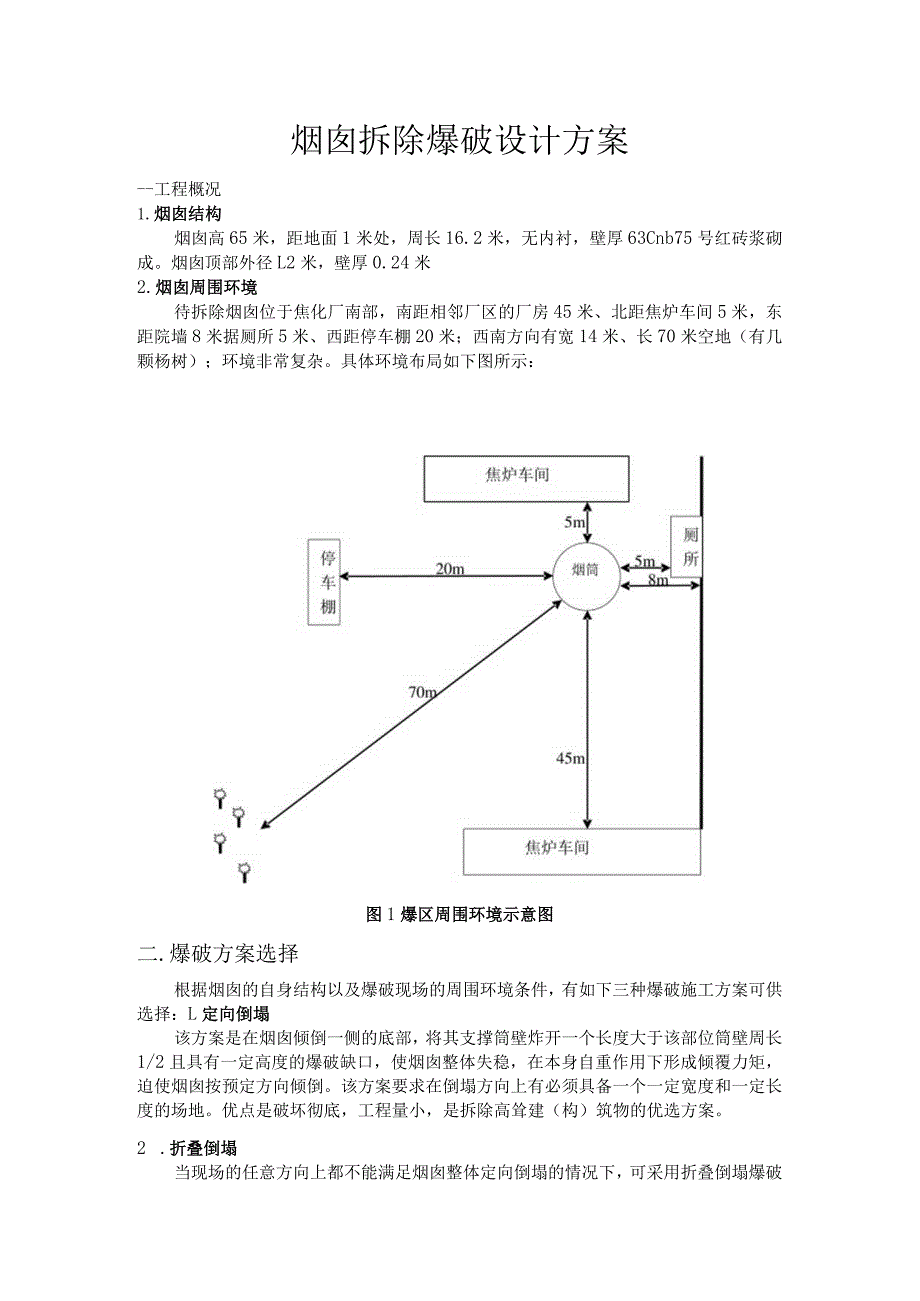

1、烟囱拆除爆破设计方案-工程概况1.烟囱结构烟囱高65米,距地面1米处,周长16.2米,无内衬,壁厚63Cnb75号红砖浆砌成。烟囱顶部外径L2米,壁厚0.24米2.烟囱周围环境待拆除烟囱位于焦化厂南部,南距相邻厂区的厂房45米、北距焦炉车间5米,东距院墙8米据厕所5米、西距停车棚20米;西南方向有宽14米、长70米空地(有几颗杨树);环境非常复杂。具体环境布局如下图所示:图1爆区周围环境示意图二.爆破方案选择根据烟囱的自身结构以及爆破现场的周围环境条件,有如下三种爆破施工方案可供选择:L定向倒塌该方案是在烟囱倾倒一侧的底部,将其支撑筒壁炸开一个长度大于该部位筒壁周长1/2且具有一定高度的爆破缺

2、口,使烟囱整体失稳,在本身自重作用下形成倾覆力矩,迫使烟囱按预定方向倾倒。该方案要求在倒塌方向上有必须具备一个一定宽度和一定长度的场地。优点是破坏彻底,工程量小,是拆除高耸建(构)筑物的优选方案。2 .折叠倒塌当现场的任意方向上都不能满足烟囱整体定向倒塌的情况下,可采用折叠倒塌爆破以缩短爆破范围。其基本原理是,根据现场条件,除了在主体底部布置一个爆破缺口外,还需在主体上部适当高度处布置一同向或者反向的缺口,并设置一定的爆破时间间隔,从而达到在受限的不利环境中进行折叠爆破的目的。其缺点是:施工难度大,技术要求高,风险高,需要专家评审后才能使用。3 .原地坍塌原地爆破拆除爆破适用于爆破主体周边空间

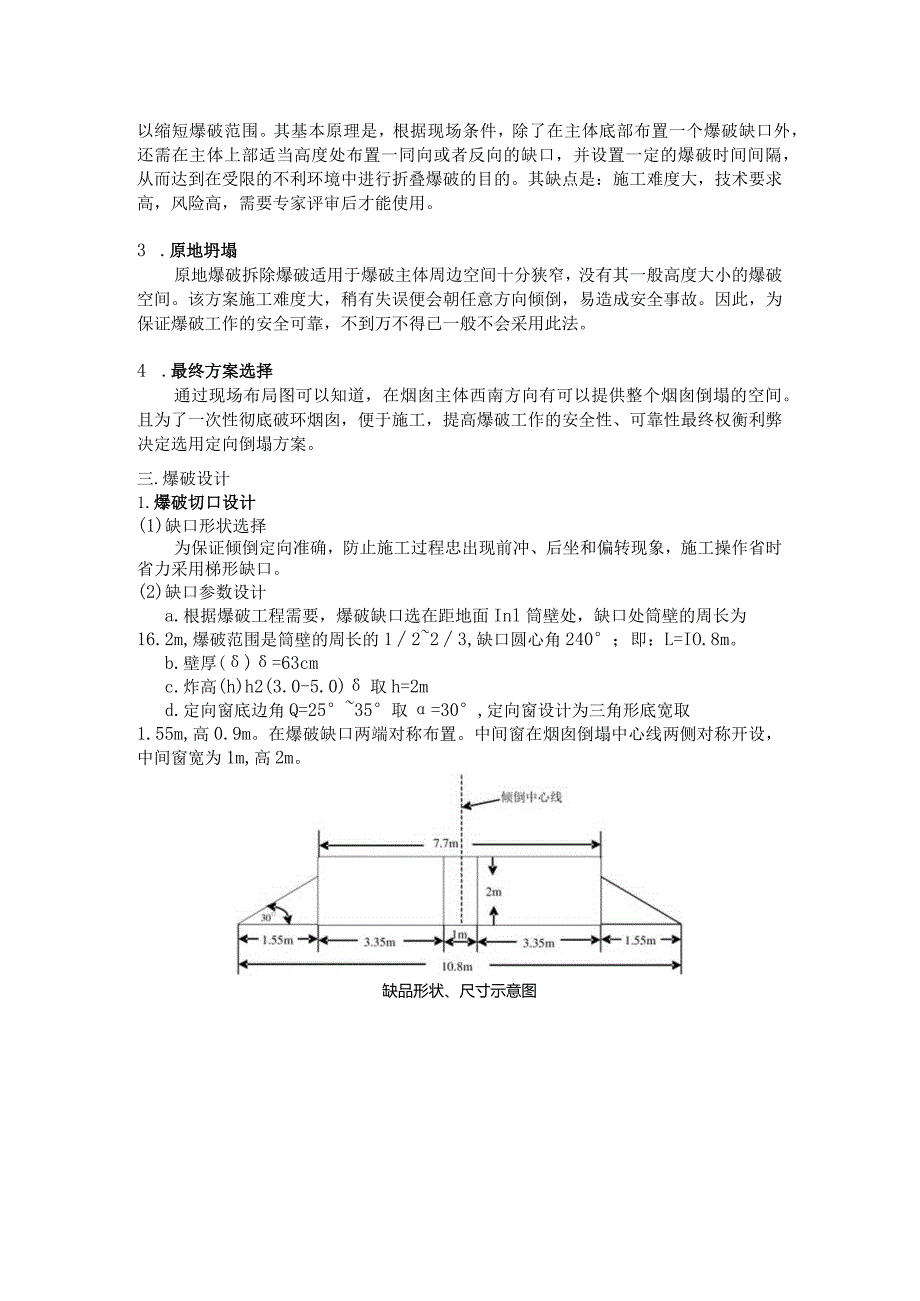

3、十分狭窄,没有其一般高度大小的爆破空间。该方案施工难度大,稍有失误便会朝任意方向倾倒,易造成安全事故。因此,为保证爆破工作的安全可靠,不到万不得已一般不会采用此法。4 .最终方案选择通过现场布局图可以知道,在烟囱主体西南方向有可以提供整个烟囱倒塌的空间。且为了一次性彻底破环烟囱,便于施工,提高爆破工作的安全性、可靠性最终权衡利弊决定选用定向倒塌方案。三.爆破设计1.爆破切口设计(1)缺口形状选择为保证倾倒定向准确,防止施工过程忠出现前冲、后坐和偏转现象,施工操作省时省力采用梯形缺口。(2)缺口参数设计a.根据爆破工程需要,爆破缺口选在距地面Inl筒壁处,缺口处筒壁的周长为16.2m,爆破范围是

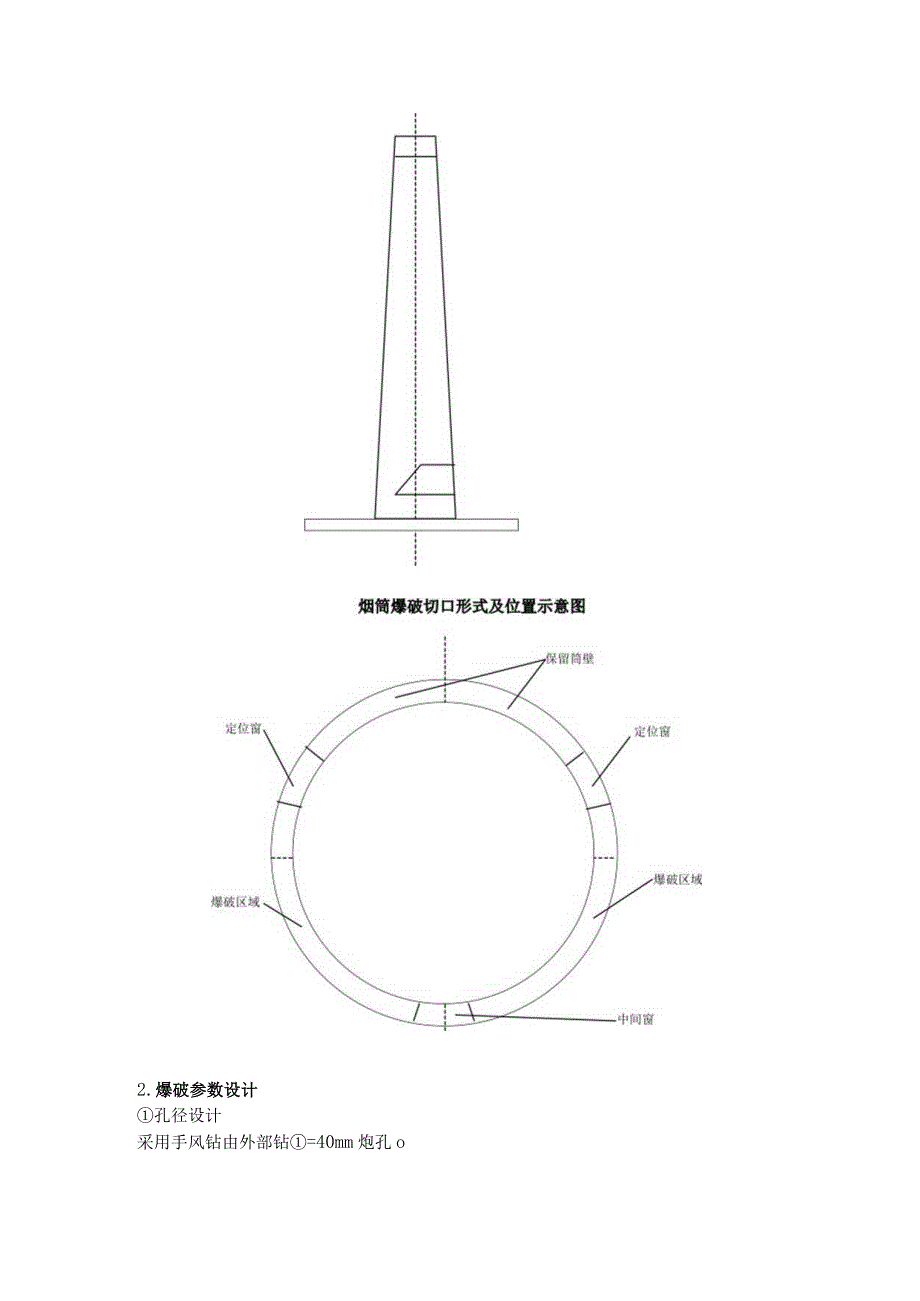

4、筒壁的周长的1223,缺口圆心角240;即:L=IO.8m。b.壁厚()=63cmc.炸高(h)h2(3.0-5.0)取h=2md.定向窗底边角Q=2535取=30,定向窗设计为三角形底宽取1.55m,高0.9m。在爆破缺口两端对称布置。中间窗在烟囱倒塌中心线两侧对称开设,中间窗宽为1m,高2m。缺品形状、尺寸示意图2.爆破参数设计孔径设计采用手风钻由外部钻=40mm炮孔o .炮孔深度设计最小抵抗线W为壁厚的一半,即W=/2=31.5cm,取W=0.3m炮孔堵塞长度L2(1.1-1.2)W,取L=O.36m根据公式:炮孔深度I=(0.70.8)本次取系数为0.8,代入数据计算得:1=0.8*0

5、.63=0.504InQ0.5m .孔网参数设计对于砖结构烟囱,根据公式有:a=(L22)W,式中系数取L5,则代入数据计算得:a.=l.5=1.5*0.3=0.45mb=(0.8-0.9)a,式中系数取0.9,则代入数据计算得:b=0.9a=0.9*0.450.4m .单孔装药量计算(注:采用连续装药)单孔装药量根据体积公式:Q=qab5计算。为顺利将爆破产生的碎块冲出炮孔应采用加强抛掷爆破。参照类似拆除爆破设计并查表得单耗q=1000gm3o代入计算得:Q=IOoO*0.45*0.4*0.63=113g(如现场条件允许,可进行试爆,以进一步优化单孔装药量。) .起爆网络设计炮孔布置示意图/

6、 J炮孔装药示意图电1段孔内延期3段孔内延期5段孔内延期起爆网络示意图起爆网络采用塑料导爆管起爆网络,每个装药孔设置12发延期导爆管雷管,每1O发雷管连成一簇,由2发串联在孔外接力瞬发电雷管引爆,每簇间的电雷管串联,最后用起爆器点火起爆。在连接起爆网络时,应注意一下几点:a.起爆网络应采用同一厂家,同一批次的电起爆雷管,以确保整个爆破网络的可靠性。b.为避免出现盲炮,提高爆破可靠性,宜采用串联爆破网络。c.为了能让缺口准确、快速形成,保证精确、顺利实现定向倒塌,故采用微差爆破Od.为在一定程度上减少灰尘对周围居民的影响,选用水炮泥作为炮孔堵塞物。四.施工与安全1 .减震与飞石防护a.高耸建(构

7、)筑物拆除爆破产生的触地震动往往远大于爆破本身的震动,因此,要加强对触地震动的预防。根据现场条件,可在预计的倒塌范围内铺上适当厚度的土层和树枝树叶的混合松散铺垫层(层数越多越佳),起缓冲作用,并在一定程度上防止碎石飞溅。b.由于爆破本身也会产生大量飞石,故在爆破缺口位置覆盖两到三层草垫和一层竹芭并困扎牢固,以防止飞石四溅。为进一步确保安全再在离缺口部位3m左右位置正对缺口布设两排竹芭,以二次削弱飞石能量,降低爆破危害。c.同时,对离爆破现场较近的设施和居民住房应做好遮挡覆盖工作,避免造成不必要的损失。必要时还应疏散部分人员。2 .风力影响为确保爆破的倾倒的准确性,不宜在当风向与倒塌方向不一致且

8、风力很大时进行爆破施工,应推迟爆破时间。3起爆与警戒星药作业时,所有与爆破无关人员撤离现场,装药作业结束检查无误后,所有人员撤离现场,警戒人员到位,警戒范围为距爆区边缘30Om的范围。待确认警戒区内无人后,发出起爆指令,实施爆破。爆破后5分钟,安全人员进入现场检查,确认安全后,撤除警戒。爆破信号有三次,其意义规定如下:预告信号,断交、清场开始,在起爆前30分钟发出,预示无关人员马上撤离现场;起爆信号,在起爆前1分钟发出。指挥长开始倒数“5”“4”“3”“2”“1”o起爆站听到“1”时起爆;解除警戒信号,检查现场安全后发出。五.施工组织一、本次爆破成立现场指挥部,分别由当地公安机关、甲方和乙方组

9、成,设爆破现场总指挥1人,副总指挥1人,负责整个爆破施工的领导工作,主持制定全面工作计划,审查爆破工作人员和爆破器材使用管理,监督安全质量。1)总指挥:李明亮单位:山东天宝爆破有限公司2)爆破施工公告:爆破施工前3天发布施工公告,并在作业地点张贴。装药前一天应发布爆破公告并在现场张贴。二、警戒范围和标志:1)警戒范围:不少于200米。2)警戒位置:各主要路口、四面八方,建筑物周围均需布岗。爆区周围环境示意图产警戒点3)警戒标志:警戒人员持小红旗,爆破范围20Om外拉绳;利用警报器提醒警JO三、爆炸物品管理1)器材购买,按照爆破申请批示地点购买;2)现场器材管理,设专人负责发放、登记和回收;3)

10、器材领用及退回,根据爆破设计要求,分片并设专人领用,及时登记、退回,无关人员不得领用。根据要求设:安全员:单位:爆破员:单位:保管员:单位:四、爆破安全检查及处理:爆破后自然通风10分钟,方可由爆破作业人员进入现场进行安全检查,观察是否有险情,并决定处理措施。对爆破部位要仔细检查是否有瞎炮,如有瞎炮可采取以下措施处理:1)爆破后发现存在盲炮时,现场安全员、技术员应立即定出警戒范围,将所有人员、设备将清除到安全区域内。处理盲炮时无关人员不准许进入警戒区。2)现场安全员、技术员组织安排爆破员,根据现场实际情况,对盲炮进行安全处理。六.注意事项高耸建(构)筑物的拆除爆破,本身施工技术难度大,未知因素

11、多。因此为尽量减小施工过程中对周围环境造成的不良影响,实行以下几种简便有效的措施。搭设围挡。拆除动工前,先在烟囱开设缺口的周边架设钢管架及彩条布围挡,此措施不但能有效的降低视觉污染,对机械噪音、粉尘和少数飞溅碎块也能起到一定的防护作用。加强对乙焕等火源的重点管理,严格执行氧气瓶与乙焕瓶间距管理规定(两瓶间距大于5m)。施工材料和拆除材料的存放及保管应符合防火要求,易燃物品要分类单独存放。进入爆破区、警戒区人员和参加施爆人员按规定佩戴相应标志进入相关区域工作。对爆破施工、安全警戒和后勤保障等人员要求:要按时、按位到岗,严守岗位、文明礼貌、执行命令,服从指挥,认真完成岗位责任,确保爆破工作安全顺利

12、完成。爆前二天,检查爆破安全防护措施各项工作准备落实情况,向有关单位、附近居民住户发出安民告示。七.应急救援措施应急预案主要是针对爆破意外:1.盲炮;2.个别飞石对周边保护物的外表及人员的损害。为预防上述爆破意外发生,本次爆破施工制定如下紧急抢险措施:由爆破公司工程师负责爆破安全检查,发现盲炮,及时上报处理,并向公安汇报,制定处理办法。由爆破项目部负责,配备一台机动车,5名工人,组成应急抢险队,爆破时待命准备。爆破前预备一台高压洒水车,一方面作为火险应急预备,另一方面作为爆破降尘的重要措施。爆破时,爆破单位起爆站与现场执勤保安队建立通话联系,爆破单位现场负责人各就各位。烟囱爆破前拉闸切断周边电力设施。成立电力设施抢修小组,以备万一。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
