《地产公司土建室外装饰外墙面砖工艺标准指引手册.docx》由会员分享,可在线阅读,更多相关《地产公司土建室外装饰外墙面砖工艺标准指引手册.docx(1页珍藏版)》请在第壹文秘上搜索。

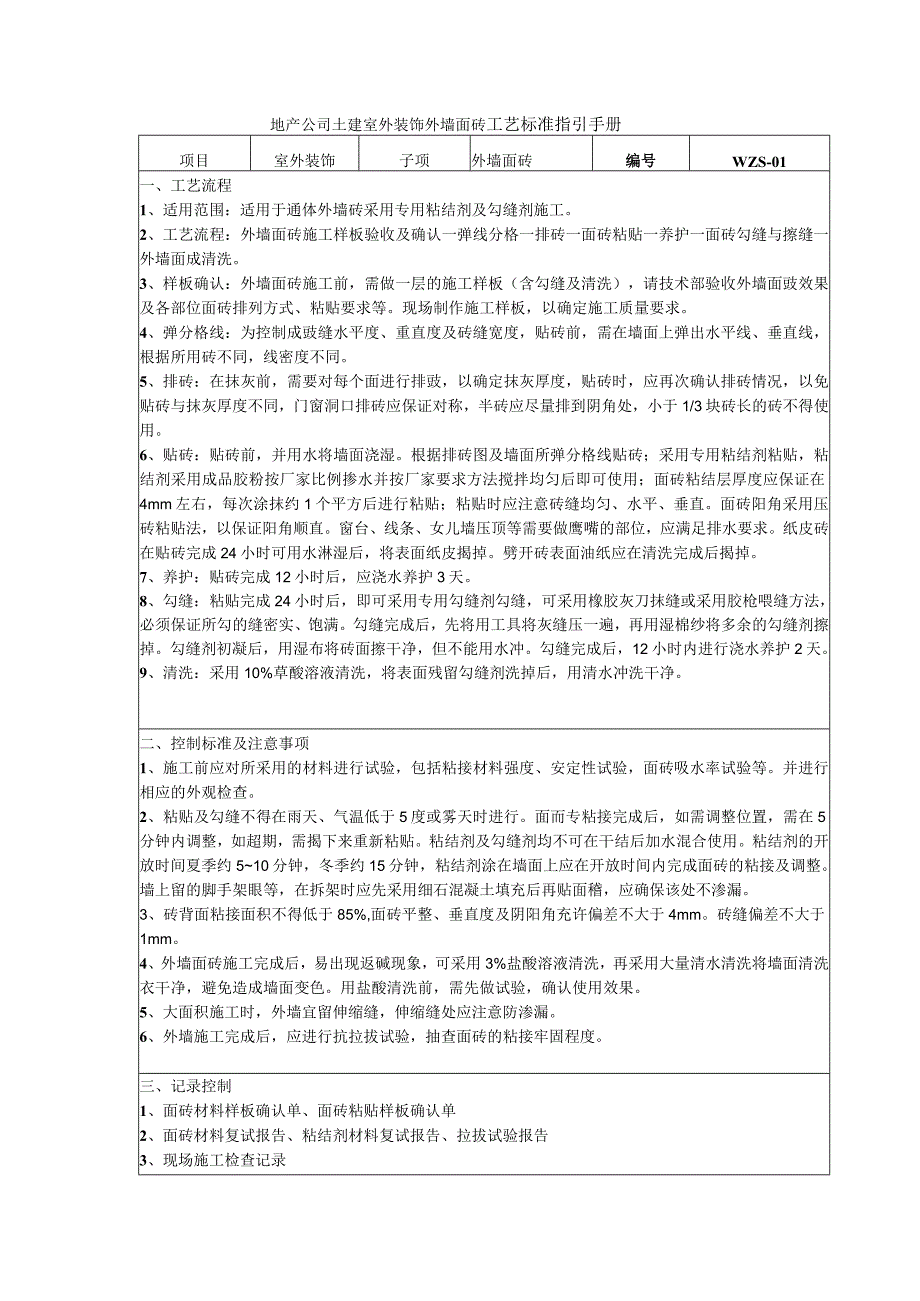

1、地产公司土建室外装饰外墙面砖工艺标准指引手册项目室外装饰子项外墙面砖编号WZS-01一、工艺流程1、适用范围:适用于通体外墙砖采用专用粘结剂及勾缝剂施工。2、工艺流程:外墙面砖施工样板验收及确认一弹线分格一排砖一面砖粘贴一养护一面砖勾缝与擦缝一外墙面成清洗。3、样板确认:外墙面砖施工前,需做一层的施工样板(含勾缝及清洗),请技术部验收外墙面豉效果及各部位面砖排列方式、粘贴要求等。现场制作施工样板,以确定施工质量要求。4、弹分格线:为控制成豉缝水平度、重直度及砖缝宽度,贴砖前,需在墙面上弹出水平线、垂直线,根据所用砖不同,线密度不同。5、排砖:在抹灰前,需要对每个面进行排豉,以确定抹灰厚度,贴砖
2、时,应再次确认排砖情况,以免贴砖与抹灰厚度不同,门窗洞口排砖应保证对称,半砖应尽量排到阴角处,小于1/3块砖长的砖不得使用。6、贴砖:贴砖前,并用水将墙面浇湿。根据排砖图及墙面所弹分格线贴砖;采用专用粘结剂粘贴,粘结剂采用成品胶粉按厂家比例掺水并按厂家要求方法搅拌均匀后即可使用;面砖粘结层厚度应保证在4mm左右,每次涂抹约1个平方后进行粘贴;粘贴时应注意砖缝均匀、水平、垂直。面砖阳角采用压砖粘贴法,以保证阳角顺直。窗台、线条、女儿墙压顶等需要做鹰嘴的部位,应满足排水要求。纸皮砖在贴砖完成24小时可用水淋湿后,将表面纸皮揭掉。劈开砖表面油纸应在清洗完成后揭掉。7、养护:贴砖完成12小时后,应浇水
3、养护3天。8、勾缝:粘贴完成24小时后,即可采用专用勾缝剂勾缝,可采用橡胶灰刀抹缝或采用胶枪喂缝方法,必须保证所勾的缝密实、饱满。勾缝完成后,先将用工具将灰缝压一遍,再用湿棉纱将多余的勾缝剂擦掉。勾缝剂初凝后,用湿布将砖面擦干净,但不能用水冲。勾缝完成后,12小时内进行浇水养护2天。9、清洗:采用10%草酸溶液清洗,将表面残留勾缝剂洗掉后,用清水冲洗干净。二、控制标准及注意事项1、施工前应对所采用的材料进行试验,包括粘接材料强度、安定性试验,面砖吸水率试验等。并进行相应的外观检查。2、粘贴及勾缝不得在雨天、气温低于5度或雾天时进行。面而专粘接完成后,如需调整位置,需在5分钟内调整,如超期,需揭
4、下来重新粘贴。粘结剂及勾缝剂均不可在干结后加水混合使用。粘结剂的开放时间夏季约510分钟,冬季约15分钟,粘结剂涂在墙面上应在开放时间内完成面砖的粘接及调整。墙上留的脚手架眼等,在拆架时应先采用细石混凝土填充后再贴面稽,应确保该处不渗漏。3、砖背面粘接面积不得低于85%,面砖平整、垂直度及阴阳角充许偏差不大于4mm。砖缝偏差不大于1mm。4、外墙面砖施工完成后,易出现返碱现象,可采用3%盐酸溶液清洗,再采用大量清水清洗将墙面清洗衣干净,避免造成墙面变色。用盐酸清洗前,需先做试验,确认使用效果。5、大面积施工时,外墙宜留伸缩缝,伸缩缝处应注意防渗漏。6、外墙施工完成后,应进行抗拉拔试验,抽查面砖的粘接牢固程度。三、记录控制1、面砖材料样板确认单、面砖粘贴样板确认单2、面砖材料复试报告、粘结剂材料复试报告、拉拔试验报告3、现场施工检查记录
