地产公司土建地坪楼梯间工艺标准指引手册.docx

上传人:p** 文档编号:744418 上传时间:2024-02-26 格式:DOCX 页数:1 大小:15.64KB
下载 相关 举报
地产公司土建地坪楼梯间工艺标准指引手册.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《地产公司土建地坪楼梯间工艺标准指引手册.docx》由会员分享,可在线阅读,更多相关《地产公司土建地坪楼梯间工艺标准指引手册.docx(1页珍藏版)》请在第壹文秘上搜索。

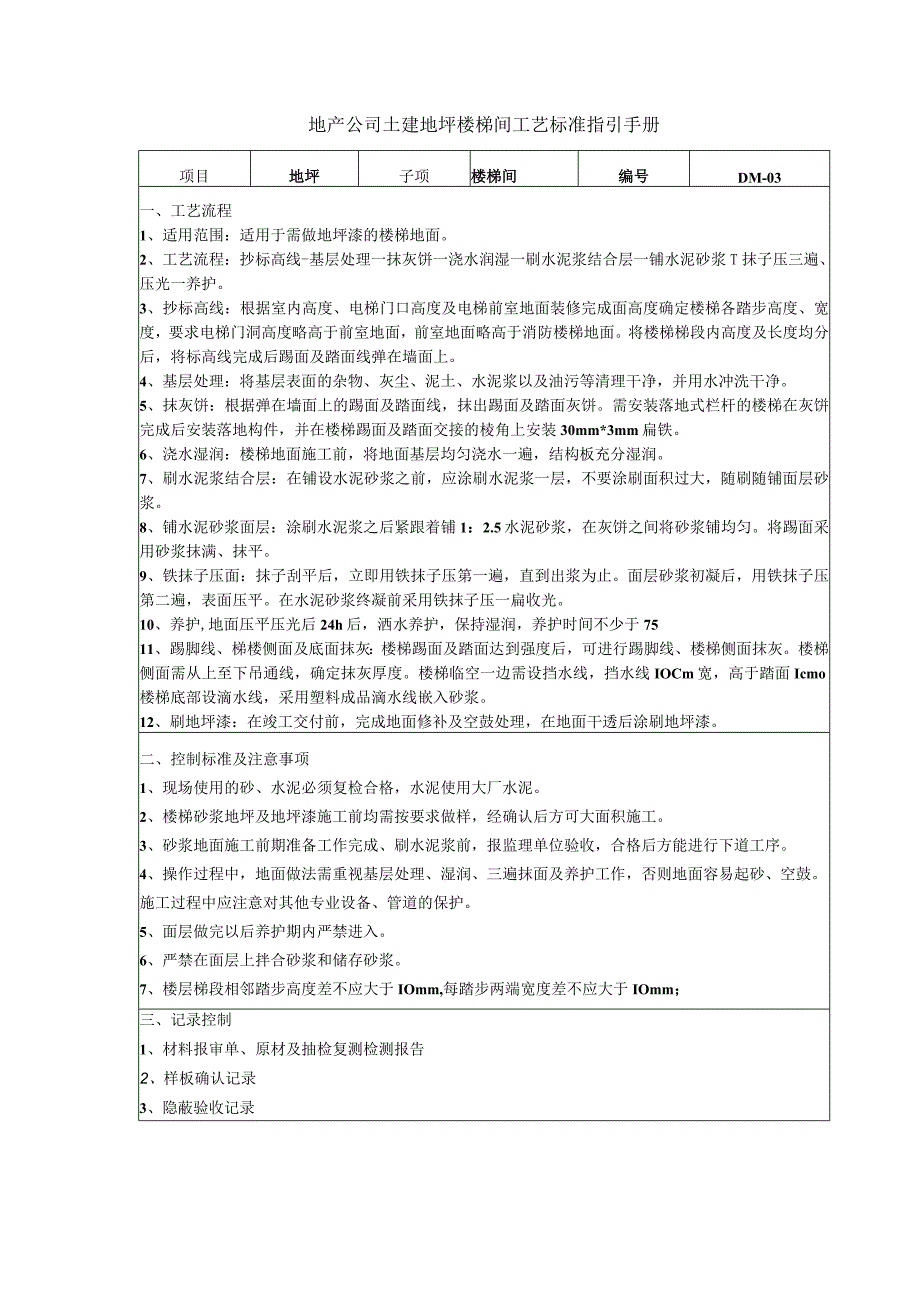

1、地产公司土建地坪楼梯间工艺标准指引手册项目地坪子项楼梯间编号DM-03一、工艺流程1、适用范围:适用于需做地坪漆的楼梯地面。2、工艺流程:抄标高线-基层处理一抹灰饼一浇水润湿一刷水泥浆结合层一铺水泥砂浆T抹子压三遍、压光一养护。3、抄标高线:根据室内高度、电梯门口高度及电梯前室地面装修完成面高度确定楼梯各踏步高度、宽度,要求电梯门洞高度略高于前室地面,前室地面略高于消防楼梯地面。将楼梯梯段内高度及长度均分后,将标高线完成后踢面及踏面线弹在墙面上。4、基层处理:将基层表面的杂物、灰尘、泥土、水泥浆以及油污等清理干净,并用水冲洗干净。5、抹灰饼:根据弹在墙面上的踢面及踏面线,抹出踢面及踏面灰饼。需

2、安装落地式栏杆的楼梯在灰饼完成后安装落地构件,并在楼梯踢面及踏面交接的棱角上安装30mm*3mm扁铁。6、浇水湿润:楼梯地面施工前,将地面基层均匀浇水一遍,结构板充分湿润。7、刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆。8、铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺1:2.5水泥砂浆,在灰饼之间将砂浆铺均匀。将踢面采用砂浆抹满、抹平。9、铁抹子压面:抹子刮平后,立即用铁抹子压第一遍,直到出浆为止。面层砂浆初凝后,用铁抹子压第二遍,表面压平。在水泥砂浆终凝前采用铁抹子压一扁收光。10、养护,地面压平压光后24h后,洒水养护,保持湿润,养护时间不少于751

3、1、踢脚线、梯楼侧面及底面抹灰:楼梯踢面及踏面达到强度后,可进行踢脚线、楼梯侧面抹灰。楼梯侧面需从上至下吊通线,确定抹灰厚度。楼梯临空一边需设挡水线,挡水线IOCm宽,高于踏面Icmo楼梯底部设滴水线,采用塑料成品滴水线嵌入砂浆。12、刷地坪漆:在竣工交付前,完成地面修补及空鼓处理,在地面干透后涂刷地坪漆。二、控制标准及注意事项1、现场使用的砂、水泥必须复检合格,水泥使用大厂水泥。2、楼梯砂浆地坪及地坪漆施工前均需按要求做样,经确认后方可大面积施工。3、砂浆地面施工前期准备工作完成、刷水泥浆前,报监理单位验收,合格后方能进行下道工序。4、操作过程中,地面做法需重视基层处理、湿润、三遍抹面及养护工作,否则地面容易起砂、空鼓。施工过程中应注意对其他专业设备、管道的保护。5、面层做完以后养护期内严禁进入。6、严禁在面层上拌合砂浆和储存砂浆。7、楼层梯段相邻踏步高度差不应大于IOmm,每踏步两端宽度差不应大于IOmm;三、记录控制1、材料报审单、原材及抽检复测检测报告2、样板确认记录3、隐蔽验收记录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
