地产公司土建抗渗混凝土工艺标准指引手册.docx

上传人:p** 文档编号:744422 上传时间:2024-02-26 格式:DOCX 页数:1 大小:16.04KB
下载 相关 举报

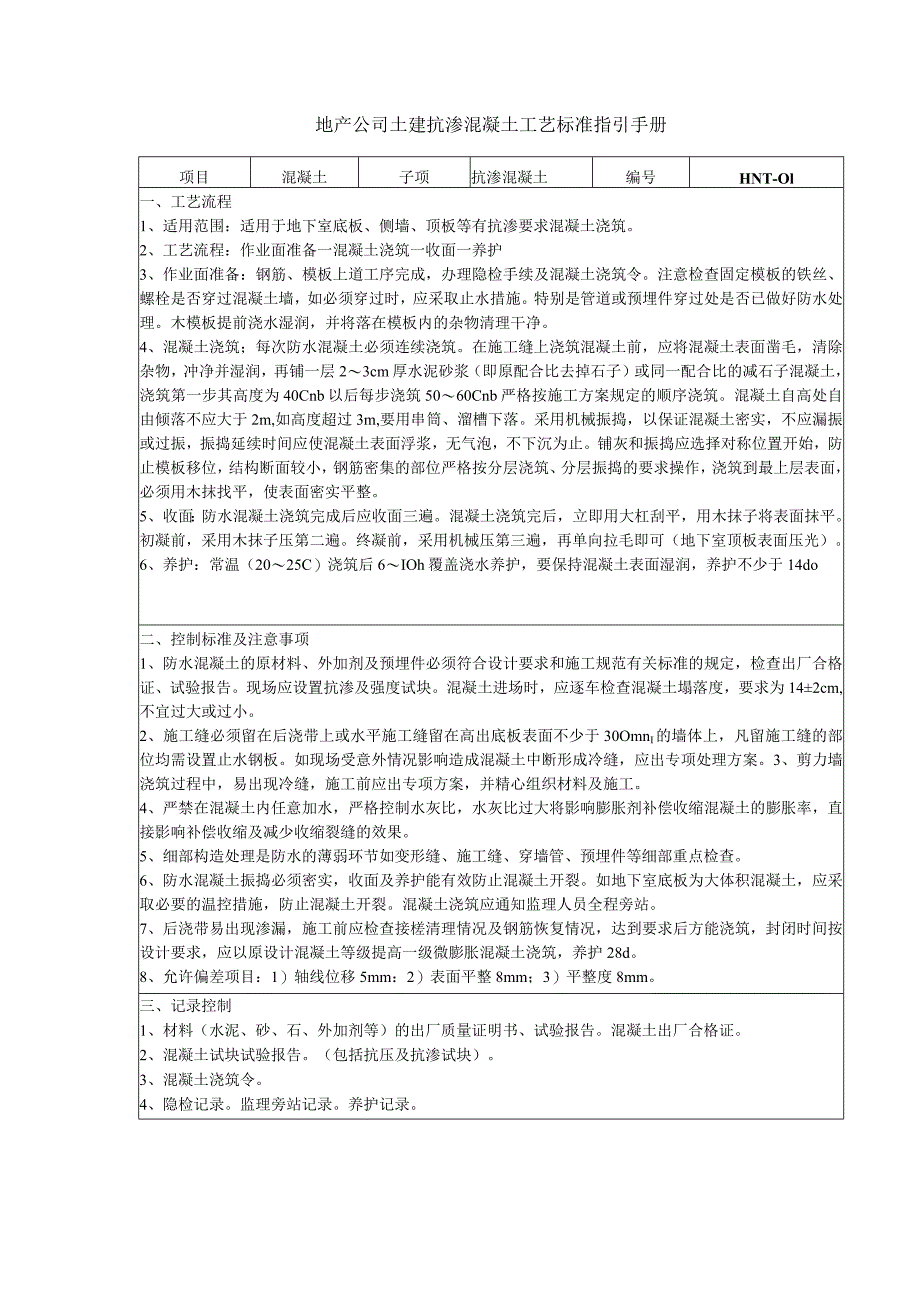

地产公司土建抗渗混凝土工艺标准指引手册.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《地产公司土建抗渗混凝土工艺标准指引手册.docx》由会员分享,可在线阅读,更多相关《地产公司土建抗渗混凝土工艺标准指引手册.docx(1页珍藏版)》请在第壹文秘上搜索。

1、地产公司土建抗渗混凝土工艺标准指引手册项目混凝土子项抗渗混凝土编号HNT-Ol一、工艺流程1、适用范围:适用于地下室底板、侧墙、顶板等有抗渗要求混凝土浇筑。2、工艺流程:作业面准备一混凝土浇筑一收面一养护3、作业面准备:钢筋、模板上道工序完成,办理隐检手续及混凝土浇筑令。注意检查固定模板的铁丝、螺栓是否穿过混凝土墙,如必须穿过时,应采取止水措施。特别是管道或预埋件穿过处是否已做好防水处理。木模板提前浇水湿润,并将落在模板内的杂物清理干净。4、混凝土浇筑;每次防水混凝土必须连续浇筑。在施工缝上浇筑混凝土前,应将混凝土表面凿毛,清除杂物,冲净并湿润,再铺一层23cm厚水泥砂浆(即原配合比去掉石子)

2、或同一配合比的减石子混凝土,浇筑第一步其高度为40Cnb以后每步浇筑5060Cnb严格按施工方案规定的顺序浇筑。混凝土自高处自由倾落不应大于2m,如高度超过3m,要用串筒、溜槽下落。采用机械振捣,以保证混凝土密实,不应漏振或过振,振捣延续时间应使混凝土表面浮浆,无气泡,不下沉为止。铺灰和振捣应选择对称位置开始,防止模板移位,结构断面较小,钢筋密集的部位严格按分层浇筑、分层振捣的要求操作,浇筑到最上层表面,必须用木抹找平,使表面密实平整。5、收面:防水混凝土浇筑完成后应收面三遍。混凝土浇筑完后,立即用大杠刮平,用木抹子将表面抹平。初凝前,采用木抹子压第二遍。终凝前,采用机械压第三遍,再单向拉毛即

3、可(地下室顶板表面压光)。6、养护:常温(2025C)浇筑后6IOh覆盖浇水养护,要保持混凝土表面湿润,养护不少于14do二、控制标准及注意事项1、防水混凝土的原材料、外加剂及预埋件必须符合设计要求和施工规范有关标准的规定,检查出厂合格证、试验报告。现场应设置抗渗及强度试块。混凝土进场时,应逐车检查混凝土塌落度,要求为142cm,不宜过大或过小。2、施工缝必须留在后浇带上或水平施工缝留在高出底板表面不少于30OmnI的墙体上,凡留施工缝的部位均需设置止水钢板。如现场受意外情况影响造成混凝土中断形成冷缝,应出专项处理方案。3、剪力墙浇筑过程中,易出现冷缝,施工前应出专项方案,并精心组织材料及施工

4、。4、严禁在混凝土内任意加水,严格控制水灰比,水灰比过大将影响膨胀剂补偿收缩混凝土的膨胀率,直接影响补偿收缩及减少收缩裂缝的效果。5、细部构造处理是防水的薄弱环节如变形缝、施工缝、穿墙管、预埋件等细部重点检查。6、防水混凝土振捣必须密实,收面及养护能有效防止混凝土开裂。如地下室底板为大体积混凝土,应采取必要的温控措施,防止混凝土开裂。混凝土浇筑应通知监理人员全程旁站。7、后浇带易出现渗漏,施工前应检查接槎清理情况及钢筋恢复情况,达到要求后方能浇筑,封闭时间按设计要求,应以原设计混凝土等级提高一级微膨胀混凝土浇筑,养护28d。8、允许偏差项目:1)轴线位移5mm:2)表面平整8mm;3)平整度8mm。三、记录控制1、材料(水泥、砂、石、外加剂等)的出厂质量证明书、试验报告。混凝土出厂合格证。2、混凝土试块试验报告。(包括抗压及抗渗试块)。3、混凝土浇筑令。4、隐检记录。监理旁站记录。养护记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
