《建筑工地挡土墙施工方案.docx》由会员分享,可在线阅读,更多相关《建筑工地挡土墙施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

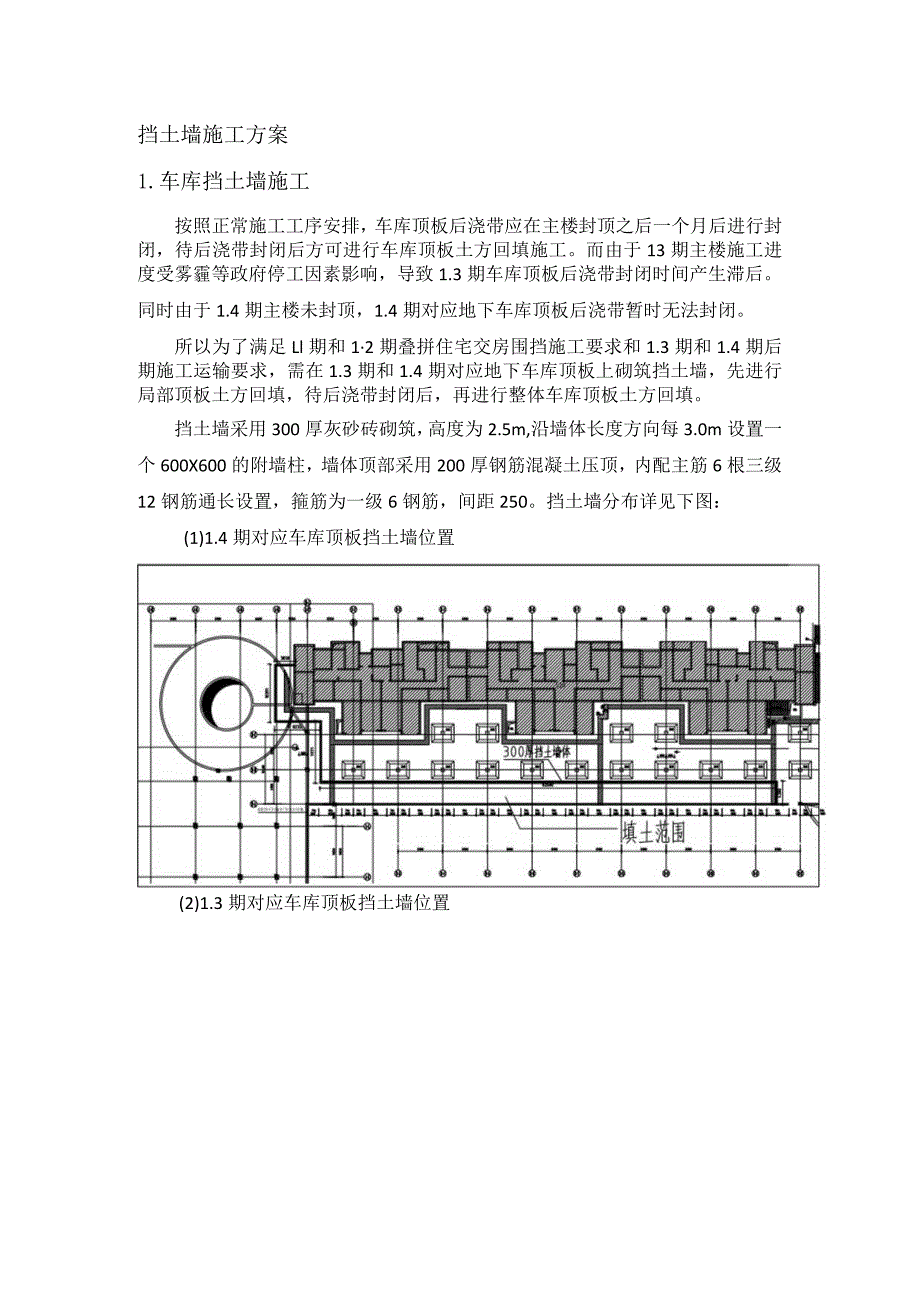

1、挡土墙施工方案1.车库挡土墙施工按照正常施工工序安排,车库顶板后浇带应在主楼封顶之后一个月后进行封闭,待后浇带封闭后方可进行车库顶板土方回填施工。而由于13期主楼施工进度受雾霾等政府停工因素影响,导致1.3期车库顶板后浇带封闭时间产生滞后。同时由于1.4期主楼未封顶,1.4期对应地下车库顶板后浇带暂时无法封闭。所以为了满足Ll期和12期叠拼住宅交房围挡施工要求和1.3期和1.4期后期施工运输要求,需在1.3期和1.4期对应地下车库顶板上砌筑挡土墙,先进行局部顶板土方回填,待后浇带封闭后,再进行整体车库顶板土方回填。挡土墙采用300厚灰砂砖砌筑,高度为2.5m,沿墙体长度方向每3.0m设置一个6

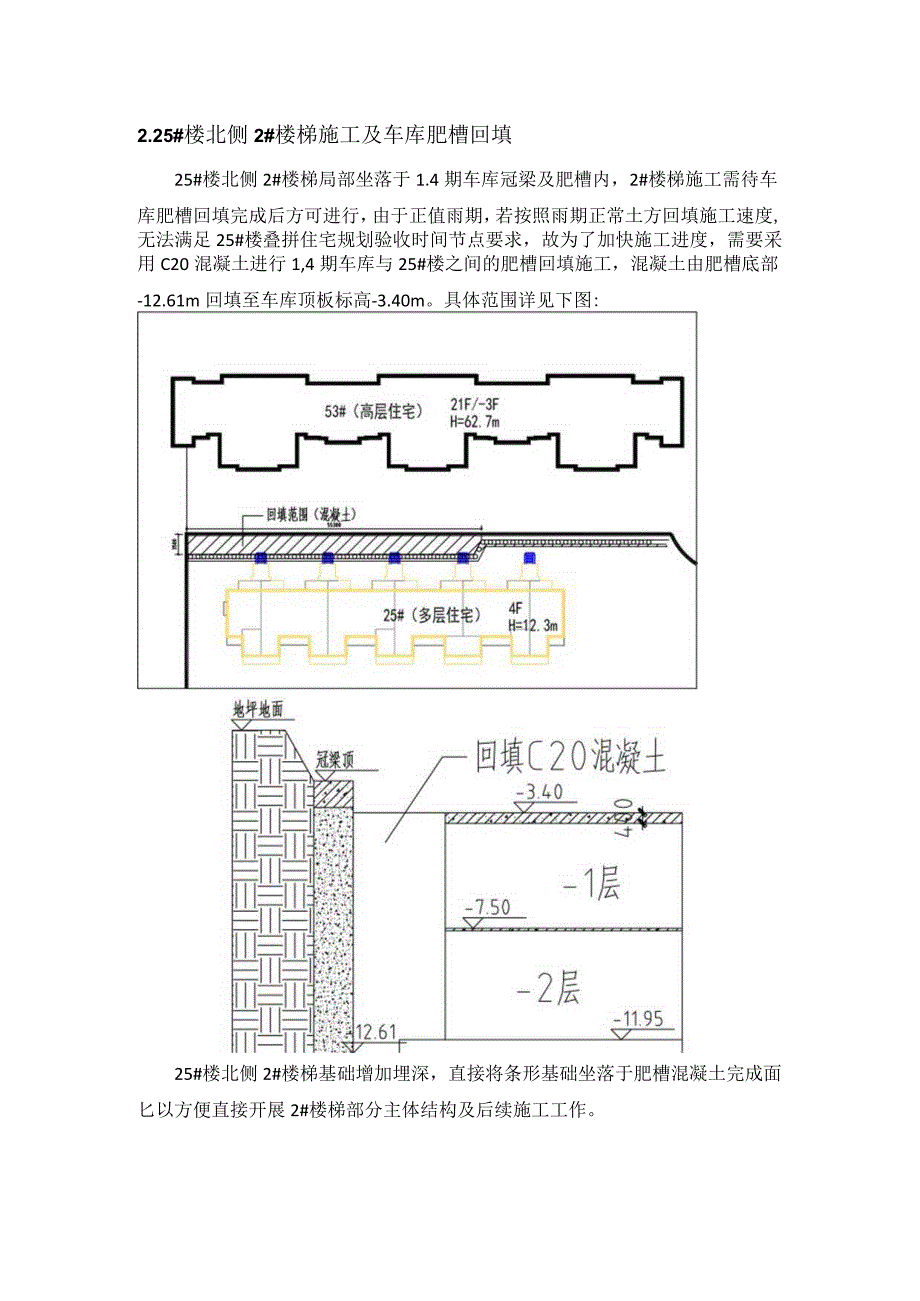

2、00X600的附墙柱,墙体顶部采用200厚钢筋混凝土压顶,内配主筋6根三级12钢筋通长设置,箍筋为一级6钢筋,间距250。挡土墙分布详见下图:(1)1.4期对应车库顶板挡土墙位置(2)1.3期对应车库顶板挡土墙位置2.25#楼北侧2#楼梯施工及车库肥槽回填25#楼北侧2#楼梯局部坐落于1.4期车库冠梁及肥槽内,2#楼梯施工需待车库肥槽回填完成后方可进行,由于正值雨期,若按照雨期正常土方回填施工速度,无法满足25#楼叠拼住宅规划验收时间节点要求,故为了加快施工进度,需要采用C20混凝土进行1,4期车库与25#楼之间的肥槽回填施工,混凝土由肥槽底部-12.61m回填至车库顶板标高-3.40m。具体范围详见下图:25#楼北侧2#楼梯基础增加埋深,直接将条形基础坐落于肥槽混凝土完成面匕以方便直接开展2#楼梯部分主体结构及后续施工工作。
