二次结构施工方案.docx

上传人:p** 文档编号:74570 上传时间:2022-12-18 格式:DOCX 页数:25 大小:1,006.52KB
下载 相关 举报
二次结构施工方案.docx_第1页
第1页 / 共25页
二次结构施工方案.docx_第2页
第2页 / 共25页
二次结构施工方案.docx_第3页
第3页 / 共25页
二次结构施工方案.docx_第4页
第4页 / 共25页
二次结构施工方案.docx_第5页
第5页 / 共25页
二次结构施工方案.docx_第6页
第6页 / 共25页
二次结构施工方案.docx_第7页
第7页 / 共25页
二次结构施工方案.docx_第8页
第8页 / 共25页
二次结构施工方案.docx_第9页
第9页 / 共25页
二次结构施工方案.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《二次结构施工方案.docx》由会员分享,可在线阅读,更多相关《二次结构施工方案.docx(25页珍藏版)》请在第壹文秘上搜索。

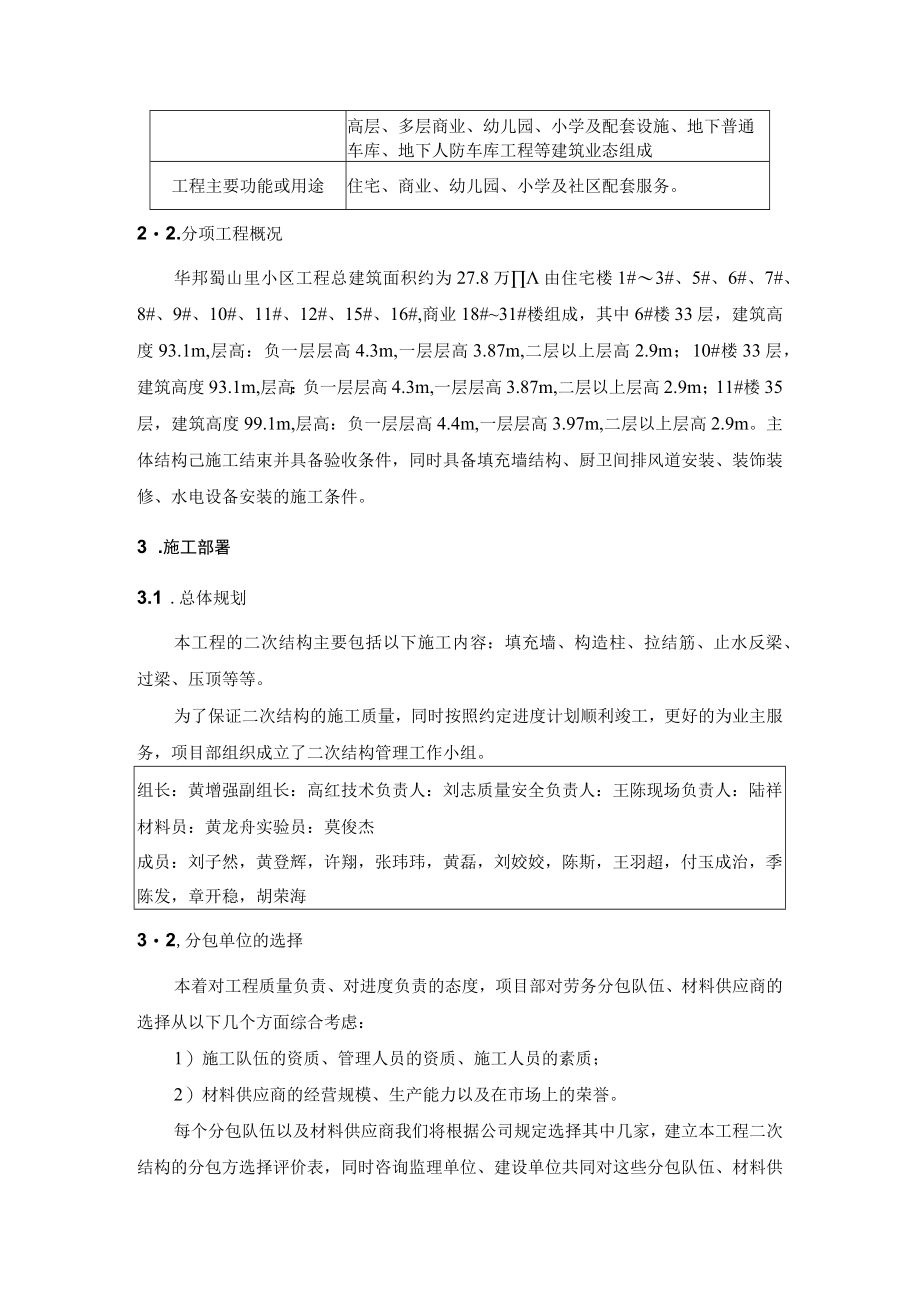

1、1.编制依据1、砌体工程施工质量验收规范GB50203-20112、建筑工程施工质量验收统一标准GB50300-20133、建筑施工安全检查标准JGJ5920114、施工现场临时用电安全技术规范JGJ4620055、建筑机械使用安全技术规程JGJ33-20126、砖墙建筑构造(烧结多孔豉与普通砖、蒸压砖)04J1017、混凝土结构工程施工质量验收规范(2011版)GB50204-20028、安徽省住宅工程质量通病防治技术规程DB341659-20129、住宅建筑构造11J930-110、砌体填充墙结构构造12G614-111、建筑施工手册第五版12、建筑工程施工质量标准13、华邦蜀山里施工图纸

2、及合同14、华邦蜀山里施工组织设计2 .工程概况2.1 .基本简介工程名称合肥华邦蜀山里项目工程地址合肥市蜀山区振兴路与田埠西路交叉口建设单位合肥华墅置业投资有限公司勘察单位合肥建材地质工程基勘察院设计单位安徽寰宇建筑设计院监督单位合肥市建筑质量安全监督站监理单位安徽南巽建设项目投资管理有限公司总包单位中建一局集团第五建筑有限公司建筑面积约28万平方米工程造价4.277亿元计划开工时间2014年10月1日总工期总工期为610天质量目标单位工程一次交验合格率100%合肥市优质结构奖(琥珀杯),局精品杯。合同承包范围项目由7栋31-34层、2栋18层、4栋11层高及小高层、多层商业、幼儿园、小学及

3、配套设施、地下普通车库、地下人防车库工程等建筑业态组成工程主要功能或用途住宅、商业、幼儿园、小学及社区配套服务。22.分项工程概况华邦蜀山里小区工程总建筑面积约为27.8万由住宅楼1#3#、5#、6#、7#、8#、9#、10#、11#、12#、15#、16#,商业18#31#楼组成,其中6#楼33层,建筑高度93.1m,层高:负一层层高4.3m,一层层高3.87m,二层以上层高2.9m;10#楼33层,建筑高度93.1m,层高:负一层层高4.3m,一层层高3.87m,二层以上层高2.9m;11#楼35层,建筑高度99.1m,层高:负一层层高4.4m,一层层高3.97m,二层以上层高2.9m。主

4、体结构己施工结束并具备验收条件,同时具备填充墙结构、厨卫间排风道安装、装饰装修、水电设备安装的施工条件。3 .施工部署3.1 .总体规划本工程的二次结构主要包括以下施工内容:填充墙、构造柱、拉结筋、止水反梁、过梁、压顶等等。为了保证二次结构的施工质量,同时按照约定进度计划顺利竣工,更好的为业主服务,项目部组织成立了二次结构管理工作小组。组长:黄增强副组长:高红技术负责人:刘志质量安全负责人:王陈现场负责人:陆祥材料员:黄龙舟实验员:莫俊杰成员:刘子然,黄登辉,许翔,张玮玮,黄磊,刘姣姣,陈斯,王羽超,付玉成治,季陈发,章开稳,胡荣海32,分包单位的选择本着对工程质量负责、对进度负责的态度,项目

5、部对劳务分包队伍、材料供应商的选择从以下几个方面综合考虑:1)施工队伍的资质、管理人员的资质、施工人员的素质;2)材料供应商的经营规模、生产能力以及在市场上的荣誉。每个分包队伍以及材料供应商我们将根据公司规定选择其中几家,建立本工程二次结构的分包方选择评价表,同时咨询监理单位、建设单位共同对这些分包队伍、材料供应商进行有选择的实地考察,以便于选择最佳的分包队伍及材料供应商。3.3 进度安排进度计划安排:根据施工组织设计总控进度计划安排,二次结构的时间为2015年5月10日2015年8月26日。工期的紧张需要及时插入二次结构的施工。34样板制度本着“样板引路”的原则,本工程的所有工序施工前均先做

6、好样板,本工程的样板展示区位于施工现场3#楼西侧,位于振兴路的西大门处。并邀请建设单位、设计单位及监理单位共同对样板进行检查并制定出本工程的二次结构质量标准,形成文字形式,便于验收以及质量合格率100%。3.5 主要资源配置35j主要材料计划表序号名称强度等级单位进场时间1煤砰石烧结空心砖0.00以下MU7.50.00以上外墙MU5.0;内墙MU3.5MP二次结构施工前一周入场2预拌砂浆M5t二次结构施工前一周入场3.5.2.主要劳动力计划表序号名称数量进场时间1瓦工60二次结构施工前3天入场2壮工30二次结构施工前3天入场3装饰木工40二次结构施工前3天入场4抹灰工40二次结构施工前3天入场

7、5其他15二次结构施工前3天入场3.5.3.主要机具计划表序号名称数量进场时间1全自动干混(拌)砂浆灌2二次结构施工前一周入场2计量器具2套二次结构施工前一周入场3手推车20二次结构施工前一周入场4 .施工准备4.1 ,技术准备结合工程当前进度和工程特点,编制有针对性的方案并经监理批准审定通过。下达可具有操作性的技术交底,切实的指导施工。施工过程中不定时的对施工质量和施工方法进行检查,对于不符合要求的及时纠正。做好墙身定位工作,依据图纸、考虑装修预留量,放好墙边线,并办好验收手续。砌体的排块设计:根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,根据砌块厚度与结构净高度及门窗洞口尺寸切实安排好

8、立面、剖面的排块设计。预拌砂浆、砖块:进场的预拌砂浆要有出场合格证和现场的复试报告。42现场准备依据施工组织设计中装饰装修阶段现场平面布置图布置现场,现场采用全自动干混(拌)砂浆管,现场拟布置2个砂浆灌,6#楼北侧布置一个砂浆灌,提供6#楼使用;10#、11#北侧布置一个砂浆灌,覆盖范围包括10#、11#。砂浆灌的布置在地库顶板上,等砂浆灌布置的地库顶板施工完成后,合理适时的安装好砂浆灌。同时要对砂浆灌做好防护措施。5 .工艺流程51,施工工艺楼面测量放线一构造柱、抱框、墙体拉结筋固定一基座混凝土一排风画中建一局集团第五建筑有限公司4道安装一隔墙板安装一填充墙砌筑(水电管预埋)一构造柱、抱框、

9、水平系梁、过梁钢筋、支模一浇筑混凝土一拆模清理一质量验收。5.1.1. 基层验收、施工放线1、砌筑基层的楼地面时,浮浆、残渣应清理干净再用水平尺检查其平整度并弹线。2、填充墙的边线、门窗洞口位置线应准确,偏差控制在规范允许范围内。5.1.2. 植筋1、植入深度控制砌体与柱或剪力墙的拉结筋,过梁、圈梁、现浇板带钢筋与结构连接及构造柱立筋与上下层连接采用植筋方法,结构胶采用合格的结构胶,植入深度不小于12d(巾6拉结筋按80mm施工),间距50Ommo2、植筋胶及拉拔试验钻孔应用吹风机清理干净,保证钻孔深度,植筋必须经过拉拔试验,合格后方可进行后续施工,所需的植筋胶要提前选好厂家,保证性能合格、操

10、作简单。5.1.3. 填充墙砌体1、常温状态下,烧结砖应在砌筑前12d浇水湿润,含水率宜为10%-15%,严禁干砖上墙砌筑;2、立皮数杆:宜采用30X40木料制作,皮数杆上注明门窗洞口、拉结筋、圈梁等的尺寸标高。皮数杆宜在门窗和砌体转角处设立,一般距墙皮或墙角50毫米为宜。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。因中建一局集团第五建筑有限公司63、根据最下面一皮砖的标高,拉通线检查,楼板结构或室内地坪出现偏差时应预先用1:2水泥砂浆找平,若水平灰缝厚度超过20毫米,用C25细石混凝土找平。砌体灰缝应厚度一致,砂浆饱满,竖向灰缝不得出现透明缝、瞎缝和假缝。填充墙砌至接近梁底、板底时,

11、应留有3080mm的空隙,并应留置不少于7d的间歇期,用细石混凝土加膨胀剂塞实;4、拉结筋设置:本页图用于墙体不大于240mm的填充墙,沿高度每60Omm设通长26。当填充墙厚度大于24Omm是,拉结筋宜配置366拉结筋。?./.、修次康天增班区与褂莘相收”处立期一皮&庆濯我上配可窠S1.IIGi1.W5、填充墙与框梁柱(或剪力墙)的拉结参见图集12G614-1第1113页,拉结筋全长拉通;填充墙顶部与梁板的连接采用细石混凝土加膨胀剂塞实;当填充墙的高度超过4m时,应在半高处设置水平系梁,做法按第19、20页;当填充墙的长度超过5m或层高的两倍时,增设钢筋混凝土构造柱。6、厨房和卫生间的墙体底

12、部设200mm高(宽度与其上部填充墙相同)的C25防渗混凝土。墙体水平拉结筋连接详图填充墙与框架柱拉结详图”号12G6MT中司.IaI必Kt慎计I四.份师-ii-填充墙与框架柱拉结详图卜Nnaw:*阂*潮泉屋3jXh4i帔;又*|4正式裁.“吹ITTT-ft:M三*U1.*SJR:it凝士小学专心9缺牛:乘用*6校绿编片s6GQ%累用KH*ft-40.IF通篇电律:sTMb*煌雄#孔体:s50ho;建制空心H体:-500;篱压弋濯疆土欢依:坎绒帝及2%s-SW;块M高质38bb,STMt,混凝土结构中预省拉结钢筋RAt12G614-1树SiI臬口tJ川丹海町如C收计划,“哄I9允本IB1.U?

13、吏/有门洞墙体构造柱设置示意二刻洞墙体构造柱设置示意(一):谆大f24MH,*平条索纵向K修为,。162I1-12-2(水平寮梁)63CO砖墙砌筑f模板支设-混凝土浇筑。2、需要设置构造柱的部位:不同材料交接处;内外墙交接处;墙长大于4m;砌体无约束端;洞口宽度大于2m。3、马牙槎设置钢筋混凝土构造柱的施工按12G614-1图集第15、16页(如下图所示),愉11.,八口(或被及构造柱纵筋应预埋在梁内并外伸600oI.代夕衣月干县或是统泰索而缘茶大;(桌等一)50D(即直忤坳,rar!w-fjm(r5核机UutZj戌川*et1.必2NHj体火1IS构造柱的混凝土后浇,柱顶与梁底交接处预留空隙30mm,空隙用M5水泥砂浆填充密实。砌体构造柱按经确认的构造柱平面布置图进行留设;构造柱“马牙槎”应先退后进,退进尺寸按50Omm留设,位置应准确,端部须掉线砌筑。4、双面胶封堵砌体构造柱模板安装前,须清理干净底脚砂灰,并按要求贴双面胶堵缝,双面胶须弹线粘贴,保证顺直、界面清晰,完成后报监理检查。阿中建一局集团第五建筑有限公司Hft:,6+月子楼i豌(Od1.E1itH.Uf1

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
