《045-墙面砖粘贴施工技术交底.docx》由会员分享,可在线阅读,更多相关《045-墙面砖粘贴施工技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

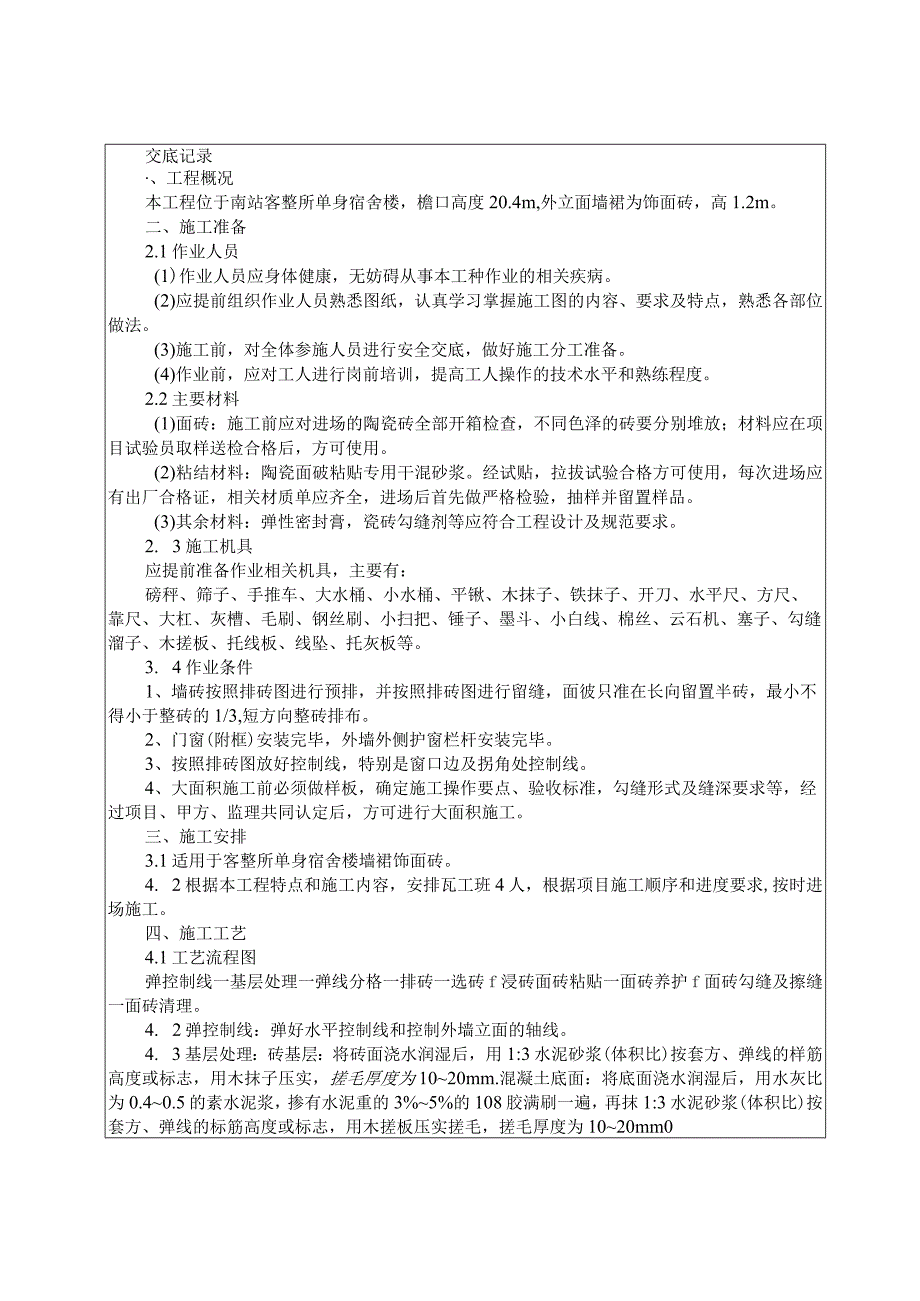

1、交底记录、工程概况本工程位于南站客整所单身宿舍楼,檐口高度20.4m,外立面墙裙为饰面砖,高1.2m。二、施工准备2.1作业人员(1)作业人员应身体健康,无妨碍从事本工种作业的相关疾病。(2)应提前组织作业人员熟悉图纸,认真学习掌握施工图的内容、要求及特点,熟悉各部位做法。(3)施工前,对全体参施人员进行安全交底,做好施工分工准备。(4)作业前,应对工人进行岗前培训,提高工人操作的技术水平和熟练程度。2.2主要材料(1)面砖:施工前应对进场的陶瓷砖全部开箱检查,不同色泽的砖要分别堆放;材料应在项目试验员取样送检合格后,方可使用。(2)粘结材料:陶瓷面破粘贴专用干混砂浆。经试贴,拉拔试验合格方可
2、使用,每次进场应有出厂合格证,相关材质单应齐全,进场后首先做严格检验,抽样并留置样品。(3)其余材料:弹性密封膏,瓷砖勾缝剂等应符合工程设计及规范要求。2. 3施工机具应提前准备作业相关机具,主要有:磅秤、筛子、手推车、大水桶、小水桶、平锹、木抹子、铁抹子、开刀、水平尺、方尺、靠尺、大杠、灰槽、毛刷、钢丝刷、小扫把、锤子、墨斗、小白线、棉丝、云石机、塞子、勾缝溜子、木搓板、托线板、线坠、托灰板等。3. 4作业条件1、墙砖按照排砖图进行预排,并按照排砖图进行留缝,面彼只准在长向留置半砖,最小不得小于整砖的1/3,短方向整砖排布。2、门窗(附框)安装完毕,外墙外侧护窗栏杆安装完毕。3、按照排砖图放

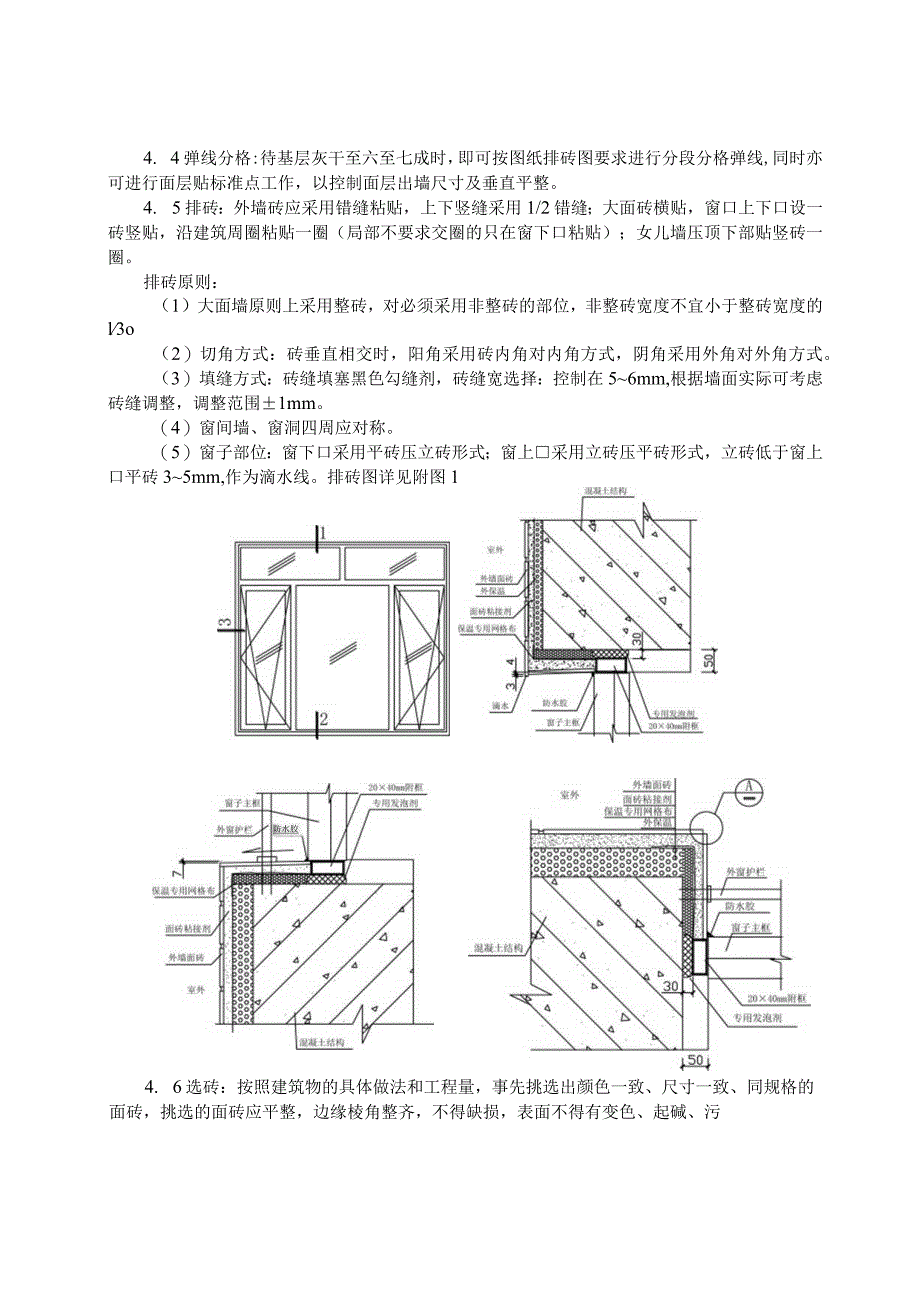

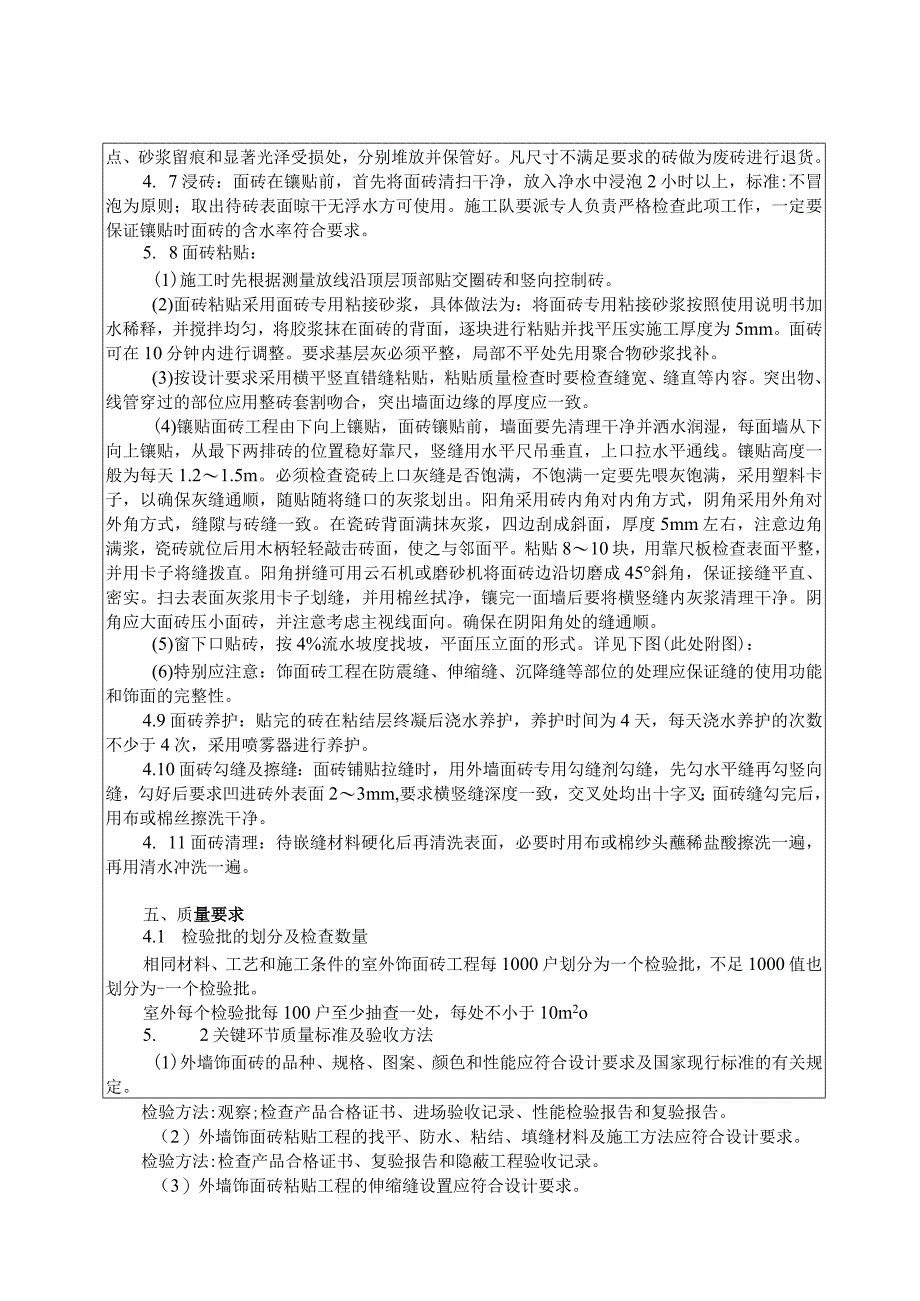

3、好控制线,特别是窗口边及拐角处控制线。4、大面积施工前必须做样板,确定施工操作要点、验收标准,勾缝形式及缝深要求等,经过项目、甲方、监理共同认定后,方可进行大面积施工。三、施工安排3.1适用于客整所单身宿舍楼墙裙饰面砖。4. 2根据本工程特点和施工内容,安排瓦工班4人,根据项目施工顺序和进度要求,按时进场施工。四、施工工艺4.1工艺流程图弹控制线一基层处理一弹线分格一排砖一选砖f浸砖面砖粘贴一面砖养护f面砖勾缝及擦缝一面砖清理。4. 2弹控制线:弹好水平控制线和控制外墙立面的轴线。4. 3基层处理:砖基层:将砖面浇水润湿后,用1:3水泥砂浆(体积比)按套方、弹线的样筋高度或标志,用木抹子压实,
4、搓毛厚度为1020mm.混凝土底面:将底面浇水润湿后,用水灰比为0.40.5的素水泥浆,掺有水泥重的3%5%的108胶满刷一遍,再抹1:3水泥砂浆(体积比)按套方、弹线的标筋高度或标志,用木搓板压实搓毛,搓毛厚度为1020mm04. 4弹线分格:待基层灰干至六至七成时,即可按图纸排砖图要求进行分段分格弹线,同时亦可进行面层贴标准点工作,以控制面层出墙尺寸及垂直平整。4. 5排砖:外墙砖应采用错缝粘贴,上下竖缝采用1/2错缝;大面砖横贴,窗口上下口设一砖竖贴,沿建筑周圈粘贴一圈(局部不要求交圈的只在窗下口粘贴);女儿墙压顶下部贴竖砖一圈。排砖原则:(1)大面墙原则上采用整砖,对必须采用非整砖的部
5、位,非整砖宽度不宜小于整砖宽度的l3o(2)切角方式:砖垂直相交时,阳角采用砖内角对内角方式,阴角采用外角对外角方式。(3)填缝方式:砖缝填塞黑色勾缝剂,砖缝宽选择:控制在56mm,根据墙面实际可考虑砖缝调整,调整范围1mm。(4)窗间墙、窗洞四周应对称。(5)窗子部位:窗下口采用平砖压立砖形式;窗上采用立砖压平砖形式,立砖低于窗上口平砖35mm,作为滴水线。排砖图详见附图1防水胶4. 6选砖:按照建筑物的具体做法和工程量,事先挑选出颜色一致、尺寸一致、同规格的面砖,挑选的面砖应平整,边缘棱角整齐,不得缺损,表面不得有变色、起碱、污点、砂浆留痕和显著光泽受损处,分别堆放并保管好。凡尺寸不满足要
6、求的砖做为废砖进行退货。4. 7浸砖:面砖在镶贴前,首先将面砖清扫干净,放入净水中浸泡2小时以上,标准:不冒泡为原则;取出待砖表面晾干无浮水方可使用。施工队要派专人负责严格检查此项工作,一定要保证镶贴时面砖的含水率符合要求。5. 8面砖粘贴:(1)施工时先根据测量放线沿顶层顶部贴交圈砖和竖向控制砖。(2)面砖粘贴采用面砖专用粘接砂浆,具体做法为:将面砖专用粘接砂浆按照使用说明书加水稀释,并搅拌均匀,将胶浆抹在面砖的背面,逐块进行粘贴并找平压实施工厚度为5mm。面砖可在10分钟内进行调整。要求基层灰必须平整,局部不平处先用聚合物砂浆找补。(3)按设计要求采用横平竖直错缝粘贴,粘贴质量检查时要检查
7、缝宽、缝直等内容。突出物、线管穿过的部位应用整砖套割吻合,突出墙面边缘的厚度应一致。(4)镶贴面砖工程由下向上镶贴,面砖镶贴前,墙面要先清理干净并洒水润湿,每面墙从下向上镶贴,从最下两排砖的位置稳好靠尺,竖缝用水平尺吊垂直,上口拉水平通线。镶贴高度一般为每天1.21.5m。必须检查瓷砖上口灰缝是否饱满,不饱满一定要先喂灰饱满,采用塑料卡子,以确保灰缝通顺,随贴随将缝口的灰浆划出。阳角采用砖内角对内角方式,阴角采用外角对外角方式,缝隙与砖缝一致。在瓷砖背面满抹灰浆,四边刮成斜面,厚度5mm左右,注意边角满浆,瓷砖就位后用木柄轻轻敲击砖面,使之与邻面平。粘贴810块,用靠尺板检查表面平整,并用卡子
8、将缝拨直。阳角拼缝可用云石机或磨砂机将面砖边沿切磨成45斜角,保证接缝平直、密实。扫去表面灰浆用卡子划缝,并用棉丝拭净,镶完一面墙后要将横竖缝内灰浆清理干净。阴角应大面砖压小面砖,并注意考虑主视线面向。确保在阴阳角处的缝通顺。(5)窗下口贴砖,按4%流水坡度找坡,平面压立面的形式。详见下图(此处附图):(6)特别应注意:饰面砖工程在防震缝、伸缩缝、沉降缝等部位的处理应保证缝的使用功能和饰面的完整性。4.9面砖养护:贴完的砖在粘结层终凝后浇水养护,养护时间为4天,每天浇水养护的次数不少于4次,采用喷雾器进行养护。4.10面砖勾缝及擦缝:面砖铺贴拉缝时,用外墙面砖专用勾缝剂勾缝,先勾水平缝再勾竖向
9、缝,勾好后要求凹进砖外表面23mm,要求横竖缝深度一致,交叉处均出十字叉;面砖缝勾完后,用布或棉丝擦洗干净。4. 11面砖清理:待嵌缝材料硬化后再清洗表面,必要时用布或棉纱头蘸稀盐酸擦洗一遍,再用清水冲洗一遍。五、质量要求4.1 检验批的划分及检查数量相同材料、工艺和施工条件的室外饰面砖工程每1000户划分为一个检验批,不足1000值也划分为-一个检验批。室外每个检验批每100户至少抽查一处,每处不小于10m2o5. 2关键环节质量标准及验收方法(1)外墙饰面砖的品种、规格、图案、颜色和性能应符合设计要求及国家现行标准的有关规定。检验方法:观察;检查产品合格证书、进场验收记录、性能检验报告和复
10、验报告。(2)外墙饰面砖粘贴工程的找平、防水、粘结、填缝材料及施工方法应符合设计要求。检验方法:检查产品合格证书、复验报告和隐蔽工程验收记录。(3)外墙饰面砖粘贴工程的伸缩缝设置应符合设计要求。检验方法:观察;尺量检查。(4)外墙饰面砖粘贴应牢固。检验方法:采用粘结强度检测仪检查外墙饰面砖粘结强度,检查施工记录。(5)外墙饰面砖应无空鼓、裂缝。检验方法:观察;用小锤轻击检查。5. 3一般项目质量标准及验收方法(1)外墙饰面砖表面应平整、洁净、色泽一致,应无裂痕和缺损。检验方法:观察。(2)饰面砖外墙阴阳角构造应符合设计要求。检验方法:观察。(3)墙面凸出物周围的外墙饰面砖应整砖套割吻合,边缘应
11、整齐。墙裙、贴脸突出墙面的厚度应一致。检验方法:观察;尺量检查。(4)外墙饰面砖接缝应平直、光滑,填嵌应连续、密实;宽度和深度应符合设计要求。检验方法:观察;尺量检查。(5)有排水要求的部位应做滴水线(槽)。滴水线(槽)应顺直,流水坡向应正确,坡度应符合设计要求。检验方法:观察;用水平尺检查。(6)外墙饰面砖粘贴的允许偏差和检验方法应符合下表规定项次项目允许偏差(mm)检查方法1立面垂直度3用2m垂直检测尺检查2表面平整度4用2m靠尺和塞尺检查3阴阳角方正3用20OnInl直角检测尺检查4接缝直线度3拉5m线,不足5m拉通线,用钢直尺检查5接缝高低差1用钢直尺和塞尺检查6接缝宽度1用钢直尺检查
12、5.4质量通病问题预控措施(1)大面积施工前必须做样板,确定施工操作要点、验收标准,勾缝形式及缝深要求等,经过项目、甲方、监理共同认定后,方可进行大面积施工。(2)空鼓、脱落:D重视基层处理和自检工作,要逐块检查,发现空鼓的随即返工重做。2)工序完成后应洒水养护,确保各层之间的粘结强度。3)确保砂浆稠度控制得当,避免干缩导致的空鼓。应严格按工艺操作。(3)墙面不平:应加强对基层打底工作的检查,基层合格后方可进行下道工序。(4)分格缝不均、不直:应分段分块弹线,保证贴灰饼控制点数量,挑砖时避免选取规格尺寸偏差大的面砖。(5)墙面脏:勾完缝后应及时擦净砂浆以及其它工种污染,采用面砖清洗剂,清洗前用
13、水充分冲洗墙面,将面砖清洗剂倒在污染物表面,用棉丝反复擦拭,最后用水冲净。六、成品保护6.1上道工序成品的保护要求(1)施工时应防止重物撞击墙面。(2)施工时要对铝合金门窗粘塑料保护膜进行保护,过程中要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染。(3)吊篮在运行时要避免与墙面接触。(4)对于施工中必须临时污染或发生碰损的部位,应采取临时保护措施。6. 2本道工序成品保护措施(1)交叉作业时,要注意施工某一区域时要将相临区域进行遮挡保护,避免交叉施工污染。(2)吊篮在运行时或外架拆除时要避免碰撞墙面砖。(3)如果面砖上部存在外涂料墙面,宜先做外涂料,然后贴面砖,以
14、免污染墙面。若需先做面砖时,完工后必须采取贴纸或塑料薄膜等措施,防止污染。(4)外墙饰面砖粘贴后禁止开凿孔洞。(5)室内收口等工序施工时禁止冲撞面砖或剔凿面砖附近的碎。(6)雨天不进行面砖勾缝作业,以免雨水冲刷污染面砖。七、安全环保与绿色施工措施7. 1安全措施(1)外墙施工属高空作业,施工人员进场施工前必须进行三级安全教育,并进行专门的安全交底。(2)采用外脚手架施工的区域,施工前必须对操作架体进行专门的安全验收,消除安全隐患,确保操作安全,检查的范围应包括连墙件、体变形、层间封闭及竖向安全网封闭等。作业过程严禁私自拆除外架连墙杆、钢筋网片及安全网等。(3)采用吊篮施工的区域,要检查吊篮后方
15、可在上面作业。施工材料(面砖、粘结剂砂浆、施工工具等)不得集中堆放在吊篮上,吊篮上面总重不允许超过500kg。每天工作前检查吊篮配重情况。(4)施工作业人员要戴好安全帽,系好安全带,安全带要高挂低用,衣着简便。(5)严禁从高处向下坠物。(6)雷、雨、大风(阵风5级以上)天气不得进行贴砖施工。遵守现场临电管理规定,不乱拉乱接,电线不拖地,不使用破皮老化的电线。加工外墙砖的切割机必须有防护罩,不得反向使用。(7)光线不足情况下,严禁一切外墙作业。8. 2环保与绿色施工措施(1)进行二次加工切割时,尽量减少噪音污染。应在指定的施工棚内进行,具有防护措施,施工人员戴好口罩。(2)对现场易产生环境污染的废弃物加强管理,每天及每个工作地点工作结束时,不要在工作现场留下任何废弃物,并对现场环境清理,保证工地现场环境整洁,不受污染。(3)砂浆应采用成品砂浆,避免现场露天搅拌。(3)如有必要的夜间施工时,现场只安排声音较小的工具及少量工作人员作业。交底审核人交底人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间
