《07-钢板路面施工技术交底.docx》由会员分享,可在线阅读,更多相关《07-钢板路面施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

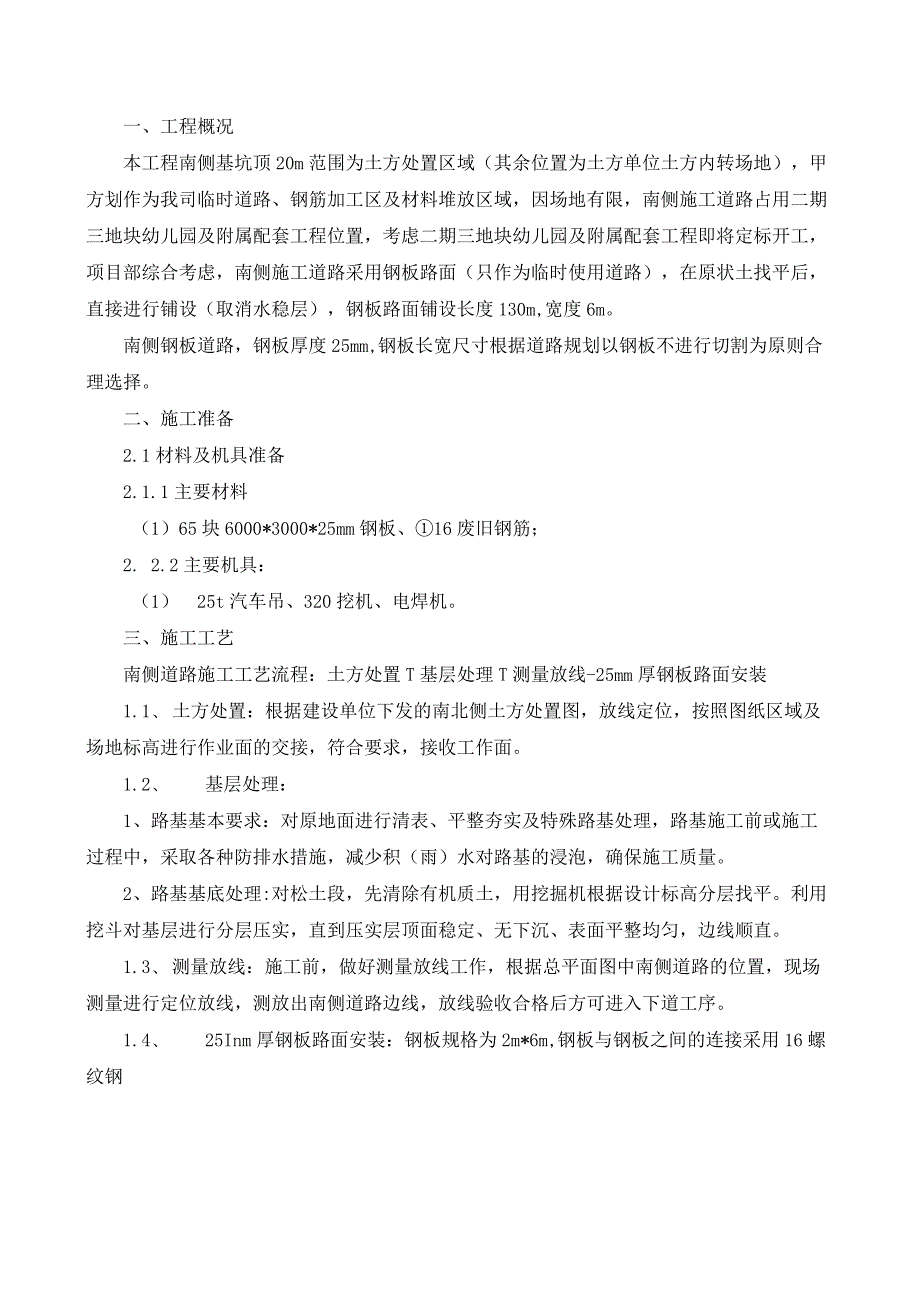

1、一、工程概况本工程南侧基坑顶20m范围为土方处置区域(其余位置为土方单位土方内转场地),甲方划作为我司临时道路、钢筋加工区及材料堆放区域,因场地有限,南侧施工道路占用二期三地块幼儿园及附属配套工程位置,考虑二期三地块幼儿园及附属配套工程即将定标开工,项目部综合考虑,南侧施工道路采用钢板路面(只作为临时使用道路),在原状土找平后,直接进行铺设(取消水稳层),钢板路面铺设长度130m,宽度6m。南侧钢板道路,钢板厚度25mm,钢板长宽尺寸根据道路规划以钢板不进行切割为原则合理选择。二、施工准备2.1材料及机具准备2.1.1主要材料(1)65块6000*3000*25mm钢板、16废旧钢筋;2. 2
2、.2主要机具:(1) 25t汽车吊、320挖机、电焊机。三、施工工艺南侧道路施工工艺流程:土方处置T基层处理T测量放线-25mm厚钢板路面安装1.1、 土方处置:根据建设单位下发的南北侧土方处置图,放线定位,按照图纸区域及场地标高进行作业面的交接,符合要求,接收工作面。1.2、 基层处理:1、路基基本要求:对原地面进行清表、平整夯实及特殊路基处理,路基施工前或施工过程中,采取各种防排水措施,减少积(雨)水对路基的浸泡,确保施工质量。2、路基基底处理:对松土段,先清除有机质土,用挖掘机根据设计标高分层找平。利用挖斗对基层进行分层压实,直到压实层顶面稳定、无下沉、表面平整均匀,边线顺直。1.3、

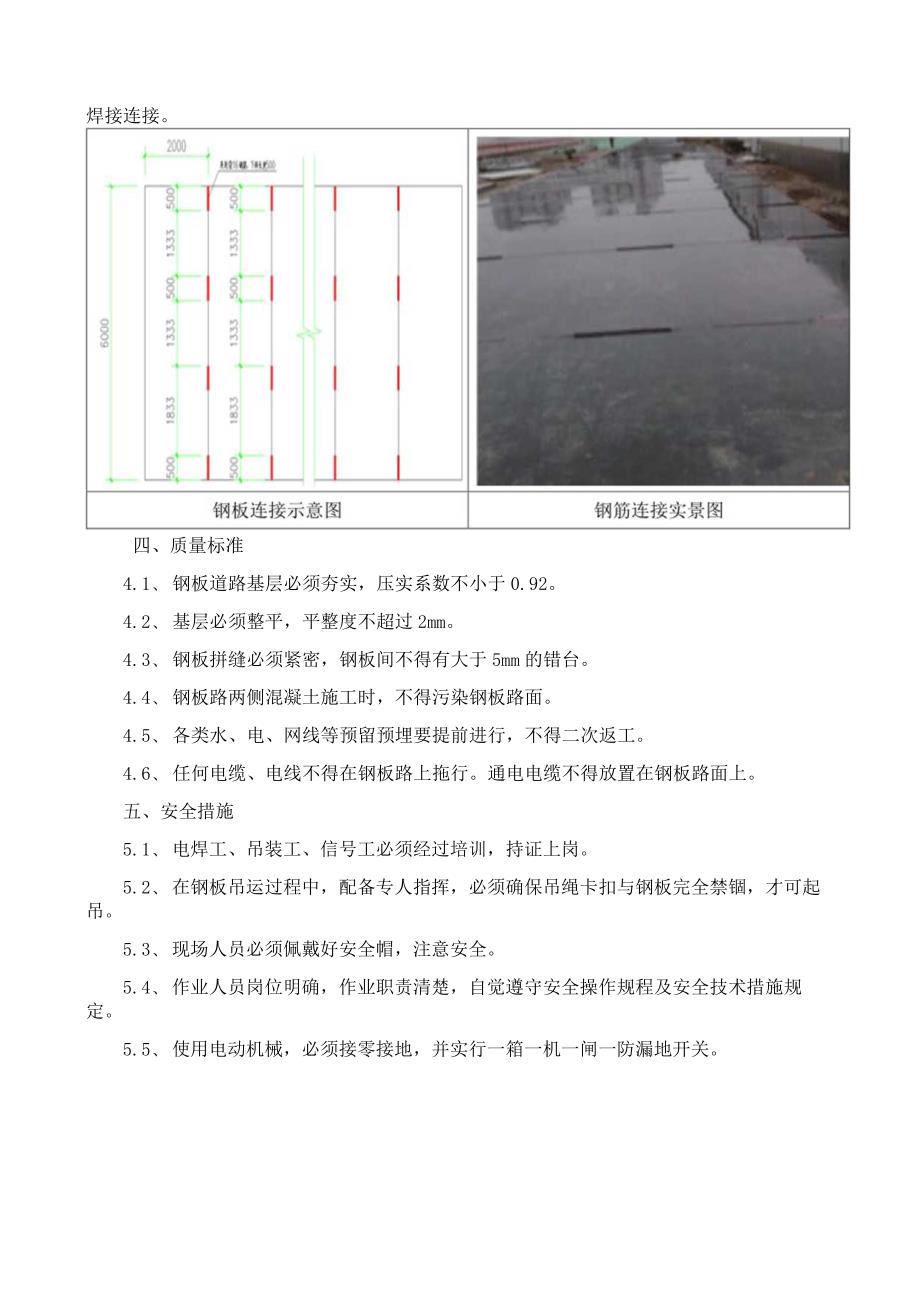

3、测量放线:施工前,做好测量放线工作,根据总平面图中南侧道路的位置,现场测量进行定位放线,测放出南侧道路边线,放线验收合格后方可进入下道工序。1.4、 25Inm厚钢板路面安装:钢板规格为2m*6m,钢板与钢板之间的连接采用16螺纹钢焊接连接。四、质量标准4.1、 钢板道路基层必须夯实,压实系数不小于0.92。4.2、 基层必须整平,平整度不超过2mm。4.3、 钢板拼缝必须紧密,钢板间不得有大于5mm的错台。4.4、 钢板路两侧混凝土施工时,不得污染钢板路面。4.5、 各类水、电、网线等预留预埋要提前进行,不得二次返工。4.6、 任何电缆、电线不得在钢板路上拖行。通电电缆不得放置在钢板路面上。五、安全措施5.1、 电焊工、吊装工、信号工必须经过培训,持证上岗。5.2、 在钢板吊运过程中,配备专人指挥,必须确保吊绳卡扣与钢板完全禁锢,才可起吊。5.3、 现场人员必须佩戴好安全帽,注意安全。5.4、 作业人员岗位明确,作业职责清楚,自觉遵守安全操作规程及安全技术措施规定。5.5、 使用电动机械,必须接零接地,并实行一箱一机一闸一防漏地开关。5.6、 施工现场临时使用的电线、电闸不得随意接拉挂设,电器设备必须有防雨、防漏电措施。
