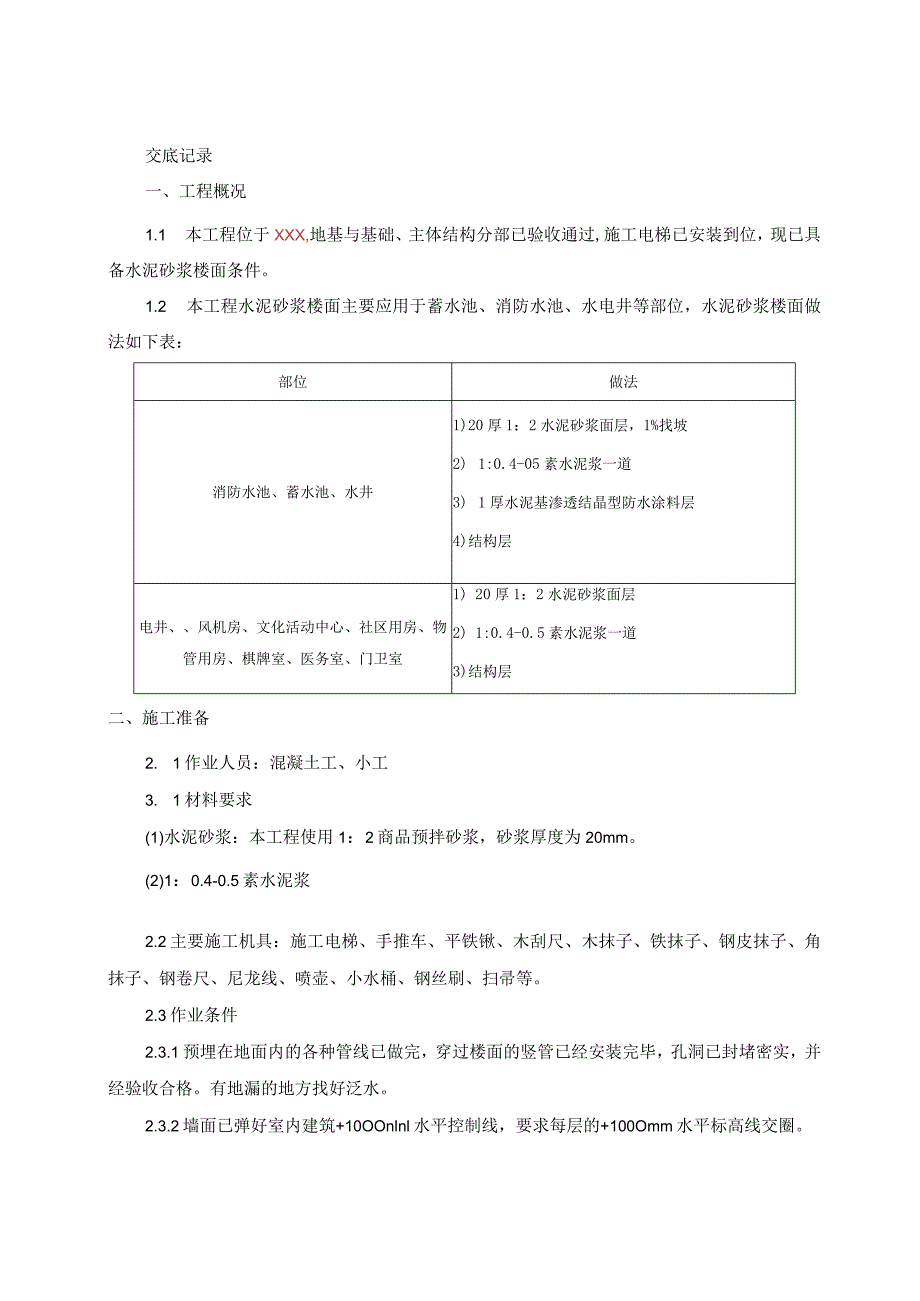

《051-水泥砂浆楼面技术交底.docx》由会员分享,可在线阅读,更多相关《051-水泥砂浆楼面技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。
1、交底记录一、工程概况1.1 本工程位于XXX,地基与基础、主体结构分部已验收通过,施工电梯已安装到位,现已具备水泥砂浆楼面条件。1.2 本工程水泥砂浆楼面主要应用于蓄水池、消防水池、水电井等部位,水泥砂浆楼面做法如下表:部位做法消防水池、蓄水池、水井1)20厚1:2水泥砂浆面层,1%找坡2) 1:0.4-05素水泥浆一道3) 1厚水泥基渗透结晶型防水涂料层4)结构层电井、风机房、文化活动中心、社区用房、物管用房、棋牌室、医务室、门卫室1) 20厚1:2水泥砂浆面层2) 1:0.4-0.5素水泥浆一道3)结构层二、施工准备2. 1作业人员:混凝土工、小工3. 1材料要求(1)水泥砂浆:本工程使用

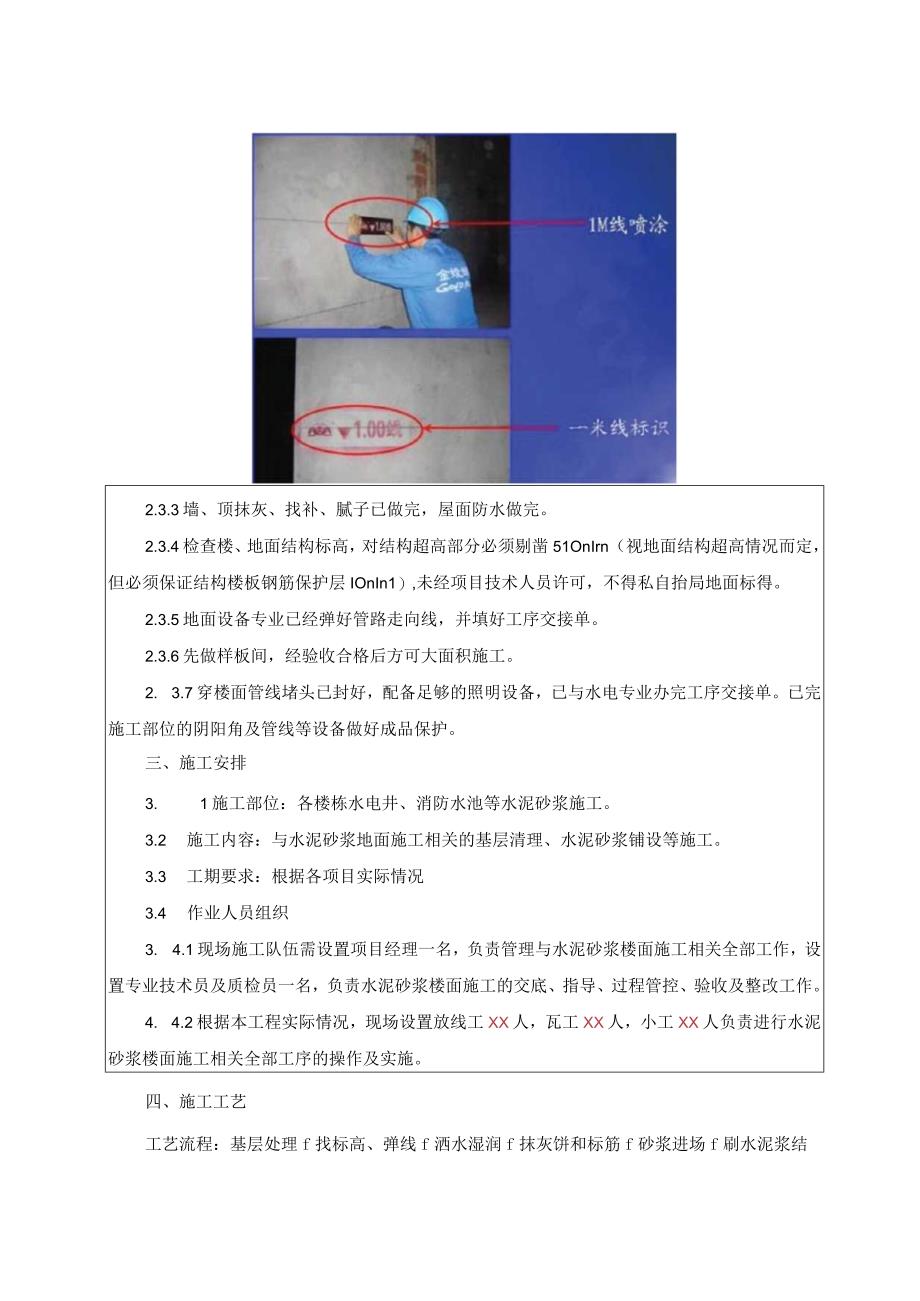

2、1:2商品预拌砂浆,砂浆厚度为20mm。(2)1:0.4-0.5素水泥浆2.2主要施工机具:施工电梯、手推车、平铁锹、木刮尺、木抹子、铁抹子、钢皮抹子、角抹子、钢卷尺、尼龙线、喷壶、小水桶、钢丝刷、扫帚等。2.3作业条件2.3.1预埋在地面内的各种管线已做完,穿过楼面的竖管已经安装完毕,孔洞已封堵密实,并经验收合格。有地漏的地方找好泛水。2.3.2墙面已弹好室内建筑+10OOnlnl水平控制线,要求每层的+100Omm水平标高线交圈。2.3.3墙、顶抹灰、找补、腻子已做完,屋面防水做完。2.3.4检查楼、地面结构标高,对结构超高部分必须剔凿51OnIrn(视地面结构超高情况而定,但必须保证结构
3、楼板钢筋保护层IOnIn1),未经项目技术人员许可,不得私自抬局地面标得。2.3.5地面设备专业已经弹好管路走向线,并填好工序交接单。2.3.6先做样板间,经验收合格后方可大面积施工。2. 3.7穿楼面管线堵头已封好,配备足够的照明设备,已与水电专业办完工序交接单。已完施工部位的阴阳角及管线等设备做好成品保护。三、施工安排3. 1施工部位:各楼栋水电井、消防水池等水泥砂浆施工。3.2 施工内容:与水泥砂浆地面施工相关的基层清理、水泥砂浆铺设等施工。3.3 工期要求:根据各项目实际情况3.4 作业人员组织3. 4.1现场施工队伍需设置项目经理一名,负责管理与水泥砂浆楼面施工相关全部工作,设置专业

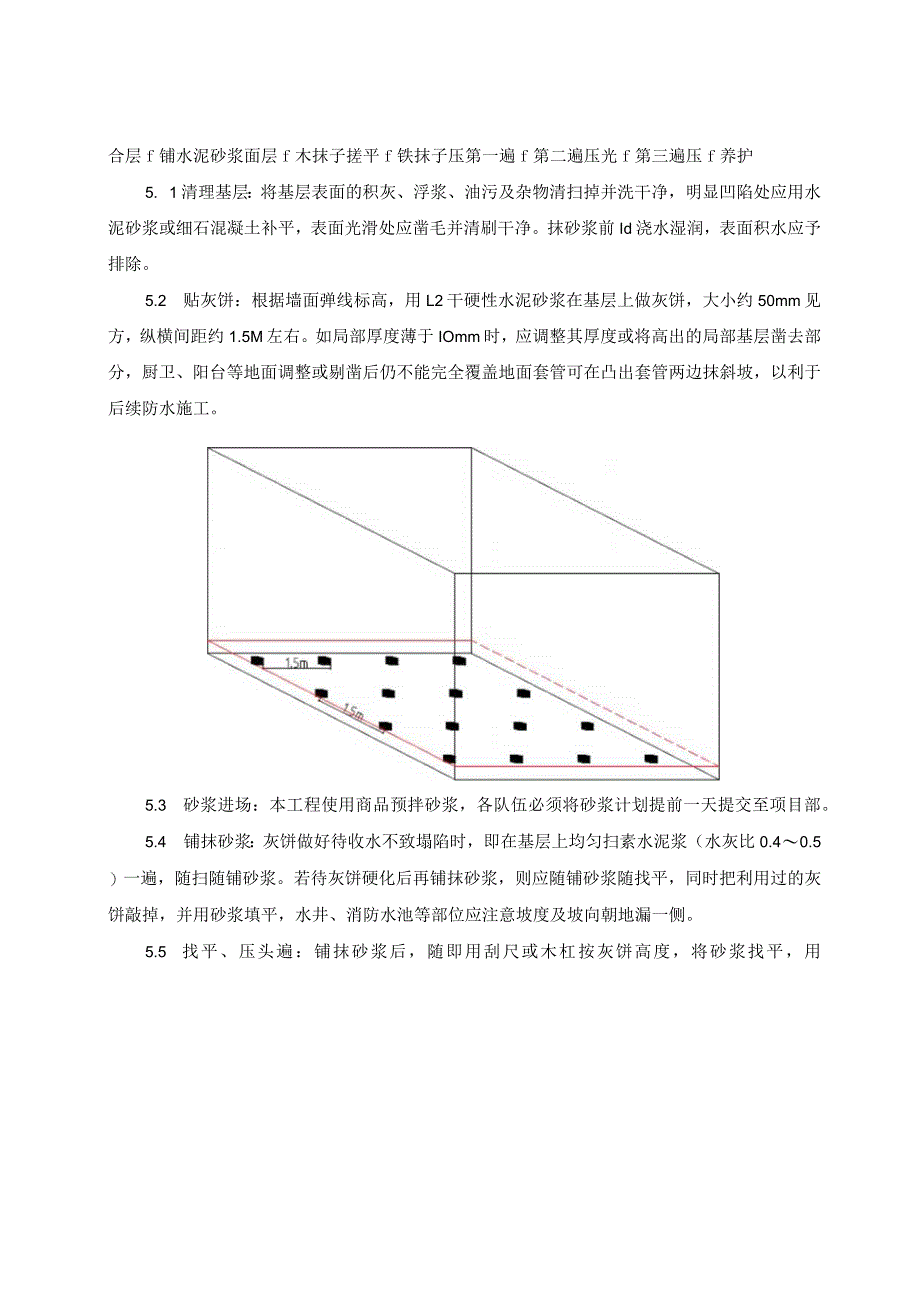

4、技术员及质检员一名,负责水泥砂浆楼面施工的交底、指导、过程管控、验收及整改工作。4. 4.2根据本工程实际情况,现场设置放线工XX人,瓦工XX人,小工XX人负责进行水泥砂浆楼面施工相关全部工序的操作及实施。四、施工工艺工艺流程:基层处理f找标高、弹线f洒水湿润f抹灰饼和标筋f砂浆进场f刷水泥浆结合层f铺水泥砂浆面层f木抹子搓平f铁抹子压第一遍f第二遍压光f第三遍压f养护5. 1清理基层:将基层表面的积灰、浮浆、油污及杂物清扫掉并洗干净,明显凹陷处应用水泥砂浆或细石混凝土补平,表面光滑处应凿毛并清刷干净。抹砂浆前Id浇水湿润,表面积水应予排除。5.2 贴灰饼:根据墙面弹线标高,用L2干硬性水泥砂
5、浆在基层上做灰饼,大小约50mm见方,纵横间距约1.5M左右。如局部厚度薄于IOmm时,应调整其厚度或将高出的局部基层凿去部分,厨卫、阳台等地面调整或剔凿后仍不能完全覆盖地面套管可在凸出套管两边抹斜坡,以利于后续防水施工。5.3 砂浆进场:本工程使用商品预拌砂浆,各队伍必须将砂浆计划提前一天提交至项目部。5.4 铺抹砂浆:灰饼做好待收水不致塌陷时,即在基层上均匀扫素水泥浆(水灰比0.40.5)一遍,随扫随铺砂浆。若待灰饼硬化后再铺抹砂浆,则应随铺砂浆随找平,同时把利用过的灰饼敲掉,并用砂浆填平,水井、消防水池等部位应注意坡度及坡向朝地漏一侧。5.5 找平、压头遍:铺抹砂浆后,随即用刮尺或木杠按
6、灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠尺检查平整度。抹时应用力均匀,并后退着操作。待砂浆收水后,随即用铁抹子进行头遍抹平至起浆为止。如局部砂浆过干,可用茅柴帚稍洒水;如局部砂浆过稀,可均匀撒一层1:21:2.5干水泥砂(需过3mm筛孔)来吸水,顺手用木抹子用力搓平,使互相混合。待砂浆收水后,再用铁抹子抹压至出浆为止。5.6 二遍压光:在砂浆初凝后进行第二遍压光,用钢抹子边抹边压,把死坑、砂眼填实压平,使表面平整。要求不漏压,平面出光。有分格的地面,压光后,应用溜缝抹子溜压,做到缝边光直,缝隙明细。5.7 三遍压光:在砂浆终凝前进行,即人踩上去稍有脚印,用抹子压光无抹
7、痕时,用铁抹子把前遍留下的抹纹全部压平、压实、压光。水泥砂浆地面完成效果5.8 养护:视气温高低在面层压光交活24h内,覆盖浇水养护,保持表面湿润,养护时间不少于7d。五、质量要求6. 1主控项目:(1)水泥砂浆的配合比为1:2,进场砂浆必须符合设计要求。(2)找平层或面层与其下一层结合牢固,无空鼓和裂纹。(3)厨房、卫生间的立管、套管、地漏处严禁渗漏,坡度和坡向正确,无积水和倒泛水现象。5.2一般项目:(1)水泥砂浆搅拌均匀,找平层及面层表面洁净、密实,无裂纹、脱皮、蜂窝、麻面和起砂等缺陷。(2)水泥砂浆找平层及面层表面允许偏差项目:项次项目允许偏差(mm)检验方法1表面平整度4用2M靠尺和
8、楔形塞尺检查2踢脚线上口平直4拉5M线和用钢尺检查3缝格平直3六、成品保护6.1 地面施工过程中保护水、电专业的设备及管线,不得随意挪动其位置,不得堵塞其管线,不得污染和破坏水电专业的设备及管线。6.2 面层做完之后养护期内严禁进人并进行封闭,施工队必须派专人24h进行看护。6.3 在已完工的面层上进行油漆电气、暖卫专业施工时,不破坏面层,油漆及浆活不得污染面层,严禁在面层上拌合砂浆及储存砂浆。6.4 不能污染门窗油漆,不能污染周围已做完的饰面层。6.5 移动浆桶、搅拌器等施工工具严禁在地面上拖拉,防止破坏已施工完的地面。6.6 砂浆地面养护完成后,强度达到5Mpa之后方可上人行走。七、安全环
9、保与绿色施工措施7.1 水泥砂浆进场后必须放置于专用砂浆池内,不得随意倾倒。7.2 砂浆放在专用的器具内,不得直接堆放在楼板上。7.3 砂浆随伴随用,拌好的砂浆要在2小时内用完,严禁使用隔夜砂浆。7. 4施工必须做到工完场清,及时收集落地灰,过筛后重新利用。7.5 清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。(属无毒的不可回收废弃物)。7.6 砂浆搅拌机械进入现场前,由项目部机械管理员对进入现场的砂浆搅拌机械进行全面检查和维护保养,以保证机况良好,符合如下要求:7. 7固定连接紧固,无松动,松旷现象;7.7机械运转平衡,无异响;7. 8各运转机构有良好的密封性,无漏电、漏水现象。7.9机械修理工应经常检查砂浆搅拌机械的运行情况,发现问题及时进行维护、保养,以保证施工机械处于良好运行状态。在进行现场维修、保养时,产生的废油由维修人员回收,集中进行处理,禁止将污物倒入现场。7.10各种材料必须妥善保管,防止雨淋,不得随意遗洒和浪费材料,严格按交底及配比施工,不得随意更改。交底审核人交底人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间
